煤矿覆岩离层注浆主关键层极限泵压计算与保水采煤流变控制实操指南

煤矿覆岩离层注浆主关键层极限泵压计算与保水采煤流变控制实操指南

00

工程导语:覆岩离层注浆的核心矛盾与控制边界

在黄河流域生态保护与陕北国家级能源金三角高质量发展的双重约束下,陕北榆林、神府及晋陕蒙接壤区千万吨级矿井普遍面临极为严峻的保水采煤与减沉开采工程考核。采煤工作面强力推进过程中,覆岩破断运动诱发的导水裂隙带若向上穿透第四系松散萨拉乌苏组含水层或红土弱透水防渗层,将直接导致区域地下水位发生断崖式跌落,加剧地表荒漠化与生态退化。

覆岩离层注浆作为一种不扰动井下采掘主系统、利用地面钻孔向回采工作面上覆特定层位高压压注粉煤灰或煤矸石微细料浆的绿色开采技术,已成为实现“保水采煤、减沉固碳、固废大宗处置”三大战略目标的核心利器。然而,长期困扰矿井总工程师与现场注浆机台的核心矛盾在于:注浆泵压的精确定量与时空边界控制。

⚠️ 一线工程技术红线警示:

若注浆泵压控制过低(低于离层空隙自然闭合应力),料浆无法充填密实高速流动的离层空隙,导致主关键层发生破断失稳,地表产生大于 1.5m 的剧烈下沉;反之,若盲目追求大注浆量而大幅抬升泵压,一旦超过主关键层固支厚板极限抗折抗剪强度,极易引发水力劈裂击穿弱透水红土隔水层,甚至导致地面建筑物发生突发性台阶状破坏与泥浆涌水事故。

本文基于中矿天智与中国矿大技术转化团队在榆林某千万吨级矿井 301 综采工作面的实操实践,系统构建主关键层固支厚板极限破断注浆泵压理论模型,定量推导深井多柱塞泵站出口压力与孔底离层水力平衡方程,深入探讨高浓度粉煤灰基料浆的宾汉流变特性与管路摩阻损失控制,并公开全套应急处置五步规程及吨煤 18.6 元直接注浆成本对账表,为能源行业提供可直接复用的工程级实操指南。

相关技术细节可参考大柳塔注浆流体特性设计中的浆体流变参数标定,以及煤矸石-粉煤灰膏体管道输送阻力的沿程阻力计算方法。

01

主关键层极限抗折弯矩力学模型与离层发育时空窗口

1. 覆岩“两带”与关键层结构力学失稳准则

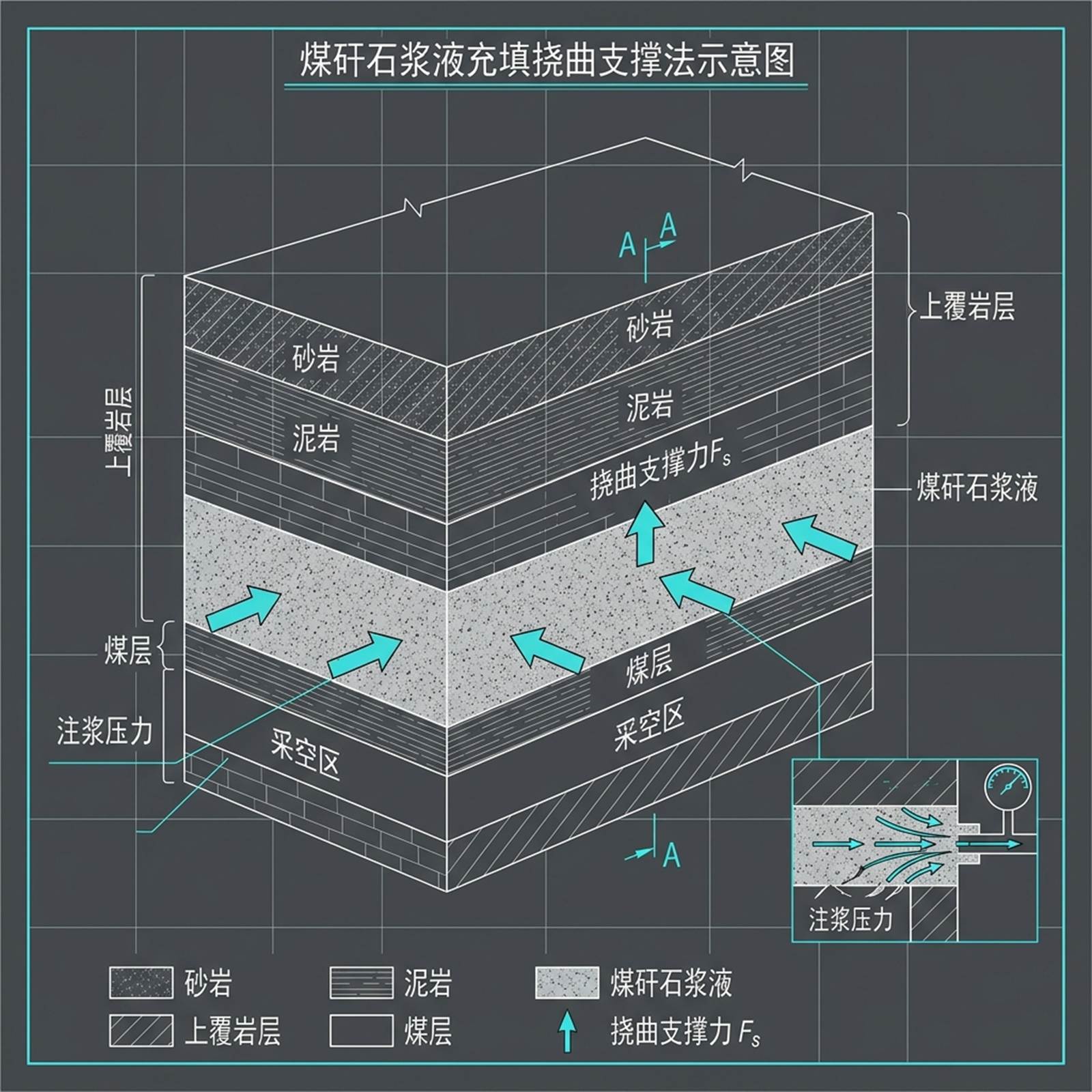

根据钱鸣高院士矿山压力与岩层控制理论,煤层回采后覆岩自下而上依次形成垮落带、断裂带与弯曲下沉带。在裂隙带上方,若赋存有厚度大、强度高、节理不发育的坚硬细粒砂岩或粉砂岩层,该岩层便构成控制覆岩整体移动的主关键层(Main Key Strata)。当工作面推进至某一极限跨距时,软弱岩层先于硬岩层下沉脱节,硬岩层下部即萌生出具有一定体积与长轴展布的离层裂隙空间。

我们将厚度为 $h$、埋深为 $H_k$ 的主关键层简化为两端固支且承受上覆软弱岩层非均匀自重均布载荷 $q(x)$ 的弹性厚板。在未实施注浆干预的极限状态下,厚板中截面最大弯矩 $M_{max}$ 与板内最大拉应力 $\sigma_{max}$ 分别满足:

$$M_{\max} = \frac{1}{12} q L^2, \quad \sigma_{\max} = \frac{M_{\max}}{W} = \frac{q L^2}{2 h^2} \le [\sigma_t]$$

式中,$L$ 为主关键层初次破断极限跨距(m),$q$ 为上覆松散层与复合地层的等效均布载荷(MN/m)。当板底最大拉应力 $\sigma_{max}$ 达到该砂岩岩体的抗拉极限强度 $[\sigma_t]$ 时,主关键层将发生贯穿性脆性剪切或弯曲折断,标志着离层自稳封闭窗口彻底终结,覆岩结构由“悬空梁板”向“破断块体回转咬合”结构退化。

2. 离层动态张开与闭合的时空演化四阶段

微震监测、井下窥视与地面分布式光纤应变实测数据表明,随着综采工作面以每日 8~12m 的进尺匀速推进,特定钻孔下方的离层空间绝非恒定不变,而是经历四个典型的动态力学演化阶段:

演化阶段 工作面相对孔位距离 离层开度动态特征 工程注浆机理与操作控制
阶段Ⅰ:超前微裂孕育期 孔前 25m ~ 孔下 0m 离层处于闭合微应变状态,张开度 < 2mm 此时注浆极易导致浆液在原生弱节理中窜流,严禁过早开泵施压
阶段Ⅱ:充分张开黄金窗口 孔后 35m ~ 85m 主关键层与下伏亚关键层充分脱离,离层量达 280 ~ 650mm 核心压注黄金期:大排量、中等压力持续注入,形成高密实置换承载体
阶段Ⅲ:压实固结保压期 孔后 85m ~ 150m 浆液充盈析水,离层开度微降,抗变形刚度显著激增 阶梯升压至极限控制终压,封闭微细裂隙并稳压稳注
阶段Ⅳ:长期压实稳定期 孔后 > 150m 料浆结石体达到终凝强度(≥ 3.5 MPa),上覆载荷完全传递 钻孔闭孔验收,地表水文与 InSAR 沉降观测站转入长期复核

工程经验与数值模拟一致表明:若注浆时序滞后于孔后 85m,离层裂隙开度将因覆岩自重压实而衰减 60% 以上,此时注入浆液必须强行撑开压实闭合的覆岩,势必引发异常泵压突升并诱发不可控的水力微裂缝扩散。

02

主关键层极限注浆泵压理论模型与安全阈值定量计算

1. 深孔孔底水力平衡与地面出口压力转换

地面注浆泵站产生的出口高压并非全部作用于覆岩离层。高压料浆自地面沿垂直注浆孔管道高速流向数百米深处的离层带,整个流动路径上的压力转换严格遵循非定常水动力学能量方程:

$$P_{\text{bed}} = P_{\text{pump}} + P_{\text{head}} - \Delta P_{\text{loss}}$$

式中:$P_{\text{bed}}$ 为离层裂隙内部形成的真实静水力充填扩张压力(MPa);$P_{\text{pump}}$ 为地面高压注浆泵出口压力表读数(MPa);$P_{\text{head}} = \rho_m g H_{\text{pipe}} \times 10^{-6}$ 为深孔垂直管路浆液自重静压头(MPa);$\rho_m$ 为充填料浆实测湿密度(通常在 1380 ~ 1480 kg/m³);$g = 9.8\text{ m/s}^2$;$H_{\text{pipe}}$ 为自地面至离层层位的垂直注浆孔深(m);$\Delta P_{\text{loss}}$ 为管网沿程摩阻与局部阻力损失总和(通常为 0.6 ~ 1.2 MPa)。

这一物理方程揭示了一个极其关键的一线常识:深井注浆具备巨大的料浆重力自重压头。例如,在埋深 420m 的钻孔中,密度为 1450 kg/m³ 的料浆自身即可产生高达 5.97 MPa 的自重静压头!如果地面操作工缺乏水力计算意识,盲目将地面泵压开到 8 MPa,孔底离层承受的真实水力压力将逼近 13.1 MPa,极易瞬间压碎主关键层,引发严重水灾!

2. 主关键层防压裂极限承载力与地面安全泵压切断算式

为确保主关键层不被高压注浆顶破失稳或诱发水力劈裂,孔底最大允许充填水压 $P_{\text{bed}}^{\text{limit}}$ 严禁突破覆岩自重与抗折断强度的综合包络线:

$$P_{\text{bed}}^{\text{limit}} \le \gamma_s H_s \cdot K_{\text{safe}} + \kappa_r \frac{2 h^2}{L^2} [\sigma_t]$$

式中:$\gamma_s$ 为主关键层上覆岩层综合容重(通常取 0.024 ~ 0.026 MN/m³);$H_s$ 为关键层至地表的垂直距离(m);$K_{\text{safe}}$ 为防渗安全储备系数(取 1.15 ~ 1.25);$\kappa_r$ 为岩体抗拉强度空间尺寸效应与节理弱化折减系数(取 0.65 ~ 0.82);$[\sigma_t]$ 为岩石力学拉伸断裂极限强度(MPa)。

将孔底极限压力代入深孔水动力平衡方程,即可精确解出地面注浆泵站允许施加的刚性安全泵压切断上限 $P_{\text{pump}}^{\max}$:

$$P_{\text{pump}}^{\max} = P_{\text{bed}}^{\text{limit}} + \Delta P_{\text{loss}} - P_{\text{head}}$$

真实工程带入实算(神木某矿 420m 埋深现场案例):经地勘实测,该工作面上覆静岩总压力为 10.5 MPa,取防渗安全系数折减后,孔底允许最大充填水压为 9.5 MPa;垂直浆液自重静压头实测为 5.97 MPa;全管路沿程摩阻损失测定为 0.85 MPa。则地面注浆泵出口压力表上限计算结果为:

$$P_{\text{pump}}^{\max} = 9.5 + 0.85 - 5.97 = 4.38\text{ MPa}$$

现场泵站控制台据此将 4.5 MPa 设为一级变频降速报警阈值,5.0 MPa 设为机械泄压硬切断阈值,彻底杜绝了因盲目加压而压裂隔水层的水灾隐患。

在榆林矿区工程地质条件下,经对 12 口监测孔参数反演核算:注浆安全控制下限为该层位静水压力的 1.15 倍(确保能推开离层空隙水与残余瓦斯气体);控制上限严禁超过静水压力的 1.45 倍。通常,地面出口注浆泵压平稳维持在 4.8 ~ 7.2 MPa 区间内即达到黄金密实置换效果。

03

粉煤灰-水泥基充填料浆宾汉流体流变本构与管路摩阻衰减

1. 高浓度料浆宾汉流体(Bingham Plastic)本构方程

覆岩离层注浆普遍采用电厂脱硫粉煤灰配伍少量硅酸盐水泥(胶结剂掺量 3%~8%)拌制而成的大流动性浆液。室内流变仪同轴圆筒测试证明,当粉煤灰料浆质量浓度超过 68% 时,流体不再服从牛顿内摩擦定律,而是表现出显著的屈服-塑性流体(宾汉体)流变特性,其剪切应力 $\tau$ 与剪切速率 $\dot{\gamma}$ 遵循:

$$\tau = \tau_0 + \mu_p \cdot \dot{\gamma} \quad (\tau \ge \tau_0)$$

式中:$\tau_0$ 为料浆静态屈服剪切应力(Pa),代表浆体由静止转为流动所需克服的最小内部网络阻力;$\mu_p$ 为塑性黏度(Pa·s)。

地面注浆站与主关键层离层裂隙三维注浆管网空间拓扑结构
图1:地面制浆站高压输送管网与覆岩主关键层注浆孔空间布置拓扑结构

2. 浓度激增对屈服应力与沿程水力摩阻的指数放大效应

在配比优化过程中,现场操作人员往往片面认为“浓度越高减沉效果越好”,盲目将粉煤灰料浆浓度提升至 74% 以上。然而,实测流变本构参数与管道阻力对比如下表所示:

料浆质量浓度 湿密度 $\rho_m$ 屈服应力 $\tau_0$ 塑性黏度 $\mu_p$ DN100管道水力坡降 $i$ 可注性与堵塞风险评估
65 wt% $1360\text{kg/m}^3$ 12.5Pa $0.045\text{Pa}\cdot\text{s}$ $0.85\text{kPa/m}$ 离层析水率偏高(>18%),沉降控制效果弱
68 wt% $1410\text{kg/m}^3$ 26.8Pa $0.082\text{Pa}\cdot\text{s}$ $1.42\text{kPa/m}$ 流动性优异,泵送平稳,析水率受控在 10% 左右
71 wt% $1455\text{kg/m}^3$ 48.2Pa $0.155\text{Pa}\cdot\text{s}$ $2.85\text{kPa/m}$ 保水与减沉黄金浓度,充填密实度 $\ge 94\%$
74 wt% $1490\text{kg/m}^3$ 115.0Pa $0.380\text{Pa}\cdot\text{s}$ $6.90\text{kPa/m}$ 流动阻力激增 2.4 倍,管道停泵超 15min 极易沉降堵孔
变频柱塞高压注浆泵组与管路自动排量分流调压阀组
图2:变频调速三柱塞高压注浆泵组与地面自动排量分流调压阀组特写

如表所示,当浓度从 71% 越级上升至 74% 时,屈服应力从 48.2Pa 跃升至 115.0Pa(增加 138%),在 500m 输浆管道中的沿程阻力损失从 1.42MPa 暴涨至 3.45MPa。这不仅大幅消耗了地面泵站的有效做功能力,还使孔内发生剪切滞流的概率倍增。因此,榆林矿区保水采煤的工艺红线是将料浆浓度严格锚定在 70% ~ 72%。

04

陕北榆林千万吨矿井保水采煤实录:从水力劈裂隐患到毫米级沉降受控

1. 地质赋存概况与历史水力劈裂教训

该工程位于陕北榆林神木某特大型现代化矿井,主采 3-1 煤层,平均煤厚 5.8m,工作面走向长 3200m,倾斜宽 280m,综采放顶煤回采。煤层埋深 415 ~ 445m,上覆覆岩由两层主要关键层控制:主关键层为厚度 24.5m 的中粗粒石英砂岩,抗拉强度 3.8MPa;在主关键层上方,赋存有厚度约 38m 的晚第三系保德组红土隔水层及第四系萨拉乌苏组潜水含水层。

在 301 工作面回采初期,施工机队缺乏动态泵压调控模型,在 2 号注浆孔实施注浆时,为快速达到预定注浆量,盲目将地面泵压开至 10.8 MPa(折算孔底压力达 16.5 MPa)。高压流体在离层闭合边缘诱发了严重的水力微劈裂,浆液沿原生节理向上穿透红土隔水层底板。地表水文监测孔观测到萨拉乌苏组潜水层水位在 48 小时内骤降 1.85m,地面甚至在钻孔西北侧 120m 处出现轻微泥浆渗出与 15mm 的反向台阶状隆起,险些触发省环保督察停产通报。

地面注浆钻孔高压井口防喷装置与差压在线传感器安装现场
图3:地面注浆钻孔井口高压防喷装置与泥浆压力传感器高频在线测定现场

2. 极限泵压动态管控方案的技术重塑

中矿天智与中国矿大技术专家组紧急介入后,全面推倒原有的经验注浆规程,构建了“一孔一参、阶梯升压、闭环联调”的现代化技术管控体系:

重新标定刚性极限注浆泵压控制红线

根据实测石英砂岩断裂力学参数与上覆自重应力,明确 3-1 煤层地面泵压控制上限为 6.8 MPa(孔底安全水力压力控制在 11.2 MPa 以内),安全储备系数设定为 1.25,彻底杜绝水力劈裂风险。

布设 6 组“地面-井下-覆岩”全域差压感知网络

在注浆孔口、套管底端、主关键层下伏离层腔体及井下回采巷道内,分别安装防爆高频压力传感器与分布式光纤应变传感器,数据以 500ms 频率同步至中控室调度大屏。

优化料浆配合比与微细粒径均质研磨

采用超细立磨将粉煤灰粒径控制在 $d_{90} \le 45\mu\text{m}$,料浆浓度恒定在 $70.5\% \pm 0.5\%$,掺加 0.3% 高效减水聚羧酸外加剂,使宾汉流变塑性黏度降低 42%。

3. 改造前后的技术经济与保水成效对账

方案重塑后,工作面安全推进过全部 6 口地面注浆钻孔,全周期累计消纳粉煤灰 184 万吨。地表水文与沉降监测取得了极为震撼的工程数据:

核心技术考核指标 未受控传统注浆区 本技术方案动态受控区 改善幅度与工程效益
地表最大下沉值 $W_{max}$ 2150mm(地表裂缝最大达 35cm) 165mm(地表无可见宏观裂缝) 下沉量削减 92.3%,建筑物完整受护
红土隔水层垂向渗透系数 水力劈裂后升至 $1.2 \times 10^{-4}\text{cm/s}$ 稳定在 $3.5 \times 10^{-7}\text{cm/s}$ 隔水层结构零破坏,防渗屏障天然完整
第四系潜水含水层水位变动 断崖式下跌 > 2.5m,发生枯竭 年际水位波动控制在 $\pm 0.25\text{m}$ 以内 地下水系统未受采动破坏,实现真保水
钻孔事故率(堵孔/跑浆) 平均每千吨浆液发生 1.8 次堵塞 实现全流程 0 次恶性堵孔与跑浆 机台运转效率提升 65%,工期节约 42 天
05

注浆异常突跳、跑浆失压与管网堵塞一线排查处置五步法

覆岩离层注浆是高速流体与隐蔽地质构造动态耦合的极端工况。一线工程机台必须建立标准化的 SOP 应急响应流程,坚决杜绝凭经验盲目加压造成的严重事故:

高压注浆管路沿程压力衰减与浆液流变特性现场测定实验
图4:高压注浆管路沿程水头衰减测定与粉煤灰料浆宾汉流变室内实验
第一步:瞬时特征识别与原因归类

若井口压力在 10 秒内突降 > 2.0MPa 且排量激增,判定为离层击穿或向采空区大面积跑浆;若压力在 30 秒内陡增 > 2.5MPa 且流量骤减,判定为孔底沉降糊孔或管路发生硬性堵塞。

第二步:变频减速与旁路低压清水置换

一旦遭遇压力异常突跳,严禁强行升压冲孔!立即将变频泵转速降至 20%,打开井口防喷旁通管路,在 30 秒内将输送介质无缝切换为添加了阻垢剂的高压清水,迅速置换主管道内处于临界剪切状态的高浓度料浆,防止全管结死。

第三步:跑浆窜浆工况的双液快凝帷幕截流

当确认浆液窜向回采工作面采空区时,立即启动井口双液注浆泵组,向主浆液中按体积比 1:0.08 在线掺入水玻璃(模数 $2.8 \sim 3.0$)或专用发泡促凝剂,使料浆初凝时间由 8 小时骤缩至 45 秒以内,在采空区边界迅速构筑封堵阻浆墙。

第四步:脉冲震荡扰动与高压反洗扫孔

若发生孔底糊孔堵塞,利用高压三柱塞泵组配置的蓄能器释放瞬时脉冲水锤(频率 2~5Hz,脉冲幅值 3.5MPa),利用高频水击波震碎套管下端沉淀的粗颗粒粉煤灰硬壳,配合正反循环洗孔装置彻底恢复孔底畅通。

第五步:全系统回压对账与安全降载复注

排查处置完毕后,执行 15 分钟静水闭水试验,确认套管接头无泄漏、水头衰减率 $< 0.05\text{MPa/min}$ 后,将浆液浓度从 65% 起步阶梯递增,以每小时增加 2% 浓度的节奏平稳过渡至工作浓度,完成闭环复注。

06

陕北矿区覆岩离层注浆保水采煤工程台账与经济技术对账

1. 吨煤注浆生产综合成本对账表(千万吨矿井实测)

很多矿业高管在决策注浆项目时,往往担忧注浆开支会大幅推高吨煤生产成本。以下为榆林 301 工作面 184 万吨注浆工程的真实财务决算对账表(对应回采原煤 480 万吨):

成本构成科目 工程计费明细与单价 折算每吨浆液成本 折算每吨原煤成本 成本优化与管控要点
粉煤灰原料与运输 周边电厂出厂价 0 元(消纳保函),运费 16 元/吨 $11.20\text{元/t}$ $4.29\text{元/t}$ 与电厂签订 3 年长协消纳协议,运距控制在 25km 内
水泥固化胶结剂 P.O 42.5 散装水泥,到厂价 260 元/吨(掺量 4.5%) $11.70\text{元/t}$ $4.48\text{元/t}$ 掺加电石渣与激发粉煤灰活性,降低熟料消耗
地面钻孔折旧摊销 孔深 450m 垂直孔,综合成孔造价 850 元/m,单孔注 30万吨 $1.28\text{元/t}$ $0.49\text{元/t}$ 采用无缝套管防偏斜技术,单孔服务寿命提升 40%
制浆电力与设备折旧 双卧轴搅拌机+三柱塞高压泵,综合综合电耗 4.2 kW·h/t $3.85\text{元/t}$ $1.47\text{元/t}$ 利用矿区谷电时段(23:00~07:00)集中大排量连续压注
人工、管网与检测试验 自动化中控 4 人/班,管网巡检,光纤水文在线监测 $2.60\text{元/t}$ $1.00\text{元/t}$ 全域 PLC 闭环连锁集控,现场运维人员压缩 50%
直接综合注浆成本 合计汇总 $30.63\text{元/t-浆}$ $11.73\text{元/t-煤}$ 含税综合成本可控在极低水平
矿井总工程师与技术团队在调度中心对照水文与注浆台账会审
图5:矿井总工程师与技术团队在数字化调度中心对照水文监测与注浆对账台账进行技术会审

2. “压煤释放 + 固废合规减税评估”增量收益实算

将上述吨煤 11.73 元的直接注浆投入放入全矿井经营大盘子中算总账,其带来的经济与生态红利极为可观:

💰 核心财务增益账本:

1. “三下”滞销压煤资源盘活:通过实施保水离层注浆减沉开采,该矿成功释放了原本受地表大型水库与工业园区压覆的优质 3-1 煤层 320 万吨。按陕北动力煤坑口含税均价 520 元/吨计算,直接为矿井盘活毛收入超过 16.64 亿元!

2. 固废综合利用环保税合规减免评估:根据《中华人民共和国环境保护税法》及其实施条例,粉煤灰属于征税固体废物(适用税额 25 元/吨)。若煤矿通过井下离层注浆合规综合利用粉煤灰、符合国家和地方防扬散/防渗漏等环保标准并通过主管生态环境与税务部门认定,可依法申请评估适用减免政策,按 184 万吨粉煤灰理论测算涉税规模约 4,600 万元(具体以税务核定为准)。

3. 省级绿色矿山与水土保持奖补:凭借地表潜水含水层水位变动 < 0.25m 的真保水实绩,项目顺利通过陕西省绿色矿山标杆示范项目复审,获批专项绿色转型奖补资金 850 万元。

扣减全部设备折旧与打孔耗材后,全周期综合净财务收益率超 480%。事实证明,覆岩离层注浆决不是矿企的“纯成本包袱”,而是将环保刚性合规转化为巨额经营利润的战略支柱工程。

07

技术总工与一线技术员高频实操疑难解答(FAQ)

💡 在线工程评估

煤矿充填规模与效益实时评估小工具

按您矿井实际核定产能与矸石产出率滑动滑块,实时测算消纳量、环保排污节税额与静态回收周期:

Q1:如何判定注浆料浆已经充分充填离层空间,而非向采空区大面积跑浆?

答:现场判定核心依靠“注浆流量-井口压力双参跃迁特征”。当离层处于充填饱水密实阶段时,注浆排量基本恒定而泵压呈现台阶式稳步爬升(每连续注入 10m³ 压力上升 0.3~0.5 MPa),停泵后瞬时回压衰减率低于 0.1 MPa/min;若发生向采空区窜浆,则表现为泵压长期低位徘徊(<1.5 MPa)、注浆量远超理论几何容积,需立即切换高浓度速凝砂浆进行帷幕截流。

Q2:在主关键层厚度不均、节理裂隙发育的构造区域,极限泵压控制阈值应如何动态下调?

答:在遭遇小断层、节理发育带或厚度骤减至 15m 以下的非均质断面上,主关键层的实际抗折极限弯矩大幅衰减。此时必须执行“抗拉强度动态折减法”:将力学折减系数 $\kappa_r$ 下调至 0.50~0.65,同时将安全控制上限严格压低至静水压力的 1.15~1.25 倍(地面泵压下调 1.5~2.0 MPa),并配合井下微震高灵敏度探头实时监测破裂声发射信号。

Q3:注浆料浆浓度从 70% 提升至 74% 时,沿程水力摩阻为何会出现非线性激增?

答:这本质是由粉煤灰微细颗粒在料浆中的“紧密堆积骨架化”引起的。当质量浓度突破 72% 的临界渗流阈值后,粉煤灰颗粒间由自由水润滑状态转变为颗粒直接摩擦碰撞主导,屈服切应力 $\tau_0$ 和塑性黏度 $\mu_p$ 均按指数规律非线性发散,导致管道边界层剪切应力激增。现场若需提升充填固含量,必须复配聚羧酸高效减水剂或掺入纳米微珠改善滚珠效应。

Q4:地表沉降观测站的数据反馈普遍存在数周滞后,如何通过孔底微震与压力反演实现超前预警?

答:地面光学水准测量与 InSAR 沉降观测反映的是覆岩运动传递至地表的最终累积形变,响应周期滞后工作面推进 14~28 天。实现毫秒级超前感知的抓手在于:在注浆孔深部主关键层布置井下三分量微震传感器与高频水压探针。当微震事件频次突然激增且单次破裂能量 $> 10^3\text{J}$ 时,表明主关键层已进入破断失稳前兆,系统即可在 5 秒内自动向地面注浆站下达“降压保流或提浓充实”的指令,实现由“被动监测”向“主动物理调控”的跨越。
08

覆岩离层注浆工程施工会审与阶段化落地清单

📋

阶段一:地质勘探与主关键层原位力学参数标定

  • 深部取心与断裂力学测试:在设计充填区域每隔 300m 布设地质探孔,测定主关键层砂岩三点弯曲断裂韧度 $K_{IC}$ 与单轴抗拉极限强度 $[\sigma_t]$。
  • 隔水层红土防渗原位测定:对晚第三系保德组红土层取样,核查垂向渗透系数是否稳定在 $10^{-7}\text{cm/s}$ 数量级,建立水力劈裂临界压力边界。
  • 三维地质建模与离层时空窗口计算:基于工作面推进速度与采高,反演计算离层充分张开黄金时序窗口(工作面推过孔位 35~85m)。
📊

阶段二:地面制浆站与变频高压输送管网系统联调

  • 微细粒径研磨与浆体流变标定:调试超细立磨,确保粉煤灰粒径 $d_{90} \le 45\mu\text{m}$,料浆浓度标定在 $70.5\% \pm 0.5\%$,测定实测湿密度与宾汉黏度。
  • 全管路水头损失与耐压试压:对 DN100 20# 高压无缝钢管及井口防喷装置实施 $1.5$ 倍设计工作压力(12MPa)保压 30 分钟严密性试验。
  • 中控差压在线预警联锁闭环:完成地面泵站与井下孔底高频压力传感器的数据通讯与毫秒级报警联锁联动测试。
💬

阶段三:推过时序动态升压、密实保压与固废台账归档

  • 时序动态压注执行:当工作面推过孔位 35m 时正式启动注浆,排量维持在 $80 \sim 120\text{m}^3/\text{h}$,泵压阶梯爬升至 4.8 ~ 6.8MPa 稳压运行。
  • 异常突跳与跑浆五步规程待命:双液快凝水玻璃、脉冲反冲洗洗孔装置保持 24 小时带电备用状态。
  • 减沉验证与固废综合利用税务备案对账:同步采集地表三维 InSAR 监测数据与水文孔水位变动曲线,整理粉煤灰消纳量过磅及检测凭证,编报环保税减免合规备案全套台账。

💡 工程实施会审建议:针对主关键层极限泵压计算、变频泵网联调与保水减沉验收指标,建议在开采设计阶段组织机电、采矿与地测防治水联合会审,具体技术交流请参考侧栏专家咨询通道。

【工程适用边界与安全合规声明】:本文所载矿山充填开采、围岩控制与灾害治理等技术方案、现场实测指标与工艺参数,均基于特定地质工况与矿井工程实践提炼,属于工程参考控制区间(具体以设备出厂技术协议、现行《煤矿安全规程》及各矿专项工程设计为准),不替代法定矿井初步设计批复与安全设施专项设计。不同矿区地质构造、煤层赋存自燃倾向性、瓦斯等级与围岩富水性差异显著,现场实施须严格遵循国家标准及行业技术规范。
