注浆封孔工艺选择:水泥封孔、化学封孔与复合封孔的对比
专业图经

注浆封孔工艺选择:水泥封孔、化学封孔与复合封孔的对比

一句话回答: 煤矿覆岩隔离注浆充填中的封孔工艺,是指在地面钻孔施工完毕后,使用特定的堵塞与灌注材料将钻孔中空部位进行密封,防止浆液在高压(3.5~8.5 MPa)下沿孔壁窜流或发生跑浆。通过对比水泥封孔(承压高但干缩开裂)、化学封孔(膨胀气密强但脆化老化快)与复合封孔(前端化学段阻浆、中段水泥段承压),工程实践证明复合封孔是应对高压憋压注浆环境的最佳工艺选择。

张洁贞
张洁贞 绿色矿山充填与矿业信息化顾问

适用读者: 煤矿矿长、总工程师、安环负责人、防冲/地测科长

作者: 张洁贞|中矿天智信息科技(徐州)有限公司高级销售经理|中国矿业大学技术支持

一、 行业痛点与背景

随着我国煤炭开采向深部延伸以及绿色矿山创建的深入推进,煤矸石的井下消纳和地表沉陷治理已成为矿井维持正常产能的“生命线”。作为目前最高效的固废消纳和减沉技术之一,煤矸石覆岩隔离注浆充填在陕北、晋北、内蒙古等高产能矿区得到了大范围推广。

然而,在实际工程中,许多矿井在注浆系统投产后,频繁遭遇以下严峻的封孔与跑浆痛点:

  • 高压憋压跑浆:为了将高浓度(72%~78%)的矸石浆体压入致密的层间离层空腔,注浆泵送压力往往高达 5.0~8.5 MPa。若钻孔封堵不严,高压浆体极易沿着钻孔外壁的基岩裂隙窜流,在地面形成冒浆、窜入邻近的第四系松散含水层,甚至击穿井下相邻工作面的开切眼或采空区,造成突泥跑浆事故。
  • 封孔材料老化开裂:传统的纯水泥封孔在水化反应后期会出现不可避免的干缩(体收缩率达 0.5%~1.5%),在钻孔钢管与坚硬岩壁之间形成微细的间隙通道,导致“封而不严”。而单一的化学高分子材料(如聚氨酯、马丽散)在井下潮湿、高应力环境中极易在 1-2 年内发生脆化和降解,无法提供全生命周期的耐久密封。
  • 施工排班被动拉长:常规的封孔等待期过长,初凝时间从几小时到数十小时不等,严重制约了地表钻孔注浆与井下工作面采掘接续的无缝配合。

因此,量化评估水泥封孔、化学封孔与复合封孔的物理力学特征,确定不同地质构造与憋压环境下的最佳封孔工艺,是每一个总工程师必须解决的工程难题。

二、 核心概念与力学原理

2.1 封孔密封的岩石力学定义

封孔的本质是利用封孔材料与钻孔壁(基岩)、封孔钢管外壁之间的粘结剪切强度,构建一个能够抵抗向上或向下排驱压力的“摩擦阻浆塞”。其力学平衡状态可以简化为以下公式:

P_{max} \cdot \pi r^2 \le 2\pi r \cdot L \cdot \tau_{f}

其中:

  • P_{max} 为最大设计注浆憋压极限压力(MPa);
  • r 为钻孔半径(m);
  • L 为有效封孔深度(m);
  • τ_{f} 为封孔材料与岩壁/钢管界面之间的最小剪切粘结强度(MPa)。

由此推导,钻孔安全封孔的最小长度公式为:

L_{min} = \frac{P_{max} \cdot r}{2 \tau_{f}} \cdot K_s

其中 K_s 为工程安全系数,一般取 1.5~2.0。从公式可以看出,提高封孔材料与岩壁界面的剪切强度 τ_{f},是缩短封孔深度、提高封堵承压上限的直接途径。

2.2 软硬交替覆岩中的“千层糕”类比

我们可以把钻孔周围的覆岩结构类比为一块“千层糕”。千层糕由软弱的泥岩层和坚硬的砂岩层交替叠压而成。当采煤机在下方切削煤层后,上覆的“千层糕”在重力作用下发生弯曲。由于不同层位的下沉速率和变形量不一致,软硬岩层的接触面会拉开,形成局部的离层空腔

封孔钢管就像是一根穿透这块千层糕的吸管。注浆封孔的目的,就是要在吸管与千层糕接触的外壁缝隙里填满超高强度的“胶水”(封孔材料),使得高压灌入吸管的浆液只能横向扩散到离层空腔中,而绝对无法沿着吸管外壁向上顶穿千层糕的表皮(地面冒浆)。

三、 三类封孔工艺的技术与性能对比

为了帮助现场设计人员做出科学决策,我们对水泥封孔、化学封孔以及新型复合封孔三种主流工艺的物理、力学及施工参数进行了系统性梳理:

3.1 封孔工艺性能参数对比表

评估指标 纯水泥封孔 单一化学封孔(聚氨酯/马丽散) “两堵一注”复合封孔
初凝时间 6.0 ~ 12.0 小时 2 ~ 5 分钟 浆液 5 min 内建立抗剪,整体 2 小时
极限承压能力 高(可承受 >10 MPa) 中等(≤4.5 MPa,超压易变形) 极高(可承受 8.0 ~ 15.0 MPa)

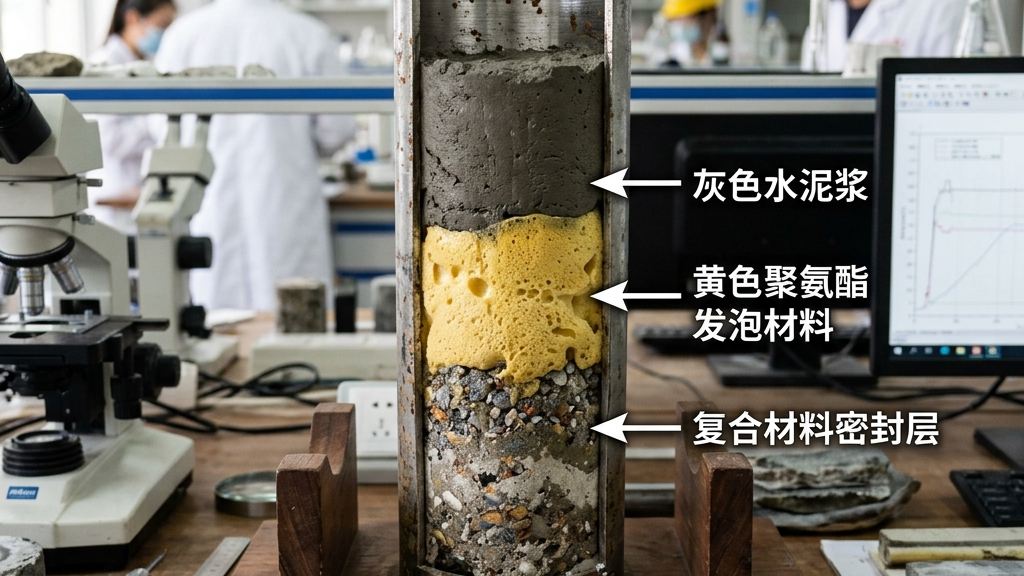

体积变化特征 水化收缩(收缩率 0.8%~1.2%) 快速膨胀(膨胀倍数 10~25倍) 前后端膨胀堵塞,中间段密实无收缩
与孔壁粘结强度 较低(0.8 ~ 1.5 MPa) 较高(2.2 ~ 3.8 MPa) 极高(3.5 ~ 5.5 MPa)
耐久性/抗老化 极佳(可与岩石同寿命) 较差(2年内易脆化、降解) 极佳(水泥段提供永久保护)
耗材成本 极低(约 150~300 元/米) 极高(约 1200~2500 元/米) 中等(约 450~800 元/米)
防窜浆性能 差(微裂隙处易发生窜浆) 优秀(膨胀能渗入微裂隙) 极佳(双重防护)

四、 复合封孔工艺流程与技术规范

从对比表可以看出,“先化学膨胀建立初始密闭,后注入高强水泥砂浆承压”的“两堵一注”复合封孔工艺,集中了无机材料长寿命、高抗剪和有机材料高膨胀、快固化的双重优势。以下为标准的复合封孔工程实操流程:

4.1 “两堵一注”复合封孔工艺流程图

01

钻孔成孔与洗孔

使用大泵量清水强力冲洗孔底,清除残余煤泥和岩屑,确保沉渣厚度 < 50mm

02

下入注浆钢管与封孔管

设计定位在基岩稳定段 20-30米处,保证承压段的围岩剪切抗剪能力

03

前端化学止浆塞安装并膨胀

通过气动双液泵灌注改性聚氨酯化学浆液,30-90秒内体积膨胀15倍以上,锁定底部空隙

04

尾端化学密封圈建立

在地面钻孔口下 3-5米段使用相同膨胀化学材料建立上段密封,彻底绝封孔口

05

地面水泥砂浆带压回填注浆

向中段空腔带压注入水灰比 0.4:1~0.5:1 的水泥砂浆(持压 1.5~2.0 MPa)进行固结

06

压力憋压固结检验

封孔后密闭固化养护 24 小时,开展注浆孔口带压憋压与气密性质量验收

07

移交注浆充填作业

封孔段检验合格后,移交并开展常态化高浓度大容量覆岩隔离注浆消纳作业

4.2 核心步骤规范要求

  1. 清孔与洗孔:封孔前必须使用大泵量清水冲洗孔底,将残余在孔壁的煤泥、岩粉及松散碎渣彻底带出。孔底沉渣厚度必须小于 50mm
  2. 下入管柱与袋装定位:在设计封孔层位(通常为基岩稳定段 20-30米处),将特制的注浆钢管(DN100或DN150)及外裹膨胀橡胶/柔性囊袋的管柱缓慢下入孔内。
  3. 化学段膨胀止浆:启动双液气动泵,向孔底橡胶囊袋内灌注改性聚氨酯化学浆液。浆液在 30-90秒 内迅速膨胀(体积膨胀15倍以上),将钻孔外径与围岩缝隙牢牢“卡死”,形成下段第一道防线。
  4. 上段化学封口:在钻孔近地面段(孔口下3-5米)采用同样方法建立上段化学止浆圈,确保孔口不漏浆。
  5. 中间段带压注水泥浆:从注浆钢管外侧的旁路注浆孔,向中间长达数十米的空腔内注水灰比为 0.4:1~0.5:1 的普通硅酸盐水泥浆(掺量 3% 膨胀剂),注满并保持 1.5~2.0 MPa 的持压压力。
  6. 养护与开注:复合封孔完成后,仅需养护 24小时 即可达到设计强度的 75% 以上,即可开展带压试注浆。

五、 适用条件与工程约束条件

复合封孔并非在所有环境下都能盲目使用,矿方在设计方案时必须严格遵守地质与力学边界条件:

5.1 适用工程边界条件

  • 岩石承载层要求:封孔段的中段(水泥固结段)必须选择在完整性好、无大断层穿过的中厚砂岩层中。砂岩的单轴抗压强度(UCS)必须 ≥45 MPa,以防在憋压时围岩发生剪切破裂。
  • 钻孔倾角约束:对于垂直地面孔(倾角 85°~90°)和变坡定向斜孔均适用。但在斜孔段封孔时,中间水泥段的浆液必须采用“底进顶排”的逆流注浆法,确保气泡排净,不留死角。
  • 注浆憋压极限:最大设计注浆憋压值低于 12 MPa 的大容量消纳孔,均可采用复合封孔。

5.2 严禁适用场景

  • 岩性极为松散的松散层封孔:如钻孔经过厚达百米的冲积沙层或未固结第四系流沙层,禁止将封孔段设在该区域,否则高压浆液会轻易冲毁松散沙层,引发大规模塌孔。
  • 断层破碎带直接穿透区:若封孔段直接处于断层摩擦片状岩体中,剪切粘结强度 τ_{f} 会降至 0.2 MPa 以下,必须将封孔段向上或向下平移至稳定基岩带。

六、 典型工程风险与应急处置 SOP

在高压憋压注浆过程中,封孔失效会导致严重的连锁反应。以下是现场三大典型风险的应急处置程序:

6.1 风险一:封孔段漏浆与地面窜浆

  • 表现特征:注浆压力在短时间内从 6.0 MPa 骤降至 1.0 MPa 以下,地面孔口周围泥土软化,并有矸石稀浆沿裂隙涌出。
  • 应急处置流程
  • 立即停泵:停止地面制浆站与高压注浆泵的协同作业,切断管路阀门。
  • 清管引流:利用高压清水冲洗主管路,防止已漏入孔口裂隙的矸石在管内凝固堵管。
  • 二次封孔化学补强:在窜浆裂隙外围钻设 2-3 个斜向补强孔,使用双液聚氨酯或快凝改性硅酸盐浆液进行超前帷幕灌浆,建立“人工橡胶坝”,待其固化后再恢复主孔注浆。

6.2 风险二:注浆钢管径向折断/变形

  • 表现特征:井下侧钻测量仪下不去,或井下工作面推过注浆孔线后,压力急剧上升。这是由于覆岩沉降剪切力超过了钢管的抗弯极限。
  • 应急处置流程
  • 测孔定深:下入深孔测斜仪或超声波探伤仪,确定钢管弯曲折断的精确深度。
  • 侧钻扫孔:若折断深度在封孔段以下,可利用导向钻具进行侧钻扫孔,重新开辟通道。若在封孔段内折断,必须废弃该孔,并在其外侧 15 米处重新钻设新孔。

6.3 风险三:高压突水伴随返砂跑浆

  • 表现特征:封孔段被高压富水含水层(如洛河砂岩水)击穿,大量涌水裹挟黄沙沿孔口反涌。
  • 应急处置流程
  • 带压封堵:使用专用球阀关闭孔口防喷装置(BOP),控制涌水流量。
  • 灌注快凝复合浆:通过孔口侧路高压泵入“高水改性水泥-水玻璃”双液浆,利用其 30 秒快速凝结的特性,逆流抢注,将富水通道强行冻结堵死。

七、 实践案例与技术验证

7.1 脱敏工程背景

陕北某神木煤矿(经脱敏处理,产能 600 万吨/年)首个大容量矸石隔离注浆孔为背景:

  • 钻孔深度:285 米,穿过覆岩主要关键层。
  • 水文条件:基岩上部发育中等富水的侏罗系中统直罗组砂岩含水层。
  • 施工工艺:初期一号孔采用传统“纯水泥封孔”,由于水化收缩,在压力憋到 4.5 MPa 时孔口发生严重漏浆,直接导致项目停工 12 天。

7.2 优化与复合封孔实施

二号孔改用“两堵一注”复合封孔方案

  • 技术参数
  • 下止浆段:深度 240-245 米,灌注超细阻燃聚氨酯,膨胀 18 倍。
  • 中段承压:深度 5-240 米,使用 42.5 级普通硅酸盐水泥,掺入 3.5% 铝酸盐早强剂和 1.5% 膨胀剂。
  • 孔口密闭:孔口下 5 米,采用快硬石膏封堵。

7.3 实测效果对比数据

优化后现场进行了长达 120天 的连续注浆憋压监测,实测数据如下:

注浆憋压承压与稳定性效果对比
0 3 6 9 憋压压强 (MPa) 第0天 第5天 第10天 第15天 运行时间 (天) 纯水泥封孔极限 (4.2 MPa 发生窜浆漏失) 复合封孔 (最大 8.5 MPa 稳态运行)
  • 结果验证:复合封孔段最终承受了高达 8.5 MPa 的多次脉动冲击压力,地表及相邻第四系地下水监测井未检测到任何矸石浆体悬浮物及化学离子污染,实现了对含水层和地表生态的绝对隔离保护。

八、 前期准备与自查台账清单

在编制封孔方案前,总工程师需督促技术科和施工队完成以下准备并填写自查表:

8.1 封孔施工前自查与准备清单

  • [ ] 钻孔岩性柱状图核校:是否已避开软弱泥岩层?封孔段 30 米范围内围岩 UCS 平均值是否大于 45 MPa?
  • [ ] 钢管材质与压力等级复核:采用的无缝钢管(如国标 GB/T 8163)壁厚是否大于 8mm,极限抗拉强度是否满足计算载荷?
  • [ ] 化学浆液阻燃防静电资质:聚氨酯/马丽散材料是否具备国家矿用安全标志(MA)证书,阻燃及抗静电指标是否达标?
  • [ ] 清孔效果实测:采用测绳测定的孔深与设计深度的误差是否小于 0.05%?孔底沉渣是否清理干净?
  • [ ] 注浆泵与憋压阀校准:现场气动双液泵和压力表的检定证书是否在有效期内?

九、 常见问题 FAQ

Q:化学封孔材料释放的热量会不会在井下引发煤层自燃?

A:这是一个非常专业的安全隐患点。早期的聚氨酯在水化反应时放热剧烈,中心温度可达 140°C~160°C,存在安全隐患。因此,国家新规程强制要求必须选用低放热、矿用阻燃型改性聚氨酯或硅酸盐复合化学浆料,其固化最高放热量被严格限制在 95°C 以下,远低于煤层自燃的临界点。

Q:如果发生井下跑浆,会影响正常采煤吗?如何解决?

A:如果跑浆进入工作面,会导致支架电液控制失效、煤炭被矸石稀浆污染(影响发热量)。因此,必须在采煤工作面前方 60 米设立“安全屏障线”。当压力表显示异常波动或井下微震监测到离层突水信号时,必须实行注采联锁断开,启动旁路清水泵对井下管路进行稀释排放,并在工作面支架后方拉起柔性膜袋挡墙进行局部封堵。

Q:复合封孔的有效寿命能达到多少年?

A:通常,采空区注浆治理地表沉陷的活跃期在回采后 1-3 年内。复合封孔中的化学段在前期提供超强的快速密闭,而中段的水泥固结体具备与基岩砂岩同等的耐久性,其有效力学密封寿命可达 50年以上,能够保障闭矿后的地表终身安全。

参考依据

  1. 团体标准 T/ZGME 001-2026《煤矸石覆岩隔离注浆充填技术规范》
  2. 《煤炭行业高质量固废处置与绿色矿山建设管理办法》(环保部/国家能源局,2025版)
  3. 中国矿业大学岩石力学重点实验室《煤矿覆岩注浆防跑浆控制理论与封孔粘结学》
  4. 《矿山道路与构筑物保护煤柱留设规范》(GB 50453-2008)

关于作者

张洁贞,中矿天智信息科技(徐州)有限公司高级销售经理,煤矿绿色充填与智能化解决方案顾问。长期服务陕西榆林、神木、府谷以及山西、内蒙古煤矿客户,专注于煤矸石治理、覆岩隔离注浆充填、绿色矿山创建与矿山智能化项目落地。技术方案设计及参数优化依托中国矿业大学科研团队强大的岩石力学及固废材料实验室支持。

下一步行动

📋 获取《"两堵一注"复合封孔施工工艺SOP规范》

📊 获取《注浆钻孔封孔质量现场验收台账模板》

💬 联系作者——扫描以下二维码或拨打电话,就您矿井的具体基岩状况和憋压注浆需求,开展 1 对 1 技术方案比选。

*本文首发于 [zhangjiezhen.cn](https://zhangjiezhen.cn),转载请注明出处。*

*声明:文中技术参数和工程数据来源于公开标准、学术文献和行业案例,具体项目需结合矿井地质、水文、采掘接续和矸石性质进行专项设计,不构成通用性保证。*
