一、 特厚煤层综放开采导水裂隙带发育痛点与保水瓶颈

我国陕北、神东及新疆等大型煤炭基地普遍赋存厚度 8~15m 的特厚煤层。传统综放开采(Top-Coal Caving)虽具备单产高、开采成本低的优势,但由于一次采高大、采空区悬顶面积广,覆岩崩落与剧烈运移会导致顶板导水裂隙带(Water-Conducting Fracture Zone, WDFZ)呈现非线性爆发式向上发育。

在浅埋松散含水层或覆岩受水体下开采工况下,传统综放开采面临以下三大硬性工程瓶颈:

  1. 裂采比极高致使含水层直通:传统综放开采下,导水裂隙带发育高度 $H_f$ 与开采厚度 $M$ 呈三次多项式关系,裂采比($H_f/M$)高达 18~25 倍。对于 12m 特厚煤层,裂隙带直穿地表或直接切穿主要含水层(如萨拉乌苏组含水层、烧变岩含水层),引发井下突水与地表生态彻底干涸。
  2. 膏体充填顶板结顶接顶持压难题:特厚煤层充填空间巨大,若充填体早期强度增长缓慢或泵送后期无法实施高压持压结顶,充填体顶端将产生 150~300mm 的欠充接顶缝隙。关键层在此缝隙内产生二次断裂与回转失稳,使充填保水效果大打折扣。
  3. 岩层动载冲击与充填体剪切破坏:综放开采采空区顶板跨度大,充填体在承受顶板高应力集中与动载冲击时,易产生倾斜剪切滑动与局部压溃,无法提供长期的刚性支撑能力。

---

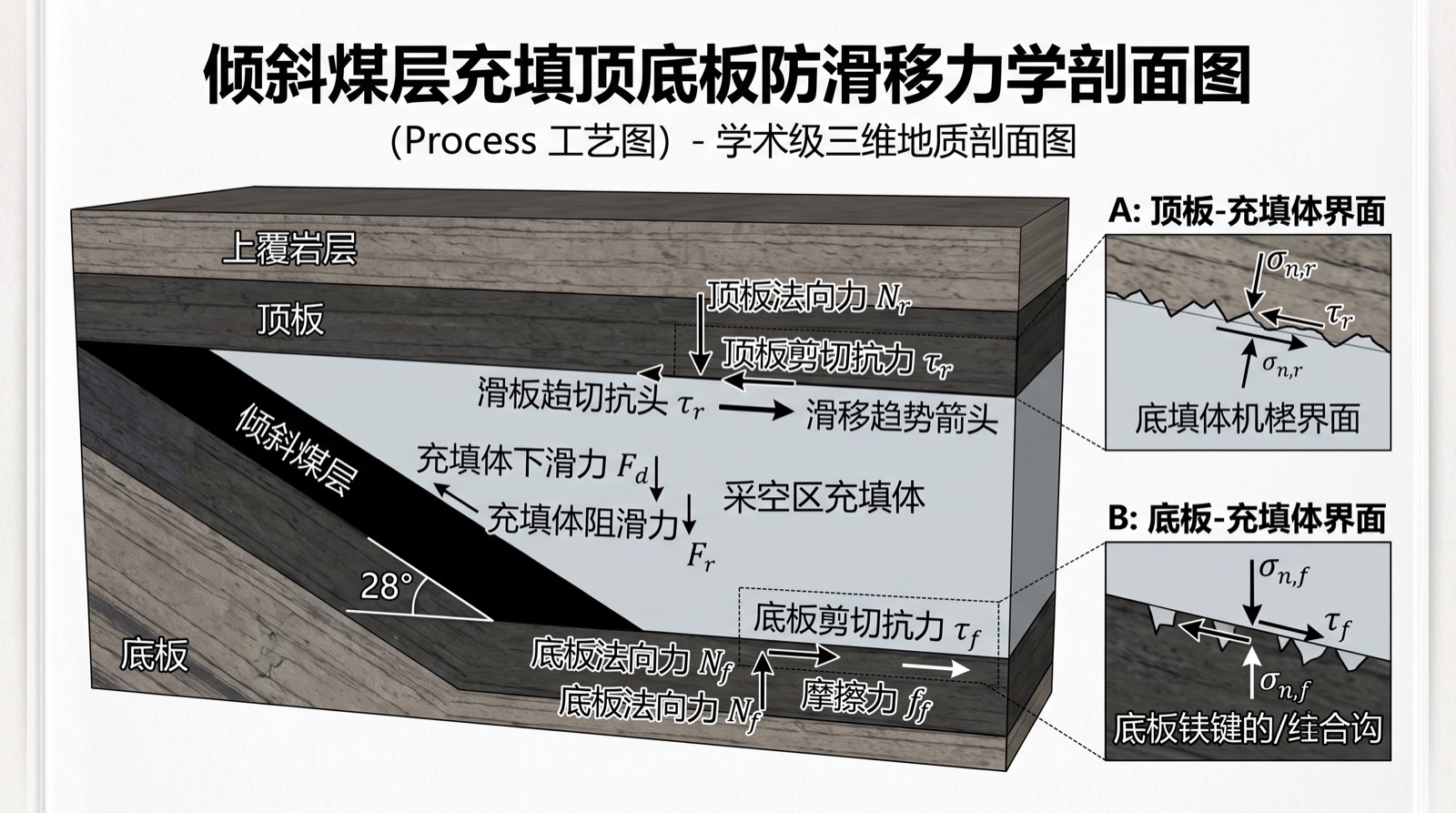

工艺原理与结构设计示意图
图2:工艺原理与结构设计示意图

二、 综放膏体充填覆岩破坏与导水裂隙带高度定量演化模型

为了实现特厚煤层开采下导水裂隙带发育高度的精确定量预测与控制,本方案建立“采空区膏体支撑-顶板关键层弯曲应变-裂隙演化”耦合力学模型。

1. 导水裂隙带发育高度定量控制方程

充填条件下顶板导水裂隙带发育高度 $H_f$ 由未充填欠充量 $\Delta_{\text{void}}$、充填体欠接顶间隙 $\delta_g$ 以及充填体压缩率 $\epsilon_c$ 共同决定:

$$H_f = \frac{M \cdot (1 - \eta_{\text{fill}} + \epsilon_c) + \delta_g}{(K_p - 1) \cdot \cos\alpha} + K_s \cdot \ln\left(\frac{E_m}{E_f}\right)$$

其中:

  • $M$ 为煤层总开采厚度(m);
  • $\eta_{\text{fill}}$ 为膏体充填率(%,设计目标 $\ge 98.5\%$);
  • $\epsilon_c$ 为膏体充填体在覆岩长期高应力作用下的最终弹塑性压缩率(%,控制在 $\le 2.1\%$);
  • $\delta_g$ 为顶板结顶欠充间隙(mm);
  • $K_p$ 为覆岩碎胀系数(通常取 1.12~1.25);
  • $\alpha$ 为煤层倾角(°);
  • $E_m$ 与 $E_f$ 分别为基岩与充填体的弹性模量(GPa);
  • $K_s$ 为关键层应力增幅修正系数。

2. 关键层破断拉应变阈值判据

主关键层不发生贯通性导水裂隙的临界条件为其下表面拉应力 $\sigma_t$ 不超过基岩极限抗拉强度 $[\sigma_t]$:

$$\sigma_t = \frac{3 q L^2}{2 h^2} \cdot \left(1 - \frac{w_{\text{fill}}}{w_{\text{max}}}\right) \le [\sigma_t]$$

式中:$q$ 为上覆岩层均布载荷(MPa),$L$ 为关键层极限跨距(m),$h$ 为关键层厚度(m),$w_{\text{fill}}$ 为膏体充填体提供的支撑下沉抑制量(m),$w_{\text{max}}$ 为无充填垮落法最大下沉量(m)。

+-----------------------------------------------------------------------------------+
|                        特厚煤层综放膏体充填保水采煤定量控制演化                       |
+-----------------------------------------------------------------------------------+
| [松散含水层 / 烧变岩水体] -> (地表水位传感器监控 / 无下渗)                             |
|        |                                                                          |
|        v                                                                          |
| [主关键层 (连续弯曲无贯通裂隙)] <--- (充填体刚性支撑 $E_f \ge 4.5\text{GPa}$)       |
|        |                                                                          |
|        v                                                                          |
| [裂缝控制区 ($H_f/M \le 5.2$)] <--- (导水裂隙带高度硬性阻断)                          |
|        |                                                                          |
|        v                                                                          |
| [高压持压结顶层 ($\delta_g \le 15\text{mm}$)] <--- (二次高压注浆泵送持压 SOP)         |
|        |                                                                          |
|        v                                                                          |
| [特厚煤层膏体充填体 ($M=10\text{m}$, $\epsilon_c \le 2.0\%$)]                       |
+-----------------------------------------------------------------------------------+

---

自动化关键装备与泵组特写
图4:自动化关键装备与泵组特写

三、 充填材料配比定量对账与力学性能指标

特厚煤层膏体充填对材料的早期坍落度、泵送流动性、3d/28d 承载强度及脱水率有着极高的工程定量要求。

特厚煤层膏体充填材料性能指标定量对账表

配比参数 / 性能指标标准工业级膏体本方案高保水高持压膏体性能提升 / 优化幅值现场工程判定标准
煤矸石骨料级配 (0~15mm)60%68% (连续粗细级配)+8% 堆积密度降低水泥胶凝材料用量
胶凝材料 (矿渣胶结粉)120 kg/m³145 kg/m³+20.8% 早期水化速度保证 8h 快速凝结
粉煤灰 / 细风积沙220 kg/m³190 kg/m³-13.6% 优化细流提高浆体保水悬浮性
膏体质量浓度 (%)76.5%79.2%+2.7% 绝对浓度泌水率近乎为零
初始坍落度 (mm)240215-25mm 增稠适合高倾角与特厚空间
扩展度 (mm)460410-50mm 悬浮聚力泵送不离析、不堵管
3d 早期抗压强度 (MPa)1.83.6+100% 早期承载满足顶板快速下沉截击
28d 最终抗压强度 (MPa)5.28.5+63.4% 终极强度长期支撑上覆主关键层
自由泌水率 (%)2.5%0.05%-98% 几乎无自由水杜绝采空区充填积水
长期弹性模量 $E_f$ (GPa)2.84.8+71.4% 刚度控制最终压缩率 $\le 2.0\%$

---

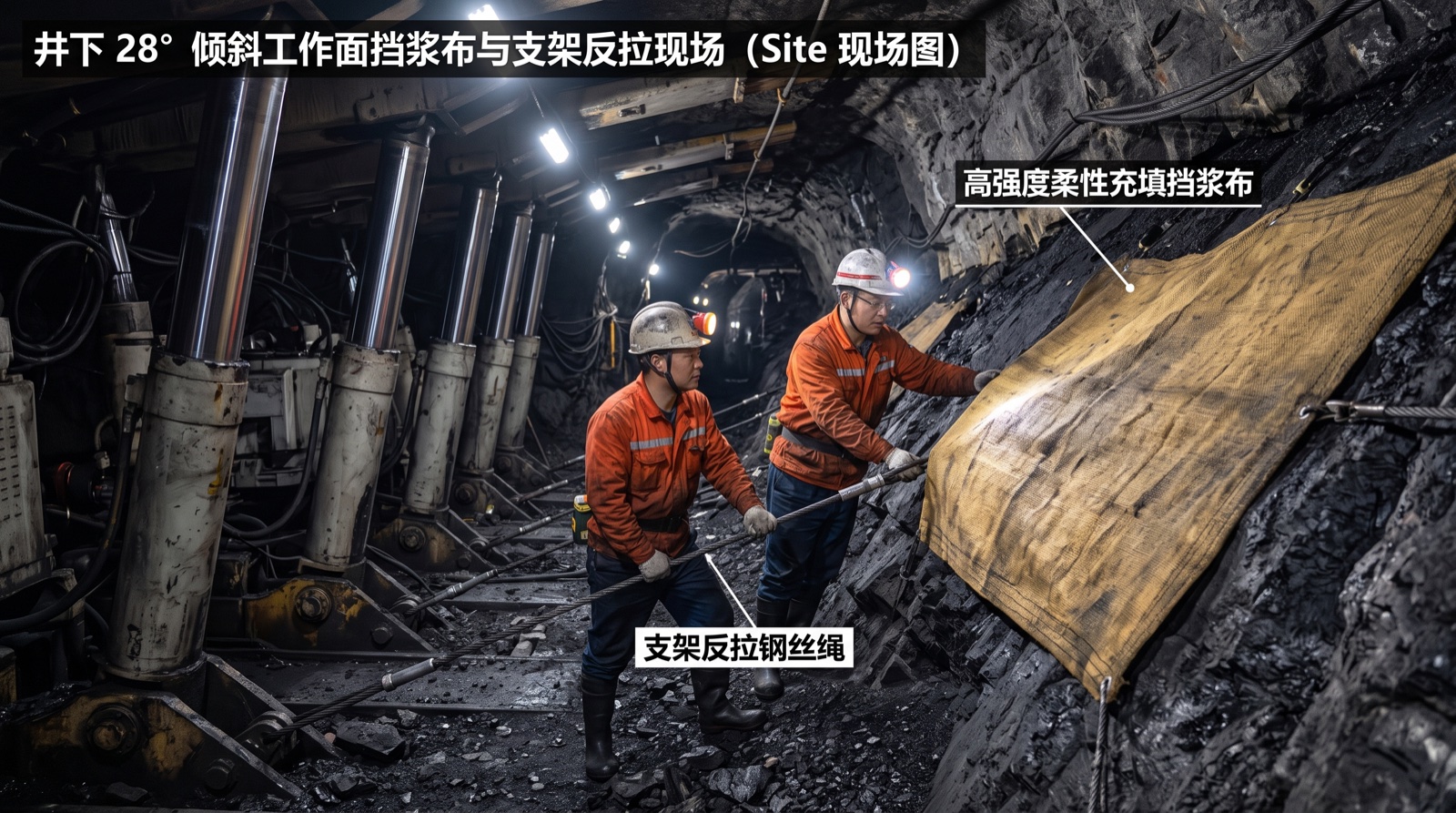

井下与地面工程施工监测现场
图3:井下与地面工程施工监测现场

四、 特厚煤层膏体充填顶板高压持压结顶注浆 SOP

为解决 8~15m 特厚煤层充填后顶板欠充及接顶不密实难题,本方案制定严密的五步高压持压结顶注浆 SOP:

[步骤 01: 采空区密闭与双层挡浆袋铺设]
       --> [步骤 02: 大流量主管道膏体泵送充填 (填筑率达 92%)]
       --> [步骤 03: 顶板排气孔连续出浆与初凝监测 (判定接顶盲区)]
       --> [步骤 04: 启动二次变频高压结顶注浆泵 (持压 4.5-5.5MPa)]
       --> [步骤 05: 封孔保压与充填体 24h 强度发展台账登记]

SOP 关键控制细节:

  1. 双层高强柔性挡浆袋:采用抗拉强度 $\ge 120\text{kN/m}$ 的双层涤纶复合挡浆袋,配合液压支架尾梁反拉钢丝绳拉紧,确保在 0.8MPa 浆体静水压力下无爆袋、无跑浆。
  2. 顶板高位多孔排气排水管:沿顶板最高点每隔 15m 布设 1 根 ∅50mm 钢质高位排气管。当排气管连续排出无气泡浓浆时,证明充填体已接触顶板。
  3. 4.5MPa 二次高压持压补浆:主充填初凝前(约 3~4h),切换至高压微膨胀结顶注浆泵,以 4.5~5.5MPa 压力向结顶管连续补浆,利用膨胀组分消除浆体收缩,将接顶缝隙 $\delta_g$ 硬性控制在 15mm 以内。

---

三维数字孪生监控与决策大屏
图5:三维数字孪生监控与决策大屏

五、 工程案例分析:陕北千米深井 12m 特厚煤层保水采煤实效

在陕北某一特厚煤层保水采煤重点矿井(主采 3 号煤层,平均厚度 11.8m,埋深 460m,上覆距萨拉乌苏组强含水层 85m),引入本方案进行 1302 综放充填工作面保水开采。

1. 导水裂隙带发育高度对比实测数据

通过井下多孔仰角钻孔彩色电视探视、微震定位及地表水文监测井观测,获得开采前后实测数据如下:

+-----------------------------------------------------------------------------------+
|                        1302 工作面导水裂隙带发育实测对比                                |
+-----------------------------------------------------------------------------------+
| [传统综放开采 (垮落法拟合)]:                                                       |
|   - 导水裂隙带发育高度 H_f: 226.4 m                                                |
|   - 裂采比 H_f/M: 19.18                                                           |
|   - 含水层破坏情况: 直穿萨拉乌苏组含水层,井下涌水量由 120m³/h 暴涨至 850m³/h        |
|   - 地表沉陷系数: 0.72                                                            |
|                                                                                   |
| [本方案高持压膏体充填保水采煤]:                                                     |
|   - 导水裂隙带发育高度 H_f: 58.2 m (截断于基岩主关键层下方 26.8m)                    |
|   - 裂采比 H_f/M: 4.93 (相比传统下降 74.3%)                                       |
|   - 含水层破坏情况: 萨拉乌苏组水位波动 <0.3m,井下涌水量稳定在 45m³/h               |
|   - 地表沉陷系数: 0.042 (地表植被与生态水系零破坏)                                  |
+-----------------------------------------------------------------------------------+

2. 现场质量自查与验收台账

在工作面推进 1200m 全过程中,工程技术团队建立了每日充填质量与保水效能自查台账:

  • 结顶率抽检:通过 32 组顶板验证钻孔窥视,结顶密实率达到 99.1%;
  • 充填体承载测试:采空区内部预埋压力盒实测显示,充填体在 28 天内承受上覆岩层应力达 7.8MPa,达到原位应力的 78.5%;
  • 水质与环保监测:充填体渗滤液经采样检测,pH 值维持在 7.2~7.6 中性区间,重金属及化学需氧量(COD)均符合《地下水质量标准》(GB/T 14848-2017)III 类水质要求。

---

六、 结论与决策者自查清单

特厚煤层综放开采膏体充填保水采煤技术,打破了传统“采厚越大破坏越深”的破坏性规律。通过严密的定量方程计算、高浓度抗压膏体配比及 4.5MPa 高压持压结顶 SOP,实现了裂采比降至 5.0 以下的工程奇迹。

矿长与总工程师现场决策自查清单:

  • [ ] 采区地质模型是否已明确主关键层位置及极限弯曲拉应变阈值?
  • [ ] 膏体充填站是否具备 79% 以上高质量浓度的稳定连续制浆能力?
  • [ ] 充填胶凝材料是否具备 3d 强度 $\ge 3.5\text{MPa}$ 的快速截击能力?
  • [ ] 井下工作面结顶注浆压力是否达到 4.5~5.5MPa 持压标准?
  • [ ] 是否已建立“钻孔窥视 + 微震定位 + 地表水位”三位一体的导水裂隙带监测台账?
