煤矸石注浆充填如何防跑浆?断层、陷落柱、不良钻孔的风险控制
设计规范

煤矸石注浆充填如何防跑浆?断层、陷落柱、不良钻孔的风险控制

煤矸石注浆充填防跑浆的本质是“通道控制与时空协同”——必须在注浆前查明断层、陷落柱、不良钻孔等异常导水导浆通道,通过动态调控浆体稠度、水固比、限制最高注浆压力、分段分步注浆以及现场预埋止浆阀等手段,将浆体牢牢锁定在目标离层空间内,绝不能让其漏失到采空区甚至采煤工作面。

浆源控制严格控制注浆压力在劈裂压力以下
通道掐断钻孔离断层及陷落柱保持20m安全距离
孔道封填老钻孔二次注浆固结,杜绝导浆通道
应急响应现场速凝双液浆配比切换及井下联动
张洁贞
张洁贞 中矿天智信息科技(徐州)有限公司高级销售经理 · 煤矿智能化与绿色充填方案
一句话结论

防跑浆是覆岩隔离注浆充填工程的“第一生命线”。必须在注浆前对断层、陷落柱和不良钻孔进行多维度物探查明,并在施工中控制注浆压力、浆体流动度,防止浆体串入工作面。

矿方防跑浆重点

地测部门必须建立已知构造和不良老孔台账,限制注浆泵口的最大输出压力,采用“探、避、填”三位一体策略,在距离孔口较近位置设置双液混合器,备足速凝材料,实现应急即时切换。

一、跑浆是充填工程的"溃疡":为什么总工最怕跑浆?

在煤矿生产中,总工程师和安全矿长最头疼的事故之一就是跑浆(注浆漏失)。

跑浆,通俗地说,就是往地下灌的矸石浆液没有留在设计位置(比如关键层底部的离层空间),而是沿着断层裂隙、陷落柱或者没有封好的钻孔流走了。

跑浆的危害是系统性的,一旦发生,项目将面临灾难性后果:

危害类型具体表现后果
安全红线风险浆液串入正在采煤的工作面,造成煤炭污染、支架被糊死,甚至引发人员伤亡。停产整顿、安全一票否决
效果折减风险浆液没有在关键层下起到承载减沉作用,地表照样塌陷。环保验收不通过、村民上访
经济成本风险矸石、水泥和外加剂白白漏掉,打钻和清浆费用翻倍。吨煤充填成本超支,项目亏损
矿井水灾风险浆液大面积析水流入排水系统,糊死水泵和水仓。引发矿井重大涌水与排水瘫痪

因此,防跑浆是覆岩隔离注浆充填工程的“第一生命线”

二、跑浆的三个核心要素:源、汇、通道

防跑浆必须从机理上入手。任何一次跑浆事件,都必须具备三个要素:浆源(高压浆体)汇(低压释放空间/工作面)通道(裂隙/断层/老窑/孔道)

【源】(高压注浆泵 & 浆体) ➡️ 【通道】(断层 / 陷落柱 / 不良钻孔 / 采动裂隙) ➡️ 【汇】(工作面 / 排水仓 / 邻近采空区)

我们的防跑浆设计,就是通过掐断通道、控制浆源、阻隔汇点来实现的。

2.1 断层跑浆机制

断层带通常是岩石破碎、节理发育的区域。在注浆压力作用下,原本闭合的断层可能会被“劈裂”打开,或者浆液沿着断层带中的松散夹泥渗漏,最终导通下方的采空区或工作面。

2.2 陷落柱跑浆机制

陷落柱是覆岩因地下水溶蚀塌陷形成的垂直通道,内部充填物通常极不均匀,孔隙率高,导水性强。一旦注浆钻孔命中或紧邻陷落柱,浆液会以极快的速度下行流失。

2.3 不良钻孔跑浆机制

这是最容易被忽视的人为通道。地表历史上的勘探孔、水文观测孔或相邻工作面的废弃注浆孔,如果封孔质量不达标(如只用黄土填埋或水泥未注满),在注浆高压挤压下,会瞬间被冲开,成为直通井下的“超级通道”。

三、防跑浆的"五步排查与封堵法"

在项目设计和施工阶段,必须建立标准化防跑浆判定流程:

第一步:地质构造精细排查

做什么: 利用三维地震、瞬变电磁等物探手段,结合矿井地质图,对注浆区域内的断层、陷落柱进行定位,划定“危险区”。

硬性要求: 钻孔水平位置距已知断层、陷落柱边界必须保持 20m 以上的安全距离

第二步:历史钻孔台账核实与预封堵

做什么: 调取注浆区域内所有地表钻孔的施工与封孔台账。

处置: 对封孔记录不清、年代久远或封孔材料不合格的钻孔,必须在注浆前进行地面二次注浆封堵,彻底阻断垂直通道。

第三步:浆液流变特性与稠度设计

做什么: 通过室内试验和现场试注,设计合理的浆液配比。

原则:

  • 靠近破断带或构造时,使用高粘稠度、快速凝结的基质浆液(如添加粉煤灰或少量水泥/水玻璃);
  • 远离构造且空间较大时,使用高流动性浆液保证扩散。

第四步:最大注浆压力控制

做什么: 严格限制注浆泵口的最大输出压力。

公式计算: 最大压力限制应满足 $P_{max} = \sigma_{c} - \Delta P$,其中 $\sigma_{c}$ 为隔离岩柱或围岩的最小主应力(劈裂压力),$\Delta P$ 为安全余量(一般取 1.0~2.0 MPa)。

总工铁律: 现场注浆压力坚决不能超过地层劈裂压力,否则会人工制造出新的跑浆通道。

第五步:注采时机动态协同(跟采注浆)

做什么: 根据工作面推进速度,动态调整注浆时机和注浆量。

逻辑: 工作面推进过慢或停产时,应降低注浆压力甚至暂停注浆,防止浆液在固定区域过度积聚并向周边构造渗透。

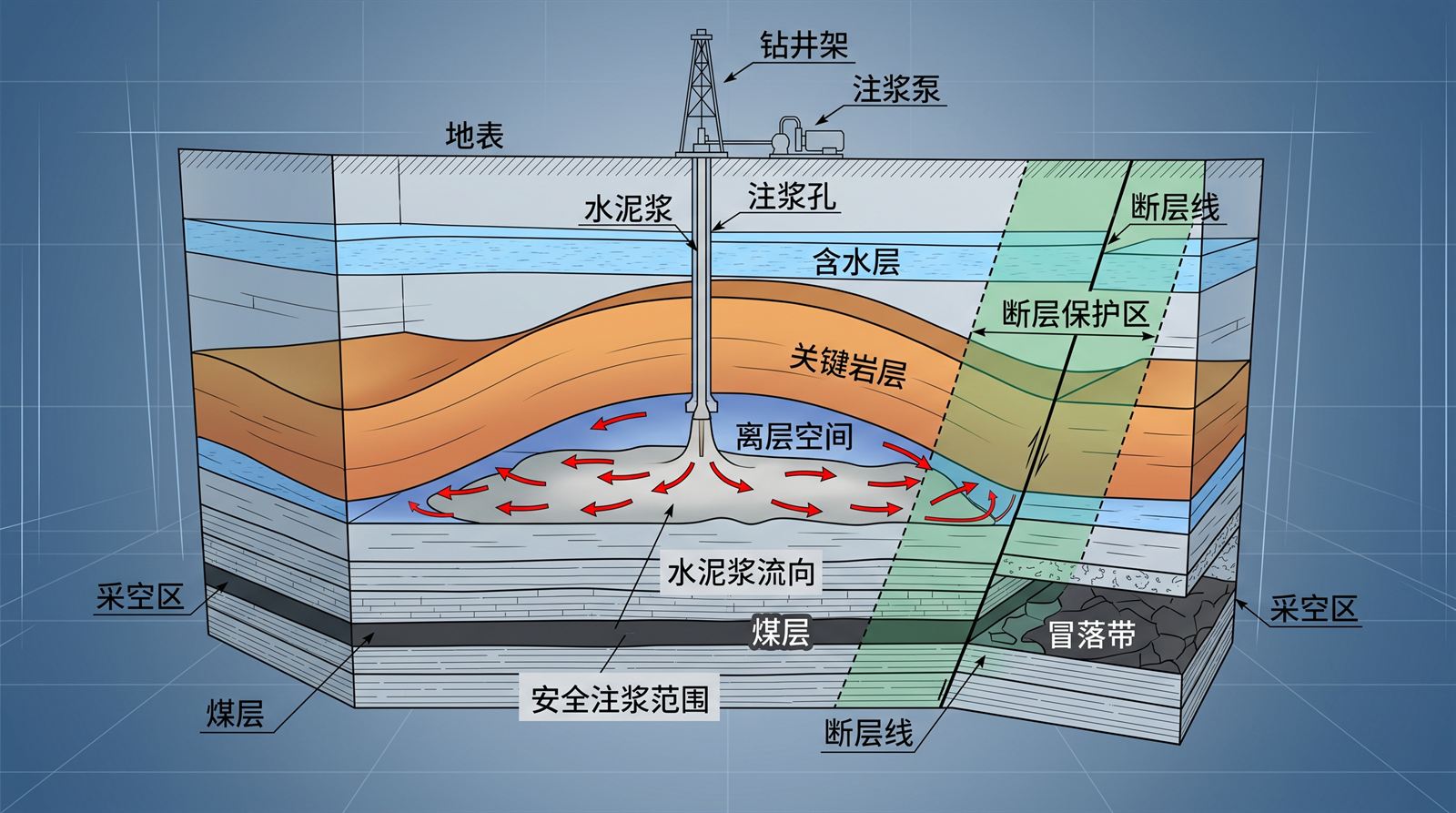

覆岩隔离注浆防跑浆地质构造避让剖面示意
图示:注浆层位必须避开断层和陷落柱安全警戒边界,并对历史勘探不良钻孔进行二次注浆封堵,阻止垂直漏浆通道。

四、不同通道类型的专项防治策略

4.1 断层构造防治:距离控制与分段帷幕

对于断层,核心策略是“能避则避,避无可避则分段封堵”

步骤操作要点说明
1. 避让设计钻孔终孔点与断层线保持 ≥20m 距离。基础安全距离
2. 先导帷幕在断层与注浆区之间打隔离孔,先注入速凝浆液形成“阻浆帷幕”。筑起地下防火墙
3. 限制压力在断层附近注浆时,压力不得超过正常注浆压力的 60%。防止断层劈裂

4.2 陷落柱防治:探、避、填三位一体

陷落柱是注浆的“无底洞”,必须严格对待:

  • :注浆孔钻进过程中,若发现钻进速度突变、泥浆漏失严重,必须立刻停钻进行孔内物探,确认是否命中陷落柱;
  • :一旦确认存在陷落柱,重新调整后续钻孔点位;
  • :对已命中陷落柱的钻孔,改用高浓度骨料浆或双液速凝浆液进行局部充填固结,待其硬化后再继续钻进。

4.3 采动裂隙带跑浆:注采时空匹配

浆液注入离层空间后,如果工作面推进过慢,离层空间会因覆岩下沉而闭合,浆液会被挤入导水裂隙带,流向工作面。

协同规则:

工作面状态推进速度注浆策略
正常跟采≥3.5 m/d稳定注浆,匹配日矸石消纳量
缓慢推进1.0-3.5 m/d间歇性低压注浆,降低浆液浓度
停产检修0 m/d立即停注,用清水冲洗管路,防止凝孔

五、现场防跑浆的技术装备与应急预案

设计做得再好,现场也必须有硬设备和快反应:

5.1 现场核心防跑浆装备

  1. 孔口防喷与止浆器(注浆封孔器):高压注浆时,防止浆液从钻孔孔口喷出或沿套管外壁跑浆。封孔段长度不得少于 15m,且必须进行压力试验。
  2. 三向压力流量变送器:在线监测泵口、孔口及管路节点压力,压力突然无故下降通常是跑浆的先兆。
  3. 双液混合器:在距离孔口较近的位置设置,用于应急注入水泥-水玻璃双液速凝浆。

5.2 应急“三步走”响应预案

当发现工作面支架顶板返浆、排水系统浑浊或注浆量量突增且压力持续为零时,判定发生跑浆,必须立刻启动应急响应:

第一步

停注清管

立即停止注浆,泵送清水清洗管路,防止浆液在管道内凝固造成堵管事故。

第二步

配比切换

启动双液注浆泵,向跑浆孔注入高浓度水泥-水玻璃速凝双液浆快速封堵地下通道。

第三步

井下堵漏与观测

井下人员加固支架防漏,对漏浆点物理封堵,同时监测工作面瓦斯及水文变化。

覆岩隔离注浆防跑浆地表控制站决策环境
图示:现场监控室需实时跟踪压力流量曲线,并在靠近钻孔孔口位置预埋双液混合器,备齐水泥-水玻璃以供紧急配比切换。

六、防跑浆关键参数控制表

参数名称正常区间靠近构造区间判定与控制依据
水固比(W/S)0.8~1.20.5~0.7保证浆液粘稠度,防止扩散过快
浆体密度1.35~1.45 t/m³1.50~1.60 t/m³密度越高,流变阈值越大,越不易跑浆
泵送压力2.0~4.0 MPa≤1.5 MPa降低压力以减少对围岩的劈裂效应
凝结时间12~24 h0.5~2 h缩短初凝时间,使浆体快速在通道内固化
单孔限制注入量≤5000 m³≤1500 m³达到限制量后必须停注,待其固结后再复注

七、防跑浆必备资料与装备清单

类别序号项目名称作用重要程度
数据资料1矿井地质构造综合图(1:2000)识别断层、陷落柱空间展布⭐⭐⭐
2工作面采掘工程平面图跟踪工作面推进与注浆孔空间关系⭐⭐⭐
3历史孔台账及封孔记录发现并排除不良钻孔通道⭐⭐⭐
4水文地质观测台账监测异常涌水和水质异常⭐⭐
现场装备5双液注浆泵与混合器应急注入速凝双液浆⭐⭐⭐
6在线压力流量自动监测系统实时监控压力骤降等异常指标⭐⭐⭐
7井下视频监控与通信电台保证地面注浆站与井下工作面实时通信⭐⭐⭐
8快速封堵气囊/聚氨酯发泡剂井下漏浆点的物理封堵⭐⭐

八、防跑浆与其他设计环节的互动关系

防跑浆设计不能独立于其他环节:

  • 制浆系统:制浆站必须具备快速调整配比、添加外加剂(如速凝剂)的能力,以便在发生跑浆时瞬间切换浆体类型。
  • 钻孔设计:封孔工艺(如“两堵一注”带压封孔)是防跑浆的第一道物理屏障。封孔不牢,浆液会直接沿钻孔外壁上喷跑浆。
  • 注采协同:必须建立“地表注浆-井下采煤”的实时数据互通。工作面推进计划变化时,注浆指令必须在 30 分钟内完成协同调整。

九、常见问题 FAQ

Q1:如何判断浆液是在正常扩散,还是已经跑浆了?

主要看压力-注入量曲线。如果随着注入量的增加,孔口压力平稳上升或呈波动上升趋势,说明浆液在正常扩散并充填;如果注入量很大,但压力持续在 0.2 MPa 以下且无上升趋势,或者压力突然从 3.0 MPa 骤降至零,极大概率是浆液冲破了某条通道发生了跑浆,必须停注检查。

Q2:工作面支架漏浆了,能不能用煤泥或者沙子直接在井下堵?

不行。井下只能做临时的物理阻隔(如打木桩、塞棉纱、喷聚氨酯),防止浆液流入刮板输送机。真正的堵漏必须在地表注浆孔进行——向漏浆孔内注入水泥-水玻璃速凝双液浆,使其在岩层通道内快速凝固,从源头上切断通道。

Q3:历史不良勘探孔封孔不合格,无法下井重新封怎么办?

可以在地面利用定向钻机,在不良钻孔周围打斜孔,注入骨料浆和水泥浆,在地下将不良孔周围的岩层“包裹固结”,强行阻断其导浆能力。

Q4:水固比调到 0.5 会不会导致管路堵塞?

会增加堵管风险。因此,只有在发生跑浆、需要注入高浓度浆体堵漏时,才临时将水固比降至 0.5~0.7,且注浆管路必须具备大功率泵送和即时清水冲洗功能。正常注浆不建议长期使用极低水固比。

Q5:多煤层重复采动下,防跑浆难度会增加吗?

会大幅增加。重复采动会导致覆岩内裂隙进行二次发育和叠加,原本已经闭合的裂隙可能重新张开。在多煤层注浆时,必须对下层煤采动后的覆岩破断进行动态模拟,适当提高安全隔离岩柱的厚度指标。

十、资料依据与行业参考

本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划和现场试验校核。

需要评估煤矿防跑浆方案是否安全合理,下一步准备什么?

建议先整理采区地质构造图、工作面推进计划、历史钻孔封孔台账、应急抢险装备台账。资料越完整,越容易评估防跑浆设计及应急封堵能力是否达标。
