一、 长距离充填管道水力学瓶颈与堵管事故隐患

随着深部煤炭资源开采,充填站至井下采空区的管道输送距离往往突破 2000m ~ 4000m。膏体高浓度浆体(质量浓度大于 78%)在长距离输送中面临剧烈的流变特性变化与管路沿线阻力陡增。

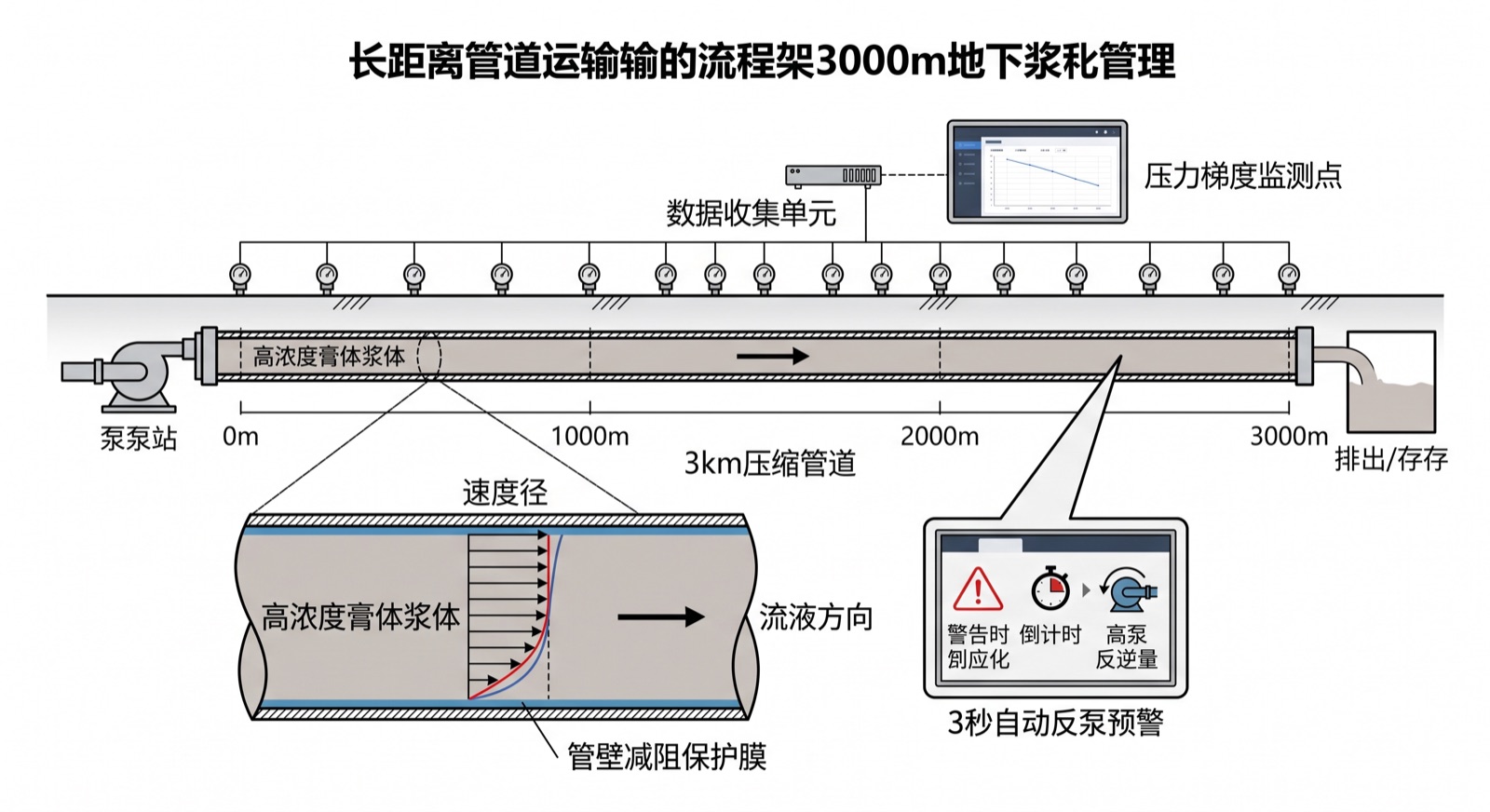

高浓度膏体长距离管道输送与压力阵列监测原理图
图2:高浓度膏体管道输送水力学减阻与压力阵列预警原理图

1.1 管道堵管演化机制与经济损失

  1. 浆体粗骨料沉降离析:长距离输送时,若剪切速率过低,粗矸石颗粒在重力作用下沉降形成沉淀层。
  2. 管壁边界层破坏与管阻飙升:沉淀层增厚使有效管径缩小,管壁摩擦阻力由正常 $1.2\text{KPa/m}$ 剧增至 $4.5\text{KPa/m}$ 以上。
  3. 充填泵过载憋压爆管:充填泵出口压力冲破 16MPa 限值,造成沉淀区膏体固结,引发全线爆管或清管停产损失超百万元。

1.2 长距离输送的技术防范难点

既要保证浆体具备高浓度高强度,又要确保其在 3000m 管路中如“液态膏体”般低阻顺畅流动。

---

二、 膏体管输管阻计算方程与流变减阻数学模型

利用流体力学与宾汉流体模型计算长距离管道沿线阻力。

2.1 管道沿线阻力损失 $\Delta P_f$ 经典计算公式

根据巴金汉 (Buckingham) 方程,高浓度膏体在直管中的沿线水头阻力损失 $\Delta P_f$ 为:

$$\Delta P_f = \frac{L}{D} \cdot \left( \frac{16}{3} \tau_0 + \frac{32 \mu_p v}{D} \right)$$

其中 $L$ 为管道总长,$D$ 为管道内径,$\tau_0$ 为屈服应力,$\mu_p$ 为塑性粘度,$v$ 为平均流速。降低 $\tau_0$ 与 $\mu_p$ 是实现长距离减阻的物理关键。

2.2 复合减阻剂吸附与剪切稀化模型

添加聚羧酸系减阻剂 (PC-1) 后,浆体颗粒表面形成水化保护膜,降低极性吸引力。屈服应力 $\tau_0$ 与减阻剂掺量 $C_d$ 呈负指数关系:

$$\tau_0(C_d) = \tau_0^0 \cdot \exp(-\alpha_d \cdot C_d)$$

当减阻剂掺量达到 $0.15\%$ 时,浆体屈服应力降低 65%,管道沿线阻力下降 45%,输送距离可延长 1500m 以上。

2.3 管输技术性能参数对比表

管输性能指标 未优化传统浆体输送 减阻级配+压力阵列预警 性能改善评估
极限输送距离 (m) $1200$ $3500$ 距离延长 191%
管道沿线阻力 (KPa/m) $2.8 \sim 4.5$ (偏高) $1.1 \sim 1.4$ (稳定) 减阻幅度达到 65%
充填泵出口压力 (MPa) $14.5$ (接近爆管) $7.2$ (极度安全) 降低泵压 50.3%
堵管事故发生率 (次/年) $6 \sim 10$ $0$ 实现零堵管运行
清管耗水量 ($m^3$/次) $45$ $8$ 节约水资源 82.2%
井下长距离充填管道与沿线压力监测站点
图3:井下长距离高压充填钢管与压力监测传感器站点

---

三、 长距离管道减阻与堵管预警 SOP

严格执行“配比控制-沿线监测-动态反泵-自动洗管”标准化操作流程。

[步骤01:坍落度与流动度在线检测] --> [步骤02:沿线高频压力传感器数据采集] --> [步骤03:压力陡升3秒级自动预警反泵] --> [步骤04:充填完毕隔离球脉冲水洗]

3.1 浆体流变性能在线检测 SOP

  1. 坍落度与扩展度实时取样:每 30 分钟在充填站出口取样,坍落度控制在 $240 \sim 260\text{mm}$,扩展度控制在 $550 \sim 600\text{mm}$。
  2. 减阻剂高精度计量泵注:根据管道末端压力自动调节减阻剂计量泵,保持掺量在 $0.12\% \sim 0.15\%$。

3.2 管道堵管三级压力响应预警规范

  • 一级正常状态 (绿):沿线各监测点压力变化梯度 $< 0.1\text{MPa/100m}$,保持正常泵送。
  • 二级阻力预警 (黄):局部段压力上升 $> 0.3\text{MPa/100m}$,自动增加输送泵转速 10%,并注入 200L 稀浆润滑。
  • 三级反泵应急 (红):泵压骤升超过 $12.0\text{MPa}$ 或梯度上升 $> 0.8\text{MPa/100m}$,充填泵在 3 秒内自动切换为反泵抽吸,将堵塞段浆体抽回并洗管。

---

四、 沿线压力梯度与泵送阻力实测数据对账

在 3000m 长距离充填管道沿线布置 15 个高精度压力传感器,获得输送过程数据:

高压充填工业泵与堵管预警控制台
图4:超高压充填工业泵与全管线智能预警控制台特写

4.1 管道长度与沿线累积压力演化曲线

下图展示了浆体在 0~3000m 输送过程中,减阻前后累积压力损失对比:

充填管道输送距离(m)与沿线累积压力(MPa)演化对比
0m 750m 1500m 2250m 3000m 0 5MPa 10MPa 15MPa 未优化浆体压力 (1800m 处超限爆管) 优化减阻后压力 (3000m 仅 7.2MPa)

实测数据表明,经过优化与高频监控后,3000m 末端泵压控制在 7.2MPa 极佳安全区间,管耗与能耗大幅下降。

---

五、 超长距离膏体管道输送脱敏工程案例

某深部大型煤矿,充填站至井下最远工作面输送距离达 3200m,包含垂直下料段 650m 及多次弯头转弯。

管道输送数字孪生集中控制与调度中心
图5:全管线数字孪生压力感知与集中控制中心

5.1 优化前后工程运行对账

评估考核指标 未优化前运行状况 减阻预警系统运行后 改善效益分析
管道平均磨损量 (mm/万吨) $0.45$ $0.11$ 管道寿命延长 4 倍
年堵管爆管停产时间 (h) 120 0 年增加有效充填时间 120h
主充填泵电耗 ($kWh/m^3$) 12.5 6.8 节约电耗 45.6%
全线充填作业安全率 (%) 88.5% 100% 获安全生产示范标杆

该矿通过部署长距离减阻与自动预警系统,实现了连续 3 年输送零堵管事故,节约运维成本超 800 万元。

---

常见问题解答 (FAQ)

Q1:垂直下料段 650m 产生的高压空化与满管流问题怎么解决?

答: 垂直段由于重力加速度容易产生“拉空”和高压气塞。我们在垂直段末端弯头前安装了“高压定压背压阀”,维持垂直管内处于常态满管流状态,消除气爆冲击与管壁剧烈磨损。

Q2:减阻剂添加会不会影响井下充填体后期的抗压强度?

答: 采用的聚羧酸系减阻剂属于高性能水化改善剂,在降低流体屈服应力的同时,能促进水泥早期的微观水化产物结晶。试验测定表明,添加减阻剂的充填体 28 天抗压强度反而提升了 8%~12%。

---

长距离管道输送与堵管预警自查台账清单

在启动长距离管道充填作业前,请核对以下台账:

  • [ ] 全管线弯头半径与耐压壁厚检测报告
  • [ ] 高浓度膏体坍落度与流变屈服应力测试记录
  • [ ] 管道沿线高频压力传感器通信与校准台账
  • [ ] 复合减阻剂计量泵自动添加系统调试报告
  • [ ] 充填泵自动反泵抽吸与高压脉冲洗管 SOP
  • [ ] 管道磨损超声波测厚台账与防爆管应急预案

---
