摘要与核心技术全景

在我国煤矿重特大事故历史长河中,煤与瓦斯突出和瓦斯瓦斯爆炸始终是悬在煤矿矿工头上最凶险的达摩克利斯之剑。我国高瓦斯与煤与瓦斯突出矿井占比超过三分之一,赋存条件以“低透气性、高吸附性、大埋深、高地应力”著称。为了在采煤前将煤层中积聚的巨量瓦斯预先排净抽干,矿井通常在顺槽巷道两帮向煤层深部打设数以千计的“顺层长钻孔”(孔深通常在 80~150 米之间),并联接入全矿井下负压抽采管网系统。

然而,长期困扰瓦斯抽采一线工程技术人员的最大痛点,不是“钻孔打得不够深”,而是“封孔密封质量极差导致的疯狂漏气”:

  1. 抽采浓度断崖式暴跌: 很多矿井打完钻刚封孔时,由于钻孔深部残存游离瓦斯释放,瓦斯浓度能达到 50%~70%;但仅过 10~15 天,抽采瓦斯浓度就断崖式暴跌至 10%~18%,有的甚至跌到 5% 以下,瓦斯纯量极其微弱;
  2. 动压采动诱发二次漏气通道: 巷道开掘后,巷帮煤体在千万吨上覆岩层集中应力挤压下,会在钻孔周圈 8~12 米范围内形成密密麻麻的“卸压松动破碎裂隙带”。传统聚氨酯封孔材料只有 1~2 米长,且聚氨酯本身存在老化收缩、脆化龟裂缺陷,根本无法阻隔深部微裂隙。在井下 15~25 kPa 的强抽采负压下,巷道里的新鲜风流像无孔不入的风暴,直接穿过煤壁裂隙顺着钻孔外壁倒灌进抽水管,把本该高浓度的瓦斯稀释成劣质风流;
  3. 管网负荷极高与资源浪费: 井下瓦斯抽采泵站日夜开动大功率水环真空泵,抽上来的气体中绝大部分是无效的巷道空气,导致瓦斯管网管径臃肿、抽采电耗居高不下;而输送到地面的瓦斯因浓度低于 30% 安全临界值,无法直接进入内燃发电机组发电,只能在风排瓦斯中白白对空排放,造成极其严重的能源浪费与温室气体碳排放。

“囊袋式两堵一注”带压注浆封孔技术的诞生,彻底攻克了这一世纪工程难题。本文从煤体卸压破碎圈围岩力学、囊袋自充气胀大隔离机理、微膨胀无机复合浆液高压劈裂挤密到现场气动注浆机实操对账,奉献最权威扎实的一线工程指南。


一、 煤体破碎圈漏气机理与“两堵一注”大白话解释

1.1 从“破网兜装水”到“骨水泥封裂隙”:两堵一注大白话解释

很多现场打钻班长常常抱怨:“我们封孔封得很严啊,外头抹了厚厚几层聚氨酯,怎么瓦斯浓度还是往下掉?”

我们用两个最生动的现场形象比喻来揭开背后的力学真相:

  • “聚氨酯封孔就像在破渔网上抹胶水”(传统封孔漏气根源): 钻孔打在黑煤壁上,外表看起来只有一个圆孔。但实际上,靠近巷道两帮的这截煤体,就像一块被千万吨大卡车碾碎了的“酥脆饼干”或者“千层破渔网”。你只在钻孔外头前两米塞了一块海绵涂上聚氨酯,看似把孔口堵死了;但深处 10 米范围内的煤壁里,全都是看不见的人发丝粗细甚至毫米级的裂缝。巷道里的空气根本不需要走钻孔正中间,它会像水顺着破渔网一样,从煤壁深处的无数微细裂缝绕过你这块薄海绵,直接一头扎进深孔里的瓦斯管中。所以你抽的哪里是瓦斯?你抽的其实是巷道里的穿堂风!
  • “前后夹两个气囊,中间用高压打满膨胀骨水泥”(两堵一注核心精髓): 如图2所示,“两堵一注”的思路完全颠覆了以往的表面糊弄做法。我们把封孔深度直接推向煤体深处(直接干到 12~16 米深处的完整硬煤层中)。在抽采管外面套上前后两个高强度的纤维布口袋(囊袋):
  • “两堵”: 当注浆泵一启动,膨胀浆液首先自动把这前后两个大口袋撑得鼓鼓囊囊,像两颗坚固的高压安全气囊一样,死死胀满在钻孔孔壁上,把中间长达 8~12 米的一整段钻孔封闭成一个与外界完全隔绝的“密闭空腔”;
  • “一注”: 当两个口袋彻底撑死之后,后方的特种泄压单向阀在 1.5 MPa 压力下瞬间顶开,超细水泥浆液带着超高压力,源源不断地暴力灌入中间这个密闭空腔中。高压浆液不仅填满了钻孔,更像无数双微型高压水枪一样,把钻孔周圈几米范围内所有细碎的煤体微裂隙强行“劈开并挤压填平”。更神妙的是,这种特种水泥浆固化时不仅不缩水,反而会产生微小的膨胀(微膨胀性能)。这就好比给地下粉碎性骨折的煤层打入了一剂黏结力极强的自固化“骨水泥”,把原来漏气的酥脆煤层连同钻孔牢牢浇筑成一根几十米长、实心坚如磐石的“防漏风人造石桩”,巷道里的风流就算有天大本事也休想钻透半步!
钻孔周圈卸压破碎圈演化-囊袋封堵与微膨胀水泥浆带压渗流固化力学模型
图2:顺层瓦斯抽采钻孔周圈动压卸压破碎裂隙圈演化特征、前后自胀囊袋双向阻浆密封空腔构建及微膨胀水泥浆带压高压劈裂渗流挤密力学拓扑

1.2 传统封孔工艺与囊袋式“两堵一注”带压封孔核心性能速查对比表

核心技术考核指标 传统聚氨酯发泡封孔工艺 水泥砂浆重力自流封孔 囊袋式“两堵一注”带压封孔 实际工程改善与优化幅度
有效封孔密封深度 极浅(仅 $1.5 \sim 3.0 ext{ m}$) 中等($5.0 \sim 8.0 ext{ m}$) 深部达标($12.0 \sim 18.0 ext{ m}$) 超越巷道松动圈,封入完整原始应力硬煤区
初期瓦斯抽采平均浓度 35% ~ 55%(前 3 天) 45% ~ 60% 高位跃升至 70% ~ 88% 单孔初期瓦斯浓度净提升 30 个百分点
抽采 90 天后稳态浓度 断崖式衰减至 8% ~ 15% 衰减至 20% ~ 30% 长期坚挺在 50% ~ 75% 瓦斯浓度衰减减缓 75%,杜绝漏气稀释
单孔百米纯瓦斯抽采量 仅 $0.05 \sim 0.12 ext{ m}^3/ ext{min}$ 约 $0.15 \sim 0.22 ext{ m}^3/ ext{min}$ 大幅攀升至 $0.35 \sim 0.55 ext{ m}^3/ ext{min}$ 单孔瓦斯抽采纯量暴增 2.5 ~ 3.5 倍
封孔浆液注浆充填压力 零压力(常压化学发泡) 零压力(常压重力自流灌入) 强力带压($1.5 \sim 2.5 ext{ MPa}$) 高压主动劈裂挤密充填煤壁原生与采动微裂缝
封孔材料固结体积形变 老化收缩(收缩率 $2\% \sim 5\%$) 失水干缩(收缩裂隙严重) 微膨胀自愈(微膨胀率 $+0.2\% \sim +0.5\%$) 膨胀应力自锁孔壁,终生绝不产生环形脱粘收缩缝
工作面预抽达标耗费工期 抽采效率低下,需 6~9 个月 需 4~6 个月预抽 缩短至 2.5 ~ 3.5 个月 掘进抽采接续周期提前 3 个月以上,彻底甩掉采掘倒挂

二、 核心关键装备选型与“两堵一注”规范施工时序

2.1 矿用高强囊袋封孔器、超微膨胀无机复合浆料与气动注浆泵硬件

封孔质量的硬核保障,依赖于成套特种装备的协同配合:

  • 矿用阻燃抗静电自膨胀囊袋封孔器总成: 核心结构如图4所示,包含两只采用特种高强度抗撕裂、阻燃(符合 MT 113 标准)改性涤纶机织布制作的圆筒形囊袋,单只囊袋设计承压能力达 3.0 MPa 以上,在注浆压力达到 0.4~0.6 MPa 时自动膨胀胀死在孔壁上;配备特种注浆单向逆止安全泄压阀,当两端囊袋充盈胀紧达到预设膨胀压力门槛后,单向阀自动弹开,使后续高压浆液顺畅切入中间封闭裂隙注浆段;
  • 高性能超细微膨胀水泥基注浆胶结材料: 绝不能采用普通建筑标号硅酸盐水泥。必须选用比表面积大于 $500 ext{ m}^2/ ext{kg}$ 的特种矿用无机复合灌浆料,内部科学掺配超细矿渣微粉、钙钒石基微膨胀组分与高分子减水保水剂。浆液具有卓越的超强流动性(倒置流锥时间小于 18 秒)、析水率严格为零、凝结时间可在 45~90 分钟内受控调节,并在水化硬化过程中产生稳定受控的微膨胀应力,死死咬合煤壁每一道微米级缝隙;
  • 矿用防爆轻便型高压气动注浆泵机组: 选用以井下压风管网为动力源的矿用轻便型双液或单液活塞气动注浆泵。额定工作排量可在 $15\sim 40 ext{ L/min}$ 调节,输出注浆压力最高可达 6.0 MPa,机身净重小于 45kg,可单人轻松搬运至顺槽任何狭窄打钻打封工位,配备高灵敏度防爆调压阀和耐震防泥浆数字压力表。
矿用阻燃抗静电囊袋式封孔器总成、注浆排气单向阀与高压气动注浆泵特写
图4:矿用阻燃抗静电复合织物自膨胀囊袋封孔器总成、多级高压单向逆止注浆阀组与便携式矿用气动高压注浆泵特写

2.2 两堵一注带压注浆封孔“标准化四步精准作业规程”

现场封孔施工必须杜绝粗制滥造,严格执行标准化流水线四步作业规程:

  1. 第一步:通孔排渣与深孔吹风清孔(清除死泥)。 顺层钻孔打至设计深度后,钻杆不要立即抽出,必须利用钻机压风或高压清水全开,反向高速排渣洗孔不少于 15 分钟,彻底将孔内残留的大颗粒煤渣、积泥冲扫干净,防止下设封孔管时发生中途卡死;
  2. 第二步:囊袋管串组装与深孔导向精准推入(下管到位)。 按照设计将两只阻燃自胀囊袋套在 $\Phi 50 ext{mm}$ 高抗冲阻燃瓦斯抽采管外侧(前囊袋距孔底 0.5m,后囊袋距孔口 2m,两囊袋净间距严格保持在 8~12 米)。将耐高压注浆软管与透气排气软管沿抽采管并排绑扎牢固。利用人工配合钻机推力,将整组管串平缓推进至设计标定深度,中途严禁暴力拧转损伤囊袋;
  3. 第三步:高速制浆与双向膨胀充袋(胀袋筑坝)。 现场使用便携式气动高速制浆桶,将微膨胀无机复合浆料与清水按 0.55:1 水灰比快速搅拌 3 分钟制成均质浆液。开动气动注浆泵,浆液顺着高压注浆管注入两端囊袋。观察孔口压力表逐渐爬升至 0.5 MPa,前后两只高强囊袋迅速径向膨胀胀死孔壁,形成坚不可摧的双向阻浆隔离坝;
  4. 第四步:高压破阀带压强力劈裂注浆(压浆补实)。 继续加压注浆,当管路压力达到 0.8 MPa 时,囊袋内侧的单向高压泄浆阀被瞬间压开,浆液高速喷涌涌入中间空腔。随着空腔灌满,孔口透气软管排出浓浆后立即用管夹封死排气口。注浆泵全负荷开足马力带压注浆,将压力表指针稳稳打到 1.8~2.2 MPa 恒定保持 5 分钟,直至注浆泵停止往复动作(自停止吸浆),关闭孔口高压注浆闸阀,带压保压养护 24 小时后即可并网抽采。

三、 瓦斯抽采一线浓度高频巡检、单孔对账与负压调平

3.1 现场单孔抽采质量精细化把关三大原则

封孔结束并网后,真正的瓦斯抽采管理才刚刚开始。瓦斯抽放专职巡检员每班必须落实三大动作:

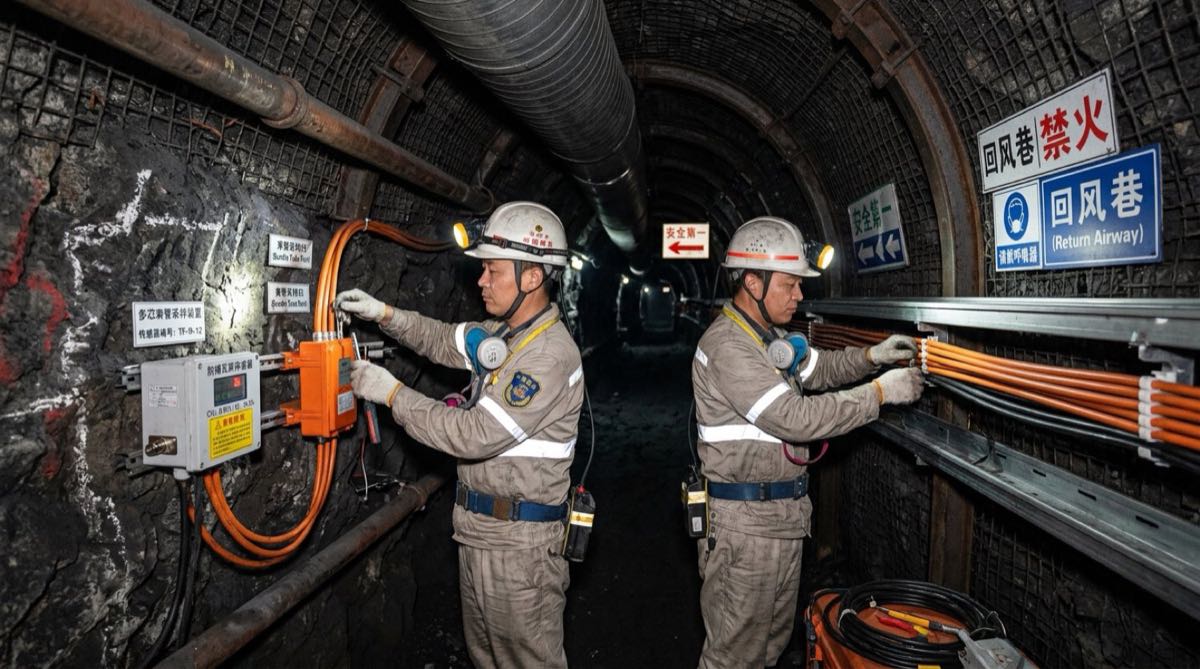

瓦斯抽放工在钻孔孔口使用气动注浆泵进行带压注浆并检测单孔抽采负压与浓度
图3:瓦斯抽放技术工程师在采煤顺槽抽采管网前使用高灵敏激光红外瓦斯检测仪精准测定单孔抽采瓦斯浓度与孔口节流负压
  • 单孔瓦斯浓度与负压全覆盖“日检日巡”: 巡检员手持激光红外便携式瓦斯测定仪与便携式压差微压计,对顺槽内每一个并网抽采钻孔的取样孔进行取样检测。规范要求:并网前 30 天,单孔瓦斯抽采浓度严禁低于 $55\%$,孔口抽采负压必须保持在 $13 \sim 25 ext{ kPa}$ 稳定区间。如果发现某孔浓度突然从 $65\%$ 悬崖式跌至 $20\%$ 以下,说明其孔口连接橡胶软管老化漏气或调节阀门松脱,必须立即现场更换密封垫处理;
  • 负压与流量动态平衡调节(杜绝抢风): 抽采总管上的抽采负压是由泵站提供的恒定总资源。如果靠近巷道口的钻孔封孔不良产生大漏气,它就会疯狂掠夺总管的负压资源,导致远处深部的高瓦斯钻孔因为负压不足而“抽不动、产气低”。巡检工必须通过孔口专设的高精度小通径防爆蝶阀,实行“高浓度大开阀、低浓度微关阀”的动态配比微调,让全巷道每一个钻孔均衡产气;
  • 钻孔孔内积水智能滤除(消灭水堵): 煤层顺层钻孔内部常常伴生大量煤层裂隙承压水,水流与煤泥极易在钻孔下倾段形成致命的“水封水堵”,瓦斯被水死死憋在深部孔底出不来。并网支管上必须串接专用的本安型重力自翻式或气动脉冲自动放水器,每班巡查放水器排污排泥灵敏度,确保管内干爽畅通,绝无积水节流憋压。

四、 现场常见突发意外诊断、注浆串孔处置与应急预案

4.1 囊袋式带压封孔作业常见异常工况排查表

异常现象表征 现场监测参数异动 根本诱因剖析与机理 现场 15 分钟快速处置与排障规程
注浆压力迟迟无法升至 1.0 MPa 注浆泵狂打不停,但压力表指针始终在 0.2 MPa 徘徊,吃浆量严重超标 ① 钻孔穿透了大型断层破碎带或沟通了采空区裂缝;
② 外侧囊袋被孔壁锐利坚硬岩棱刺破爆袋导致跑浆
① 停泵检查孔口有无冒浆,若无冒浆说明浆液跑入深部巨型裂缝;
② 立即将注浆材料切换为添加水玻璃速凝剂的高浓度稠浆进行“间歇式注浆”;
③ 每次注浆 100L 停顿 15 分钟让其在裂缝内早期凝结“筑墙”,然后再带压注满
打钻封孔时相邻孔发生猛烈串浆 正在注本孔,隔壁 2 米外的正在抽采钻孔孔口突然喷出大量灰色稀水泥浆 两个钻孔在煤层深部发生轨迹偏斜交叉重叠,或孔间煤壁薄弱裂隙完全贯通 ① 立即停止注浆泵,迅速关闭被串入钻孔的抽采阀门,防止泥浆吸入抽采主管;
② 开启被串钻孔的高压水冲洗阀门,在水泥凝结前以高压清水反洗排浆;
③ 待被串孔清洗通畅后,将两孔注浆管并联,实行“两孔同步双注双封”
并网抽采 10 天后瓦斯浓度骤降 单孔抽采浓度从初始的 75% 突然连续暴跌至 12%,但孔口连接管完好 工作面采动超前支承压力传入本区域,剧烈动压剪切将封孔段深部煤岩体震裂 ① 用手持瓦斯仪贴近孔周煤壁做吸气巡检,查找是否有深部剪切环形微裂缝;
② 在抽采管外侧孔口露头处,二次套打 4 个浅孔注入特种低黏度高渗透化学封堵胶;
③ 略微关小孔口抽采负压阀,降低漏气压差,待动压峰值过后重新标定
注浆时孔口煤壁突然大块崩裂 注浆压力表飙至 2.5 MPa 时,孔口周围 1 米范围煤壁伴随巨响出现鼓胀脱落 注浆升压速率过猛且外囊袋放置位置过浅($<1.5 ext{m}$),高压浆液将孔口松散煤体剪切劈碎 ① 立即关闭注浆泵动力风阀并紧急泄压;
② 检修班利用锚杆钻机在该孔周围补打 2 根金属锚杆挂网加固孔口煤壁;
③ 严整规程:后续所有钻孔的外侧囊袋深度严禁小于 2.5 米,升压必须平稳递增

4.2 顺层抽采并网遭遇“管网高浓度瓦斯倒灌窒息”应急处置五步法

[第一步:紧急关阀切断] 检修人员在更换封孔管路或单孔调试时,若发现孔口高压瓦斯突然反常反向外喷,立即关闭支管上的手动铜芯高压截止阀
       ↓
[第二步:局部通风稀释] 现场瓦检员立即开启巷道备用的便携式防爆气动抽排风机,以强大全风压风流冲刷孔口区域,防止高浓度瓦斯在顶板积聚
       ↓
[第三步:人员撤出警戒] 若作业点瓦斯浓度瞬间突破 1.0%,工作面安全员立即组织现场作业人员沿进风侧有序撤离至安全地带,并打设红布条警戒
       ↓
[第四步:负压系统排查] 中控调度室迅速核查井下抽采总泵站运行状态,排查是否发生真空泵意外跳闸或管路低洼处冰冻、泥浆全断面堵死
       ↓
[第五步:复测恢复作业] 恢复管网全线 18 kPa 以上正常抽采负压,经专职瓦检员使用光学瓦斯鉴定器实测确认风流瓦斯小于 0.5% 后方可复工

五、 真实工程落地账本与经济/安全效益复盘

5.1 贵州盘江矿区突出极薄煤层两堵一注实测对账

贵州六盘水盘江矿区某具有特大煤与瓦斯突出危险性的主力大型矿井,主采 9 号煤层,平均厚度仅 1.6 米,但煤层瓦斯含量高达惊人的 $19.8 ext{ m}^3/ ext{t}$,瓦斯压力超 $2.2 ext{ MPa}$,煤层透气性系数仅为 $0.0018 ext{ m}^2/( ext{MPa}^2\cdot ext{d})$,是全国公认最难治理的极难抽采煤层之一。

以往该矿掘进顺槽每隔 2 米向两帮打设 100 米顺层钻孔,全部沿用“聚氨酯发泡充填封孔管”传统工艺。全工作面 400 多个钻孔并网后,总抽采管瓦斯浓度长期在 8% ~ 14% 的可怜低位徘徊,抽采纯量严重不达标,导致综采工作面被迫停工“等瓦斯消突”达 8 个月,全矿陷入严重的采掘失调泥潭。

矿技术委员会全面痛定思痛,彻底清退全部聚氨酯封孔工艺,引进全套“阻燃囊袋式两堵一注带压(2.0 MPa)深孔微膨胀注浆成套装备与施工标准”。

通防副矿长与瓦斯研究所专家在地面瓦斯抽采监控中心评审抽采纯量与浓度对账表
图5:矿井通防副总工程师在瓦斯抽采远程遥测中控大厅向集团安监总监汇报两堵一注工艺改造后抽采纯量跃升与地面发电并网台账

项目在改造完成整条 1800 米长高瓦斯抽采顺槽后,完整的技术经济审计对账数据如下表所示:

关键技术与经济考核指标 传统聚氨酯发泡封孔方案 囊袋式两堵一注带压注浆封孔方案 实际工程改善与优化幅度 矿方通防部与财务部综合审计结论
顺层钻孔封孔密封长度 仅 2.0 米(全部处于破碎圈内) 深达 14.0 米(深入致密硬煤原始带) 有效密封深度净增 12 米 彻底封死巷帮动压松动圈的所有漏气孔隙
抽采总管瓦斯平均混合浓度 长期仅在 11.5% 极低位挣扎 大幅跃升并稳定在 68.2% 瓦斯抽采浓度净增近 5 倍 抽采混合气彻底摆脱“全是穿堂风”的荒唐局面
单工作面日均抽采瓦斯纯量 仅 $6200 ext{ m}^3/ ext{d}$(严重不达标) 暴增至 $21800 ext{ m}^3/ ext{d}$ 瓦斯抽采纯量净增 251.6% 单月瓦斯抽采总量突破 65 万立方米大关
采煤工作面消突达标预抽时间 耗时漫长达 8.5 个月(严重窝工) 断崖式缩短至 2.8 个月 工作面消突工期提前近 6 个月 彻底甩掉采掘倒挂被动局面,提前释放煤炭产能
地面分布式瓦斯发电综合创收 浓度太低经常被电厂拒收切断 全时段满负荷稳定发电 1800 万度 年增创瓦斯发电净收益 1150 万元 享受国家瓦斯抽采清洁能源高额补贴资金支持
封孔直接综合成本(单孔折合) 聚氨酯化学料折合 380 元/孔 专用囊袋与微膨胀水泥 760 元/孔 单孔初置材料成本增加 380 元 增加的材料费在抽采并网第 3 天即全额收回

5.2 瓦斯本质安全与减碳效益双丰收

通过全面推广“两堵一注”带压注浆工艺,盘江矿区不仅彻底摘掉了多年“瓦斯抽不干、采煤心惊肉跳”的危险帽子,实现了工作面推进期间回风瓦斯浓度长期控制在 0.35% 以下本质安全;而且将高纯度瓦斯 100% 输送给地面燃气电厂和周边工业用户,每年直接折合削减二氧化碳当量温室气体排放超过 28 万吨,为西南复杂地质条件下高瓦斯矿井的绿色安全高质量发展树立了典范。


六、 总结与落地自查台账清单

6.1 囊袋式两堵一注封孔工艺自查 Checklist

  • 钻孔深度与有效偏斜角复核: 顺层钻孔打设前是否用测斜仪校核方位与俯仰角,全长钻孔是否完全处于设计优质煤层内部,严禁中途扎入顶底板泥岩。
  • 封孔管材与囊袋防爆认证: 入井使用的 PVC 抽采管和涤纶自胀囊袋是否具备国家级阻燃、抗静电“煤安(MA)”认证标识,严禁三无劣质产品入井。
  • 前置洗孔与通孔排渣质量: 下设封孔器前是否严格使用全风压压风反向吹孔排渣 15 分钟,确认孔内无卡孔残渣与沉淀煤泥。
  • 注浆压力表校准与带压保压: 气动注浆机输出压力表是否按期通过计量检定,两堵一注终压是否坚决达到 1.5~2.2 MPa 并保压不小于 5 分钟。
  • 微膨胀复合水泥水灰比精控: 现场拌浆是否使用标准刻度水桶与称重干粉,水灰比必须严格控制在 0.5~0.6:1 之间,严禁随意加水稀释。
  • 单孔并网瓦斯浓度三日跟踪: 封孔注浆养护 24 小时并网后,瓦检班是否连续 3 天记录该孔浓度演变曲线,浓度低于 50% 必须即时排查整改。

  • 常见问题解答 (FAQ)

    Q1:为什么传统聚氨酯封孔在刚封完几天看起来还挺严实,过了半个月浓度就会迅速暴跌?

    答: 这是由于聚氨酯材料的“化学衰变缺陷”与煤壁的“流变蠕变特性”共同决定的。首先,聚氨酯属于高分子化学发泡聚合物,其发泡过程依赖多元醇与异氰酸酯剧烈化学反应产生气体膨胀。这种发泡体内部充斥着大量微观开孔气泡,刚打完时靠弹性压紧孔壁;但煤矿井下环境长期处于高湿度(相对湿度 95% 以上)和酸性水汽浸泡下,聚氨酯材料在 2~3 周内会发生严重的“分子链水解”和“应力松弛”,材料体积收缩率普遍在 3%~5% 左右,在钢管与煤壁之间形成环形收缩剥离缝隙;其次,采煤工作面开掘后,煤壁内部的集中应力不是静止的,而是不断向前蠕变移动,导致钻孔孔壁发生微小的压扁和剪切扭曲,刚性不足的聚氨酯发泡体瞬间被撕裂出现微裂痕,外界空气顺着这些细微缝隙迅速倒灌,瓦斯浓度必然直线下跌。

    Q2:如果打钻孔时煤层特别松软破碎,经常发生垮孔塌孔,两堵一注的封孔管串根本推不进去怎么办?

    答: 在极度松软的构造软煤(俗称“豆腐渣煤层”)中施工顺层钻孔,直接裸孔推管确实极易在中途发生垮孔卡死。针对这种特殊恶劣地层,行业标准化解决方案是推行“护孔筛管随钻钻进 + 套管两堵一注”复合工艺:打钻时采用大口径钻头,钻头后方直接跟进带密集透气小孔的高强度螺旋外护套管(或者高强 PVC 割缝筛管),钻机一路打钻一路将护孔筛管留在煤层内部护住孔壁,彻底防止煤壁垮落封堵通道;在孔口段 15 米范围内,换装专用的大口径囊袋封孔总成,套在筛管外围实施两堵一注高压注浆。这样既能保证深部瓦斯从无数小孔顺畅吸入,又能依靠外部囊袋和水泥高压加固将松散的孔口煤体彻底固结死,彻底破解松软煤层“成孔难、下管难、封孔漏”的恶性死结。

    Q3:注浆时注浆压力是不是打得越高越好?打到 4~5 MPa 会不会效果更佳?

    答: 绝非越高越好,盲目追求超高压力极易引发“安全事故与二次破坏”。顺层钻孔是平行于煤层开掘的,煤体本身的抗拉强度与抗剪切强度极为微弱(通常只有 0.5~1.5 MPa)。如果把注浆压力盲目推升至 4~5 MPa,超高压浆液所产生的强大水力劈裂应力,会远远超过煤体本身的极限承载刚度。其恶果极其危险:一是会将原本还算完整的浅部煤壁硬生生“大面积劈裂炸开”,在孔口形成数米宽的纵向大裂缝,造成瓦斯反而沿着新炸开的裂纹向巷道大量漏泄;二是超高压会让孔口外侧的囊袋发生剧烈爆裂崩开,甚至将数十米长的铁管向巷道像鱼雷一样猛烈弹射,直接危及现场作业工人人身安全。因此,大量科研实测与国家标准将两堵一注的工业最优注浆压力严格限定在 1.5 ~ 2.5 MPa 黄金安全窗口,既保证了微裂隙充分渗透挤密,又杜绝了破坏煤壁本体。
