矿长在评估煤矸石充填项目时,最容易被两个名词绕住:高水材料充填和传统膏体充填。二者都属于充填开采和固废处置体系,都可以把煤矸石、粉煤灰、胶结材料等转化为井下治理材料,但它们不是同一个系统。真正的区别不在宣传口径,而在材料级配、含水率、流动性、输送方式、接顶能力、早后期强度、沉陷控制效果和运维成本。
一句话判断:如果矿方更关注快速消纳、工艺组织相对灵活、利用较粗粒径矸石形成骨架,再通过高水材料胶结补强,高水材料复合充填更值得优先论证;如果矿方更关注重要保护体下的高密实度、低泌水、高后期强度和连续管道输送,传统膏体充填更有优势,但系统投资、制备控制和运维能力要求也更高。
以高含水胶结材料形成浆体,配合煤矸石骨架或采空区空间治理,重点解决“怎么快速充进去、怎么形成支撑、怎么降低地表沉陷和矸石外排”。
把矸石、粉煤灰、胶结料和水制成高浓度、不易离析的膏体,通过泵送管道充填采空区,重点解决“怎么密实接顶、怎么稳定强度、怎么服务重要保护体”。
一、核心区别:一个偏“骨架+胶结”,一个偏“高浓度浆体”

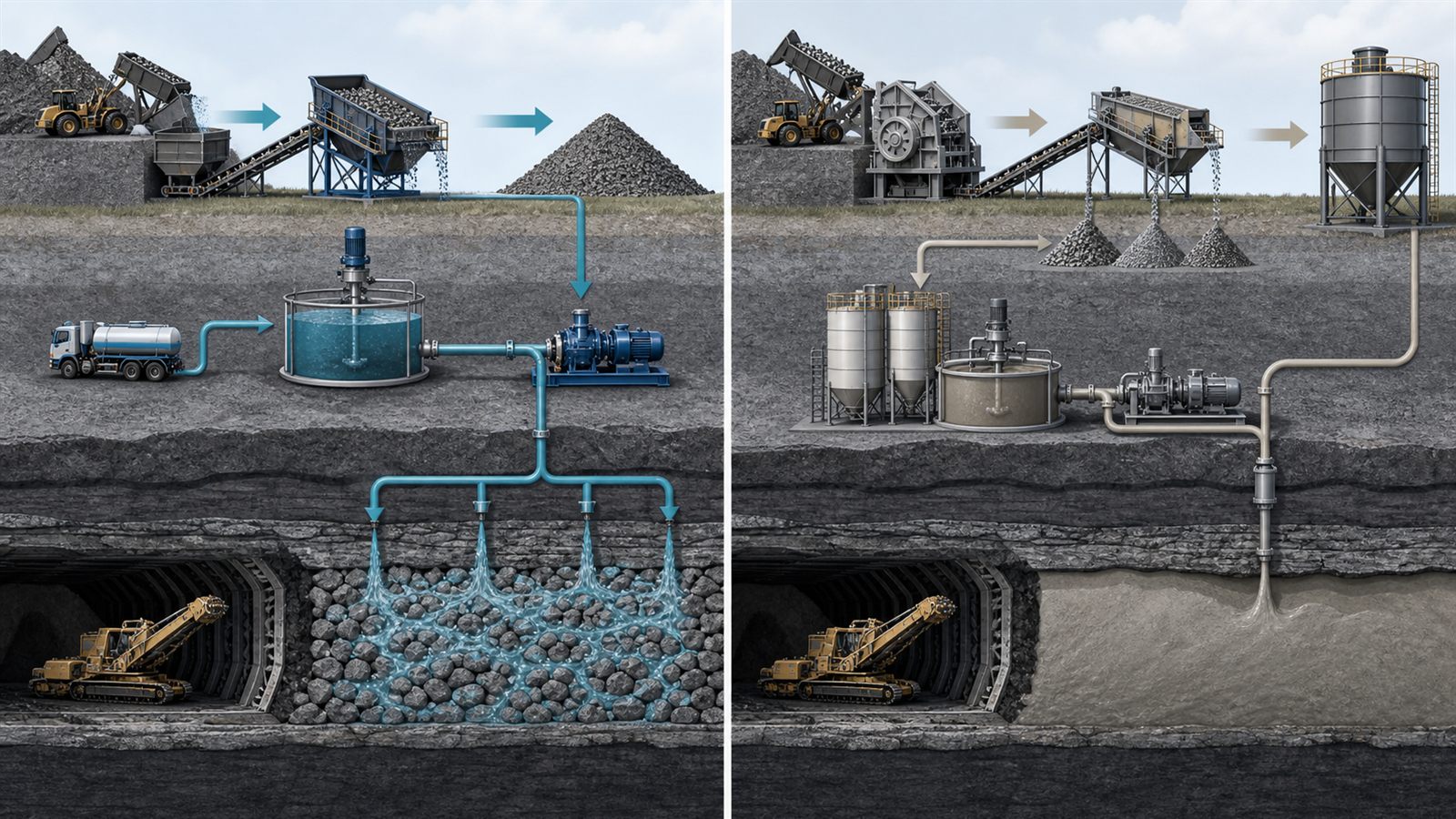

在张洁贞经理面向矿方推广煤矸石治理项目时,建议先把两种路线讲成工程系统,而不是讲成单一材料。高水材料充填通常可以理解为“矸石骨架支撑 + 高水材料胶结补强”的组合逻辑。粗粒径煤矸石承担空间占位和骨架支撑,高水材料浆体进入孔隙和关键部位后凝结,形成复合充填体。
传统膏体充填则更像一个完整的“制备站 + 管道泵送 + 采空区成型”系统。它要求对矸石、粉煤灰、胶结材料和水进行更严格的级配、浓度和流变控制,使浆体在泵送过程中不离析、不堵管,到达采空区后能形成密实充填体。它的优势是充填质量和接顶控制更稳定,代价是系统组织更重。
| 对比维度 | 高水材料充填 | 传统膏体充填 | 矿长决策提示 |
|---|---|---|---|
| 材料状态 | 高含水浆体,常与粗粒径矸石骨架组合使用,强调胶结补强。 | 高浓度膏体,要求矸石、粉煤灰和胶结料形成稳定浆体。 | 先看矸石粒径、含泥量和是否具备稳定制备条件。 |
| 工艺复杂度 | 可围绕采空区条件做复合组织,设备系统相对灵活。 | 制备站、泵送、管路、在线监测和运维要求更高。 | 矿上运维团队不足时,不能只看理论效果。 |
| 输送与流动 | 高含水带来较好流动性,但需要关注离析、跑浆和充填边界。 | 膏体浓度高,泌水少,但对泵送压力、管道磨损和堵管控制更敏感。 | 长距离输送和复杂钻孔条件下必须做泵送试验。 |
| 强度形成 | 依赖骨架支撑和胶结材料共同形成强度,适合快速形成基本支撑。 | 后期强度和整体密实度更可控,适合高保护等级场景。 | 把早期强度、28天强度和长期稳定性分开验收。 |
| 沉陷控制 | 适合多数绿色矿山和矸石消纳场景,控制效果依赖充填率和接顶质量。 | 在村庄、铁路、水体等重要保护体下更容易形成高标准控制方案。 | 保护体等级越高,越要提高监测和验收标准。 |
| 成本结构 | 材料和设备配置可根据场景分级,适合成本敏感矿井先做试点。 | 初期建设和运维要求通常更重,胶结材料、泵送系统和管路维护占比高。 | 不能只算吨矸石处置成本,要算全生命周期成本。 |
二、工艺路线怎么拆:从矸石进场到采空区成型
高水材料充填的典型路径,是先对煤矸石进行筛分、必要破碎和运输组织,再在井下或地面制备高水材料浆体,通过钻孔、管路或局部注浆方式进入采空区。它的关键控制点是矸石骨架是否稳定、浆体能否到达目标空间、凝结时间是否匹配施工节奏,以及最终充填率能否满足沉陷控制目标。
传统膏体充填的路径更强调“制备质量”。矸石需要破碎到适合级配的粒径,粉煤灰、胶结材料和水要按照配比进入搅拌系统,形成可泵送、不离析、低泌水的膏体。然后通过泵送管路进入采空区。它的关键控制点是浓度、坍落度或流变参数、管道压力、堵管风险、接顶质量和充填体强度。
所以,二者的项目经理关注点不同。高水材料路线更像“现场组织 + 材料胶结 + 空间治理”的组合题;膏体路线更像“制备站连续生产 + 管道输送 + 充填体质量控制”的系统工程。矿方评审时,应让总工、安全、生产、机电、环保和财务共同参与,不能只由一个部门拍板。
三、参数不能混用:浓度、粒径、强度和充填率要各算各的
煤矿充填方案中最常见的错误,是把不同技术路线的参数混在一起比较。例如,用膏体充填的高密实度去要求高水材料方案,或者用高水材料的快速流动性去要求膏体系统,都会导致方案评审失真。正确做法是把目标拆成四类:矸石消纳目标、地表沉陷控制目标、井下安全支撑目标、项目投资回收目标。
以煤矸石原矸加高水材料复合充填方案为例,之前资料中出现过粒径、充填率、强度和沉陷控制等关键口径,例如煤矸石粒径控制、较高采空区充填率、7天和28天强度指标、地表沉降控制率等。这些指标适合用于判断“是否满足绿色治理和一般沉陷控制”。但如果场景是重要建筑物下压煤、水体下开采或极严沉陷控制,就要进一步论证膏体、似膏体、覆岩隔离注浆或组合路线。
四、矿长怎么选:先看场景,不要先选设备
矿方内部开会时,最容易从设备和材料开始讨论。这个顺序不对。正确顺序应是先明确项目场景:矿井是为了解决矸石山外排,还是为了回收“三下”压煤?是为了绿色矿山申报,还是为了重要保护体下的沉陷控制?是做单个采区试点,还是要建设长期运行的固废处置系统?目标不同,路线不同。
矸石消纳压力大
矿井主要矛盾是矸石山占地、外排运输和绿色矿山固废利用,且采空区条件允许较快组织充填试点。
保护体等级高
村庄、铁路、水体、工业广场等保护对象敏感,对充填密实度、接顶率和后期强度要求更高。
条件复杂且目标多
既要大量消纳矸石,又要控制沉陷,还要形成绿色矿山展示材料,可采用分区分级组合方案。
五、两种路线各有什么风险点
高水材料充填的风险主要来自现场组织和边界控制。浆体流动性好是一把双刃剑,设计不当可能出现局部跑浆、充填范围不可控、有效接顶不足、局部强度离散等问题。因此要重视钻孔布置、隔离边界、凝结时间、充填顺序和监测反馈,不能把“能流动”直接等同于“能充实”。
传统膏体充填的风险主要来自系统连续性和成本控制。膏体浓度高、密实度好,但如果制备站配料不稳定、管道磨损严重、泵送压力控制不好,就会出现堵管、停产、返工和运维费用升高。对矿方来说,膏体系统不是买一套设备就结束,而是长期生产系统,需要稳定的材料供应、机电维护、管路管理和质量检测。
两种路线共同的风险,是缺少全过程监测。无论选择哪一种,都需要建立材料台账、制浆参数记录、充填量记录、压力或流量监测、钻孔状态记录、地表沉降监测和验收报告。没有这些数据,后续很难向环保、自然资源、安全监管和集团管理层证明项目效果。
六、上项目前必须问清楚的 10 个问题
- 矿井每年真实需要消纳多少煤矸石?来源是否稳定,粒径和含泥量是否可控?
- 充填目标是绿色矿山、矸石山治理、压煤回收,还是重要保护体下减沉?
- 采空区空间、顶板条件、含水层条件和通风条件是否支持目标路线?
- 地面制备站、井下运输、钻孔施工和管道路径是否具备布置条件?
- 高水材料或膏体材料的配比是否做过实验室和现场试验验证?
- 泵送距离、管道磨损、堵管风险和备件保障是否纳入预算?
- 充填体早期强度、28天强度、充填率和接顶率如何验收?
- 地表沉降、地下水、粉尘和浆体流量是否有连续监测方案?
- 项目成本是否同时计算矸石外排节省、土地占用减少、压煤回收和政策合规价值?
- 矿方是否具备长期运行团队,还是更适合先做小范围试点验证?
七、参考依据和行业信号
公开研究和行业资料显示,煤矿充填开采已经形成固体充填、膏体充填、似膏体充填、高水和超高水材料充填等多种路线。不同路线在充填率、沉陷控制、成本、产能和适用保护体方面差异明显,矿方应结合地质采矿条件和实施目的选择方案,而不是用单一指标判断优劣。
结语:没有绝对更好,只有更匹配矿井目标
高水材料充填和传统膏体充填的区别,本质上是工程目标和系统能力的区别。高水材料路线更适合围绕煤矸石消纳、快速充填、骨架支撑和绿色治理做灵活组织;传统膏体路线更适合围绕高密实度、低泌水、强接顶和重要保护体下减沉做系统建设。真正成熟的矿方决策,不是先选材料,而是先把矿井目标、地质条件、保护等级、投资边界和运维能力摆到同一张表里。
