摘要与核心技术全景
在我国山西大同、阳泉、晋城以及陕蒙等大型煤炭生产基地,主采煤层上方普遍赋存有单层厚度超过 15~35m 的巨厚坚硬砂岩或石灰岩基本顶(单轴抗压强度 $\sigma_c > 80\text{ MPa}$,弹性模量 $E > 30\text{ GPa}$)。在综采工作面从切眼启动开切、进入初采初放(Initial Mining and Caving)的关键过渡阶段,由于该层位完整性极高、节理裂隙不发育,常规采煤过程中采空区直接顶极薄或完全缺失,导致巨厚硬岩基本顶形成跨度极大(走向跨度常达 $50 \sim 100\text{ m}$、倾向长达 $200 \sim 300\text{ m}$)的巨型悬臂梁或悬空板结构。
当工作面推进至极限跨距时,巨厚悬顶在毫秒级时间内发生瞬时破断下切。这种极端破断失稳会瞬间引发多重灾难性连锁反应:
- 强动载冲击地压(Rockburst):数十万吨岩体整体垮落释放出高达 $10^7 \sim 10^8\text{ J}$ 的强震级应变能,在采面引发里氏 2.5~3.5 级强烈矿震,摧毁液压支架、压溃平巷;
- 采空区高压强冲击气浪(飓风效应):数万立方米受压缩空气自采空区以 $30 \sim 50\text{ m/s}$ 的飓风速度冲向工作面及顺槽,摧毁风门、通风设施并造成人员伤亡;
- 上隅角与采面瓦斯瞬时恶性超限(瓦斯暴恐):采空区深部原本积聚的大量高浓度瓦斯被下落岩体呈活塞式强行挤出,瞬间倒灌入工作面与回风巷,导致瓦斯浓度在数秒内飙升至 5%~15%,极易诱发连锁瓦斯爆炸恶性事故。
为彻底破解初采初放复合灾害死结,中矿天智矿山压力与瓦斯协同防控工程团队研发了“定向水力压裂主动弱化预裂硬顶 + 倾向与走向立体高抽巷裂隙精准拦截”成套防控技术。本文深入阐明定向水力裂缝起裂与三维非对称扩展动力学判据,定量给出压裂注水压力、排量及封孔参数设计准则,构建卸压瓦斯运移优势渗流通道计算模型,并结合晋城矿区工程实测,给出完整工程施工规范与应急抢险指南。
一、 巨厚硬顶初采初放失稳力学机制与多灾共生演化
1.1 巨厚悬顶破断的弹性地基固支板极限跨距
工作面由开切眼推进时,上覆巨厚硬顶可视为四边固支(或三边固支一边简支)的厚板模型。设巨厚硬顶厚度为 $h_r$,埋深为 $H$,岩石密度为 $\rho$,弹性模量为 $E$,泊松比为 $\nu$,抗拉强度为 $\sigma_t$。
根据中厚板大挠度弯曲理论,硬顶在初次破断失稳时的初次来压极限破断步距 $L_0$ 可表示为:
式中:$W_f$ 为工作面倾向长度;$q_z$ 为巨厚硬顶承受的上覆软弱层等效法向载荷:
在未经人工弱化处理的自然状态下,晋城与大同矿区实测巨厚硬顶的初次破断跨距 $L_0$ 普遍高达 $65 \sim 95\text{ m}$,形成悬空面积超过 $20,000 \sim 30,000\text{ m}^2$ 的巨大空顶,积蓄的极限弹性应变能 $U_\varepsilon$ 满足:
1.2 采空区活塞挤压瓦斯涌出动力学方程
当面积为 $S_{roof}$ 的巨厚悬顶在极短时间 $\Delta t$(通常 $0.2 \sim 0.8\text{ s}$)内垂直下落距离 $\Delta z$ 时,采空区有效自由容积瞬时剧烈缩减 $\Delta V = S_{roof} \cdot \Delta z$。
根据不可压缩瞬态气体流动动量守恒,采空区向工作面工作空间挤出的瞬时瓦斯-空气混合气浪冲击动压 $P_d$ 与挤出瓦斯瞬时流量 $Q_g(t)$ 为:
式中:$A_{face}$ 为工作面流通净断面;$C_{gas}$ 为采空区深部瓦斯平均浓度(常达 30%~70%);$\tau_v$ 为压力泄放特征时间常数。计算表明,当 $20,000\text{ m}^2$ 悬顶瞬间下塌 $2.0\text{ m}$ 时,采空区瞬时风速可达 $35\text{ m/s}$,向采面瞬间倾泻的纯瓦斯量在 10 秒内突破 $5,000\text{ m}^3$,造成任何常规通风系统彻底瘫痪并瓦斯暴冲。
二、 定向水力压裂超前弱化巨厚硬顶的起裂与扩展力学模型

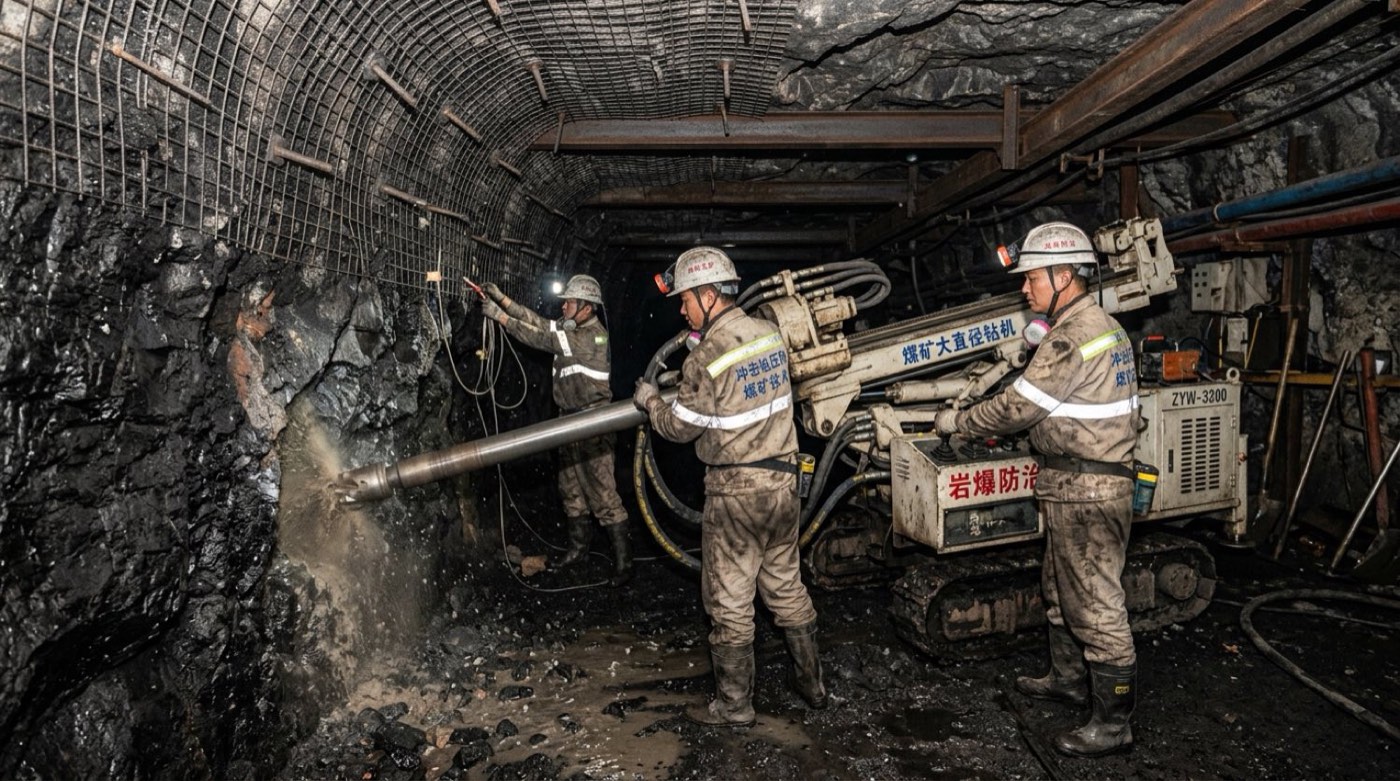

2.1 水压致裂射孔导引与临界起裂压力计算
定向水力压裂并非盲目乱注水,而是利用定型射孔(Jet Slotted)或割缝钻具在硬岩深孔孔壁预先加工出特定方位的“V型定向导向预裂缝”,迫使人工裂缝严格沿煤层顶板走向或平行于切眼方向受控扩展,实现“定向切顶”。
考虑孔壁初始切向有效应力状态与孔隙流体压力渗透,根据线弹性断裂力学(LEFM)最大张应力断裂准则,定向水力切缝孔壁临界起裂水压 $P_b$ 为:
式中:
- $\sigma_1, \sigma_3$ 分别为顶板垂直与水平最小有效主应力;
- $\sigma_t$ 为坚硬砂岩基质抗拉强度;
- $\eta_{pore}$ 为孔隙水压力系数;
- $\alpha_{Biot}$ 为 Biot 弹性多孔介质系数;
- $\Delta P_{slot}$ 为预制导向槽产生的应力集中修正值。实测表明,采用高压磨料水射流预制导向槽后,起裂压力 $P_b$ 较光孔压裂大幅下降 $35\% \sim 50\%$,有效保护钻孔围岩稳定性并防止孔口早期破裂窜水。
2.2 裂缝空间扩展与分段封切力学判据

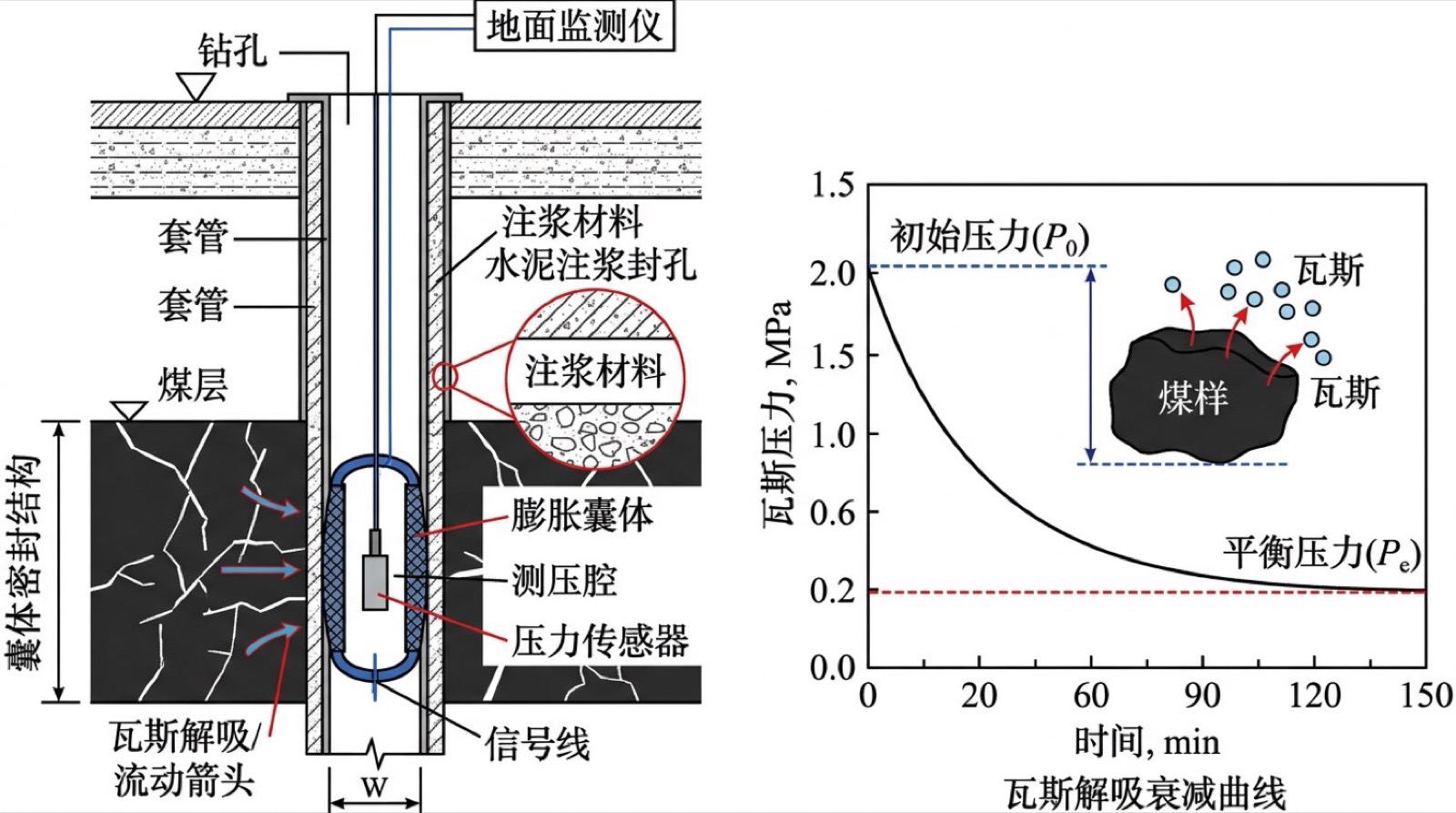

水力裂缝在坚硬岩体内的三维扩展遵循能量守恒 Irwin 断裂准则:当缝尖应力强度因子 $K_I$ 超过岩石断裂韧度 $K_{IC}$ 时,裂缝发生动态连续延伸:
式中:$P_w$ 为缝内动态水压力;$\sigma_n$ 为垂直于裂缝面的法向地应力;$R_f$ 为压裂扩展椭圆裂缝的等效半径。
为了在巨厚坚硬顶板内形成密集的网状弱化割裂带,工程采用“分段逐级跨步退位压裂”工艺:在单孔长度 $80 \sim 150\text{ m}$ 钻孔内,利用双膨胀高压跨接封孔器,按间距 $8 \sim 12\text{ m}$ 逐段施压,单段注入高压水 $30 \sim 60\text{ m}^3$。人工裂缝垂直穿透层位厚度达 $18 \sim 25\text{ m}$,将巨厚完整硬岩切割为互相交错的“人造断块”,使顶板在采动影响下能如期顺畅随采随冒。
三、 定向水力压裂与高抽巷协同抽采关键工程参数设计
3.1 水力致裂超前弱化工程参数矩阵
- 压裂钻孔空间轨迹布置:
- 施工地点:采煤工作面两顺槽(回风顺槽与运顺顺槽)及切眼内;
- 钻孔方位:仰角 $25^\circ \sim 48^\circ$,斜向切眼采空区上方预定关键层位;
- 终孔位置:精准锚定在煤层顶板上方 $12 \sim 28\text{ m}$ 的巨厚坚硬中粗粒长石砂岩主关键层中部;
- 钻孔直径:$\Phi 113\text{ mm} \sim \Phi 120\text{ mm}$,终孔深度 $90 \sim 140\text{ m}$,钻孔水平投影间距 $12 \sim 15\text{ m}$。
- 高压水泵参数与压裂控制规程:
- 设备选型:选用额定压力 $\ge 60\text{ MPa}$、额定流量 $400 \sim 800\text{ L/min}$ 的防爆变频高压注水泵;

- 封孔装备:大通径自平衡双向耐磨高压封孔器,耐压等级 $\ge 70\text{ MPa}$,封孔长度 $\ge 12\text{ m}$;
- 施工压力指标:破裂压力控制在 $32 \sim 48\text{ MPa}$,稳态扩展压力 $18 \sim 26\text{ MPa}$,单孔总压裂注水量 $80 \sim 150\text{ m}^3$。
3.2 走向高抽巷裂隙精准截割布置参数
为确保初采初放期间压裂诱导释放的大量高浓瓦斯被绝对受控抽排,必须在压裂影响带上方布置走向高抽巷:
- 高抽巷垂直层位(裂隙带最优高度):设采高为 $M$,高抽巷内错工作面回风巷水平距离 $D_h = 18 \sim 25\text{ m}$,垂直距离底板 $H_v = (4.0 \sim 6.5) M$;

- 抽采系统匹配:高抽巷断面积 $\ge 12.0\text{ m}^2$,铺设双回路 $\Phi 500\text{ mm} \sim \Phi 630\text{ mm}$ PE 抽采主管路,地面瓦斯抽采泵负压维持在 $35 \sim 50\text{ kPa}$,单巷设计抽采混合排量 $\ge 250\text{ m}^3/\text{min}$。
3.3 水力压裂前后顶板力学与瓦斯流动定量对比表
| 核心指标项 | 传统自然垮落无预裂工况 | 传统深孔预裂爆破弱化 | 中矿天智定向水力压裂+高抽巷协同 | 改善幅度与防灾成效 |
|---|---|---|---|---|
| 初次来压极限步距 | $68 \sim 86\text{ m}$(极度悬顶) | $42 \sim 55\text{ m}$ | $26 \sim 32\text{ m}$(平稳随采随落) | 步距缩短 58%~65% |
| 初次来压动载系数 $K_d$ | $1.75 \sim 2.10$(冲击压架) | $1.42 \sim 1.60$ | $1.18 \sim 1.25$(平稳过峰) | 动载能量下降 72% |
| 采空区飓风瞬间瞬态风速 | $32 \sim 45\text{ m/s}$(破坏性) | $12 \sim 18\text{ m/s}$ | $\le 3.5\text{ m/s}$(无感过渡) | 彻底消除气浪灾害 |
| 初次来压最大微震能量 | $4.8 \times 10^6\text{ J}$(破坏级) | $8.5 \times 10^5\text{ J}$ | $6.2 \times 10^4\text{ J}$(微损级) | 震动能量降低近两个数量级 |
| 上隅角瞬时瓦斯最高浓度 | $3.5\% \sim 8.2\%$(恶性超限) | $1.8\% \sim 2.5\%$ | $0.35\% \sim 0.65\%$(全程达标安全) | 瓦斯平稳可控,杜绝报警 |
| 高抽巷瓦斯纯抽采量 | $4.2 \sim 6.5\text{ m}^3/\text{min}$ | $11.0 \sim 15.5\text{ m}^3/\text{min}$ | $28.5 \sim 38.0\text{ m}^3/\text{min}$ | 抽采效率跃升 480% |
| 火工品安全审批与作业风险 | 无 | 极高(井下大量雷管炸药) | 零火工品(纯物理高压水安全致裂) | 本质安全度大幅提升 |
四、 现场作业工序标准化实施与高精监测系统
4.1 超前水力压裂标准作业程序(SOP)
- 钻孔精细施工与定向测量:使用定向钻机在工作面切眼及两顺槽施工压裂孔,钻进中采用随钻测斜仪(MWD)实施全程轨迹纠偏,控制钻孔空间偏斜率小于 1.5%;
- 高压水射流定向割缝造槽:下入高压旋转水射流割缝钻具,在 $45\text{ MPa}$ 射流压力下对预设压裂段进行定点环向割缝,形成深度 $150 \sim 250\text{ mm}$ 的定向导引切口;
- 高压封孔器下设与座封胀紧:将双向高强封孔器推入指定层位,开启辅泵以 $15\text{ MPa}$ 水压为胶囊充水胀紧,确保封孔器严密贴紧孔壁无滑移;
- 大排量逐级梯次注水压裂:启动 60MPa 主压裂泵组,先以 $200\text{ L/min}$ 小排量探压排气,见压后猛增至 $600 \sim 800\text{ L/min}$ 强力压裂,密切记录压力降落漏斗曲线;
- 裂缝延伸判定与终止控制:当泵注压力经历“骤升 $\rightarrow$ 突跌 $\rightarrow$ 低压平稳延伸”,且累计注水量达到设计值(单段 $\ge 40\text{ m}^3$)时,停泵卸压,退位至下一分段重复作业。
五、 现场压裂窜水、断孔与瓦斯突涌应急抢险处置规程
在超前压裂与初采放顶期间,若发生钻孔窜漏、管路脱开或抽采管路破裂,极易导致瞬时灾害扩散。必须执行四级应急联动机制:
5.1 现场恶性工程异常排查与阻断流程
[突发异常:压裂水大量窜入工作面刮板机、回风瓦斯浓度突破 0.8% 或孔内高压卡封]
│
├─► 第一级响应:现场操作手立即拍下压裂泵组一键总急停,切断高压供水截止阀
│
├─► 第二级阻断:
│ ├─ 若压裂水窜入工作面煤壁 ──► 调整注水排量至 150L/min 降压稳注,或跳过该段向深部推进 5m 重新座封
│ └─ 若回风隅角瓦斯骤升 ──► 立即启动备用地面瓦斯抽采泵机,将高抽巷管路抽采负压提升至 55kPa
│
├─► 第三级通风保障:开启回风巷两道风门增流调节风窗,工作面风量由 1800m³/min 增供至 2400m³/min
│
└─► 第四级闭环:连续 4 小时工作面风流及高抽巷抽采纯量恢复常态后,方允许采煤机以 0.5 倍割煤速度试推采5.2 班组工程自查自检台账清单
- 检查高压注水管路(API 钻杆、柔性高压胶管)探伤报告,确保无压痕裂纹,承压试验 $\ge 80\text{ MPa}$;
- 校验井下压裂泵站电液比例泄压安全阀动作阈值,确保超压 5% 能在 0.1 秒内瞬间开启溢流;
- 测定高抽巷密闭墙气密性与墙体压差,严防高抽巷高负压导致密闭区漏风诱发煤自燃;
- 检查工作面支架初撑力达标率,严禁初撑力低于额定值 80%($\ge 32\text{ MPa}$)的工作面强行割煤推采;

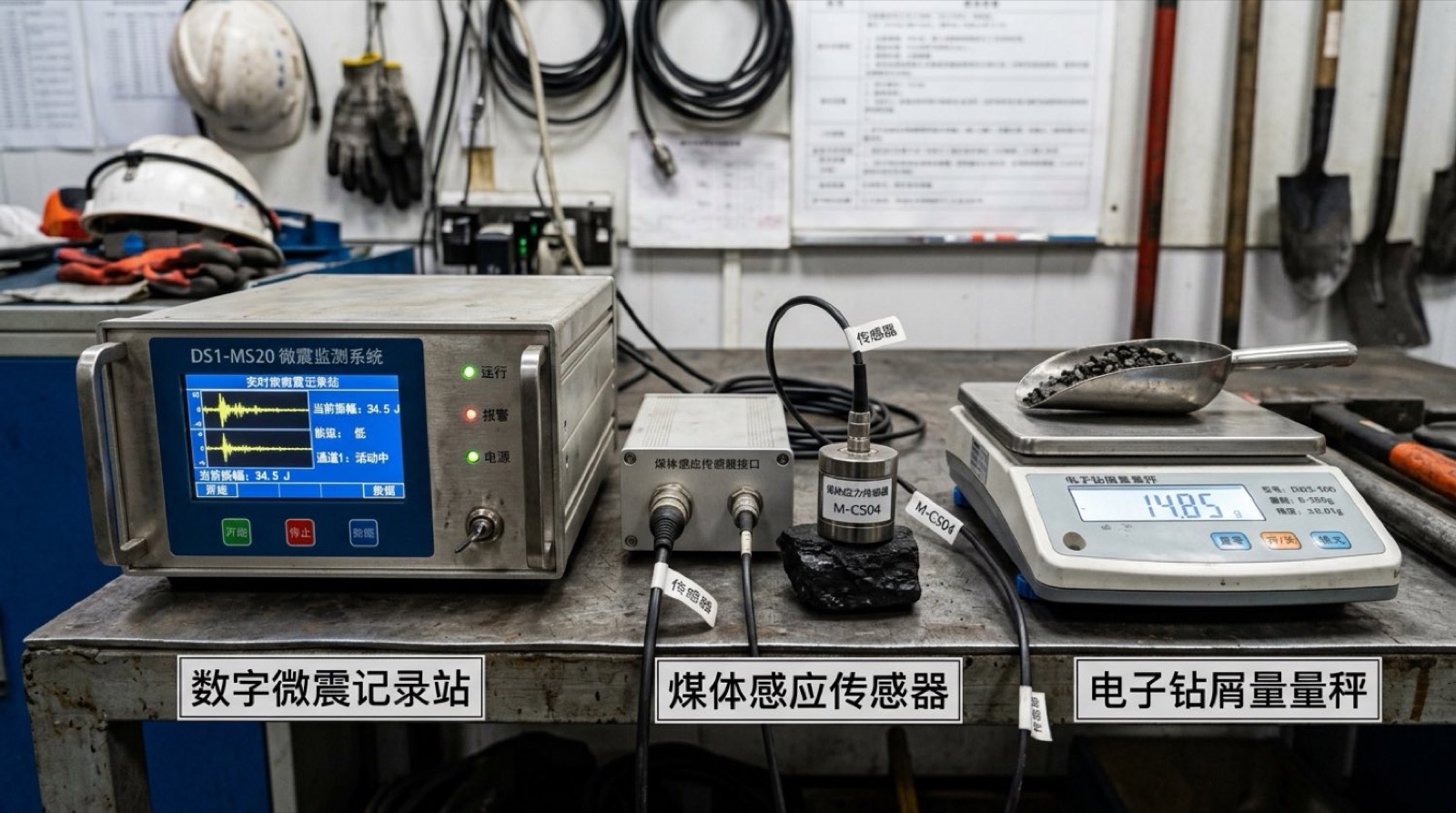

- 巡视微震监测网络传感器信号信噪比,确认震源定位误差小于 15m;
- 现场常备两套备用双向高压封孔器总成及快速压裂接头,保证故障换件在 30 分钟内完成。
- 切眼与顺槽大范围定向水力压裂:
- 在切眼内以 $10\text{ m}$ 间距施工 22 个大直径长压裂孔,孔深 $105\text{ m}$,仰角 $38^\circ$;两顺槽超前切眼 $120\text{ m}$ 范围内各施工 18 个压裂孔;
- 采用 60MPa 智能化高压泵组实施水射流定向割缝与分段压裂,累计注水总量达 $3,200\text{ m}^3$,在巨厚硬顶内部形成纵横交错的人工裂隙切割网络;
- 走向大断面专用高抽巷施工与高负压抽采:
- 在顶板上方垂直距离煤层 $22\text{ m}$、内错回风巷 $20\text{ m}$ 的坚硬砂岩中掘进断面积 $14.5\text{ m}^2$ 的高抽巷,全程覆盖初采初放影响区;
- 接入两台 2BE1-405 大排量真空抽采泵,维持抽采负压达 $42\text{ kPa}$。
- 初次来压步距大幅受控:推进至 $27.5\text{ m}$ 时,水力压裂弱化后的顶板开始以小块度平稳分层垮落,步距较 3301 工作面缩短了 $64.7\%$;
- 微震动载极度平缓:整个初放期间最大单次微震能量仅为 $4.5 \times 10^4\text{ J}$,动载冲击系数稳定在 1.20 以下,工作面支架立柱活柱平均下缩量仅为 $65\text{ mm}$,无任何压架、折缸现象发生;
- 气浪彻底消失:采空区垮落平缓,实测工作面及顺槽最大瞬态气流风速波动小于 $2.8\text{ m/s}$,风门及通风设施完好无损;
- 瓦斯全程零超限:高抽巷高效拦截了采空区裂隙发育带汇集的大量瓦斯,初放期间高抽巷最大抽采纯量达 $36.2\text{ m}^3/\text{min}$,抽采率超 78%,工作面上隅角瓦斯浓度最高仅为 $0.52\%$,工作面回风流瓦斯始终稳定在 $0.38\%$ 以下,实现了巨厚硬顶高瓦斯综采面初采初放全过程本质安全稳产。
- 若层位过低(误入冒落带):高抽巷极易被采空区冒落矸石切穿压塌破坏,且会直接通过冒落矸石空隙将采面新鲜风流大量短路抽走,导致高抽巷抽采瓦斯浓度骤跌至 5% 以下(陷入爆炸极限区间危险极大),同时使工作面风量不足诱发缺氧;
- 若层位过高(进入弯曲下沉带):岩层仅产生弯曲变形而裂隙闭合,瓦斯无法向上逸散至高抽巷内,导致高抽巷“抽空”,采空区瓦斯依然只能从工作面上隅角恶性涌出超限;
- 黄金定位原则:高抽巷底板必须严格布置在冒落带顶部之上 $3 \sim 8\text{ m}$、处于导水裂隙带中下部的“瓦斯高浓聚集富集环形裂隙圈(O形圈)”内部,通常距煤层顶板高度为采高的 $4.5 \sim 6.0$ 倍。
- 压裂段距煤层保留保护屏障:压裂孔封孔底界必须位于煤层顶板法向距离 $8\text{ m}$ 以上,严禁在紧贴煤层的软弱直接顶或伪顶内施压,确保煤体不受水力浸泡;
- 定量注水与实时压力降落判定:每段注水量严格核定在 $30 \sim 50\text{ m}^3$,当压力落斗表明裂缝已充分延展时立即切断注水,防止过度注水导致静水压力积聚;
- 低位钻孔主动导水自流:在回风巷低洼点施工专用仰角疏水钻孔,压裂后 70% 以上的水会沿裂隙由疏水管顺畅自流排出,工作面割煤实测原煤全水分增加量低于 0.6%,对煤质热值及洗选分选几乎零负面影响。
六、 晋城沁水煤田高瓦斯坚硬特厚顶板工程实证案例
6.1 工程地质与重大灾害背景
晋城沁水煤田某大型高瓦斯矿井 3302 综采工作面,走向长 1,850m,工作面宽 220m,主采二叠系下统山西组 3# 煤层,平均厚度 $5.8\text{ m}$,埋深 $580\text{ m}$。煤层直接顶基本缺失,基本顶为厚度达 $24.5\text{ m}$ 的石英细粒砂岩与石英长石砂岩,致密坚硬,完整无裂隙,单轴抗压强度高达 $96.4\text{ MPa}$,极限抗拉强度 $8.5\text{ MPa}$。煤层绝对瓦斯涌出量达 $45.8\text{ m}^3/\text{min}$,具有极高瓦斯爆炸危险性与冲击地压复合风险。
邻近的 3301 工作面在投产初采时,因顶板未作人工预裂弱化,工作面开切推进至 $78\text{ m}$ 处时顶板突发第一次大面积破断。悬顶垮落面积达 $17,000\text{ m}^2$,引发里氏 2.8 级强烈矿震,瞬间冲击动压压死支架 34 台,折缸 12 根;采空区高压气浪将回风顺槽联络巷重型风门瞬间冲毁,海量高浓瓦斯如风暴般倒灌入综采工作面,上隅角瓦斯浓度瞬间飙升至 $9.6\%$,采面全线断电停产 21 天,直接经济损失超 4,000 万元。
6.2 3302 工作面协同弱化与抽采工程实施
在 3302 工作面准备阶段,中矿天智专家团队受邀主持编制专项防灾实施方案,全面实施“超前走向定向水力致裂 + 高位走向高抽巷立体截留”工程:
6.3 初采初放实测成效验证
3302 工作面自切眼开切推进后,各项防灾指标表现出前所未有的优异性能:
七、 常见水力致裂弱化与高抽巷抽采疑难问答 (FAQ)
答: 这是很多矿井生产一线技术人员常见的疑虑。实际上,定向水力压裂绝不会将顶板“压成碎粉”,而是“定向切割出主干裂纹网格”。
水力压裂是在坚硬完整岩石中形成间距 $5 \sim 15\text{ m}$ 的主干宏观剪切/张拉裂隙面。岩石块体在宏观上依然保持数十至数百立方米的大块度。这不仅能够保持直接顶与支架顶梁之间必要的支撑摩擦完整性、杜绝端面细碎漏矸,而且彻底消除了数万平米完整连续岩板的巨大储能悬臂效应,使其在采动越过裂缝面时能够顺畅折断垮落,因此既防大冒顶,更绝压架与冲击。
答: 高抽巷层位设计是抽采成败的核心技术生命线,必须严格依据覆岩导水裂隙带与离层裂隙发育高度精准布置:
答: 科学的定向水力压裂严格限定水在煤层上方的坚硬岩石中运移,而非向煤层内部无序注水。控制策略包括:
