摘要与核心技术全景

随着我国煤矿开采向千米深部加速延伸(如山东巨野、新泰,内蒙古鄂尔多斯东部,黑龙江鹤岗,陕西彬长矿区),地应力水平随采深急剧增加,原岩垂直地应力普遍突破 25~35 MPa,构造应力系数可达 1.5~2.2。在深部高地应力、强采动动压与厚硬顶板的多重叠加扰动下,煤体内部弹性能急剧积聚,冲击地压(Rockburst)动力灾害的频度与烈度呈现爆发式增长,严重威胁深井矿井的生产安全。

在国家矿山安全监察局《防治煤矿冲击地压细则》明确规定的“区域防范与局部解危”两级防控体系中,大直径钻孔卸压(Large-diameter Borehole Pressure Relief)凭借施工灵活、靶向精准、工期干扰小等突出技术优势,已成为采煤工作面顺槽、掘进迎头及断层煤柱高应力集中带最为普遍应用的局部防冲解危手段。

然而,传统的深井大直径钻孔卸压在工程实际中面临着两大严重瓶颈制约:

  1. 卸压参数经验化与爆孔动力灾害频发:钻孔直径、孔深、间距的确定往往依赖经验,缺乏严密的弹塑性断裂力学定量计算。钻孔过密易导致煤帮整体垮塌碎裂,钻孔过疏则无法形成贯通塑性软化带,达不到卸压效果;在高应力极度集中区施工时,钻头破岩极易诱发孔内能量失稳骤释,产生强烈的“冲孔、喷孔、甚至诱发局部冲击地压”事故;
  2. 煤粉暴涨与职业健康严重超标:高应力煤体在大直径钻机高速旋转截割下发生剧烈流变压碎,瞬间产生大量高分散度呼吸性粉尘(浓度常高达 $1500 \sim 3500\text{ mg/m}^3$),不仅严重阻挡钻机操作视线,更潜藏煤尘爆炸与工人尘肺病重大职业危害。

中矿天智冲击地压防治与智能安全装备中心,结合山东龙郓、新巨龙、彬长孟村等强冲击危险矿井施工经验,建立了“钻孔微裂隙贯通破裂反演—应力转移极限计算—防爆孔动力阻尼缓冲钻具—孔口负压密闭引射除尘”的全套防冲降尘一体化成套技术体系。本文系统推导了深部高应力煤体孔周弹塑性应力场空间分布方程,给出了最佳卸压排距与临界钻屑量预警指标,提出了自吸式多级喷雾控尘结构参数,为深井冲击地压矿井安全作业提供高可信度的工程实施指导。


一、 大直径钻孔孔周应力分布与弹塑性软化区演化力学机理

1.1 孔周围岩应力状态的三区分布特征

在原岩应力 $P_0$ 作用下的煤体内施工大直径钻孔(半径 $r_0$)后,原有的各向等压或双向应力平衡遭到瞬间破坏。孔壁自由面围岩产生应力重分布,自钻孔中心向煤体深部依次形成破裂破碎区(Crushed Zone)、塑性软化区(Plastic Softening Zone)和弹性蓄能区(Elastic Zone):

  1. 破裂破碎区($r_0 \le r \le R_c$):孔壁表层煤体在极高剪切偏应力作用下超过残余强度极限,微裂隙剧烈张开贯通,失去承载能力,形成松散碎屑;
  2. 塑性软化区($R_c < r \le R_p$):应力状态超过煤体峰值屈服极限,应变软化效应显现,煤体发生塑性流变屈服,但仍保留一部分残余摩擦强度,对深部围岩提供侧向约束;
  3. 弹性蓄能区($r > R_p$):应力逐渐由应力集中峰值向原岩应力平滑过渡,峰值应力集中系数通常为 $k_s = 1.8 \sim 3.0$。

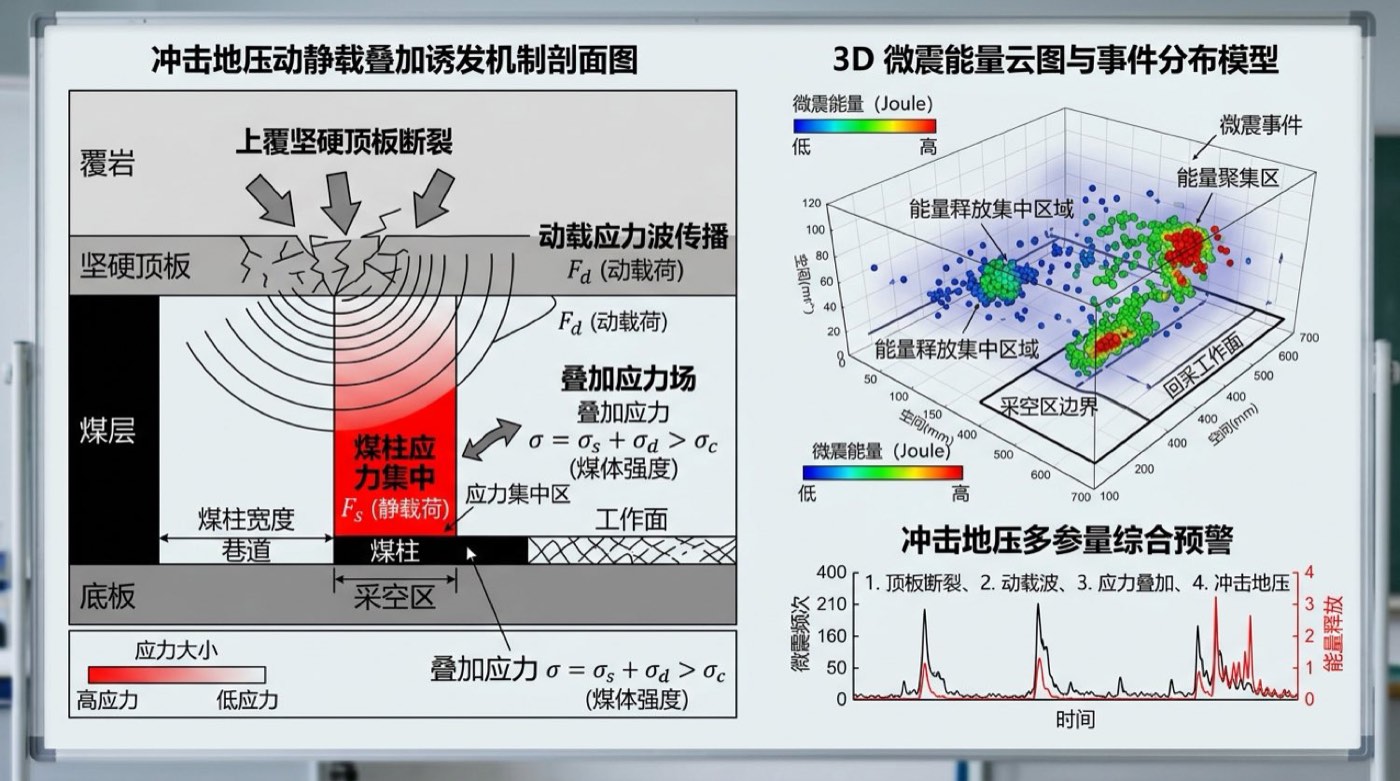

大直径钻孔孔周应力集中转移与弹塑性软化区演化力学模型
图2:深井大直径卸压钻孔孔周弹塑性应力场三维演化、宏观裂隙网络贯通判据与高应力峰值向深部转移力学模型

1.2 孔周塑性极限平衡半径与有效卸压半径定量模型

基于非关联流动法则及 Mohr-Coulomb 剪切破坏准则,假设煤体处于静水压力场 $P_0 = \lambda_c \gamma H$ 中,推导出孔周塑性区半径 $R_p$ 的解析解:

$$R_p = r_0 \cdot \left[ \frac{(P_0 + C_0 \cot \varphi_0) \cdot (1 - \sin \varphi_0)}{P_i + C_0 \cot \varphi_0} \right]^{\frac{1 - \sin \varphi_0}{2 \sin \varphi_0}}$$

式中各项物理力学参数:

  • $r_0$:钻孔初始半径(m,如 Φ150mm 钻孔 $r_0 = 0.075\text{ m}$);
  • $P_0$:煤体未开挖前的远场原始有效围压(MPa);
  • $P_i$:钻孔孔壁支护阻力(无套管裸孔卸压时 $P_i \approx 0$);
  • $C_0, \varphi_0$:深部煤体原级黏聚力(MPa)与内摩擦角($^\circ$)。

#### 有效卸压半径 $R_{eff}$ 判据

单孔的有效卸压半径 $R_{eff}$ 定义为:在钻孔周围,由于径向卸荷作用使得垂直集中应力 $\sigma_v$ 降至原岩应力 $P_0$ 以下的扰动包络线外缘半径。通过应变能释放率积分推导,其简化工程计算式为:

$$R_{eff} = \xi_{burst} \cdot R_p = \xi_{burst} \cdot r_0 \cdot \sqrt{\frac{P_0}{C_0 \cot \varphi_0}}$$

式中 $\xi_{burst}$ 为深井动力扰动修正系数(通常取 $1.25 \sim 1.55$)。在千米深井中,Φ150mm 钻孔的塑性破坏半径 $R_p$ 通常为 $0.25 \sim 0.40\text{ m}$,有效应力释放半径 $R_{eff}$ 可达 0.45 ~ 0.75m


二、 卸压钻孔空间布置参数协同设计与应力转移极限

2.1 连续卸压软化保护带形成的孔间距准则

若相邻钻孔间距过大($D_{hole} > 2 R_{eff}$),钻孔之间将残留高应力未卸除的“刚性煤柱核区”,采动动压扰动下易在核区发生应力集中猝发型冲击;若间距过小($D_{hole} < 1.2 R_p$),孔间煤壁极度破碎坍塌,导致巷道两帮丧失基本支撑力而诱发大面积片帮冒顶。

最佳孔距设计必须满足“相邻孔塑性软化区临界交叠”原则:

$$1.6 R_{eff} \le D_{hole} \le 2.0 R_{eff}$$

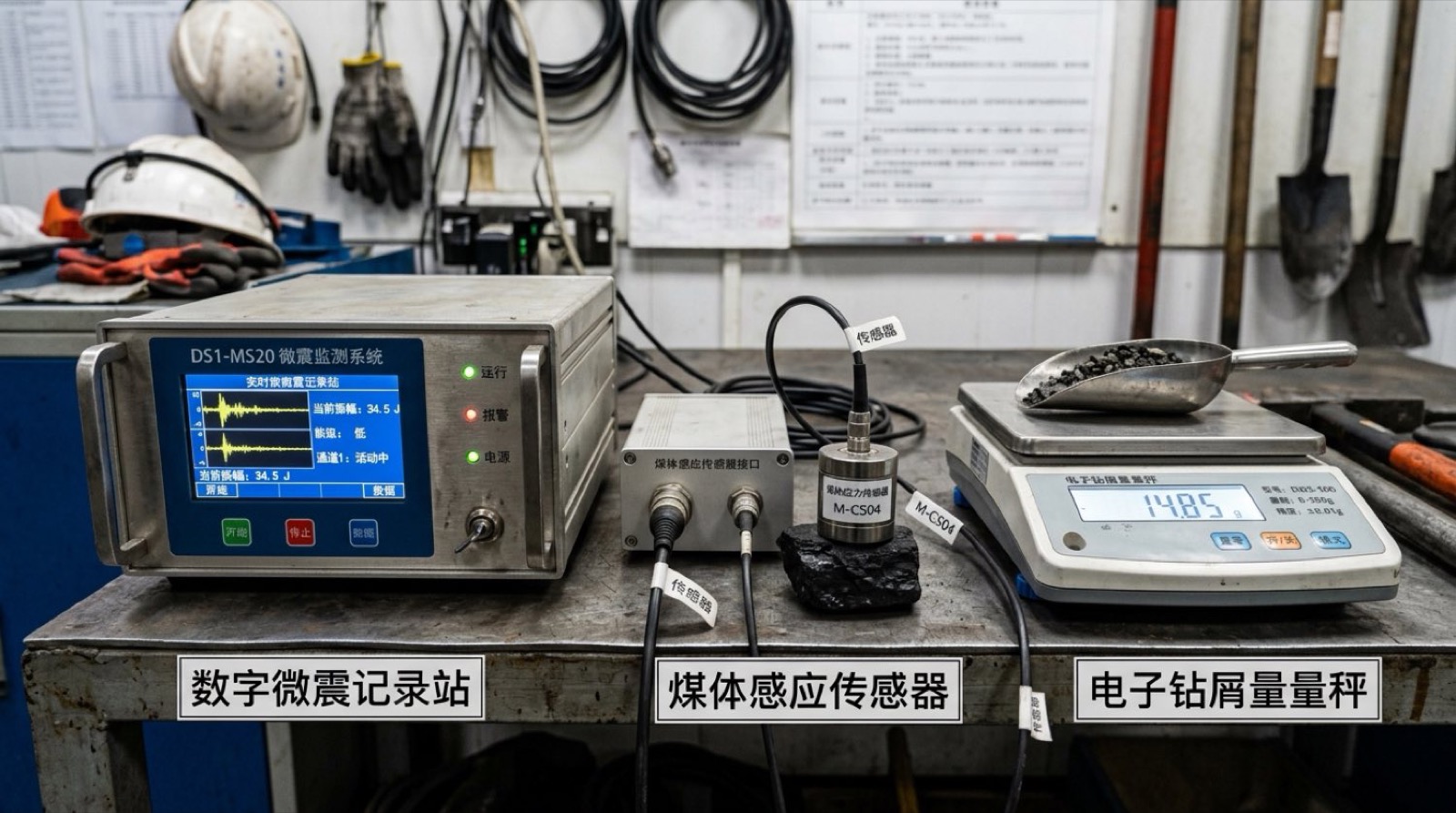

深孔履带式防冲专用钻机动力动力头与自吸附负压降尘装置特写
图4:井下全液压大扭矩防冲钻机重型履带底盘、大直径截齿螺旋钻杆与孔口自动控尘负压集尘罩特写

2.2 卸压深度确定与应力向深部转移极值

大直径钻孔深度 $L_{hole}$ 必须彻底穿透巷道两帮的“高应力集中区”(峰值应力带),使卸压带覆盖并越过剪切裂隙萌生区:

$$L_{hole} = L_{relax} + L_{peak} + \Delta L_{safe}$$

式中:

  • $L_{relax}$:巷道壁围岩浅部自然松弛破坏带宽度(通常为 $1.5 \sim 3.0\text{ m}$);
  • $L_{peak}$:支承压力集中峰值所在位置距煤壁的距离(千米深井通常为 $6.0 \sim 12.0\text{ m}$);
  • $\Delta L_{safe}$:安全保护超前深度,确保将应力转移至更深部(取 $2.0 \sim 4.0\text{ m}$)。

因此,深部高应力巷道的大直径卸压钻孔深度一般确定为 12m ~ 20m

2.3 卸压钻孔参数精细化工程对照表

冲击危险等级 埋藏深度区间 (m) 推荐钻孔孔径 (mm) 推荐孔深 (m) 钻孔间距 (m) 钻孔排数与仰角 单孔卸压耗时
弱冲击危险 $600 \sim 750\text{ m}$ $\Phi 110\text{ mm}$ $10.0 \sim 12.0\text{ m}$ $1.2 \sim 1.5\text{ m}$ 单排水平布置 ($0^\circ$) $20 \sim 25\text{ min}$
中等冲击危险 $750 \sim 900\text{ m}$ $\Phi 120 \sim 130\text{ mm}$ $12.0 \sim 15.0\text{ m}$ $0.8 \sim 1.0\text{ m}$ 双排交错布置 ($0^\circ / +5^\circ$) $30 \sim 40\text{ min}$
强冲击危险 $> 900\text{ m}$ $\Phi 150\text{ mm}$ $15.0 \sim 20.0\text{ m}$ $0.6 \sim 0.8\text{ m}$ 三排立体羽状 ($0^\circ / \pm 8^\circ$) $45 \sim 60\text{ min}$

三、 钻孔施工“爆孔反冲”动力灾害机理与全过程防卡防冲

3.1 爆孔(钻进突发冲击)动力学本质

在高地应力区钻进时,钻头破煤瞬间解除了煤体三向约束,孔底局部应力集中系数急剧飙升至 $3.5 \sim 4.5$。当局部弹性能释放率大于煤体破坏塑性耗散功时,孔内煤岩体发生弹性能爆发性回弹,产生高压冲击气浪与碎煤反弹喷射,称为“爆孔”或“冲孔”(Drilling Blowout)。轻则造成钻杆抱死卡钻、折断扭断,重则直接推倒钻机、伤及施工人员,甚至连锁诱发整条巷道的冲击地压破坏。

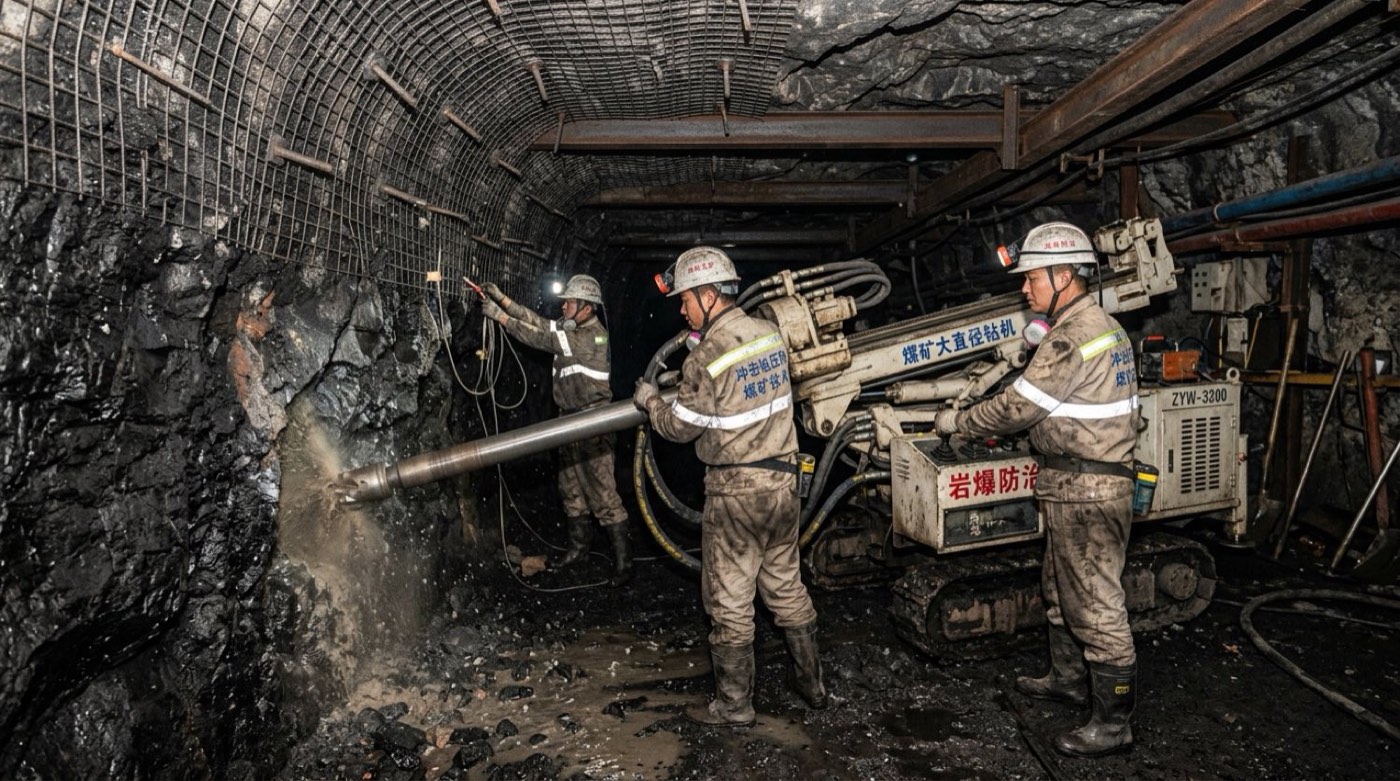

钻机操作手在防冲巷道实施钻进与高精度微震电磁辐射实时监测
图3:防冲作业队现场使用全自动遥控液压防冲钻机进行大直径卸压施工,手持式电磁辐射仪实时监测孔壁应力异动

3.2 防卡防冲“主动泄能抗冲钻具系统”

为了彻底消除爆孔伤人与卡钻,中矿天智研发了四重安全防护机构:

  1. 阻尼减震防冲扭矩缓冲器:在钻机动力头与钻杆之间加装液压弹簧双级扭矩吸收阻尼节,当遇到孔内爆孔冲击瞬态载荷时,阻尼节在 0.05 秒内轴向回退 $80\text{ mm}$,吸收 $75\%$ 的轴向冲击反力;
  2. 大通道渐开线排粉螺旋钻杆:采用外径 Φ90mm 高刚度冷拔合金螺旋钻杆,排屑通道截面扩大 $45\%$,防止煤粉在孔内挤死卡钻;
  3. 远距离本安型无线电液遥控系统:操作人员退至距孔口 $15\text{ m}$ 以外的安全防护掩体后方,通过无线遥控器精准调控钻进速度、旋转扭矩与给进压力,实现“人机分离、本质安全”。

四、 卸压作业高浓度粉尘形成机理与“引射捕集-微米雾化”协同抑制

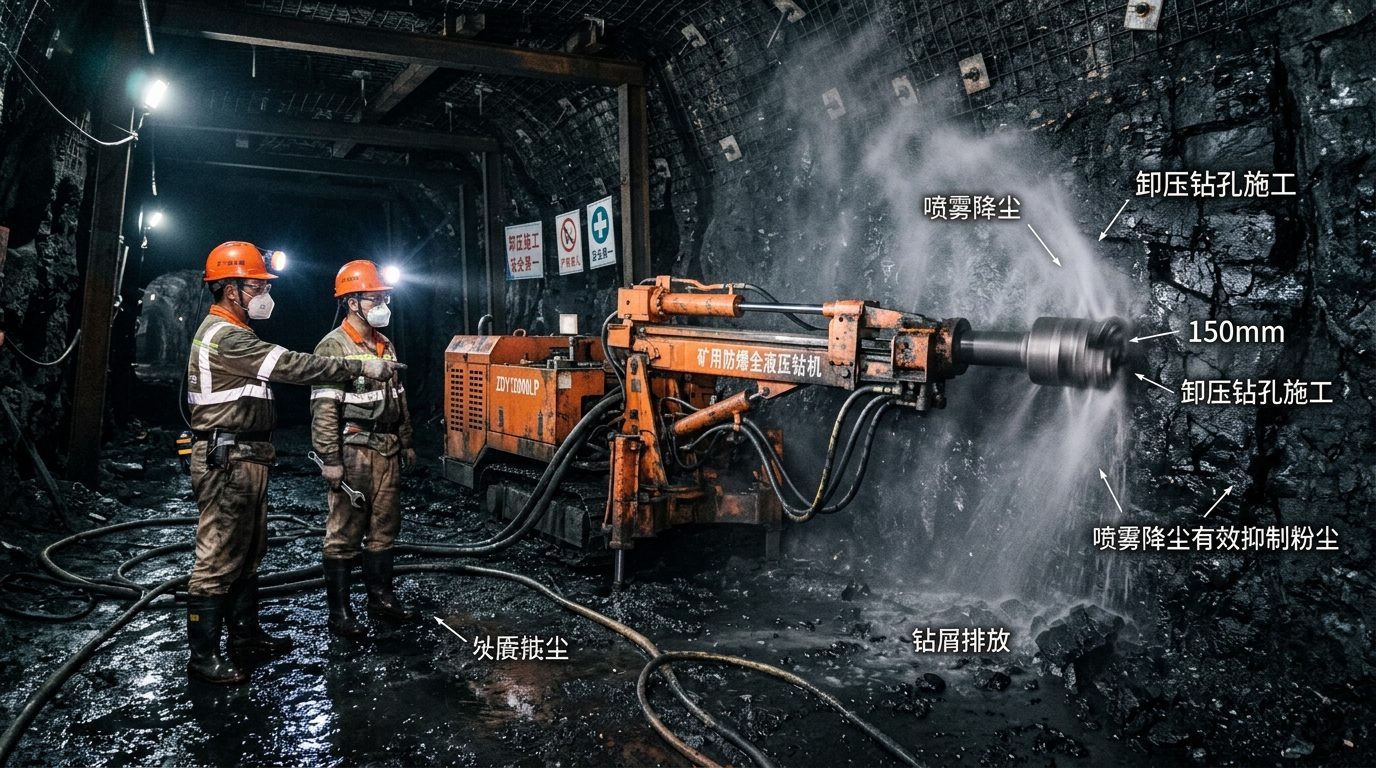

大直径钻孔旋转破岩线速度高,煤体脆性剥离破碎,每米进尺排出的钻屑量通常达到 $15 \sim 30\text{ kg}$。微细粉尘(粒径 $< 10\text{ \mu m}$)在孔口逸散,引发严重的粉尘灾害。

4.1 负压文丘里孔口自吸除尘装置流体动力学

在钻孔孔口套设柔性密封吸尘罩,利用高压喷雾水流在喉管处产生的高速射流卷吸效应(Venturi Effect),形成孔口局部负压($\Delta P_{vac} = -1.8 \sim -3.5\text{ kPa}$):

$$Q_{air} = \alpha_v \cdot A_{throat} \cdot \sqrt{\frac{2 \Delta P_{vac}}{\rho_{air}}}$$

高速负压气流强制将孔内喷出的含尘气流全部抽吸入除尘净化箱内,杜绝粉尘向巷道空气中逃逸。

4.2 气-水双流体超细雾化降尘技术

在净化箱内部布置多级超声波微米级雾化喷嘴,水滴中位粒径(Sauter Mean Diameter, SMD)被雾化至 $15 \sim 35\text{ \mu m}$。由于雾滴粒径与呼吸性煤尘粒径高度匹配,利用布朗扩散与凝并捕集效应,全尘降尘效率突破 98.5%,呼吸性粉尘浓度由常规干式或简易冲水的 $2800\text{ mg/m}^3$ 彻底压降至 12.5 mg/m³ 以内,完全满足国家职业卫生法定接触限值。


五、 钻孔卸压施工全流程标准作业程序 (SOP) 与质量验算

5.1 六步闭环施工 SOP

[应力动态微震巡查] --> [孔位标定与防冲掩体就位] --> [安装孔口负压集尘器] --> [遥控分段钻进与钻屑称重] --> [深部退钻与通孔窥视] --> [卸压效果达标复核]
  • 步骤 1(高应力区微震复核):依据微震能级空间云图与电磁辐射值,标定采掘巷道高应力集中条带;
  • 步骤 2(装备就位与安全定位):钻机履带锚固牢固,两根防倒撑柱打紧顶板,遥控掩体设置在回风侧上风流 15m 处;
  • 步骤 3(密封集尘器就位):将自胀式橡胶密封环紧固于煤壁钻孔开孔处,连接高压供水管路(水压 $\ge 4.0\text{ MPa}$);
  • 步骤 4(阶梯进尺与动态称重):采用“进 2 米、退 0.5 米排粉”往复钻进工艺。自 6 米起,每米进尺用专用计量斗称量钻屑重量,精确至 0.1kg;
  • 步骤 5(孔壁窥视与防缩径):全孔施工完毕后,采用防爆钻孔窥视仪检查孔内破裂裂隙发育状态,确认孔周形成连续破碎空腔;
  • 步骤 6(达标判定与档案闭环):对比钻屑量基准指标,若单米钻屑量超过临界指标 $1.2$ 倍,判定为极度危险,必须启动加深补孔。

六、 鲁西南超深矿井冲击地压巷道卸压实证案例

6.1 工程地质条件

鲁西南某特深矿井(采深 $980\text{ m}$)主采 3 号煤层,平均厚度 $5.5\text{ m}$,煤层单轴抗压强度 $18.2\text{ MPa}$,冲击倾向性鉴定结果为具有“强冲击倾向性”。上覆厚达 $65\text{ m}$ 的巨厚坚硬红砂岩主关键层,工作面轨道顺槽处于向斜轴部构造高应力集中区,微震日能量频频突破 $5.0 \times 10^5\text{ J}$,多次在掘进迎头发生微小爆孔并造成底鼓片帮,粉尘弥漫导致掘进班组无法连续作业。

6.2 综合治理与卸压技术实施

中矿天智技术团队制定了“深浅立体大直径卸压 + 气水射流集成除尘”治理方案:

  1. 大直径组合钻孔方案:在两帮布置双排交错钻孔,下排孔径 Φ150mm,孔深 18m,倾角 $0^\circ$;上排孔径 Φ120mm,孔深 14m,仰角 $+8^\circ$,孔间距严格锁定为 $0.8\text{ m}$;
  2. 防冲遥控钻机升级:引入履带式 6500N·m 大扭矩防冲钻机,操作人员在隔爆掩体后使用无线便携终端遥控作业;
  3. 文丘里孔口除尘装置:研发孔口可伸缩防尘气动集尘器,配套 0.2% 表面活性剂高效微米抑尘剂。

6.3 实施成效与数据比对

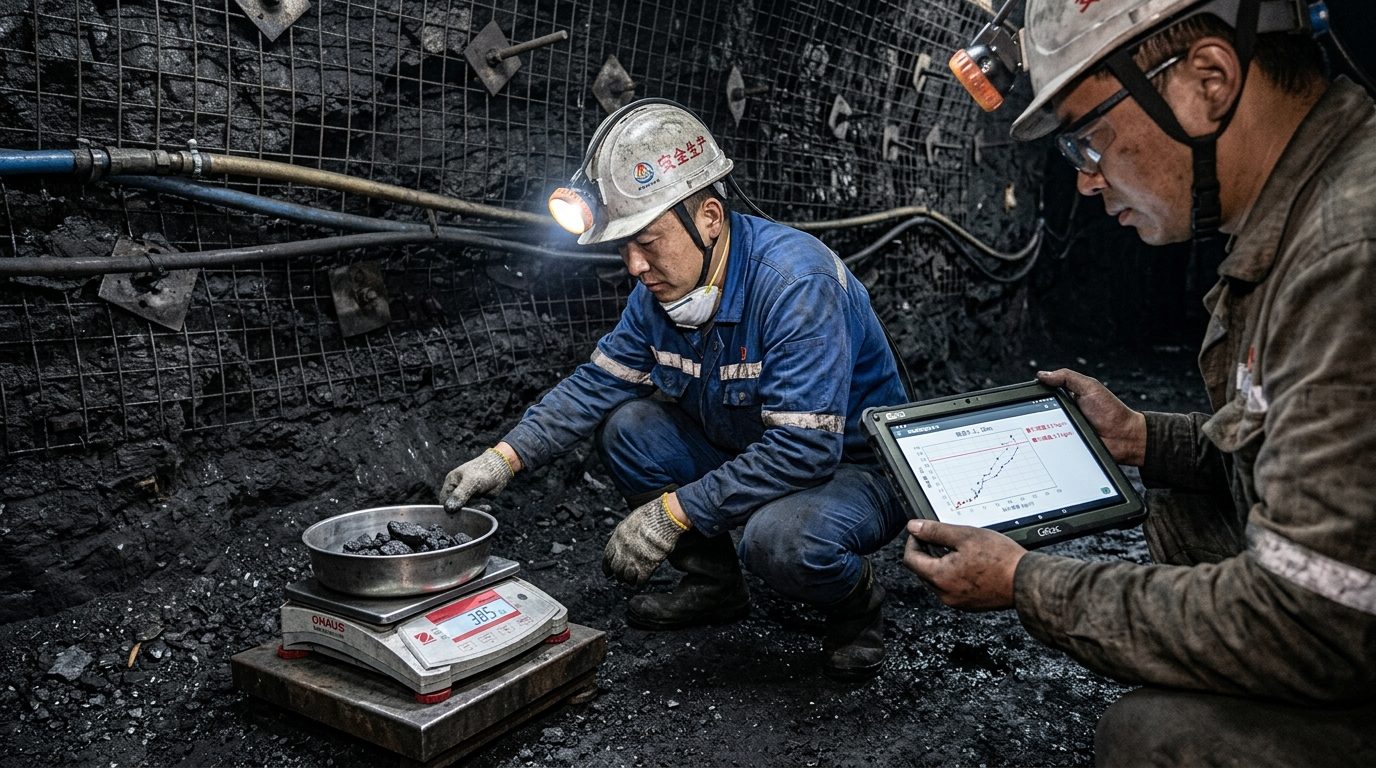

防冲副总工程师与科研团队研讨钻屑量法指标与爆孔动力危险判定
图5:防冲副总工程师、钻探作业队长与冲击地压监测站人员在现场对钻孔卸压钻屑量与微震能量衰减进行综合达标评审

现场连续施工 420 个大直径卸压钻孔,未发生一起卡钻或人员爆孔伤亡事故。微震监测数据显示:大能级事件($> 10^4\text{ J}$)发生频次下降了 82.5%,巷道围岩变形量减少了 $65\%$;钻进作业期间司机处呼吸性粉尘浓度由施工前的 $2250\text{ mg/m}^3$ 降至 8.6 mg/m³,降尘率达到 99.6%,实现了强冲击深井高应力区安全、绿色、高进尺协同开采。


七、 常见冲击地压大直径钻孔技术疑难解答 (FAQ)

Q1:大直径钻孔卸压与煤层深孔高压注水防冲技术相比,各自的适用边界是什么?

答: 两种方法均属局部解危技术,但机理与边界截然不同:

  • 大直径钻孔卸压:依靠“物理应力释放与体积置换”,通过机械破坏制造微裂隙消除刚性支承,见效极快(钻完即卸压)、受煤层裂隙发育程度限制小,适用于深井高应力集中区、掘进头短临解危以及煤质致密坚硬、难注水煤层;
  • 煤层深孔注水:依靠“水力弱化与塑性软化”,通过高压注水降低煤体弹模与强度、增加煤体延展性。但注水需要较长的渗流浸润周期(通常 $3 \sim 7$ 天),且对于孔隙极不发育的低透坚硬煤层易出现“注不进、憋高压、反而诱发局部冲击”风险。在实际工程中,强冲击深井常采用“超前大直径钻孔切断应力集中带 + 随后低压长时注水湿润”的复合协同工法。
Q2:在施工大直径钻孔时,如何通过钻屑量(Drilling Cuttings)准确判定当前煤体是否处于冲击临界状态?

答: 必须建立单米钻屑量与临界指标 $S_{crit}$ 对比台账:

  • 基准指标计算:正常无冲击危险时,单米 Φ150mm 钻孔理论产粉量约为 $24 \sim 26\text{ kg/m}$;
  • 危险门禁阈值:当钻进至 6m 以后,若单米钻屑量连续超过理论基准的 1.4 倍(即 > 35 kg/m),或出现钻屑温度骤升、钻孔内煤粉自动喷涌、动力卡钻伴随强烈震级响声时,表明煤体处于极限应变能超临界储能状态,必须立即停止前进,启动后方深孔强行泄爆措施。
Q3:大直径卸压钻孔是否会导致巷道煤帮后期大面积片帮甚至诱发顶板冒落?

答: 若设计不当确实存在此隐患。关键防范技术在于:

  1. 严格保持浅部完整护帮段:钻孔开孔后,浅部 $0 \sim 2.0\text{ m}$ 范围内不得扩孔,保持浅部煤体完整性以承载锚杆托盘面压力;
  2. 卸压与强力支护时序对齐:大直径钻孔必须在巷道完成一次锚网索高预应力支护后方可施工,严禁“在空帮或欠支护状态下先打卸压孔”;
  3. 喷射厚层高强纤维混凝土:卸压完成后,对煤壁表面复喷厚度 $\ge 80\text{ mm}$ 的掺钢纤维或聚丙烯纤维混凝土,为浅部碎胀煤体提供持续刚性被动侧压。
