鄂尔多斯隔离注浆必须实施精准的多场景定向设计,科学避开极浅埋覆岩不发育离层的地质禁区。
论证前必须核算关键层弯曲刚度与破断悬距。对于大跨度综放面,浆体硬化抗压强度必须满足顶托动载要求。
一、鄂尔多斯矿区特有地质背景与控沉痛点
鄂尔多斯市是我国煤炭工业的核心支柱。与南方及中东部深部矿区相比,这里的侏罗纪延安组煤层埋藏浅、倾角平缓,且普遍属于厚及特厚煤层(采高多在 5m~12m 之间)。虽然开采极易实现综采高产,但覆岩大面积移动带来的安全和环境痛点同样突出:
- 地表剧烈撕裂:高强度大采高推进后,采空区覆岩会在极短时间内发生整体崩塌,导致地表干旱的沙区草原出现宽达数米的地表台阶状裂缝,水土流失和沙化风险极高。
- 强动力矿震与冲击地压:上覆岩层中往往存在数十米厚的延安组或志丹群厚硬中粗砂岩段。这些硬岩大面积悬露、不垮落。一旦发生大范围突然断裂,释放的弹性能会产生巨大的地表震感,并反向劈裂井下煤体,诱发动力防冲危机。
由此,在鄂尔多斯实施隔离注浆,除了治理地表,更是控制覆岩动力破断和规模化消纳洗煤厂矸石的重要战略决策。
二、鄂尔多斯隔离注浆三大核心适配场景
针对上述痛点,鄂尔多斯煤矿主要将覆岩隔离注浆技术应用于以下三个核心场景:
- 建(构)筑物与交通干线下方减沉控制:
在铁路、高压铁塔、工业场区以及村落下方压煤开采时,通过高压泵送,将浆体填充入老顶主关键层下方的弯曲离层裂隙中。注浆体泌水固化形成的超大人工承载体,能强力顶住覆岩,使地表下沉系数从常规的0.8降至0.2以下,实现不动迁“建下安全开采”。
- 厚硬顶板矿震释放源头消能防冲:
向硬厚顶板弯曲应力集中带内的离层裂隙注入浆体。利用注浆固结体对覆岩下沉的柔性托顶支撑,把坚硬老顶的“突发式突然脆性折断”转化为“平缓的弯曲渐进变形”。根据实测,这能降低顶板破断释放的弹性能达 60% 以上,从根本上缓减强矿震源动能。
- 洗煤厂固废“零堆存”井下不出井规模化消纳:
地面破碎机将矸石加工成粒径 ≤1.5mm 的超细粉体,配成固含量 70% 左右的悬浮料浆。系统直接将其泵入离层弯曲带。该工艺对井下综采工作面无任何时间及工序干扰,是无废矿山建设的核心承载路径。
三、鄂尔多斯煤矿隔离注浆的技术边界与禁区
总工程师在方案规划阶段,必须警惕两项技术禁区,切勿盲目施工:

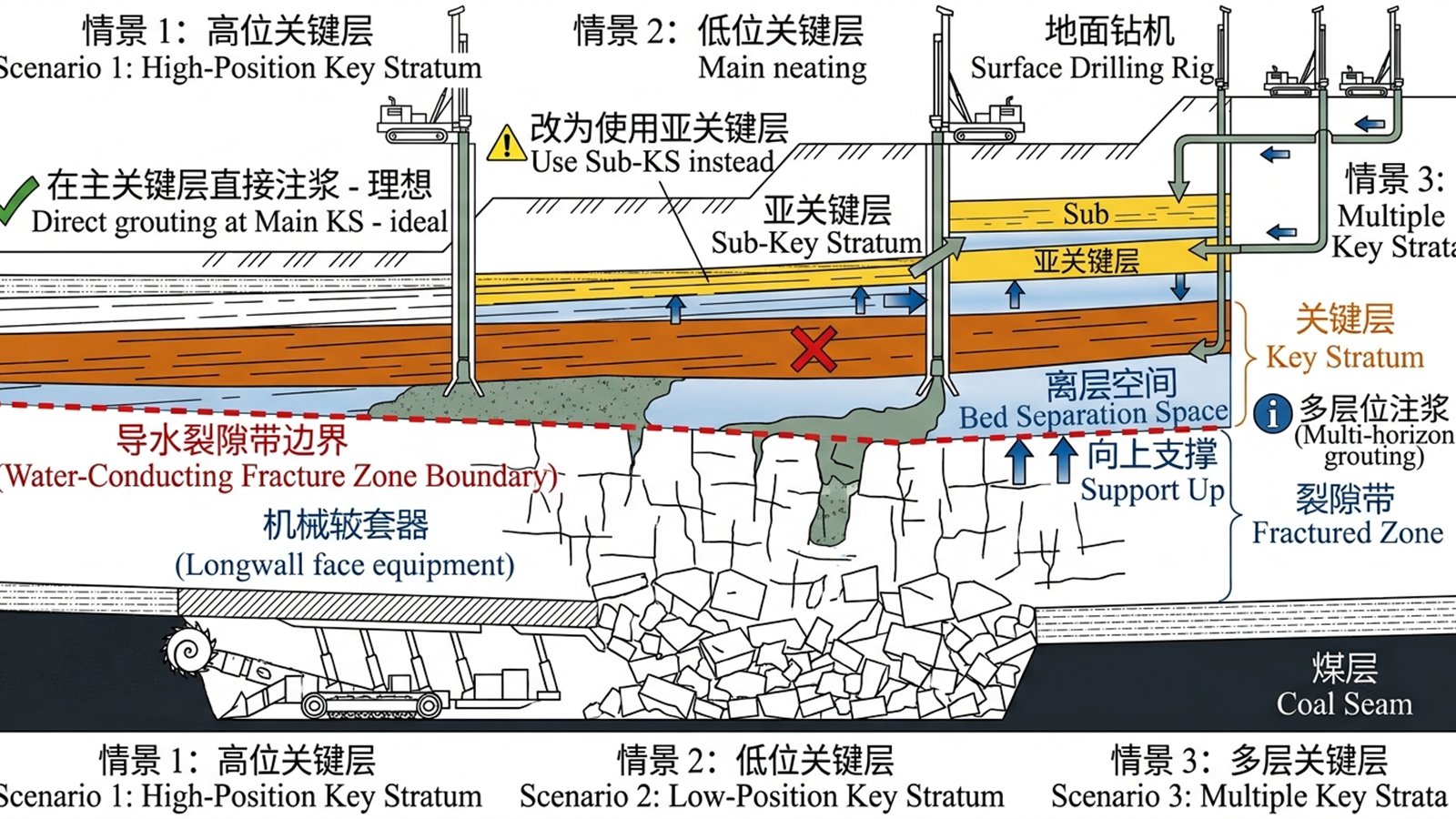

- 禁区一:超浅埋藏且基采比小于 8.0 的脆弱区:
开采深度低于 100-120 米的极浅埋藏煤矿。由于上方基岩厚度远远不足,当工作面大采高推进时,覆岩会呈现“整体垂直切落垮塌”,没有任何弯曲带和可憋压的离层空间。注浆浆液极易直通地表喷涌漏失。
- 禁区二:断层落差大于5米及老窑大面积贯通区:
工作面范围若断层十分发育,高压浆体会顺着断层带和采空区大裂隙漏失跑浆,系统“吃浆不憋压”,无法建立起顶板托持抗力,造成巨额本钱流失。
四、鄂尔多斯煤矿覆岩注浆可行性 15 项自查大纲
为确保注浆控沉及消纳方案百分百落地,项目团队需要对照这 15 项关键点进行自检:
4.1 地学力学与离层发育(5项)
- 方案是否准确测定了覆岩各层位砂岩的**脆弹性模量及单轴抗折强度**?
- 是否计算了在特厚煤层一次割煤大采高下,**老顶初次悬顶步距的极限垮塌弯矩值**?
- 选定的主注浆层位下方是否存在**可塑性差、遇水易软化的厚泥岩弱夹层**?
- 注浆系统的憋泵临界压力**是否设计在覆岩静水压力的 1.2~1.5 倍安全区间**?
- 方案是否通过三维断裂力学计算,**证明注浆体不会诱发围岩反向应力集中**?
4.2 动载减震与防冲控制(5项)
- 是否提交了工作面推进过程中**坚硬老顶能量释放频次与微震能级的分布预计**?
- 注浆液的凝固配比是否保证了**7天抗压强度(R7)能够承担老顶下沉动载负荷**?
- 方案中是否建立了**“注浆量-围岩变形-围岩震动频次”的动态关联监测看板**?
- 针对高应力综放工作面,是否设计了**预防憋泵劈裂围岩诱发冲击地压的技术防线**?
- 方案中是否计算了注浆后**围岩煤柱应力重新分布后的安全承载边界**?
4.3 地面制浆与环保消纳(5项)
- 地面选矸车间的破碎粒径**是否具有 100% 筛分过滤装置,确保粗颗粒控制在 ≤1.5mm**?
- 浆体的水固比设计是否保证了在**沿程 2000m 输送时的剪切流变黏度 ≤250mPa·s**?
- 方案是否考虑了内蒙古冬季零下30度超低温环境下**浆体管线的快速排空和伴热带防冻措施**?
- 矸石浆体的浸出水指标是否**通过了国家关于工业固废井下填埋无毒无害的环境评估**?
- 项目台账是否能保证**洗煤厂产矸量与井下泵送量数据的自动化在线对账闭环**?
五、鄂尔多斯覆岩隔离注浆应用可行性判定表
总工可通过以下速查表快速确认本矿井的适用区间:
| 评估及设计维度 | 绿色可行推荐区 | 黄色改良达标区 | 红色禁止强采区 |
|---|---|---|---|
| 开采煤层埋深 (H) | ≥ 200 m | 120 ~ 200 m (需精简单层开采厚度) | < 100 m (悬顶刚度严重不足,易破表) |
| 基采比 (基岩/采高) | ≥ 12.0 | 8.0 ~ 12.0 (工作面推进长度需缩短) | < 6.0 (无法形成有效腔体,极易上涌喷浆) |
| 注浆层位岩性选择 | 坚硬中粗砂岩段下部 | 砂质泥岩或粉砂岩组合面 | 高粘土泥岩段 (注浆压力易使岩层劈裂) |
| 工作面断裂落差 | 无明显断层发育 | 有落差 < 3m 断层,已采水泥固密封 | 落差 > 5m 的大断裂 (浆液顺裂隙失控跑偏) |
| 单孔日均消纳设计 | ≥ 1500 吨/天 | 800 ~ 1500 吨/天 | < 500 吨/天 (经济成本高,消纳效率低) |
六、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划及现场试验校核。
