只要实现“注采时空协同”,覆岩隔离注浆充填完全不会耽误井下综采工作面的生产速度。通过地面注浆站与井下割煤进度、支架载荷的数字孪生联锁监控,能够保证注浆安全高效且对采煤生产零干扰。
总工程师应打通地质、采煤、注浆数据流,实施以割煤机位置与支架工作阻力为核心的在线自动联锁系统。在工作面缓慢推进或过断层、停产检修期间,制浆泵送应快速响应减排或停注洗管,坚决防范因超压注浆引发的压架与顶板跑浆。
一、为什么注浆充填不会“绑架”采煤?
对于任何一个年产数百万吨的现代化煤矿来说,生产效率就是生命线。
在推广煤矸石覆岩隔离注浆充填时,矿长和总工程师最核心、最敏感的担忧通常是:
“做这个充填,会不会影响我工作面的推进速度?如果注浆出了问题,是不是采煤就得停下来等它?这不成了‘充填绑架采煤’吗?”
答案是:**设计与管理合理的前提下,零影响。**
与传统的“井下直接充填”(如膏体充填或原矸充填,需要采煤-充填平行或交替作业)不同,覆岩隔离注浆充填具有“时空隔离”的天然优势:
- 空间隔离:采煤在地下几百米的煤层进行,而注浆孔打在采空区上方几十米的关键层底面离层区。两者并不在同一个工作面,工作面无任何注浆管路阻碍。
- 时间隔离:浆液注入的是采空区上方随着采煤自然形成的离层裂隙,不需要在煤层回采面预留等待浆体初凝固的时间。
但这种“零影响”并不是凭空得到的,它完全依赖于一套核心技术——**注采协同**(注浆与采煤时空协同控制)。
二、什么是注采协同?“时-空-压”三维匹配
注采协同,就是把**“地表的注浆”**和**“井下的采煤”**作为一个统一的系统进行闭环控制。其核心是在空间、时间、压力三个维度上实现精准匹配:

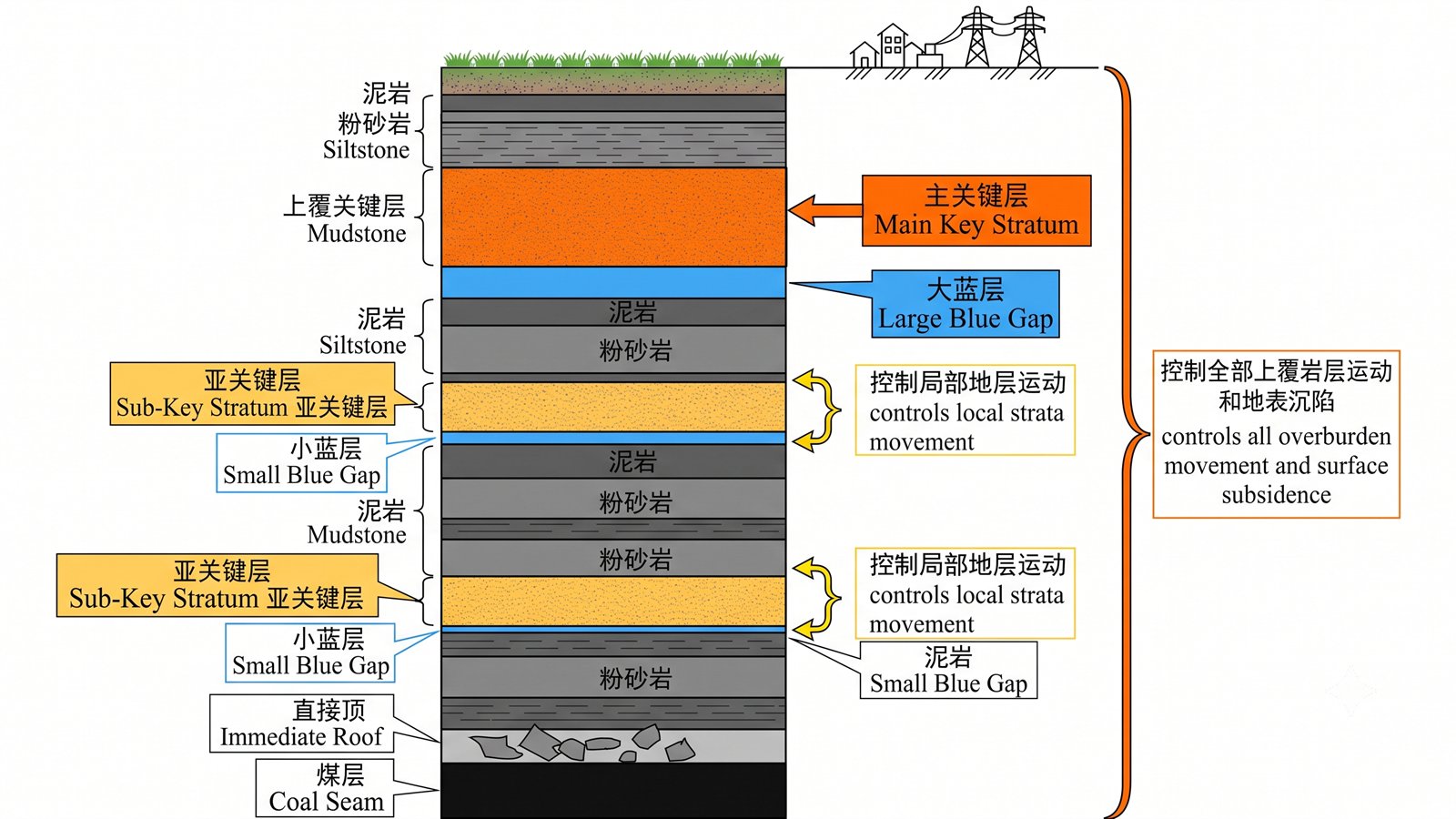

2.1 空间协同:注浆孔与工作面位置的几何关系
浆体注入的“最佳离层空间”,会随着工作面的推进而动态向前平移:
- 孔位超前工作面:此时岩层尚未破断弯曲,没有离层空间,不能注浆。
- 孔位滞后工作面过远:离层空间已经闭合固结,无法注入浆体,流阻极大。
- 最佳窗口(跟采注浆区):工作面推进过孔后的一定距离(通常为工作面后方 50m 至 150m),此时离层发育至最大,是注浆的黄金时期。
2.2 时间协同:注浆跟采节奏控制
注浆的流速必须与工作面的日推进量、覆岩下沉弯曲速度相匹配。如果工作面日推进 5 米,注浆流量就必须达到能填满这 5 米推进产生的新生离层体积;如果推进停止(如检修),注浆必须立即降低压力或停注,防止浆液向两侧破断构造积聚。
2.3 压力协同:保护支架与防跑浆红线
工作面支架的支护压力与注浆孔口的泵送压力需要建立协同。当注浆压力过大时,可能突破安全隔离岩柱,将压力传导到井下支架上,导致支架“压死”或顶板串浆;压力过低则充填不饱满。
三、注采协同的五步闭环管理流程
为了保证注浆不耽误采煤,现场必须建立规范的闭环管理流程:
第一步:采掘数据即时共享
做什么: 地质科和采煤科每日向地表注浆站提供工作面的前探位置、日推进速度、支架压力账目。
第二步:离层发育三维模拟
做什么: 基于关键层位置和推进步距,用数值模拟计算出当前覆岩离层空间的发育位置和容积上限。
第三步:单孔注浆参数设计
做什么: 确定当前推进状态下,各钻孔的起注时间、预计注入总量、最大允许压力和推荐浆体流动度。
第四步:注采参数动态调控
做什么: 现场注浆站根据每日推送指令,调整制浆速度、泵送排量和浆液水固比。
第五步:多维监测反馈纠偏
做什么: 结合地表沉陷GPS、多点位移计、孔口压力流量曲线及井下支架受力,评估充填饱满度,反向优化下一班次的注浆排量。
四、工作面不同推进状态下的注浆控制策略
注浆站不能“一招鲜吃遍天”,必须根据井下工作面的实际状态动态调整:
| 工作面生产状态 | 推进速度 | 注浆响应策略 | 控制依据 |
|---|---|---|---|
| 高速推进 | ≥5.0 m/d | 开启大排量、高流动性注浆 | 快速填满新生离层,跟上跟采步距 |
| 正常推进 | 3.5-5.0 m/d | 按设计排量稳定注浆 | 维持设计注采平衡 |
| 缓慢推进 | 1.0-3.5 m/d | 降低注浆泵排量,提升浆液稠度 | 防止浆体向构造带过度积聚跑浆 |
| 停产检修/过断层 | 0 m/d | 立即暂停注浆,清水洗管 | 杜绝静止状态下高压浆体劈裂隔离层 |
| 初次来压期 | - | 暂停注浆,待初次来压见底后复注 | 避开覆岩剧烈运动期,保护孔口管 |
五、现场注采协同的技术手段与系统配置
要做到注采零影响,必须依赖现代化的软硬件配置:
5.1 注采协同数字孪生系统

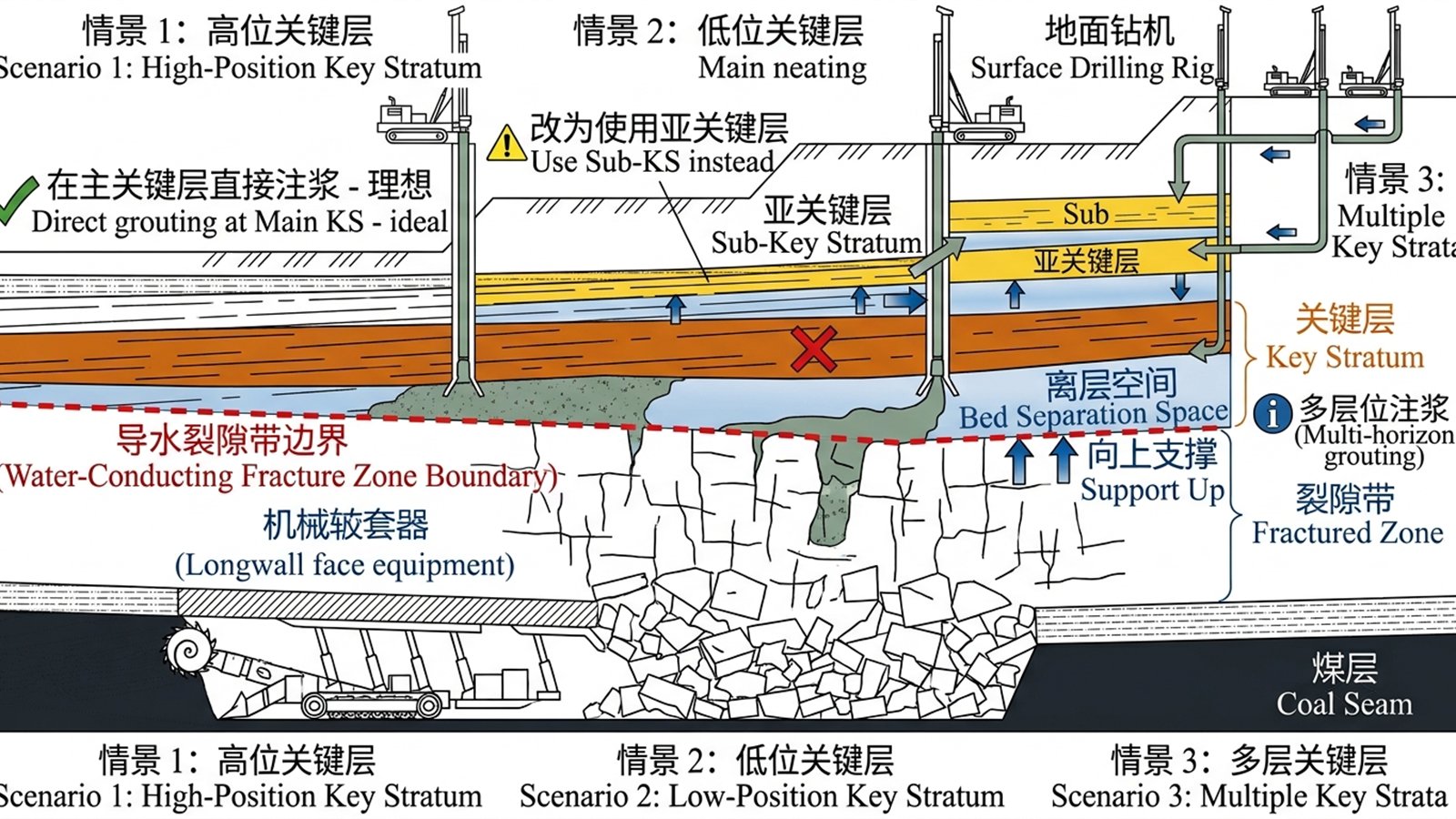

将“采煤机三维坐标”、“支架压力数据”与地面的“注浆流量、压力曲线”集成在一个三维可视化平台上。通过数字孪生,总工在办公室就能直观看到浆液在关键层下的实时扩散形态,以及它距离工作面破断线的安全距离。
5.2 井下支架压力在线预警
支架压力监测数据(如综采支架KJ系统)必须与地面注浆控制系统联锁。一旦注浆正上方工作面综采支架的平均载荷突然增加超过 15%,或者单架压力触及警戒线,地面注浆泵必须在 3分钟内自动减压或停泵。
5.3 智能无级调速注浆泵送系统
制浆排量和泵送压力应支持无级调节,而不是简单的“开”和“关”。采用变频高压柱塞泵,能根据下达的协同指令,在 0.5~10 MPa 之间、10~150 m³/h 之间实现平滑调节。
六、注采协同关键协同参数表
| 参数名称 | 协同控制区间 | 预警/停泵触发阈值 | 控制目的 |
|---|---|---|---|
| 注浆孔与工作面距离 | 滞后工作面 50m~150m | 滞后 <30m 或 >200m | 确保浆体注入有效离层,防串浆 |
| 注浆泵口泵送压力 | 2.0~4.0 MPa | ≥ 5.5 MPa(或骤降) | 防止压裂关键层底板隔离岩柱 |
| 井下综采支架工作阻力 | 设计阻力的 70%~85% | ≥ 额定阻力的 95% | 保护工作面支架,防止压架事故 |
| 单孔日最大注入量 | 匹配日推进离层体积 | 超过理论离层体积 1.5 倍 | 防止向邻近采空区大面积无谓流失 |
| 注浆泵停机洗管时间 | - | 停机超过 30 分钟未清洗 | 避免浆液在管路内凝固引发严重堵管 |
七、注采协同必备信息与接口清单
为了保障协同平台的稳定,地质、采煤、制浆三方需要提供如下信息接口:
| 序号 | 接口名称 | 提供科室/单位 | 数据更新频率 | 作用 | 重要程度 |
|---|---|---|---|---|---|
| 1 | 工作面割煤进度(采煤机坐标) | 采煤科/调度室 | 实时(分钟级) | 锁定注浆点与破断线的距离 | ⭐⭐⭐ |
| 2 | 综采支架压力数据(阻力曲线) | 安设科/采煤科 | 实时(秒级) | 联锁防压架与跑浆 | ⭐⭐⭐ |
| 3 | 地表及覆岩位移监测数据 | 地测科/外协单位 | 每日(1次) | 评估减沉充填饱满度 | ⭐⭐⭐ |
| 4 | 注浆站泵送实时压力与流量 | 注浆承包商/制浆站 | 实时(秒级) | 动态匹配注采比 | ⭐⭐⭐ |
| 5 | 工作面推进月度/周度计划表 | 生产科/总工办 | 每周(1次) | 提前规划注浆孔接替顺序 | ⭐⭐ |
八、常见问题 FAQ
Q1:只要工作面在推,注浆就一天都不能停吗?
不是。注浆的节奏是“跟采”,但存在一定的弹性窗口(通常有 2~4 天的容错空间)。只要注浆孔滞后工作面的距离保持在设计的合理闭合窗口内(比如 50~150m),注浆短暂停工(如设备小修、大风降雨限制地表配料)并不会导致充填失败,也不会影响井下采煤。
Q2:如果注浆孔漏浆了,是不是必须停止井下采煤?
通常不需要。如果发生轻微漏浆,地面会立刻把浆液切换为水泥-水玻璃双液速凝浆进行局部封堵封孔,同时降低泵送压力。这期间井下采煤可以继续进行,只要密切监测工作面支架和气体的变化即可。只有当发生大面积浆液涌入刮板机等极端事故时,才需要短暂局部停产处理。
Q3:采煤速度从每天 4 米突然提升到 8 米,注浆站来不及生产那么多浆体怎么办?
在设计制浆能力时,制浆站的最大产能必须留有 1.5倍以上的富余系数。如果采煤突然提速,制浆站会启动备用制浆线和备用泵送管路,提高排量。如果实在跟不上,可以在滞后距离临近上限前适当进行低压力补注,或后续通过新孔进行补强注浆。
Q4:为什么我们矿注浆后,井下支架感觉比以前沉了、推溜变重了?
这极有可能是发生了“非协同超压注浆”。如果注浆压力过大、浆体浓度过高,且注浆孔与工作面距离太近(滞后距离小于30m),浆体压力直接作用在工作面支架上方的老顶上,把老顶岩层提前压碎下沉。这正是没有做好“注采时空协同”的典型表现。
Q5:多工作面同时推进时,注采协同怎么做?
必须建立“多点分流泵送控制系统”。地面主制浆站通过自动化分流阀组,将浆体输送到不同的管路,并根据每个工作面独立的割煤速度和支架压力,独立计算和输出各管路的注浆参数,做到“一站管多面,参数各不同”。
十、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划和现场试验校核。
