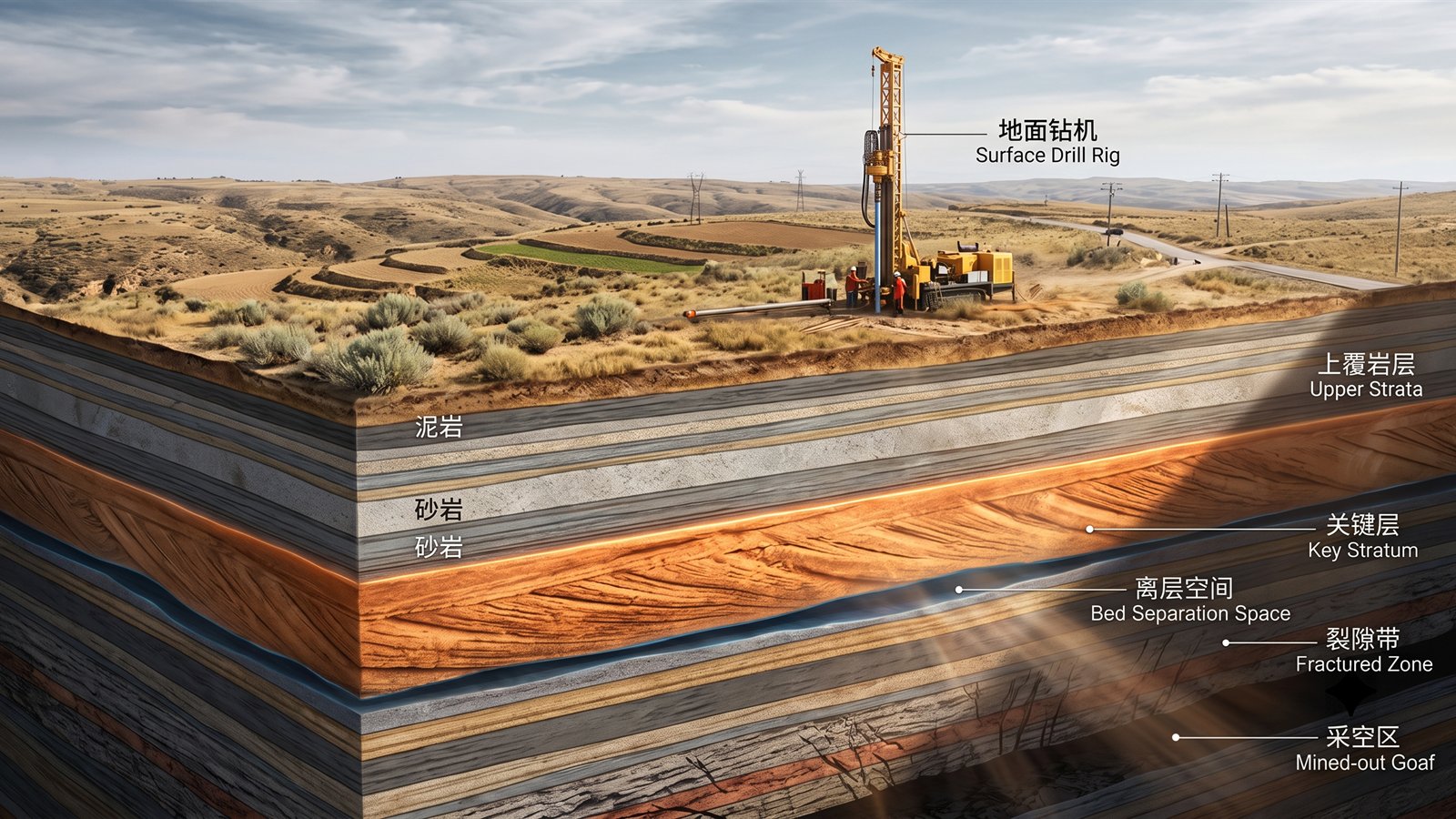

榆林煤炭产能集中度高且生态脆弱,利用覆岩隔离注浆实现“一注五减”是保障矿井正常接续并突破固废堆存红线的核心通道。方案必须符合最新团体标准规范。
地测与安环总工在方案设计初期,应对采区钻孔及地质构造进行二次精细物探,避开断层及隐伏陷落柱。制浆磨细粒径中值应严格在0.3mm以下,配备双液速凝应急切换系统,完成地表GPS与多点位移沉降监测闭环。
一、为什么“煤矸石不出井”势在必行?
陕北榆林作为我国的核心能源基地,承担着保障国家能源安全的重任。然而,随着开采强度的增加,煤矸石堆存与处置带来的环保压力已经成为卡在矿方脖子上的“紧箍咒”。
对榆林地区的煤矿来说,“煤矸石不出井”已不是未来的选择题,而是当下的求生题:
1.1 环保督察红线
国家和陕西省生态环境部门明确要求,新建煤矿原则上不再设立永久性煤矸石堆场;已有矸石山面临严格的扬尘、淋溶、防自燃及覆土绿化整治,超期堆存面临巨额环保罚款。
1.2 土地资源紧张
陕北矿区多为毛乌素沙漠与黄土高原过渡带,生态脆弱。征地建设新矸石山不仅审批流程极度漫长,且征地费用逐年飙升,村民因土地塌陷和环境问题投诉的风险极大。
1.3 绿色矿山评价硬指标
在国家级和省级《绿色矿山建设评价标准》中,**工业固废综合利用率(特别是煤矸石消纳)是核心否决指标**。矸石消纳不达标,绿色矿山牌照面临被摘牌的风险。
二、榆林《技术规范》释读:“一注五减”绿色开采
为了规范煤矸石充填的设计、施工与验收,中国煤炭加工利用协会制定的《煤矸石覆岩隔离注浆充填技术规范》团体标准,于 2026 年 5 月在陕西榆林市召开了专题解读宣贯会。该标准的正式落地,为榆林矿方方案设计确立了技术底线。
标准中明确指出了“覆岩隔离注浆”的核心技术逻辑——**“一注五减”**绿色开采模式:
- 减沉:将矸石浆液注入离层裂隙,支撑上覆关键层,从源头控制地表沉陷,保护建筑物。
- 减震:浆液充填离层空间,减缓坚硬老顶的突然断裂,抑制矿震与微震。
- 减排:消纳百万吨级煤矸石,真正实现“零固废外排”和“无废矿区”。
- 减漏:充填密实后隔绝空气通道,减少采空区向工作面的漏风,防治煤炭自燃。
- 减碳:省去地面远距离卡车运输与矸石山机械作业,减少全流程碳足迹。
三、落实“不出井”的五步方案设计要点
矿方在编制可行性研究报告或初步设计时,必须严格遵循以下五步核心设计要素:
第一步:采选充一体化与井下就地分选设计
必须在井下建立智能矸石分选硐室(如重介质分选或 TDS 智能选矸机),实现“井下煤矸分离”,彻底省去矸石升井的提升能耗和地面污染。

第二步:三维地质模型与关键层位锁定
根据钻孔柱状图,计算上覆岩层中的主关键层与亚关键层位置。注浆孔终孔深度必须位于**导水裂隙带上限之上**,并保证至少 **15m 以上的完整隔离岩柱厚度**(陕北中硬覆岩一般建议 20m~30m)。
第三步:超细制浆与均质化流动性设计
陕北粉细砂资源丰富,浆液配比设计应为“超细磨矸石粉 + 矿井水 + 胶结料(少量粉煤灰/水泥)”的胶浆体系。浆液水固比控制在 0.8~1.1 之间,流动度控制在 200~240mm,确保长距离管道泵送不堵管,且在地下离层内流动性良好。
第四步:最大泵排量与额定泵压核算
计算泵送阻力与离层充填所需的最大排量。泵口额定输出压力一般设计为 4.0~6.0 MPa。现场最大注浆压力严格限制在围岩劈裂应力以下,防止浆体劈裂关键层导致顶板串浆漏浆。
第五步:注采协同(跟采注浆)节律控制
设计钻孔排布,注浆终孔点必须布置在**工作面后方 50m~150m 的离层发育高峰区**。地面注浆泵启停和变频流量调节必须与井下采煤机位置、割煤速度进行联锁,实现“跟采动态补注”。
四、典型浅埋藏、保水开采矿井技术适配
榆林地区(特别是神木、府谷、榆阳区)的煤矿地质条件有其特殊性——**浅埋深、覆岩坚硬、地表多为沙丘、保水采煤要求高**。在此背景下,设计方案需进行针对性适配:
| 典型地质特征 | 潜在风险 | 针对性方案设计要点 | 榆林典型矿区/矿井 |
|---|---|---|---|
| 浅埋深、巨厚松散层 | 导水裂隙带易直接沟通地表沙丘含水层,导致流沙涌入或水资源流失。 | 必须将注浆层位选在粘土隔水层下方的低位亚关键层;限制注浆压力,采用小排量、多孔分散泵送。 | 神木北部矿区、府谷部分矿井 |
| 坚硬顶板、大采高 | 初次来压和周期来压剧烈,地表塌陷坑大,易形成跑浆通道。 | 避开初次来压期;提高浆液浓度(水固比 0.7-0.9);综采支架与地面注浆系统联锁。 | 曹家滩煤矿、小保当煤矿 |
| 多断层、隐伏陷落柱 | 浆体沿断层带或陷落柱垂直下渗,串入正在作业的工作面。 | 设计中钻孔水平避让距离已知构造边界 ≥20m;孔口备用双液速凝注浆泵,用于突发跑浆应急封堵。 | 榆林中西部矿区 |
五、方案编制中的15个必查合规性要点
总工程师在审查覆岩隔离注浆设计方案时,必须对照 2026 最新技术规范核对以下 15 个硬性指标:
5.1 地质与安全红线(5项)
- 导水裂隙带高度计算是否取了经验公式与数值模拟的偏安全上限值?
- 选定注浆层位与导水裂隙带顶界之间的隔离岩柱厚度是否 ≥ 15m(高压注浆是否达 30m)?
- 钻孔点位是否与已知断层、陷落柱、废弃不良老钻孔保持了 20m 以上的水平安全避让距离?
- 封孔段设计长度是否达 15m 以上,且明确采用“两堵一注”带压封孔工艺?
- 是否进行了最大注浆压力核算,确保其低于关键层板底岩石的劈裂压力阈值?
5.2 环保与制浆配比(5项)
- 煤矸石粉体粒径级配是否通过试验,最大粒径是否限制在 ≤ 1.5mm(推荐中值 d50 ≤ 0.3mm)?
- 是否设计了针对矿井水、矸石化学成分的**淋溶试验**,证明充填物不会污染周边含水层?
- 是否配备了均质化高效搅拌系统,避免浆体由于析水发生近端离析堵管?
- 方案是否明确了每日煤矸石消纳量与井下日产矸石量的**产能平衡配对**?
- 制浆站配料计量系统精度是否达 **± 1% 以内**,并支持在线台账自动生成?
5.3 工艺与现场应急(5项)
- 方案中是否包含井下综采支架压力系统的**在线联锁停泵软硬件设计**?
- 是否配置了**双液速凝应急泵送装置**(水泥-水玻璃系统)以应对突发跑浆?
- 输浆管路流变阻力计算是否考虑了最远泵送距离的压力损失,备用泵和备用管是否配齐?
- 方案是否设计了长效地表沉陷 GPS/水准监测网和多点位移计监测孔?
- 是否明确了工作面检修停产、缓慢推过断层等特殊工况下的**“减排/停泵/洗管”协同响应机制**?
六、地质构造及防跑浆参数控制表
| 监控指标 | 正常注浆区间 | 靠近构造/异常区间 | 纠偏控制手段 |
|---|---|---|---|
| 水固比(W/S) | 0.8~1.1 | 0.6~0.7 | 调低水固比,提高粘稠度阻止漏浆 |
| 注浆压力 | 2.5~4.0 MPa | ≤ 1.5 MPa | 降低压力以减少对围岩构造的劈裂 |
| 浆液流动度 | 210~230 mm | 170~190 mm | 减小流动度,使浆体在裂隙内快速滞留 |
| 管道泵送流量 | 80~120 m³/h | 30~50 m³/h | 减排限流,观察压力是否回升 |
| 水泥/凝结外加剂 | 0% | 3%~5% | 添加速凝外加剂,缩短浆体固化时间 |
七、方案设计前置资料准备清单
为了让设计单位快速进场并保证数据精准,地测科需要提前准备以下资料:
- 采区精细地质报告:重点是岩石力学测试报告(抗压强度、抗拉强度、劈裂应力测试)。
- 邻近钻孔柱状图及综合柱状图:用于建立 3D 岩层框架,计算主、亚关键层厚度和位置。
- 工作面中长期回采接续计划表:计算各阶段的矸石消纳速率及注浆管接替时空表。
- 矿区水文地质报告:特别是目标层位上方的含水层分布、富水性及地下水水质原始台账。
- 矿井工业场地及地表建构筑物图纸:划定需保护的减沉警戒边界。
八、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划和现场试验校核。
