摘要与核心技术全景

随着我国煤炭开采向深部地层纵深挺进(山东、陕西、内蒙古、辽宁等多地主力矿井采深已全面突破 800~1200 米),冲击地压(又称岩爆)已经跃升为煤矿深井安全生产面临的最凶险、最具破坏力的“一号恶魔”。

与普通顶板大面积冒落或局部掉渣完全不同,冲击地压具有三大致命特征:

  1. 瞬时爆发且具有强烈的弹射冲击波: 地层深部积聚的巨量弹性应变能在千分之几秒内极速释放,如同在煤壁深处引爆了数吨烈性炸药。强大的冲击动力不仅能将重达几十吨的液压支架整体崩飞,还会将坚硬的混凝土底板瞬间顶起一两米高,巷道断面收敛率瞬间突破 80%,现场作业人员根本没有任何奔跑避灾反应时间;
  2. 巨厚坚硬顶板悬臂“大弹簧蓄能”: 煤层上方往往赋存厚达十几米乃至数十米的坚硬粗粒砂岩或砾岩基本顶。这类岩层强度极高、抗变形能力极强,在采空区后方悬空上百米而不自然垮落,如同一把被死死拉满的“巨型强力弹簧弓”。一旦悬臂跨度达到极限突然脆性折断,数百万吨覆岩重力和冲击动载瞬间砸向煤体,诱发灾难性震动;
  3. 单一监测手段存在极高漏报误报率: 传统矿井仅靠人工打钻称量煤粉(钻屑法),每班只能抽查几个有限点位,根本无法感知深部宏观岩层的动态破裂演化;而单一微震监测由于井下电磁杂波干扰,极易出现震源三维定位漂移,难以捕捉前兆微破裂震颤。

新版《防治煤矿冲击地压细则》(2026年9月23日施行)对区域防冲与综合监测提出了极其严苛的法定硬约束,明确强调“必须建立区域与局部相结合、多指标联合监测的综合预警平台,必须在源头采取大直径定向长钻孔水力压裂等区域防冲措施”。本文系统解析动静载叠加冲击诱发本源、多参量联合预警逻辑架构、定向长钻孔高压水力压裂施工规程及真实矿区落地账本,为一线防冲工程提供权威实操指南。


一、 冲击地压动静载叠加与水力压裂区域防冲大白话机理

1.1 从“压扁的坚硬甘蔗”到“打湿切碎的硬木板”:防冲大白话解释

很多现场采煤机司机和班组长常问:“巷道周围都是大铁棚子和坚硬锚索,石头怎么会像炮弹一样直接炸出来?高压水往石头里注,怎么就能把冲击地压给防住?”

我们用矿区老总工最接地气的两大形象比喻来揭开背后的物理力学本质:

  • “被巨型液压机压爆的坚硬甘蔗”(冲击地压动静载叠加): 煤炭在地下几百米深处,承载着上方千万吨岩石日夜不休的沉重挤压(这叫“极高静态集中应力”)。这时候煤体就像一根被死死塞在铁桶里、被巨型液压机压得快要粉碎的坚硬甘蔗,内部积攒了极其狂暴的弹性回弹力量。在平时,虽然它被压得很疼,但四周有石头包着,它还能勉强撑住;但是,当头顶上方几十米厚的坚硬大石板(厚硬基本顶)在采空区突然“咔嚓”一声硬生生折断,整座大山瞬间向下猛烈一震,产生一股如同超级地震波一样的向下狠狠冲击动波(这叫“动态诱发动载”)。当这股下砸的动载正好砸在已经被压到极限的甘蔗上时,静态压力加上动态砸击(动静载瞬间叠加),煤体承受的极限彻底被击穿,整块煤壁瞬间粉碎性弹射暴炸出来!
  • “在硬木板上锯出道道细缝,再倒水让它变软烂”(高压水力压裂防冲): 既然冲击地压的祸根是头顶那块又厚又硬、几百米不肯垮下来的“巨型硬大梁”,那我们就要主动给它“做手术”。如图2所示,在采煤工作面推过去之前,我们在几十米外的安全巷道里,用千米定向钻机往煤层头顶上方的坚硬砂岩大梁肚子里打入一条长长的管道(长达 400~800 米)。然后往管道里打入两只像高强钢囊一样的封隔器,把其中几十米的一小段死死封住。接着,开动地面超高压大排量压裂泵,以 40~50 兆帕的超高压力(相当于每平方厘米承受几百公斤重压)猛烈注水。超高压水流像无数把微型锋利的手术刀,在坚硬的岩层内部强行劈裂出纵横交错的立体网格状裂缝,彻底破坏这块巨型大梁的整体坚硬刚度;更妙的是,水进入裂隙后软化了岩石(高压水楔弱化效应)。原本坚硬如铁的悬臂大梁,被我们提前切割成了一块块松散的小碎块。当采煤机往前推时,顶板随着采空区平稳碎步垮落,根本无法蓄积弹性冲力,大地震瞬间被化解为无害的微震微响!
巨厚坚硬顶板高位悬顶弹性积能区-微震地音应力三维多源数据融合与定向长钻孔高压水力压裂切顶力学模型
图2:巨厚坚硬顶板高位悬顶弹性积能区演化特征、微震-地音-应力多源数据空间融合反演与定向长钻孔跨隔分段高压水力压裂切顶卸压拓扑架构

1.2 传统被动防冲与区域定向长钻孔水力压裂核心性能指标速查对账表

关键技术考核维度 传统局部大直径钻孔爆破防冲方案 定向长钻孔分段高压水力压裂区域防冲 实际工程改善与优化幅度 矿方防冲研究所与安监局评价
坚硬基本顶悬顶断裂步距 垮落步距长(初垮达 45~65 米) 大幅缩短至 22 ~ 32 米平稳垮落 基本顶悬露悬跨距离缩短 50.8% 彻底消除数百米大面积悬顶突发垮断风险
工作面超前支承压力集中系数 高度集中超载(K = 2.8 至 3.6) 平稳释能削峰(K = 1.3 至 1.6) 巷道侧向集中应力峰值断崖式骤降 55% 巷道围岩大变形与底鼓频次大幅降低
采动大能量微震事件频次(≥ 10^5J) 每月频发 12~28 次(极高危险) 全月仅发生 0~2 次且能量衰减 大能量微震灾害频次削减超 85% 能量集中释放被彻底粉碎转化为均匀微小微震
防冲作业空间与人员暴露风险 在高应力回采巷道内频繁密集打钻 在远离采动的安全底板或顺槽内施工 高危应力集中区作业人员精简 80% 实现“不在危险区防冲、在安全区消灭危险”
单孔防冲治理有效控制范围 传统普通短钻孔仅管 5~10 米 单根定向长孔贯穿控制 500~800 米 单次工程治理范围提升数十倍 工作面全生命周期只需一次性超前实施完毕
回采巷道底鼓与片帮修复工程量 动压显现剧烈,需反复挑顶起底 断面规整完好,底鼓控制在 150mm 内 巷道返修工作量削减 75% 以上 保障综采工作面每日连续推进 8~12 米高产稳产

二、 核心关键防冲装备选型与水力压裂工艺规程

2.1 矿用大功率定向钻机、超高压压裂泵车与智能微震监测硬件

深井冲击地压防治是一场重载特高压装备与地应力的终极抗衡:

  • 矿用特种履带式深孔全液压定向钻机: 选用钻进深度达 800~1200 米的重型定向钻机,额定旋转扭矩不低于 7500牛·米,机身重量超 12 吨。配备高精度矿用本安型电磁随钻测量系统(MWD)与特种长寿命螺杆泥浆马达,可在坚硬砂岩顶板(单轴抗压强度超 100 MPa)中实现空间轨迹精密三维数控纠偏,靶点三维空间坐标误差严格锁定在 1.5 米以内;
  • 井下防爆超高压大排量压裂泵车机组: 核心结构如图4所示,选用全液压驱动五缸柱塞式压裂泵车,最大额定工作输出压力高达 55~70 MPa,额定压裂排量可在 每小时15至40立方米 无级调节。配备特种耐高压柔性跨隔封隔器总成,采用多层编织高抗撕裂钢丝复合胶套,膨胀密封承压能力达 60 MPa 以上,可在裸眼钻孔深部实现长达 15~30 米的任意目标岩层区段可靠密封隔离;
  • 微震-地音-应力三维全息数字化采集监测平台: 井下布设不少于 16 个宽频带(0.1~1000 Hz)高灵敏度三轴微震检波器阵列,通过井下工业千兆光纤环网毫秒级同步上传数据。系统采用 P 波与 S 波三维速度场非均质射线追踪反演算法,将地层微破裂空间定位误差压制在 8 米以内,每秒解算一次微震能量释放率、频次演化趋势与 b 值(脆性破裂指标)动态漂移。

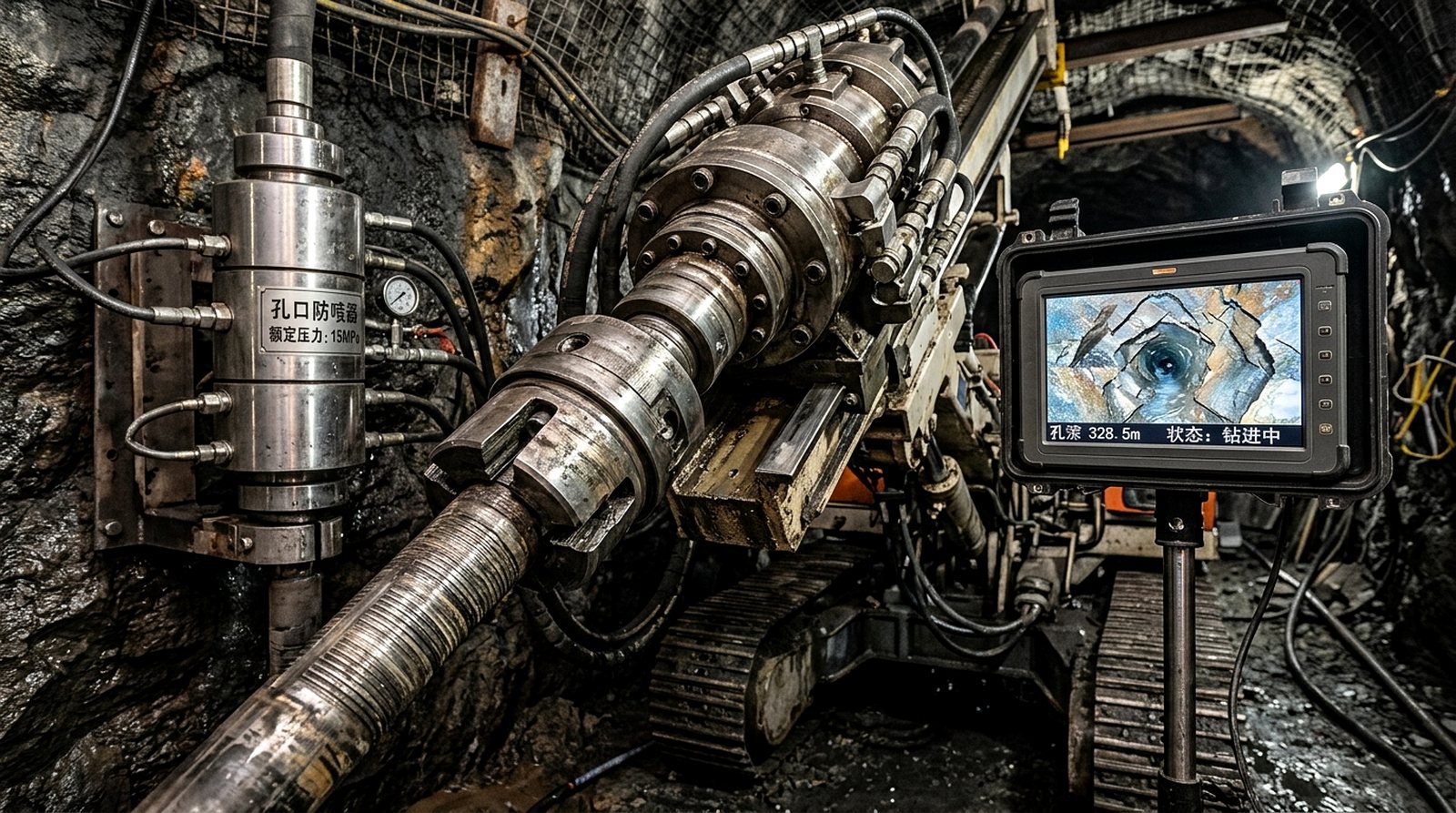

井下特种履带式高压大排量水力压裂泵车、高压跨隔封隔器总成与孔口高压防冲截断阀特写
图4:井下特种履带式高压大排量水力压裂泵车机组总成、高压跨隔多级封隔器与孔口高压防冲紧急截断安全阀特写

2.2 定向长钻孔高压水力压裂“超前四步精准作业规程”

现场水力压裂必须严格按照标准化流水线时序作业:

  1. 第一步:空间地质复核与定向长钻孔超前施工(精定位)。 结合三维地震地质勘探与顶板穿层岩心取样,精确定位厚达 20 米以上的基本顶坚硬粗砂岩层位的空间高程。在回采顺槽开掘专用防冲钻场,钻机沿顶板仰角以轨迹受控方式钻进 600 米,钻孔全程位于坚硬顶板核心弹性积能层位,清孔洗孔排渣完全彻底;
  2. 第二步:跨隔封隔器深部精准送入与高压坐封(筑密闭)。 采用专用重型高强压裂钻杆将双向跨隔封隔器管串推入孔底第 1 段目标压裂区(通常设计为自孔底向孔口由内向外后退式压裂,单段间距 25~35 米)。启动辅助液压站向封隔器注入高压水至 15 MPa,胶套受压径向膨胀紧紧抱死裸眼孔壁,构筑出完全密封的高压压裂腔室;
  3. 第三步:阶梯升压破裂与大排量高压水力劈裂(切顶破冲)。 开启主压裂泵,水压在 2 分钟内平稳爬升至 38~48 MPa。当观察到压力表读数突然呈阶梯状断崖式下跌 12~18 MPa 且注水流量瞬间飙升时,表明岩石主破裂面成功被水力压裂瞬间劈开!此时维持大排量持续高压注水 25~40 分钟(单段累计注水量 15~25 立方米),促使主裂隙向四周纵深延伸交错贯通;
  4. 第四步:泄压解封与全孔段后退分段压裂(全覆盖)。 关闭主压裂泵,开启孔口高压泄水阀泄除腔内余压。封隔器弹性复位后,利用钻机拔出钻杆 30 米至下一目标段位,重复坐封与压裂工序。全孔完成 18~22 段连续压裂,形成一条长达半公里的“顶板人工立体网格弱化卸压破碎带”,随后接入排水管路平稳疏排压裂残水。

三、 防冲一线高频动态监测、动静载预警判识与钻屑法标定

3.1 现场防冲三级预警把关三大原则

防冲治理必须建立在严谨透明的定量数据之上,现场监测工每班必须落实三大动作:

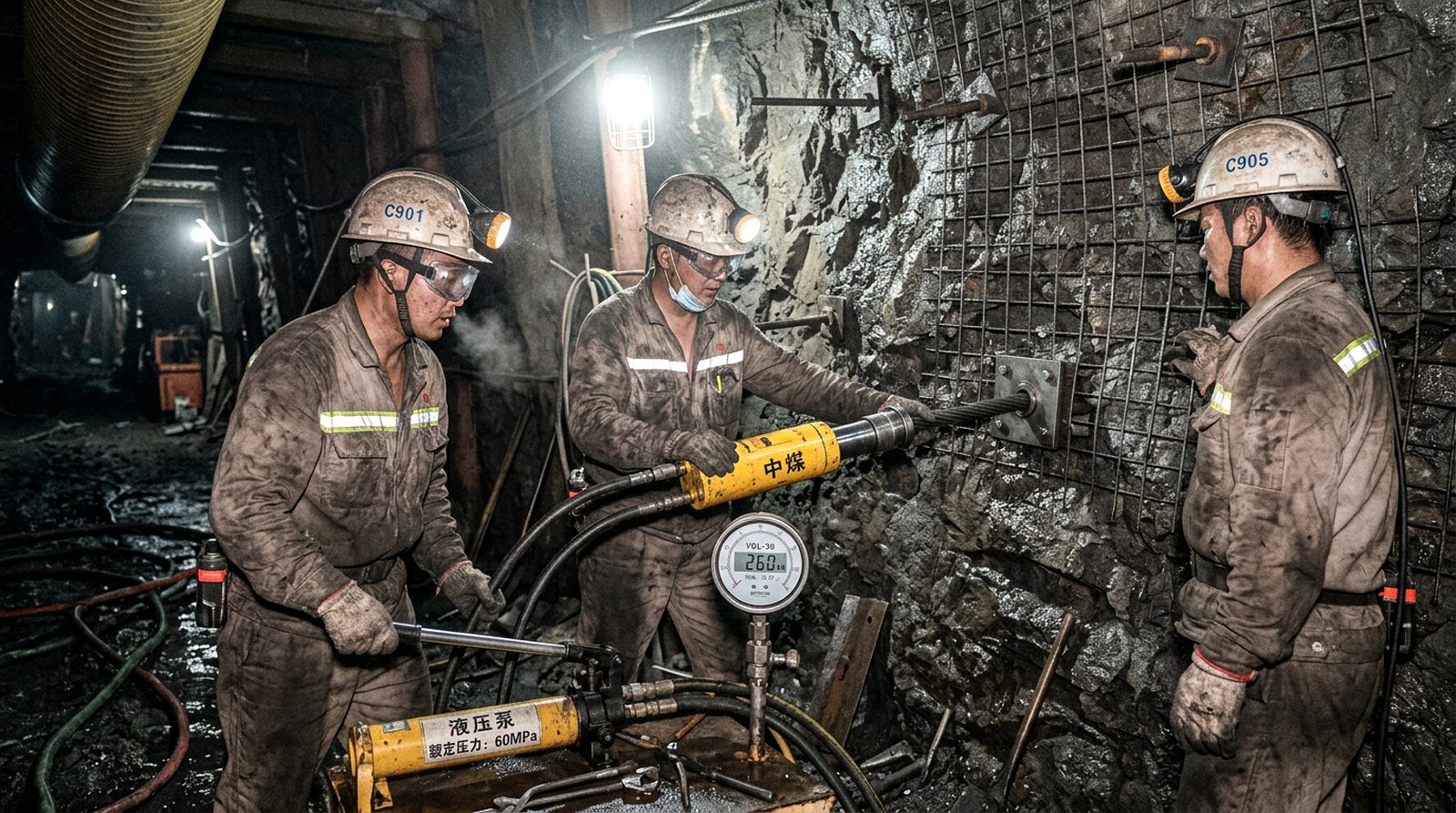

防冲监测技术员在井下使用本质安全型多通道微震采集仪与钻屑量称重计实测动载
图3:防冲监测技术员在掘进顺槽防冲监测站使用便携数字测力计与手持激光测距仪测定两帮受载变形并标定微震传感器
  • 微震日频次-总能量-缺震静默期三维动态扫描: 防冲调度大厅全时段计算微震动态特征。常规安全状态下,单日微震能量呈均匀低位释放(单日总能量稳定在 1万焦耳 级别)。新版《细则》核心硬指标:如果某一区域在采动推进中,微震事件连续 3 天突然消失(能量几乎为零,进入可怕的“强能量蓄积静默期”),随后单日微震能量突然飙升至 5 imes 10^5J 以上,系统直接触发最高级别的“红色一级防冲警报”,受影响区域立即停止一切采掘作业撤出人员;
  • 钻屑法排粉量与动力效应“每班打点核对”: 防冲工每班在工作面超前 150 米范围内,使用 Φ 42mm 专用煤工钻机向煤壁施工深孔(深度 15~20 米)。严格使用接粉袋每打进 1 米称重一次钻屑量。行业标准临界红线:当某一米进尺的煤粉量超过基准值的 1.5 倍(如超过 5.5kg/m),或者钻进中伴随卡钻、顶钻、吸钻以及煤壁深部发出噼啪放炮异响时,立即判定为“局部应力极度超标”,必须在当班组织就地实施大直径卸压钻孔施工;
  • 顺槽锚索载荷与十字收敛速度“高频对账”: 在回采顺槽顶板安装无线数字测力环,每隔 15 米设置一个测点。正常回采期间,锚索受力应在 220至 260kN 平缓变化。如果测力计读数在 4 小时内激增超 50kN,且巷道两帮移近速度突破 30mm/d,表明采动支承压力动载波峰正急速向顺槽传递,必须立即下调采煤机推进速度,提前释放卸压措施。

四、 现场常见突发意外诊断、钻孔抱钻处置与应急预案

4.1 冲击地压监测与水力压裂常见异常工况排查表

异常现象表征 现场监测参数异动 根本诱因剖析与机理 现场 15 分钟快速处置与排障规程
压裂泵压飙至 60 MPa 迟迟不破裂 注水压力达到泵阀机械极限,流量跌零,无法形成裂缝 ① 封隔器选段正好处于极度致密无原生节理的石英砂岩核心;
② 钻孔内壁严重泥化堵塞导致高压水无法切入岩石毛细孔
① 停泵泄压,将封隔器向前或向后微调移动 2~3 米,避开均质致密硬核;
② 向压裂介质中微量掺配特种低表面张力润湿破裂添加剂;
③ 启动脉冲高频震荡破裂功能,通过交变水锤应力疲劳诱发裂纹萌生起裂
压裂高压水顺着钻孔外壁猛烈反窜 孔口密封法兰处喷出大量高压水,封隔器压力表骤降 封隔器胶套受深孔尖锐碎岩划破刺裂爆袋,或孔径超径导致膨胀余量不足 ① 立即关闭主压裂泵高压动力风阀与油阀,切断高压供水;
② 启动钻机卷扬千斤顶缓慢拔出封隔器,清洗检查橡胶膨胀套破损点;
③ 更换特种耐刺穿芳纶编织加强型封隔胶套,重新下井对准规整孔段坐封
顺槽大直径卸压打钻时发生猛烈卡钻 钻机回转油压瞬间爆表跳闸,钻杆被煤体死死咬住抱死 煤体高应力集中区在钻孔切入瞬间诱发局部微冲击,煤壁向内极速蠕变缩径 ① 绝对禁止暴力强行反转拉拔钻杆,防止钻杆在孔内剪切扭断;
② 启动钻机专用高压反冲风水排渣阀,利用 10 MPa 高压水猛烈冲刷解卡;
③ 在被卡钻孔正上方 300mm 处补打一个平行小孔,释放环形抱死应力
微震系统多个通道出现大面积信号中断 地面调度屏显示 3 个以上检波器掉线,波形全是一条水平死线 井下采动动压导致巷道顶板变形压断了本质安全型监测信号总屏蔽光缆 ① 调度员立即通过井下广播系统呼叫防冲巡检班携带光时域反射仪(OTDR);
② 沿巷道光缆桥架打点排查断点,快速使用防爆光纤冷接子在 20 分钟内熔接抢通;
③ 启动备用无线 Mesh 自组网微震中继站,确保动压监测链条 100% 连续无盲区

4.2 冲击地压临界红色预警“井下紧急避险五步法”

[第一步:全矿声光报警] 防冲系统多源指标达到红色重度预警阈值,井下广播系统与人员定位卡瞬间发出急促蜂鸣声与撤离语音提示
       ↓
[第二步:就地趴伏护头] 处于工作面迎头或超前支承压力高危区的作业人员,立即抱头趴伏在坚固的电液控液压支架立柱底座内侧防弹避灾
       ↓
[第三步:远端切断动力] 矿调度室接报 5 秒内,远程一键切断该采区工作面采煤机、刮板机与皮带运输机全部动力高压电源,严防次生火灾
       ↓
[第四步:有序逆风撤离] 震动冲击波平息后,现场跟班干部清点人数,组织全员按照避灾路线牌,背向震中沿新鲜风流大巷撤至安全防冲风门外
       ↓
[第五步:专业排查准入] 矿山救护队与防冲技术专家组深入现场复勘围岩变形、支护受损与瓦斯涌出状况,全面完成二次卸压验证后方可解封

五、 真实工程落地账本与经济/安全效益复盘

5.1 陕北神府矿区特厚坚硬顶板高冲击矿井实测对账

陕西榆林神府矿区某设计年产 1500 万吨 的国家级特大型现代化矿井,主采 3 号特厚煤层,开采深度 680 米。煤层上方赋存有厚达 38 米 的巨厚白垩系坚硬石英中细粒砂岩基本顶,砂岩抗拉强度高达 8.5 MPa,属于典型的强冲击地压倾向性坚硬覆岩。

在以往开采 201 工作面时,由于顶板坚硬迟迟不垮,后方采空区悬顶跨度常常超过 50 米,曾连续发生过 3 起能量级高达 2.4 imes 10^6J 的特大级冲击地压动压显现险情,造成顺槽多处单体液压支柱折断飞出,巷道底鼓暴隆超过 1.2 米,工作面被迫多次停工整顿,全矿安全生产被动万分。

矿方技术委员会全面贯彻新版《防治煤矿冲击地压细则》最高等级标准,彻底摒弃打小孔放炮的局部治标旧做法,全面落地“井下微震全息阵列立体监测平台 + ZDY-12000LD 型大功率定向钻机顺槽千米坚硬顶板分段高压水力压裂成套区域治冲工程”。

防冲副矿长与国家冲击地压防治专家组在防冲预警指挥中心会审微震能量云图与压裂卸压台账
图5:防冲副矿长与国家煤科总院防冲专家在防冲调度指挥中心联合审定长钻孔水力压裂后微震能量释放谱图与回采巷道零变形达标台账

项目在完成 202 工作面整条 2400 米推进距离的全生命周期水力压裂防冲实施后,权威技术经济实测审计数据如下表所示:

核心考核与对比指标参数 原常规打钻放炮局部防冲方案 定向长钻孔高压水力压裂区域防冲方案 实际工程改善与优化幅度 矿方安监部与生产指挥中心综合审计评价
采空区坚硬基本顶初垮步距 悬顶跨度极大(初垮达 58.5 米) 提前平稳垮落(初垮仅 26.2 米) 顶板初垮悬顶跨度骤减 55.2% 彻底根除了巨厚悬顶突发折断带来的致命动载巨震
工作面全月大能量微震频次(≥ 10^5J) 全月频发 18 次(心惊肉跳) 全生命周期大震降为绝对零(0 次) 大能量强震灾害事件发生率降为 0% 将原本集中的大地震彻底化解粉碎为温和微震微破裂
顺槽巷道两帮及底板最大变形量 底板暴弹(底鼓最大量 1450 mm) 围岩极其稳定(底鼓最大仅 120 mm) 巷道动压破坏变形量降低 91.7% 彻底告别以往每日停产挑顶起底的繁重高危苦差
综采工作面每月正规推进进尺 频繁防冲停工,月进仅 180 米 平稳连续高产割煤,月进尺达 380 米 综采开采推进速度实现 1.1 倍翻番 释放高价值优质煤炭产能逾 320 万吨,增创产值 16 亿元
防冲措施施工直接开支(单面折合) 密集盲打数千短孔,耗费 1420 万元 定向长钻孔集中压裂,总投入 760 万元 直接治理施工费用节约 660 万元 施工效率大幅跃升,采掘接替完全摆脱严重倒挂
高危动压区施工一线减员指标 密集打钻需固定配备 32 名防冲工 远端机械化压裂仅需 6 人操作作业 关键高危工位减员幅度达 81.3% 完美践行国家“机械化换人、自动化减人”本质安全

5.2 坚硬顶板高冲矿井本质安全深远价值

通过这项具有划时代意义的区域水力压裂与多参量预警深度变革,神府矿区不仅彻底征服了悬在上覆厚硬砂岩深处的“地壳应力巨兽”,将一座原本被地方主管部门常年重点盯防的高风险高冲矿井打造成全行业公认的“全国深井本质安全无冲击开采标杆示范面”;更以连续两年实现采掘作业零重伤、零大震的非凡奇迹,为我国西北乃至全国深埋特厚坚硬顶板煤层的安全高效绿色开采树立了极具权威性的工程典范。


六、 总结与落地自查台账清单

6.1 冲击地压监测与水力压裂区域防冲自查 Checklist

  • 新版《细则》防冲责任制与规程: 矿井是否全面对照 2026 年 9 月 23 日施行的新版《防治煤矿冲击地压细则》修订全套作业规程,防冲专职技术人员是否全部持证上岗。
  • 高位坚硬顶板赋存层位复核: 水力压裂施工前是否完成顶板定向取样岩石力学测试,钻孔轨迹是否 100% 处于高位坚硬关键层厚度内部。
  • 定向钻机全孔三维测斜轨迹: 钻孔每钻进 50 米是否通过随钻 MWD 验证一次轨迹坐标,全孔终孔偏斜角严禁超过设计偏差 1.5 度。
  • 跨隔封隔器坐封承压与保压: 封隔器高压注水坐封后,气压或水压表必须稳压在 15 MPa 以上保持 5 分钟,确认孔壁无串水漏压。
  • 压裂破裂压力突降记录实测: 每段压裂是否记录到完整的“升压-破裂-流量激增-稳态延伸”压力曲线,单段破裂压力跌落值严禁小于 10 MPa。
  • 微震系统全频段检波器校准: 井下微震传感器每季度是否进行一次人工定点敲击震源测定,三维空间定位误差严禁超过 10 米。

  • 常见问题解答 (FAQ)

    Q1:为什么新版《防治煤矿冲击地压细则》(2026版)明确要求优先推行“区域防冲”,坚决限制单纯依赖传统的“局部大直径打钻卸压”?

    答: 这是行业付出了沉痛血泪代价后得出的科学铁律。传统的“局部大直径钻孔卸压”,是在采煤机推过去的顺槽两帮煤壁上打一排排 110~150 毫米的孔,其本质是在“已经被极高应力压得快要爆炸的高危煤体上再动手术”。这种做法存在两大致命硬伤:第一,工人在高应力集中区长时间逗留施工,钻孔在钻进瞬间极易诱发局部煤壁爆裂伤人,属于典型的“在危险区里干危险活”;第二,局部打钻只能破坏巷帮表面 5~10 米的浅部煤体,它根本摸不到头顶上方几十米厚、悬空上百米的巨厚坚硬岩石大梁。这就好比巨石压在屋顶上,你只在门框上削掉一层木屑,屋顶巨石一塌照样房倒屋塌;而“区域定向长钻孔水力压裂”是在回采之前,在几百米外的安全区域提前实施,直接把头顶那块巨型大石头在源头上劈成碎石。它属于“从治标到治本、在安全区消灭危险区”的降维打击,从物理根源上拔掉了冲击地压的引信。

    Q2:高压水力压裂往岩层里注了几百立方米水,会不会把周围的煤层泡烂,导致采煤机割煤时发生大面积煤壁片帮或溜槽卡死?

    答: 很多现场掘进矿长有这种担忧,但只要严格遵照“层位控制与后退式压裂规程”,这种情况在工程上是完全受控的。首先,定向长钻孔水力压裂的靶区是煤层上方 15~35 米处的高位坚硬厚砂岩层,钻孔与煤层顶板之间天然保留着数米厚的致密泥岩或粉砂岩隔水层;其次,压裂使用的液体是纯工业清水,高压水裂缝主要沿着坚硬砂岩的原生层理和高角度剪切节理向四周平面水平扩展,并不会向下垂直贯穿泥岩保护层;更关键的是,压裂作业是在工作面推过前 3~6 个月超前完成的,压裂结束后通过自流和高压排液管路,进入岩层的绝大部分压裂残水早已顺着采空区导水裂隙带被引流疏排干净。不仅不会导致煤层松烂,反而因为消除了顶板的大动载砸击,煤壁由于不再承受超限集中挤压,采煤机割煤时的片帮率反而断崖式下降了 70% 以上。

    Q3:微震监测屏幕上每天都在跳动成百上千个微小震动点,到底什么样的能量信号说明冲击地压马上要爆发了?

    答: 识别冲击地压临界前兆,专业上不能单看“单个震动的大小”,而是要看“能量与频次的动态演化趋势(微震活动性三维聚集特征)”。行业防冲算法有两大公认的核心临界判据:第一是“高能量事件在空间上的异常密集聚堆”。如果在三维剖面上,某个采空区边缘或断层切割带附近,在几小时内连续密集密集发生多次能量在 1万焦耳 级别的微破裂,且事件坐标向煤壁方向逐渐收缩靠拢,这说明上方的坚硬大梁正在发生剧烈的微观应力撕裂,即将诱发宏观断裂;第二是更凶险的“缺震静默期后的大震突袭”。在正常采动下,每天都应该有数十次均匀的微震发出微弱声响,这代表能量在温和释放;如果在连续推进中,微震频次突然出现断崖式归零(连续 48 小时听不到一丝微震声音),同时巷帮煤体应力传感器读数以肉眼可见的速度持续飙升,这就是地下大山正在疯狂“蓄力憋大招”的最危险红色信号!此时必须立即停机撤人,果断实施强制卸压处置。
