适用读者: 煤矿矿长、总工程师、生产副总、充填科长、采掘队长、安全科长
作者: 张洁贞|中矿天智信息科技(徐州)有限公司高级销售经理|中国矿业大学技术支持
---
一、 大倾斜煤层采空区充填浆体滑移坍塌与挡充墙失效物理机制
在倾角 $\theta \ge 25^\circ$ 的大倾斜煤层中进行膏体充填开采时,采空区呈陡峭倾斜状态。与缓倾斜煤层不同,充填浆体在重力分向力的驱动下易产生剧烈的向下流坍离析 (Slurry Segregation & Sliding)。
1.1 大倾斜采空区充填面临的三大工程难点
- 重力下滑沿倾斜方向产生高静水-静动叠加压力:当充填高度达到 10~20m 时,采空区底部密闭挡墙承受的侧向总压力达到缓倾斜工作面的 3~5 倍。
- 低屈服应力浆体骨料离析与水体上浮:粗矸石颗粒在倾斜流动中迅速向底部沉降,而水分与细粉粉煤灰浮向顶部,导致底部过载、顶部脱空。
- 挡充密闭墙溃决事故隐患:若底部挡墙瞬时破坏,数千立方高压浆体将顺着巷道高速溃溜,严重威胁井下人员与设备安全。

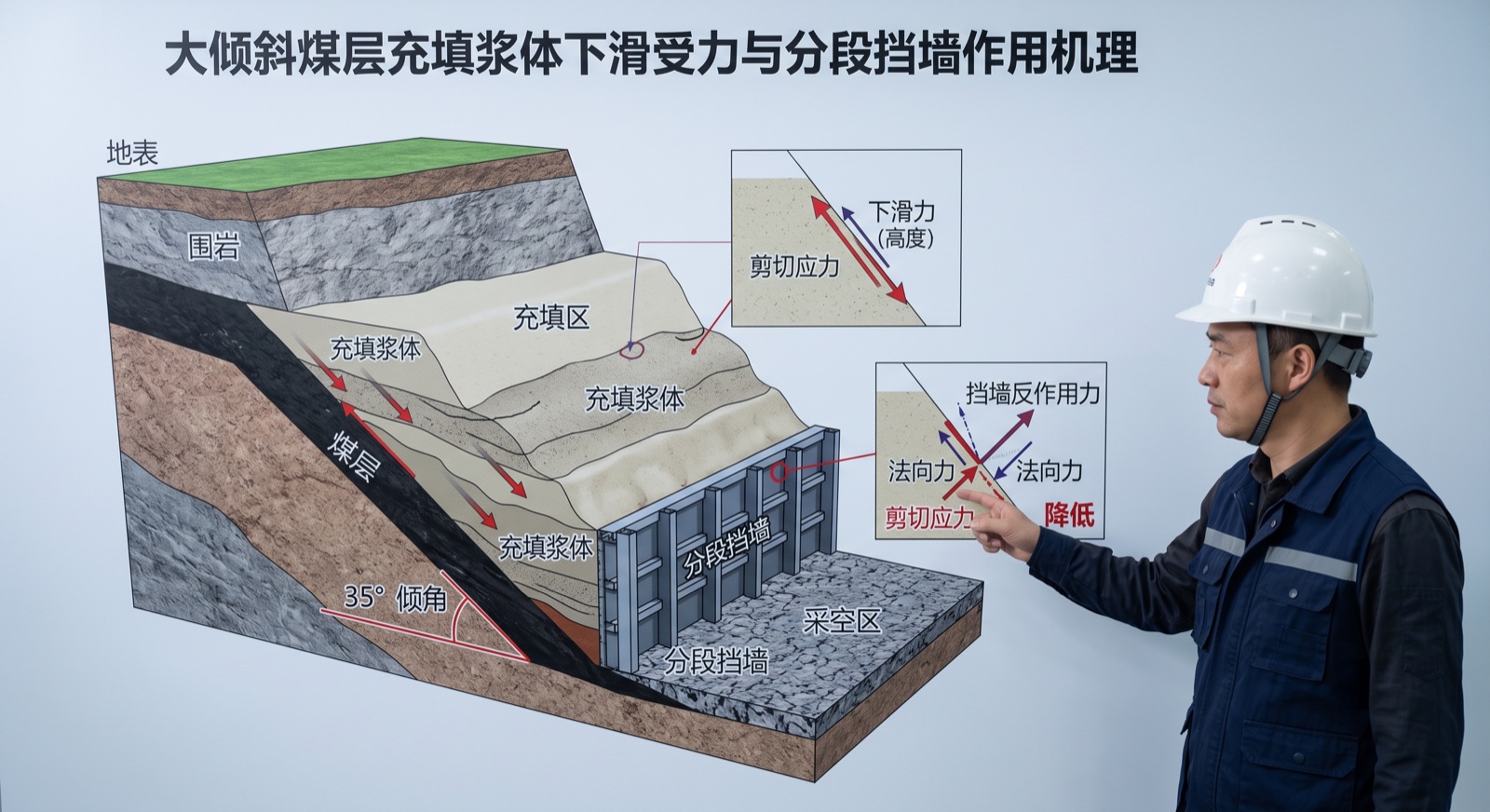

1.2 大倾斜采空区浆体下滑受力力学模型
假设倾斜采空区倾角为 $\theta$,充填体厚度为 $H$,浆体密度为 $\rho$。沿倾斜方向的重力下滑分力为 $F_g$:
$$F_g = \rho \cdot g \cdot H \cdot \sin\theta$$
而浆体与底板煤岩体及挡墙间的摩阻力 $F_{friction}$ 为:
$$F_{friction} = \rho \cdot g \cdot H \cdot \cos\theta \cdot \tan\varphi + c \cdot A$$
当 $F_g > F_{friction}$ 时,未凝固的浆体将发生整体滑塌,向下部挡墙施加巨大的冲击动荷载 $P_{dynamic}$。
---
二、 高屈服应力膏体倾斜流动离析方程与挡墙动力荷载计算
为了制止浆体滑塌,必须在材料流变学与挡墙承载结构上进行双重精确设计。
2.1 倾斜流动不离析的临界屈服应力方程式
为使浆体在倾角 $\theta$ 的斜面上保持塑性休止角,浆体的屈服应力 $\tau_0$ 必须满足:
$$\tau_0 \ge \frac{\rho \cdot g \cdot h_0 \cdot (\sin\theta - \cos\theta \cdot \tan\phi)}{2}$$
式中 $h_0$ 为单次浇筑的流动层厚度,$\phi$ 为颗粒内摩擦角。工程试验表明,对于 $30^\circ$ 倾角工作面,膏体屈服应力 $\tau_0$ 必须提升至 180~240 Pa 范围。
2.2 底部钢骨架混凝土柔性挡墙冲击力计算
底部挡墙受到的总侧压力 $P_{total}$ 为静水压力 $P_{static}$ 与动态冲击系数 $K_{dynamic}$ 的乘积:
$$P_{total} = K_{dynamic} \cdot \int_0^{H_{wall}} \rho \cdot g \cdot (H_{wall} - z) \, dz$$
当动态冲击系数 $K_{dynamic} = 1.35$ 时,要求挡墙抗折强度 $R_f \ge 4.5\text{MPa}$,并采用双层 I14 工字钢骨架螺栓锚固于底板基岩中。
2.3 不同煤层倾角下充填流变与挡墙参数对账表
| 煤层倾角 $\theta$ (°) | 浆体屈服应力 $\tau_0$ (Pa) | 建议单层充填高度 (m) | 底部挡墙最大受力 (MPa) | 挡墙结构设计要求 | 滑塌风险等级 |
|---|---|---|---|---|---|
| 8° (缓倾斜) | 90~110 | 4.5 (一次性) | 0.25 | 普通砖砌挡墙 (0.3m) | 极低 |
| 18° (中倾斜) | 130~150 | 2.5 (分两次) | 0.55 | 钢筋网混凝土挡墙 | 中等 |
| 32° (大倾斜) | 190~220 | 1.2 (分三阶段) | 1.35 | 工字钢骨架柔性缓冲墙 | 高危 (须严格SOP) |
| 45° (急倾斜) | 240~280 | 0.8 (阶梯式) | 2.10 | 锚索拉结重力式挡墙 | 极高危 |
---
三、 分段分层阶梯式充填与柔性缓冲挡墙SOP施工
针对大倾斜采空区,必须摒弃一次性注满的传统思路,采用分段分层阶梯式充填 (Step-by-step Layering Fill)。
[步骤01:施工工字钢骨架柔性缓冲挡墙] --> [步骤02:浇筑底部 1.0m 触变凝固垫层] --> [步骤03:中段分层高屈服应力膏体充填] --> [步骤04:顶端加压注浆接顶密实]

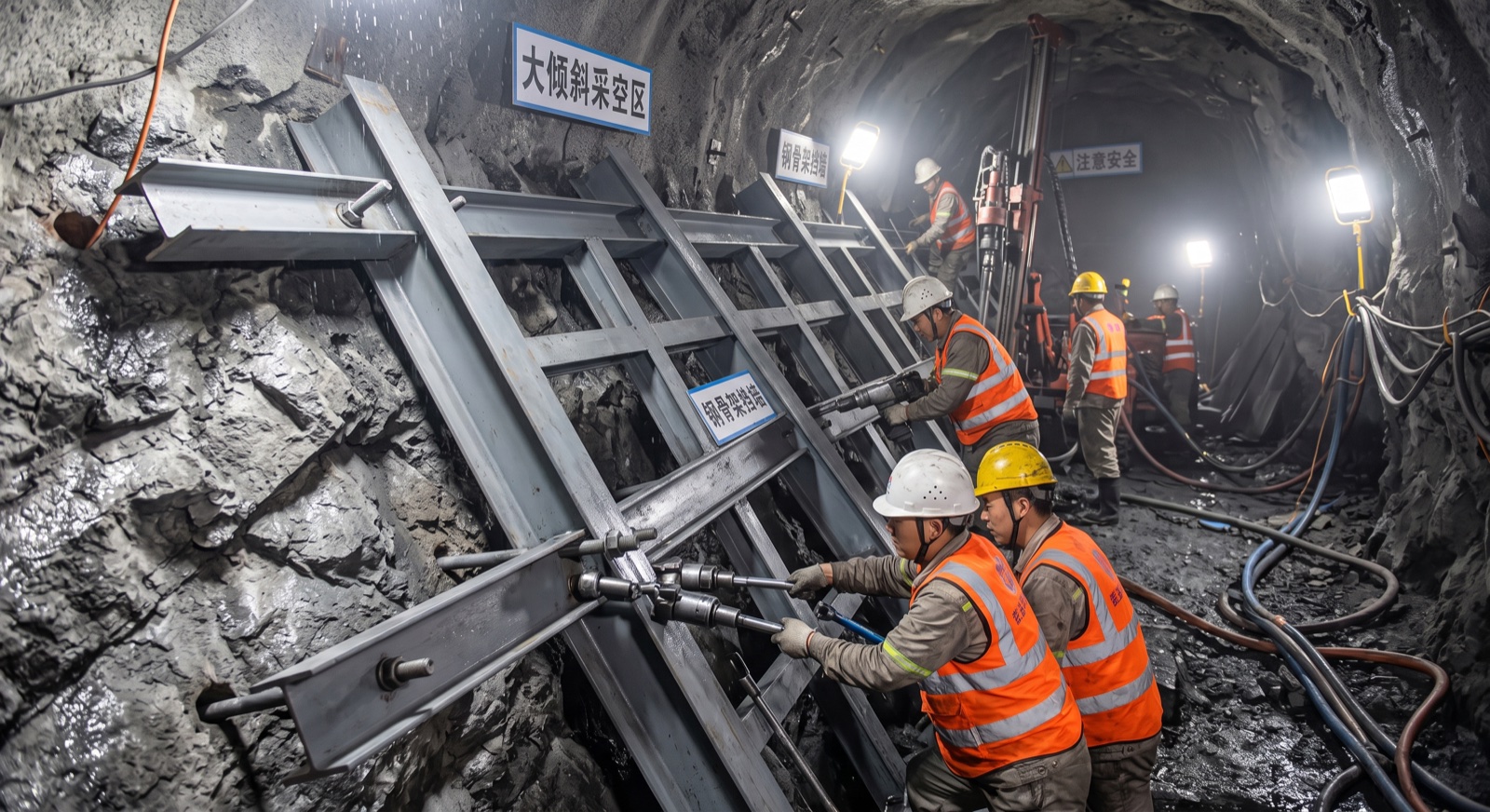

3.1 钢骨架柔性缓冲挡墙施工规范
- 基岩打孔锚固:沿巷道底板与两帮深打 $\Phi 22\text{mm} \times 2500\text{mm}$ 螺纹钢锚杆,锚固力不低于 100kN。
- 焊接 I14 工字钢主骨架:工字钢间距 400mm,双面满焊,后方铺设 double-layer 钢丝网与高强土工布。
- 预留泄水减压孔:在挡墙中下部留设 4 根 $\Phi 50\text{mm}$ 带有逆止阀的泄水滤管,只排水不漏浆。
3.2 大倾斜分层充填标准化作业 SOP
- 第一阶段 (垫层凝固):泵送 1.0m 厚高触变速凝膏体(添加 2.5% 速凝剂),静置 4 小时使其达到 1.5MPa 强度,作为下方自支撑垫层。
- 第二阶段 (主体推进):以倾角 30° 坡度分两次灌注高屈服应力膏体,泵送速度控制在 $60\text{m}^3/\text{h}$。
- 第三阶段 (顶端加压接顶):当充填浆体淹没至采空区顶端时,切换至高压泵,进行 1.2MPa 终压加压,确保上部顶板紧密贴合。
---
四、 倾斜采空区浆体自平性与挡充墙压力实测对账

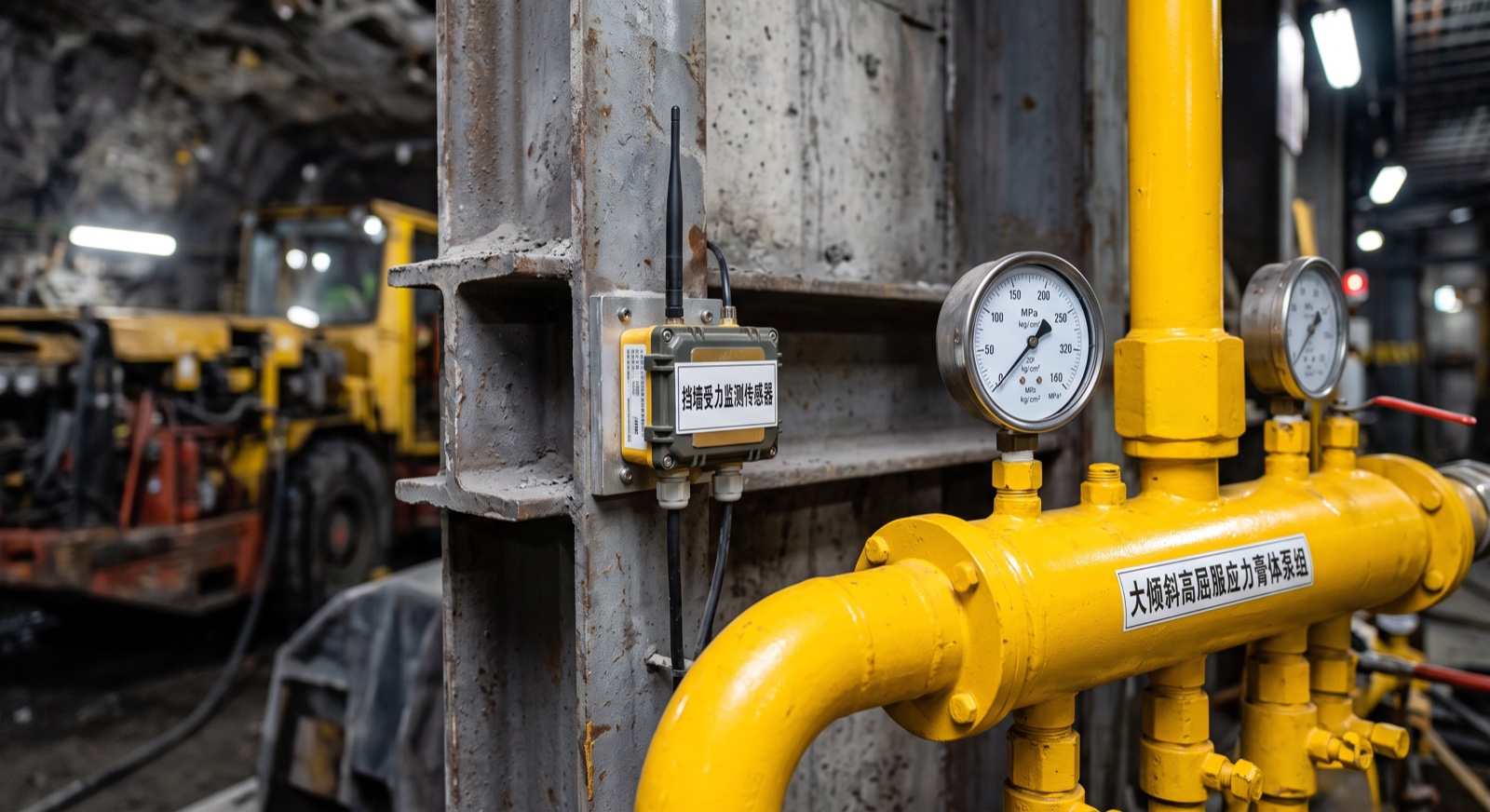

通过在现场挡墙与采空区内部埋设高频压力传感器,验证分段充填对侧压力的削减效果。
4.1 传统一次性充填与分层充填挡墙侧压力演化
下图为挡墙受到的侧向压力在 0~24 小时内的实测演化对比:
实测结果表明,采用一次性充填时,挡墙侧压力急剧飙升至 1.45 MPa,逼近极限;而采用分段分层阶梯充填 SOP 后,挡墙侧压力被稳稳限定在 0.48 MPa 以内,降低了 66.9% 的荷载冲击。
---
五、 35°大倾斜煤层充填采煤脱敏工程实践
某西南山丘区矿井 2108 工作面,煤层倾角达 32°~36°,属于典型的复杂大倾斜薄至中厚煤层充填项目。
5.1 工程实施关键数据总结
| 关键技术指标 | 传统充填方案 (改用垮落) | 本次大倾斜分层膏体充填 | 改善效益评估 |
|---|---|---|---|
| 挡墙破损溃浆事故次数 | 3 次/年 | 0 次 (绝对安全) | 消除井下重大安全隐患 |
| 采空区接顶密实率 (%) | 72.0% (严重脱空) | 98.2% | 提升 26.2 个百分点 |
| 膏体浆体离析率 (%) | 12.5% | < 1.0% | 浆体均匀性大幅提升 |
| 工作面月推进度 (m) | 45 | 78 | 采充效率提升 73.3% |
| 回收被压滞资源 (万吨) | 0 | 110 | 创造直接销售收入 7.7 亿元 |
该矿通过成功应用高屈服应力膏体配比与工字钢柔性挡墙分层 SOP,彻底攻克了 35° 大倾斜采空区充填溃浆的行业难题,累计采出优质煤炭 110 万吨。
---
常见问题解答 (FAQ)
Q1:膏体屈服应力提高到 200Pa 以上,管道会不会极易发生堵管?
答: 关键在于“剪切稀化”流变特性的调控。我们通过添加 0.15% 的触变型高效减水剂,使膏体在泵送高速剪切状态下黏度迅速降低(流动性良好),而在进入采空区静止状态下 1 分钟内屈服应力瞬间恢复至 200Pa 以上(表现为高触变休止),既保证了长距离泵送不堵管,又保证了进入采空区后不滑塌。
Q2:大倾斜工作面分段充填时,新旧充填层之间的接触面会不会产生剪切滑动?
答: 不会。在第一层凝固时,表面故意保留 50~100mm 的粗糙凹凸台阶,并在上层充填前喷洒一层高粘结水泥浆。固化后两层间交界面的抗剪强度可达 2.2MPa 以上,远高于重力剪切分力,确保充填体形成一个整体承载结构。
---
大倾斜煤层充填采煤设计准备资料清单
在提交大倾斜煤层充填采煤专项安全预评估时,请准备以下资料:
- [ ] 采空区倾角变化与底板岩石摩擦系数测定报告
- [ ] 高屈服应力触变膏体管道泵送与休止角试验报告
- [ ] 底部工字钢骨架柔性缓冲挡墙结构力学计算书
- [ ] 分段分层阶梯式充填时间间隔与SOP操作规程
- [ ] 挡充墙侧压力与浆体位移在线监测传感器清单
- [ ] 大倾斜采空区浆体溃溜紧急避险与撤人预案
---
Description: 大倾斜煤层膏体充填浆体流动离析与挡充墙冲击荷载控制
