摘要与核心技术全景

在我国鄂尔多斯盆地、陕北侏罗纪煤田、彬长矿区以及山东、新疆等重点产煤基地,赋存着大量的特厚坚硬难垮顶板。这些顶板往往由厚度达 30 米乃至 60 米以上的巨厚粗粒砂岩或胶结致密坚硬的砾岩构成,抗压强度普遍超过 $80\sim 140 ext{ MPa}$,节理裂隙极其不发育,整体性完整如同一块无边无际的钢筋混凝土巨板。

当综采工作面在煤层中向前快速推进时,下方的直接顶可能随采随落,但这层巨厚的基本顶坚硬岩梁却具备极强的自承载跨越能力:

  1. 千万吨悬顶聚能灾变: 坚硬顶板在采空区后方长期大面积悬空不垮,悬露跨度往往达到 50 米乃至 100 米以上。这块巨大的厚板就像一根被死死向下压弯的“巨型弹簧”,在弯曲极限点聚集了高达数十兆焦耳的惊人弹性应变能;
  2. 瞬间垮塌与毁灭性冲击地压: 一旦悬顶跨度达到极限抗弯拉伸强度,上万平方米的巨厚岩梁会在数微秒内发生“瞬间剪切崩塌破断”。聚集的弹性势能以强烈地震波的形式剧烈爆发,瞬间向煤体与巷道猛烈传递,导致工作面液压支架被瞬间压死压垮、顺槽底板剧烈弹射暴鼓数米、成百吨煤岩如炮弹般瞬间抛出摧毁一切人机设备;
  3. 井下传统治理的“无能为力”: 传统井下防治冲击地压主要依赖打设顶板深孔爆破或井下短钻孔水压致裂。然而在井下狭窄空间内,受到防爆安全规程限制,单孔炸药量极其有限,爆破裂隙扩展半径往往不足 3~5 米,面对几十米厚的坚硬巨岩如同“蚍蜉撼树”;同时,井下爆破震动极易误诱发冲击地压,高瓦斯环境下爆破还伴随着火花引爆的极高伴生风险。

“地面超长水平井分段大排量水力压裂弱化技术”,是一场颠覆性的矿业工程理念革命。它将原先局限在井下危险空间的小修小补,彻底转移到地面开阔场地,借助成熟的特大型地面石油压裂装备体系,对井下未采区上方的坚硬顶板实施全面“超前外科手术式微创切片”。本文全景式拆解地面井轨迹精准控制、分段滑套压裂时序、微震能量场监测及实地减灾效益,为行业提供高标准的工程指导。


一、 坚硬厚板破断力学失稳与水力切片弱化机理

1.1 顶板就像“厚水泥板”:水力压裂如何把它变成“层叠千层饼”?

许多现场矿长形象地发问:在地面往地下打一口井,往里面灌水,怎么就能把几百米深、几十米厚的花岗岩般的巨硬石头切断呢?

其核心物理机制可以形象地概括为“大排量水楔劈裂与岩体刚度解构”:

  • 完整大梁的高刚度与储能特性: 坚硬顶板之所以危险,是因为它太完整、太硬。根据平板力学特征,厚度为 40 米的岩板,其抗弯刚度与变形断裂时释放的弹性变形能量,与厚度的三次方成正比!完整厚板就像一块超厚的整块玻璃,轻易不弯曲,一断就是粉身碎骨的巨响;
  • 超高压大排量造缝(水楔效应): 地面压裂车组通过超长水平井管道,以高达每分钟 12 到 16 立方米的大排量,将注入压力瞬间提升至 60~90MPa,远超过岩石的原岩最小水平主应力与岩石抗拉强度。高压水流在井壁预设孔眼处强行撕开岩石,形成巨大的水力劈裂缝;
  • 裂缝纵横延伸与空间网络切片: 随着高压大排量连续注水与微细陶粒支撑剂的挤入,垂直裂缝顺着地应力方向向上、向下疯狂延伸几十米,水平方向展布上百米。在长达千米的水平井段上,每隔 25~30 米实施一次分段多簇压裂,就相当于在原本浑然一体的巨厚大板中,人工切入了数十道贯穿性的“预裂槽”;
  • 大梁刚度瓦解与微震碎步轻放: 经过密集水力切片后,原本 40 米厚的坚硬单体大梁,被人工瓦解成了数层只有几米厚的薄片结构,整体弯曲刚度瞬间跌落 85% 以上。当综采工作面推过时,顶板不再能够形成大面积悬顶,而是像“切成薄片的面包”一样,随着采煤机推进在采空区后方分步、平缓、小步距自发垮塌,彻底消除了巨量弹性势能的集中释放,如图2工艺流程所示。

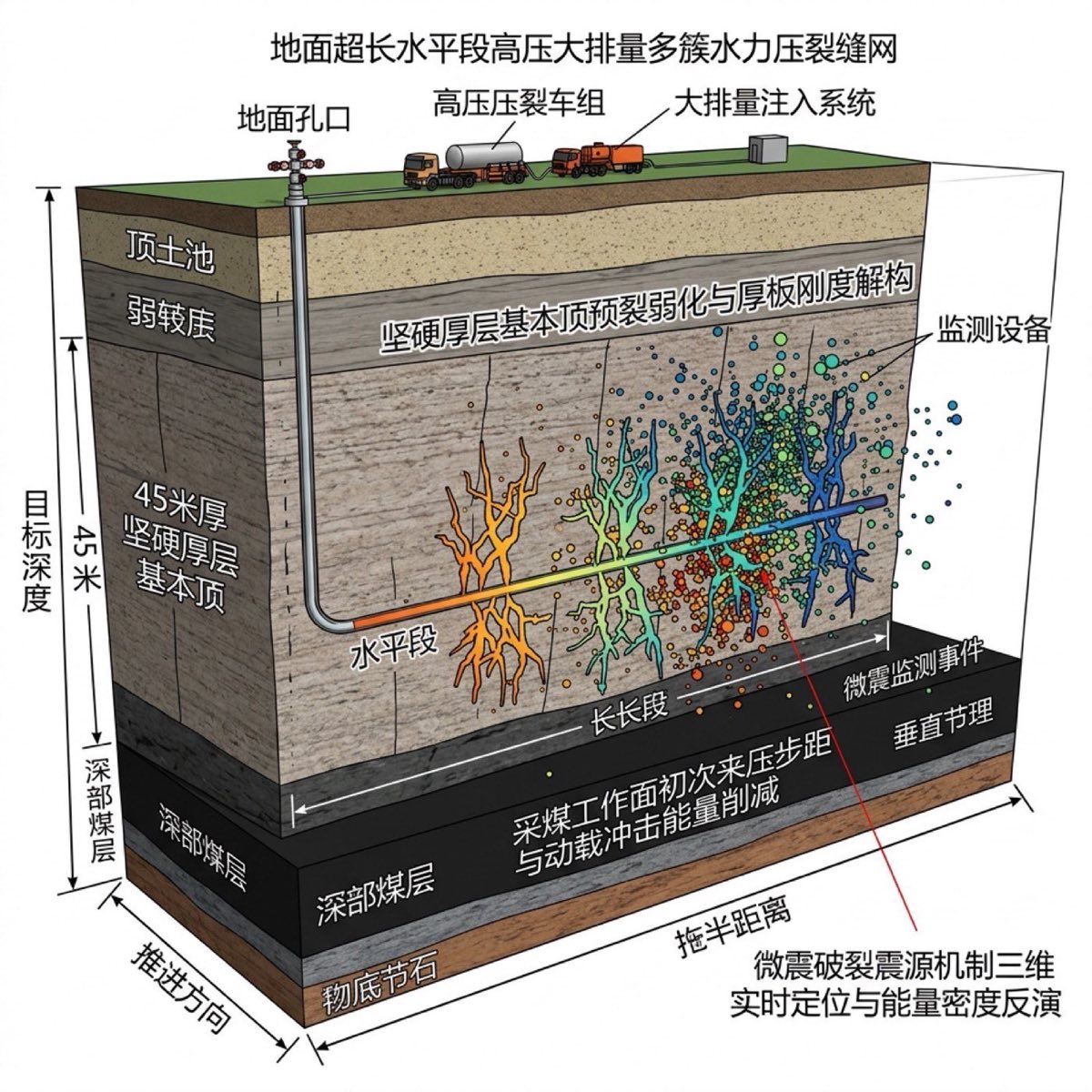

地面水平井穿行特厚坚硬砂岩顶板分段多簇裂缝垂直扩展与弱化机理
图2:地面水平井身轨迹穿行坚硬基本顶层位、多簇大排量水力压裂立体裂缝扩展与微震震源能量稀释机理

1.2 地面水平井水力压裂实施前后工作面矿压显现对比速查表

考察观测核心指标 未经压裂传统自然开采状态 实施地面水平井大排量压裂后 改善幅度与物理效应 现场安全生产评价
坚硬基本顶初次来压步距 极其危险长跨度 (55 ~ 85 米) 大幅缩短至 22 ~ 32 米 来压步距缩短 55%~62% 彻底消除采空区百米级大面积悬顶隐患
综采面周期来压平均步距 30 ~ 45 米 (来压凶猛震动大) 平稳缩短至 12 ~ 16 米 周期来压频次加密、动载骤减 顶板实现“短步距、小能量、渐进式”垮落
回采期间微震总释放能量 累计能量达 $1.8 imes 10^7 ext{ J}$ 降至 $3.2 imes 10^6 ext{ J}$ 微震总能量释放削减 82.2% 顶板高弹性势能被提前水力释放
大能量微震事件频次 ($\ge 10^5 ext{ J}$) 频发 (每月 15~28 次高危预警) 降至 0 ~ 2 次 (基本绝迹) 高危大震级事件削减 93% 彻底切断强冲击地压发生孕育根源
顺槽超前支护段巷道底鼓量 剧烈暴起变形 (1200 ~ 1800 mm) 平稳轻微变形 ($\le 250 ext{ mm}$) 底板变形量减少 83.3% 巷道无需反复起底扩帮,运输大动脉畅通
支架安全阀高频爆开压死率 支架立柱频繁压死压折 (爆开率 35%) 立柱平稳受载 (安全阀偶动率 $< 3\%$) 杜绝工作面压架毁面灾难 支架循环寿命与综采安全系数大幅跃升

二、 核心关键装备集群与地面井工厂化施工架构

2.1 现代化地面特大型水力压裂装备车组配置

地面大排量分段压裂不同于井下小型钻机,是一项高度工业化的重型工程装备联合行动:

  • 大功率高压压裂车组集群: 现场配置 12~18 台 2500~3000 型重型柴油机压裂车,单车输出水功率达 2500 马力,全车组并联输出排量可稳定在 $12\sim 16 ext{ m}^3/\text{min}$,工作压力在 $60\sim 95 ext{ MPa}$ 极端超高压区间连续无间歇作业;
  • 智能仪表控制与数据采集方舱: 压裂全过程由一台高精度自动化指挥方舱统一遥控,实时监测每台泵的转速、瞬时排量、井口施工压力、水力瞬变摩阻与加砂浓度,实现单键紧急联动切断;
  • 140MPa 超高压地面压裂管汇与采气树: 选用整锻特种合金超高压四通、高压旋塞阀与防喷防爆采气树井口装置,耐压等级达 $140 ext{ MPa}$,具备承受长期磨蚀性冲刷能力;
  • 高位快速连续混砂车与水罐阵列: 配备单台额定混砂能力达 $10 ext{ m}^3/\text{min}$ 的数控智能混砂车,现场布置 10~16 口 $100 ext{ m}^3$ 移动式高强度储水罐,保障单段注水 $1500\sim 2500 ext{ m}^3$ 的不间断供应。

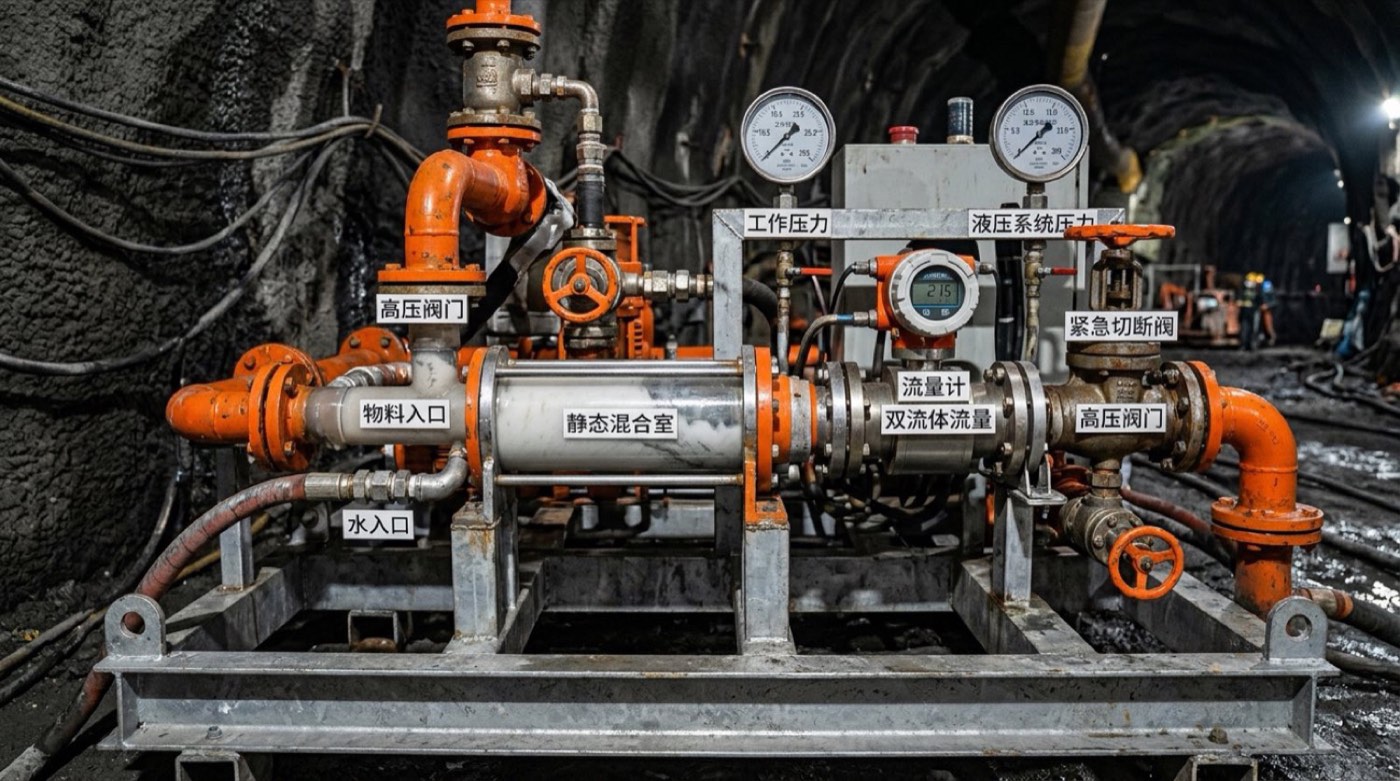

140MPa 超高压压裂管汇井口控制防喷采气树与压裂滑套总成特写
图4:地面井口 140MPa 级高压防喷采气树总成、液控高压旋塞阀组与分段压裂专用可溶桥塞滑套管柱特写

2.2 水平井轨迹靶向穿行与多级滑套分段压裂四步法

地面水平井施工必须像“微创外科手术”一样精确穿行在几十米厚的顶板中间:

  1. 第一步:空间轨迹精准着陆定向钻进。 地面垂直钻进至煤层上方 120~180 米处开始进行大曲率定向造斜,使用旋转导向系统(RSS)实时识别地层岩性,以 88~92 度倾角平滑“着陆”并紧贴煤层顶板法向高 15~25 米的坚硬砂岩靶心层,水平穿行延伸长达 1000~1500 米,靶区命中率达 100%;
  2. 第二步:下入套管完井与可溶桥塞射孔联作。 水平段完井全线套管固井,采用“电缆泵送可溶复合材料桥塞+水力喷砂射孔”工艺,单段设计 3~5 簇射孔,每簇射孔深度必须穿透水泥环并深入岩体 800mm 以上;
  3. 第三步:大排量阶梯式升压注入与造缝(核心破岩)。 开启压裂泵车组,从小排量($3 ext{ m}^3/\text{min}$)破裂地层,当泵压出现断崖式下跌(通常由 75MPa 骤跌至 45MPa,标志地层彻底被水力压开)后,迅速将排量拉升至 $14 ext{ m}^3/\text{min}$ 进行高排量扩张缝网,同时加入低浓度纳米级覆膜陶粒支撑剂,支撑裂缝使其在地应力闭合下依然保持永久导流能力;
  4. 第四步:可溶桥塞自然降解与全井投运。 压裂施工完成后,下入的可溶金属与高分子桥塞在地下矿化水和地温环境下 7~10 天内完全自发溶解化为水溶液,井筒内无需机械钻磨即可恢复畅通,地面井转入微压返排与瓦斯回收利用阶段。

三、 地面指挥监控、微震全时空成像与效果实测规程

3.1 压裂施工全流程地面与井下天地协同监控三机制

地面大排量压裂绝不是盲目注水,必须建立天地一体化的三维空间严密监控体系:

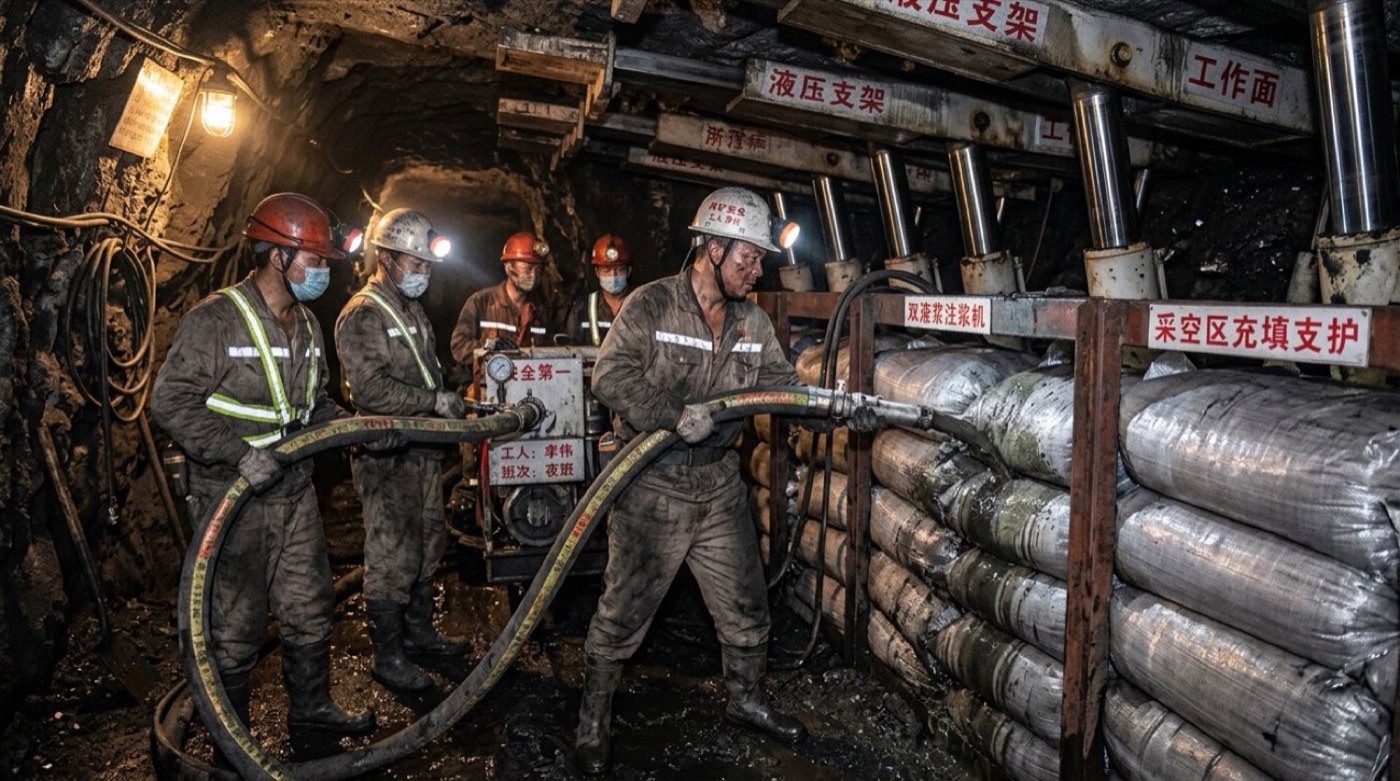

地面压裂工程师在仪表仪器指挥方舱内监控施工压力与微震事件云图
图3:地面压裂工程指挥方舱内工程师全神贯注监控高压施工压力曲线、注入排量与三维微震破裂震源云图
  • 施工压力瞬态分析机制: 指挥方舱计算机以 100Hz 频率实时反演井底流压。若施工压力持续平稳走平,说明人工裂缝正在地层内部良好扩展;若压力突然异常攀升,说明遇到致密屏障,需加入降阻破胶剂微调压裂液黏度;若压力毫无征兆断崖式归零,需警惕管汇破裂或地表窜通险情;
  • 井地联合高精度微震实时定位: 在未采工作面周围地面与井下巷道立体布置 16~24 个高灵敏度三轴微震检波器。在压裂过程中,微震系统实时计算并显示每一次岩石破裂的震源三维坐标(X、Y、Z)与震级能量。绿色、黄色、红色光点组成的“微震事件云图”直观展示裂缝扩展的长度、宽度与高度,确保裂缝网络完全覆盖工作面走向与倾向,严密防范裂缝向下穿透误伤采煤面直接顶;
  • 井下超前钻孔水力响应观测: 井下防冲工在顺槽超前施工专门的水力观测孔,安装高精度数字水压计与流量计。当地面压裂裂缝贯通推进至该区域时,观测孔水压出现微波激增(0.2~0.5MPa 波动)或有清澈压裂液微量渗出,标志着顶板已实现空间立体弱化穿透。

四、 现场常见突发意外诊断、压裂异常处置与应急预案

4.1 水平井压裂常见施工异常排查表

异常现象特征 方舱仪器参数异动 根本诱因剖析 地面与井下 5 分钟协同排查处置规程
发生严重砂堵(脱砂) 注入压力在 10 秒内从 50MPa 飙升至 90MPa 接近安全上限 压裂液携砂比过高、地层天然微裂隙漏失导致陶粒聚集桥堵在射孔孔眼处 ① 立即停止混砂机加砂,切换为纯清水超高排量强行冲刷孔眼;
② 若压力无法下降,迅速远程开启井口高压泄砂放喷管线;
③ 降低后续段号的陶粒加砂浓度,优化压裂液黏度
井口采气树高压法兰微渗 井口视频探头捕捉到法兰边缘有白色水雾喷射 超高压交变振动导致高压钢圈垫片微变形或螺栓预紧力松动 ① 立即将压裂车组排量整体降速 50%;
② 启动遥控液压防喷扳手补压预紧;
③ 若泄漏加剧,必须立即停机切断高压,严禁任何人靠近带压处置
井下顺槽顶板突发淋水增大 井下监测显示顺槽某段顶板水压从 0 升至 1.5MPa,淋水量暴增 压裂裂缝向下异常延展,沟通了工作面直接顶的天然导水裂隙 ① 地面立即停止向该段注水并转入微压返排;
② 井下工区启动排水泵全开强排;
③ 核查微震垂直高度展布,下一段压裂时上调造斜层位 5 米
可溶桥塞提前提前坐封卡井 泵送桥塞过程中,套管压力骤升,电缆拉力超限报警 井筒内部残留大颗粒岩屑、桥塞外胶筒因井温过高发生提前膨胀咬死 ① 严禁强行硬拉电缆防止拉断;
② 启动连续油管车下入磨铣螺杆马达将卡死桥塞快速钻磨消除;
③ 充分大排量洗井确保井筒光洁

4.2 遇不可抗地质突发情况“紧急停泵与全井泄压”五步操作法

[第一步:一键停机] 压裂总指挥在方舱内按下“红色紧急联锁急停键”,全场所有压裂车在 1.5 秒内自动脱开离合器切断动力输出
       ↓
[第二步:高压泄流] 远程操作液控高压放喷阀门组,将井筒内超高压液体经由专用高压抗磨管线有序导入泄压沉淀放喷池
       ↓
[第三步:井口锁闭] 确认井口施工压力回落至静水压力以下后,远程关闭主采气树下总闸阀,实现全井机械阻断隔离
       ↓
[第四步:天地通报] 地面调度立即使用防爆调度对讲机与井下调度室连线,复核井下顺槽瓦斯、涌水量及微震设备运行状态
       ↓
[第五步:隐患复盘] 组织地质、钻井、压裂及防冲专家联合调用全参数历史曲线与微震时空重放,查明根因制定补救设计

五、 真实工程落地账本与经济/安全效益复盘

5.1 彬长矿区特厚坚硬顶板高冲矿井实测工程对账

陕西彬长矿区某大型年产千万吨矿井,主采煤层平均埋深 680 米,顶板赋存厚达 38 米的坚硬粗粒石英砂岩,单轴抗压强度高达 $115 ext{ MPa}$。首采面在推进至 60 米时曾爆发震惊行业的特大强冲击地压,震级达 2.8 级,造成回风顺槽大面积底鼓变形。在后续接替工作面(201 工作面,长 1800 米),矿方委托中矿天智与油田压裂团队实施了“单井 1200 米水平段、分 26 段大排量水力压裂工程”。

防冲副总工程师与院士专家组在调度指挥大厅研讨工作面微震能量日历与周期来压预报
图5:防冲副总工程师会同矿业院士专家团队在智慧矿山决策指挥中心审查地面压裂后微震能级日历与周期来压控制成果

项目在工作面全周期回采期间的核心实测对账数据如下表所示:

对比评价考核关键指标 历史未实施地面压裂对比面 201 实施地面大排量水平井压裂 实际优化减灾幅度 矿长与总工现场考核评定
基本顶初次来压步距 惊人悬顶达 72.5 米 安全平稳提前至 28.0 米 来压步距缩减 61.4% 彻底打消了百米悬顶瞬间垮塌的恐惧梦魇
回采全周期大能量微震频次 ($\ge 10^5 ext{ J}$) 累计爆发 38 次 (多次停工) 仅记录 3 次 (且未造成任何破坏) 大能量事件压降 92.1% 顶板高聚能弹性体系被彻底粉碎解构
微震日均释放总能量 $3.5 imes 10^5 ext{ J/天}$ (剧烈波动) $4.8 imes 10^4 ext{ J/天}$ (平稳微弱) 能量释放烈度下降 86.3% 实现了矿震能量由“剧烈暴恐”向“涓涓细流”转化
顺槽起底扩帮修复累计费用 发生超 1600 万元修复支出 仅产生常规维护 120 万元 节约巷道返修开支 1480 万元 顺槽全寿命周期保持完整断面,设备通行无阻
因冲击预警停产累计天数 全年累计因冲停产 45 天 零因冲停产 (连续高效保供) 释放有效采煤工期 45 天 单工作面多产优质动力煤超 90 万吨
井下特种深孔爆破作业量 打设深孔爆破超 3200 个孔 井下爆破作业量 100% 清零 消除了井下涉爆高危人身风险 真正将高风险井下作业转换为地面本质安全

5.2 投资效益与全生命周期防冲综合测算

地面水平井单井钻井、射孔与分段压裂总承包成本约为 2200 万元:

  • 单靠免除顺槽大面积起底扩帮开支(1480 万元)与免除井下密集深孔爆破材料人工费(650 万元),直接抵消了绝大部分工程投入;
  • 因避免大面积停产多释放的 45 天生产周期所产出的 90 万吨煤炭,创造企业净利润达 1.8 亿元以上
  • 最核心的无形价值在于:保障了井下数百名采掘工人的生命安全,实现了特厚坚硬顶板高冲击矿井常态化本质安全生产。

六、 总结与落地自查台账清单

6.1 地面水平井水力压裂防冲实施自查 Checklist

  • 地质力学三维建模复核: 是否通过岩石力学拉剪测试与测井解释,精准锁定了坚硬顶板的三维空间埋深、厚度、弹性模量与地应力方向。
  • 水平段着陆靶位精准度: 钻井工程中水平井轨迹在设计基本顶砂岩核心层位的钻遇率是否达到 90% 以上,严禁误打入易碎泥岩或穿透煤层。
  • 高压管汇无损探伤报告: 压裂前是否对地面全部 140MPa 超高压管汇、弯头、高压旋塞阀进行了磁粉与超声无损探伤,并持有合规检验报告。
  • 微震台网地面井下联调: 微震监测台网在压裂前是否进行了人工落锤或小药量爆破校正,定位空间误差是否控制在 15 米以内。
  • 分段滑套与陶粒加砂计量: 施工中每段注入的清水排量、加入的陶粒支撑剂重量是否有完整的自动化称重打印对账单。
  • 井下围岩与支架动态巡查: 工作面推入压裂区域前后,每班必须测量记录液压支架初撑力、工作阻力及顺槽两帮移近量。

  • 常见问题解答 (FAQ)

    Q1:往地面井里注入上万吨高压水,会不会把井下综采工作面淹掉?或者造成采煤面大面积片帮漏水?

    答: 绝不会发生这种险情。第一,水力压裂所选用的水平井靶位严格设计在煤层上方 15~35 米的坚硬基本顶岩层中,与工作面之间隔着数层致密的直接顶与泥岩隔水层;第二,压裂液设计为高黏度、快速破胶配方,注入的大量水分有 70% 以上在毛细管力和地层吸附下被深部干燥的次生岩石微裂隙吸收锁死,剩余的游离水在压裂结束后通过地面水平井自发返排抽出;第三,在实测的上百个工作面中,工作面回采时顶板仅表现为极轻微的微量滴水(水量与常规防尘喷雾相当),根本不会对井下排水系统造成任何负荷冲击。

    Q2:地面水力压裂和传统的井下水力致裂相比,最大的核心优势到底在哪里?

    答: 核心优势可以用“维度碾压”四个字来概括:

    1. 排量与能量级差百倍: 井下防爆泵受尺寸与巷道运输限制,排量通常只有 $0.2\sim 0.5 ext{ m}^3/ ext{min}$,压出来的缝只有几米长;而地面压裂车组排量高达 $14 ext{ m}^3/ ext{min}$,能量是井下的 30~50 倍,压出的裂缝长达数百米,能真正撕碎巨厚大梁;
    2. 空间尺度与施工效率: 井下打孔一次只能压裂几十米范围,而地面一口水平井可以覆盖长达 1500 米的工作面全长,一次施工管几年;
    3. 彻底实现本质安全: 所有高压设备、剧烈噪音、加砂作业全部在阳光明媚的地面开阔场地进行,井下零作业、零火药、零人员涉险。
    Q3:如果压裂过程中,裂缝没有向上切碎顶板,反而沿着水平层理乱窜,如何进行工程纠偏?

    答: 这是水力压裂力学中的“垂直裂缝与水平裂缝竞争”问题。水力裂缝的开裂方向天然垂直于地层最小主应力。在千米深井环境下,地层上覆垂直重力应力极大,最小主应力通常为水平方向,因此高压水力裂缝具有强烈的天然垂直向上扩展趋势。如果在浅埋深($<400 ext{m}$)或局部构造应力区发现裂缝横向扩展,现场指挥方舱会立即采取“瞬时变排量强脉冲冲蚀”与“加入不同粒径级配的暂堵球与暂堵剂”工艺。暂堵剂会迅速封堵横向薄弱层理,迫使井筒压力再次跃升,强行逼迫高压水流转向垂直方向开裂,确保压裂缝网牢牢咬入厚层砂岩大梁内部。
