穿透沙层与红土隔水防线:陕北榆林矿区大位移定向注浆钻孔施工工艺与漏失防渗技术规范

在陕北榆林脆弱矿区,大位移注浆斜孔施工面临严重的“漏水、塌孔、跑浆、反喷”挑战。为保障浆液能靶向憋压注入离层并切断对含水层的污染,施工必须采用“三级套管物理固井密封防线”及抑制性低固相防塌泥浆系统,将憋泵泵压严格控制在覆岩自重的 1.5 倍以下。

三级套管防线339.7mm表套 + 244.5mm技套 + 177.8mm油套三层套管全密封
±2.0m轨迹控制使用随钻测量系统(MWD),终孔深度垂直偏差不超过 2 米
防塌固壁泥浆低固相膨润土+PHP体系,密度 1.05~1.12 g/cm³,失水≤10mL
憋压极限压强极限憋泵注浆压力严格控制在静水压力的 1.2~1.5 倍以内
张洁贞
张洁贞 中矿天智信息科技(徐州)有限公司高级销售经理 · 煤矿智能化与绿色充填方案
一句话结论

大位移水平定向注浆必须贯彻“隔离防渗、保水固沙、精密造斜、稳压防喷”的技术路线,才能保证千万吨级工作面高压注浆的安全合规。

总工决策提醒

造斜率应严控在 3.0°~4.5°/30m 区间内,若造斜过急会导致高压钢管下入困难,且会在后期注浆长周期冲刷中因偏磨发生管壁刺穿。

一、陕北榆林地质挑战:风积沙与红土隔水层下的钻进难点

陕北榆林矿区普遍属于黄土丘陵与毛乌素沙漠交界区,其地表覆盖着数十米厚的疏松风积沙,浅层发育萨拉乌苏组含水层。实施隔离注浆时,高压浆体必须通过定向斜钻孔输入采空区离层。这带来了极具挑战的钻进瓶颈:

  • 风积沙易崩塌漏失:表层沙石厚度达 10m~40m,钻孔时井壁极易液化坍塌、埋钻。
  • 浅部地下水层污染隐患:若孔壁固井封孔不严密,高压浆液会沿井筒窜流,直接渗透并污染萨拉乌苏组洁净含水层。
  • 红土隔水层开裂失效:定向斜孔横穿离石红土层,若钻进工艺不当或极限憋泵压过高,会引发水力劈裂,损坏地层天然“防渗膜”。
  • 斜向大位移防偏难:丛式孔的井眼最大水平偏位常超 95m,受地层软硬交错影响,终孔层位极易发生重大偏斜。

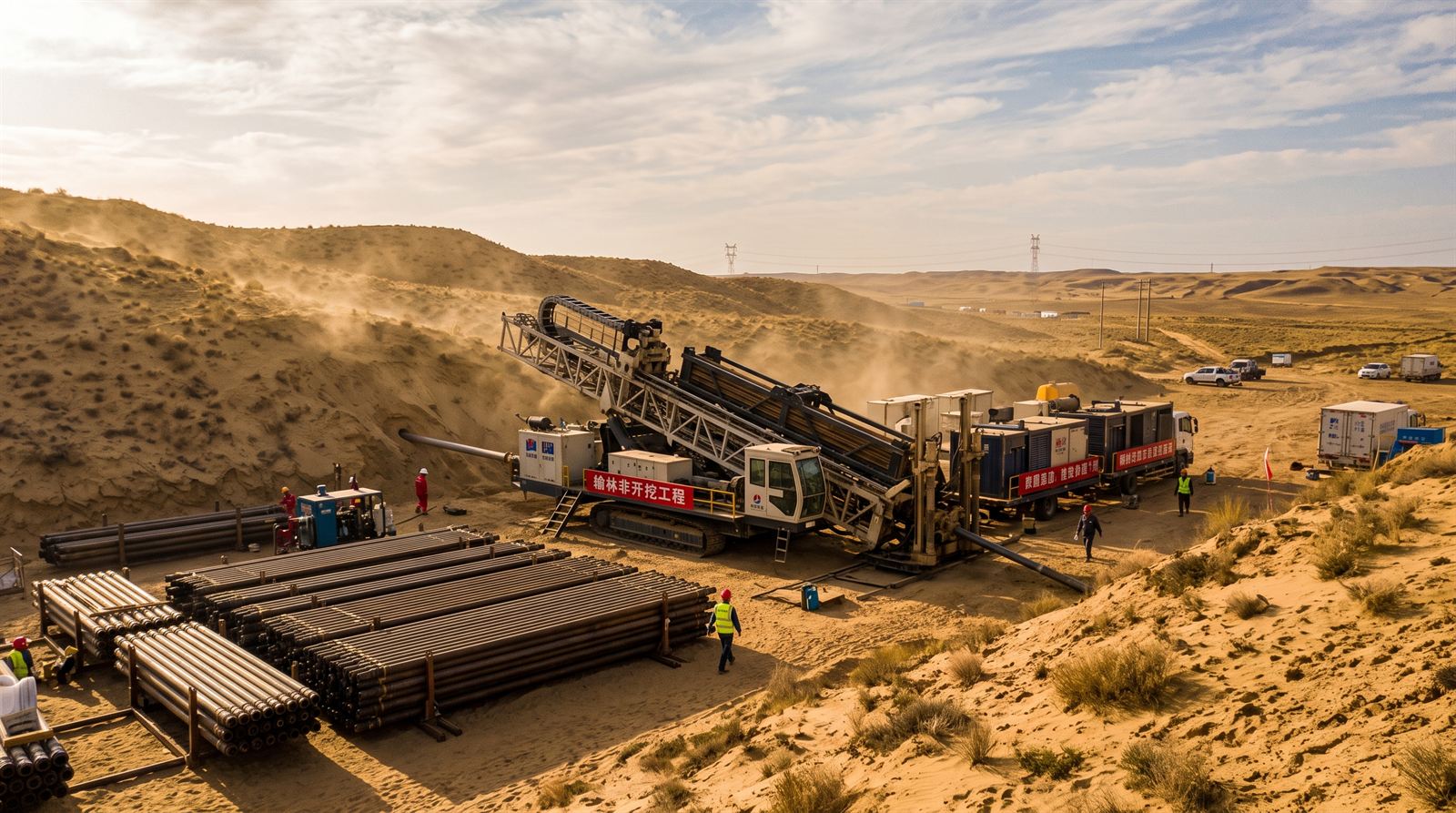

黄土高原钻机施工全景
图示:陕北黄土高原上,一台巨大的黄色水平定向钻机正在作业,井口附近堆放着成排的钢制粗钻杆与高压阀门管件。

二、三级套管物理固井防线:切断地下水污染与浆液反喷的密封工艺

大位移定向钻孔施工必须采用“三级套管、二级固井、全段封堵”的管柱结构设计。这是防止高压注浆憋泵时发生浆液反喷和地下水二次污染的生命线:

1. 第一级:表层套管(表套)—— 稳固井口与防塌沙

一开使用直径 444.5mm 钻头,下入直径 339.7mm 低碳钢表层套管。要求必须完全穿过地表风积沙层并深入下方老黄土段不小于 5m,全段水泥返至地表,封堵表沙防塌陷。

2. 第二级:技术套管(技套)—— 隔离含水层与保水防线

二开使用直径 311.1mm 钻头钻进。造斜段必须穿过萨拉乌苏组含水层,并深入下方稳定基岩段不小于 10m,下入直径 244.5mm 技术套管。采用防渗水泥浆全断面环空固结,水泥必须返至井口,切断含水层污染信道。

3. 第三级:生产套管/注浆管(油套)—— 憋压承载与靶向注入

三开使用直径 215.9mm 钻头定向造斜钻进至靶区,下入直径 177.8mm 高压注浆钢管。用特种耐高压水泥浆全断面固井,确保钢套管在后期 6.0~8.0MPa 憋泵压下不发生横向沿孔壁窜浆反喷。

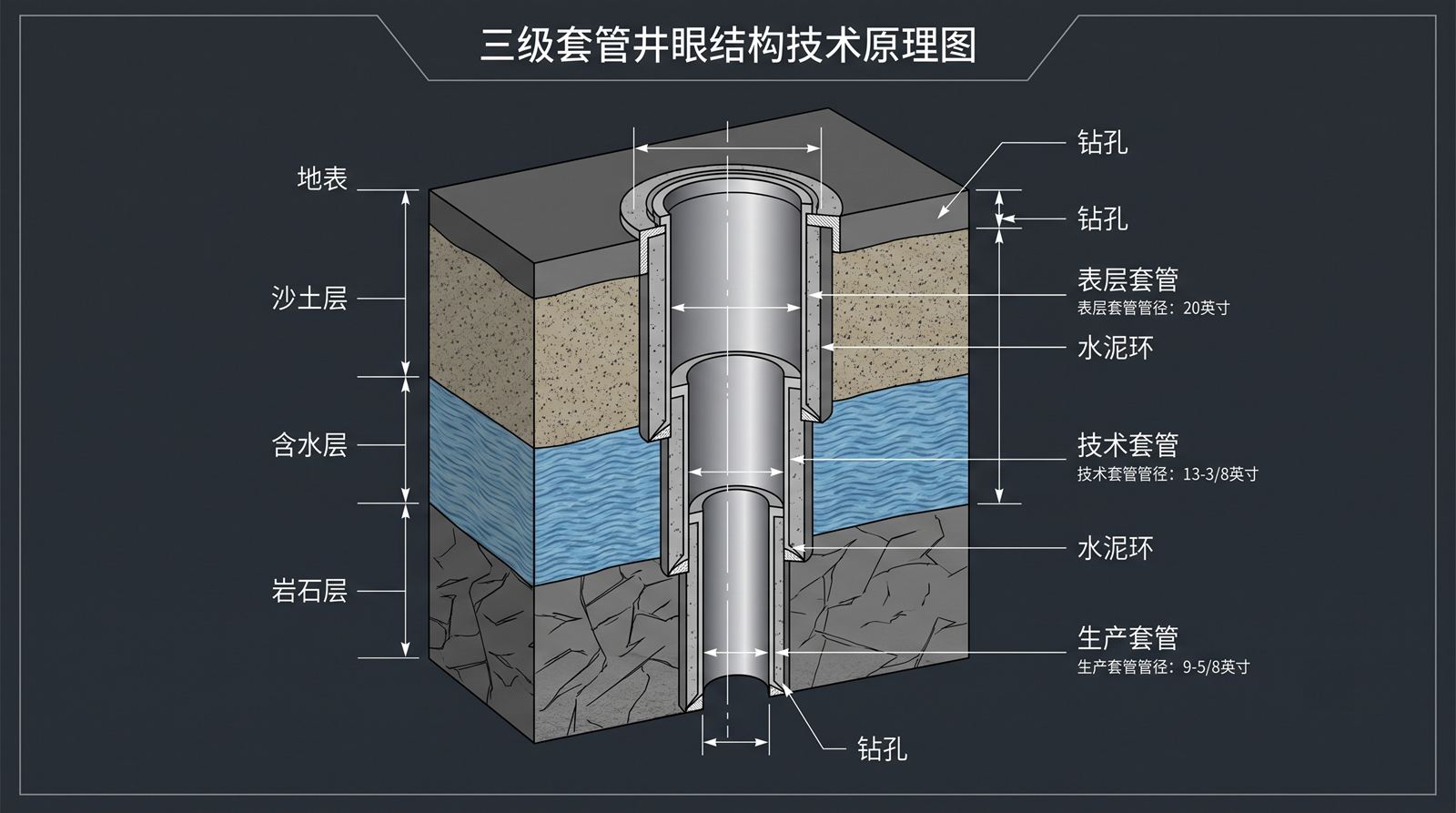

三级套管地层固井CAD
图示:三维技术工程示意图,展示了表套固沙、技套隔离萨拉乌苏含水层、油套直达主关键层底部离层空间的三层密封固井环空分布,图中标有中文简体字标签说明。

三、大位移定向钻孔轨迹控制与防偏斜随钻纠偏技术

在陕北侏罗系基岩软硬夹杂的地层中,随钻定向控制极易发生轨迹漂移。项目必须采用随钻测斜系统(MWD)与高精度导向工具:

  • 造斜率平滑管理:造斜率应严格控制在 3.0°/30m ~ 4.5°/30m 范围内。造斜率过急会引发高压注浆管下井困难,并在后期注浆液冲刷中引发管壁刺穿。
  • 终孔层位精度控制:稳斜段每打设 1.5m,MWD 系统必须自动监测数据。若发生井斜上飘(偏入红土层)或下垂(偏入垮落带),需立即利用螺杆钻具调节纠偏,确保垂直垂深偏差不超过 ±2.0m,终孔稳定在离层带上部边缘。

四、高性能防塌泥浆系统与憋泵极限压力的科学标定

防漏塌与防反喷还需依靠泥浆流变学设计与憋泵压力的理论限值:

  • 高性能抑制防塌泥浆配方:在松散沙土段钻进,泥浆配方确定为:水 + 6% 钠基弯润土 + 0.2% PHP 增粘剂 + 0.1% PAC-LV 降失水剂 + 0.5% 氯化钾抑制剂。泥浆密度维持在 1.05g/cm³ ~ 1.12g/cm³ 之间,API 失水量控制在 ≤10mL,防止水分浸润导致沙层崩塌。
  • 注浆极限憋泵压力控制:泵送压强不能大于覆岩静水自重及破裂强度的 1.5 倍。对于 250 米深度注浆,憋泵压力上限限制在 7.5MPa ~ 9.3MPa 之间,超过该上限会诱发水力劈裂刺穿红土层,导致地表反喷浆。
岩石力学岩心测量
图示:力学实验室内,地质技术员正手持游标卡尺测定湿润的灰色圆柱形砂岩岩心试样,以分析其层理剪切角与劈裂极限强度。

五、注浆井防跑浆与固井 15 项技术清单

地测总工需在定向钻孔投灌注浆前,组织技术人员对以下 15 项技术指标进行严格对账自检:

5.1 钻孔轨迹与靶区定位(5项)

  • 造斜起点(KOP)是否严格布置在第二级技术套管底鞋以下 3m~5m 的坚硬基岩内?
  • 终孔靶区在主关键层下方的垂深偏差是否被控制在 ±2.0m 以内
  • 全孔最大造斜率(狗腿度)是否稳定在 ≤4.5°/30m 范围内
  • 钻眼终孔水平最大造斜偏位是否达到了设计要求的 ≥95 米
  • 终孔点位置与已知落差超过 5.0m 的断层和漏失带水平安全距离是否大于 50m

5.2 套管安装与固井防渗质量(5项)

  • 技术套管(技套)底鞋是否座入致密侏罗系基岩,且基岩段封固厚度 ≥10m
  • 是否利用声波测井(CBL/VDL)检验固井质量,第一、第二界面水泥胶结率是否 >80%(合格)
  • 直径 177.8mm 注浆管材料强度是否满足 15MPa 试压憋泵要求,不爆管不渗漏?
  • 一开和二开固井时,高防渗性水泥浆是否100% 完整返溢至地表井口
  • 造斜偏心管段上,是否每隔 6m~12m 安装了一个整体弹簧套管扶正器

5.3 泥浆与极限注浆压强(5项)

  • 穿过风积沙层时,循环泥浆的 API 水分失水量是否控制在 ≤10mL 范围内
  • 防治水科是否正式签发了该工作面极限憋泵注浆压强安全上限的技术白皮书?
  • 泵站是否设置了过压自动安全切断与连锁泄荷阀保护?
  • 第四系含水层水位观测井的水位与电导率监测仪是否实现了 24小时在线超限预警
  • 项目停罐封孔时,井口的水泥浆封固厚度是否不低于 50 米

六、资料依据与行业参考

本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策与工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划及现场试验校核。

需要在榆林矿区论证保水充填项目可行性与政策红利资质?

建议收集工作面地质采前勘探报告、钻井轨迹柱状图及税务账簿数据。我们协助提供包含防漏跑浆预测及税收返还规划在内的针对性技术方案论证。

联系张洁贞获取本期注浆可研模板说明书
