精细降阻材料防磨配合 C30 喷锚刚性硐体是确保超长距离充填不爆管、不坍塌的核心防线,大幅提升了管道连续消纳寿命。
下料垂直竖井孔在架管时必须控制其轴线偏角 ≤0.5%,防止浆液受重力作用单侧冲刷导致立井管道偏磨击穿发生喷浆。
一、充填输送管网与硐室施工瓶颈:高阻偏磨爆管与硐体承压失效
在陕北榆林地区,由于综采推进极快,充填及注浆管线输送距离长(常达 2500m 以上)。在大流量、高阻力、强磨蚀浆体长期冲刷下,极易诱发重大事故:
- 直管与弯头穿孔爆管:高粘矸石料浆流速大,弯头和倾斜接头段冲刷剧烈,使用普通无缝钢管极易在数月内磨穿,造成浆体向巷道内喷射。
- 水锤升压冲拉法兰:主泵突发故障停电或憋泵阀门紧急切断时,管内运动余浆的巨大惯性会产生 $Delta P = 2.4 ext{ MPa}$ 的瞬态水锤压力波,拉断管件。
- 控制阀室硐体开裂塌方:高压泵组频繁启动产生交变震动荷载,近距离煤层受开采采动叠加扰动,若硐体承压能力低会发生开裂塌落。
二、高压耐磨管路材质选型与水力降阻物理计算
设计院在初步设计方案中对直管和变径弯头进行分类抗磨选型:
2.1 主干直管选型参数
选用直径 159mm、壁厚 12mm 的双金属无缝耐磨钢管。外管为 8mm 厚普通碳钢保证抗拉屈服负荷,内衬 4mm 厚淬火高铬铸铁合金(Cr15Mo3),淬火硬度 HRC ≥55,年磨损厚度降至 1mm 以下。
2.2 弯头及变径管选型参数
弯头承受剪应力冲刷大,选用 SHS 自蔓延高温合成陶瓷管,内衬贴 3mm 厚的高纯氧化铝刚玉陶瓷片,表面硬度 HRA ≥88。其耐冲蚀力是普通管的 5 倍,且水阻系数较普通钢管低 30%。
三、管网憋泵过载安全泄放与自清洗管路系统
在下料立井井底和注浆分流硐室内,安设专用消能和反冲洗安全装置:
- 高压法兰承压对账:管道联结法兰全部选用标准承压等级 ≥16.0 MPa 的加强构件,抵抗瞬间水锤压升。
- 紧急防爆安全泄压阀:系统在管道支线上连接紧急防爆安全泄放阀。当憋泵压力突破 10.0MPa 临界值时阀门自动跳起,多余浆液自动泻入卸载缓冲池。
- 双向高压反冲洗管线:开启高压多级离心清水泵(扬程大于 1000m),对泄压后的浆体管道进行双向自流大流量冲洗,清空粘性余浆防硬结。

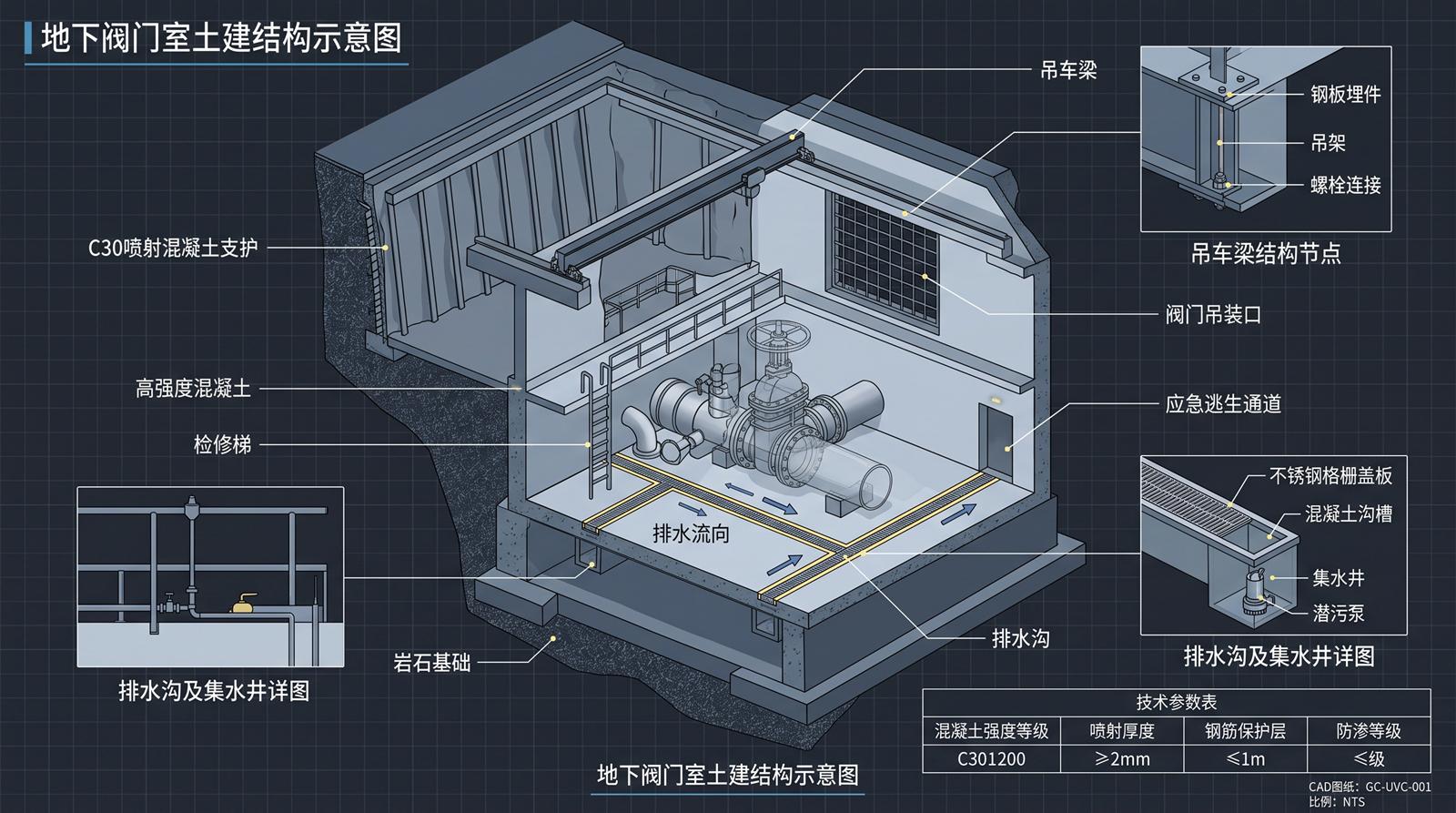

四、阀组控制硐室双层钢筋网喷锚支护土建规范
井下注浆硐室长 15m,宽 6m,受采动应力扰动明显。土建图纸制订了严密喷锚支护要求:
- C30 防爆混凝土支护:硐室四壁布置双层 $phi 8 ext{mm}$ 的网格钢筋网,喷射强度不低于 C30 的阻燃密实防爆混凝土,总厚度达 150mm。
- 高张拉力顶锚杆:顶板配用 $phi 22 ext{mm} imes L 2400 ext{mm}$ 螺纹钢锚杆配合强力锚索束,锚固力 120kN。
- 起吊行车梁及密闭防爆门:顶板悬挂一根工作载荷等级 ≥5.0吨 的工字钢起吊大梁用于设备检修。硐室大口安装双向抗压密闭防爆铁门并开挖集水排砂明沟。
五、管路架设与硐室土建 15 项红线自查清单
基建项目经理与安装总工在管路打压前,必须对以下 15 项红线指标开展检查:
5.1 管道耐磨合金与法兰承压(5项)
- 双金属无缝管的内壁铬钼合金衬里厚度是否**稳定达到设计要求的 ≥4.0mm**?
- 淬火高铬铸铁合金硬度值在随机现场检测中是否**100% 达到 HRC ≥55**?
- 自蔓延高温合成陶瓷复合管弯头贴片接缝间隙是否**严控在 ≤0.5mm 范围内**?
- 管道现场拼接焊接缝的**超声波无损探伤合格率是否为 100%**?
- 高阻力管路段所配设的所有螺栓法兰其**额定耐压等级是否达到 ≥16.0 MPa**?
5.2 瞬间憋压泄放与立井偏磨(5项)
- 安装的机械式安全爆破阀,其**越限起跳憋浆压力是否调定在 10.0 MPa 极限点**?
- 高压清水自流冲洗离心多级泵,其**最大工作扬程是否不低于 1000m**?
- 主管逆止阀与管道缓冲泄压空气罐其**安全检测压力是否日巡检对账**?
- 下料垂直立井钢管安装其与井口垂线**偏斜轴向夹角是否在 ≤0.5% 内**?(以防管道单侧严重偏磨)。
- 是否配备了便携式超声波测厚仪,并**建立每 200 吨充填量的定点厚度对账日志**?
5.3 硐室土建喷锚与起重吊装(5项)
- 硐室浇筑的钢筋网混凝土 C30 试块**28天养护后极限抗压强度是否 ≥30MPa**?
- 硐顶工字钢行车滑道起吊梁其**静载拉伸测试是否通过 1.25 倍(≥6.25 吨)防爆悬吊检验**?
- 通道口防水防跑浆密闭防爆门的浇筑钢筋混凝土框厚度是否**不低于 500mm**?
- 硐室内是否**开挖了宽 400mm、深 300mm 直通井下主水仓的集水排砂沟**?
- 硐室内配套的供电配电柜防爆等级是否**与矿用气体(CH₄)浓度断电连锁一致**?
六、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策与工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划及现场试验校核。
