对于府谷煤矿,煤矸石不出井充填是不容商榷的准入前置条件,合规的数据台账则是通过绿色评审的核心材料。
项目可研方案必须经地测科对 Hs 保水阻水岩柱进行三维剪切校核,沿黄 200m 边界必须提前注入水泥封闭防漏。
一、府谷矿区特殊政治站位:黄河入陕第一县的环保红线
府谷县位于陕西、山西、内蒙古交界处,也是黄河入陕的起点。在这里,环保督察和《黄河保护法》是带电的高压线。
传统的“矸石山堆存复垦”在府谷已经彻底成为历史。黄土丘陵区地形陡峭、冲沟发育。雨季爆发山洪时,露天堆积的矸石极易引发滑坡,且淋滤液直接下渗流入黄河支流,将招致毁灭性的环保处罚与关停。因此,**煤矸石原位不出井消纳**是府谷矿山生存下去的底线。
二、府谷煤矿煤矸石“不出井”两大核心消纳工艺对比
结合府谷地方民营煤矿偏多、基岩厚度起伏大的特点,设计院和总工一般在以下两条技术路径中进行论证:
- 覆岩隔离注浆(主推路径):

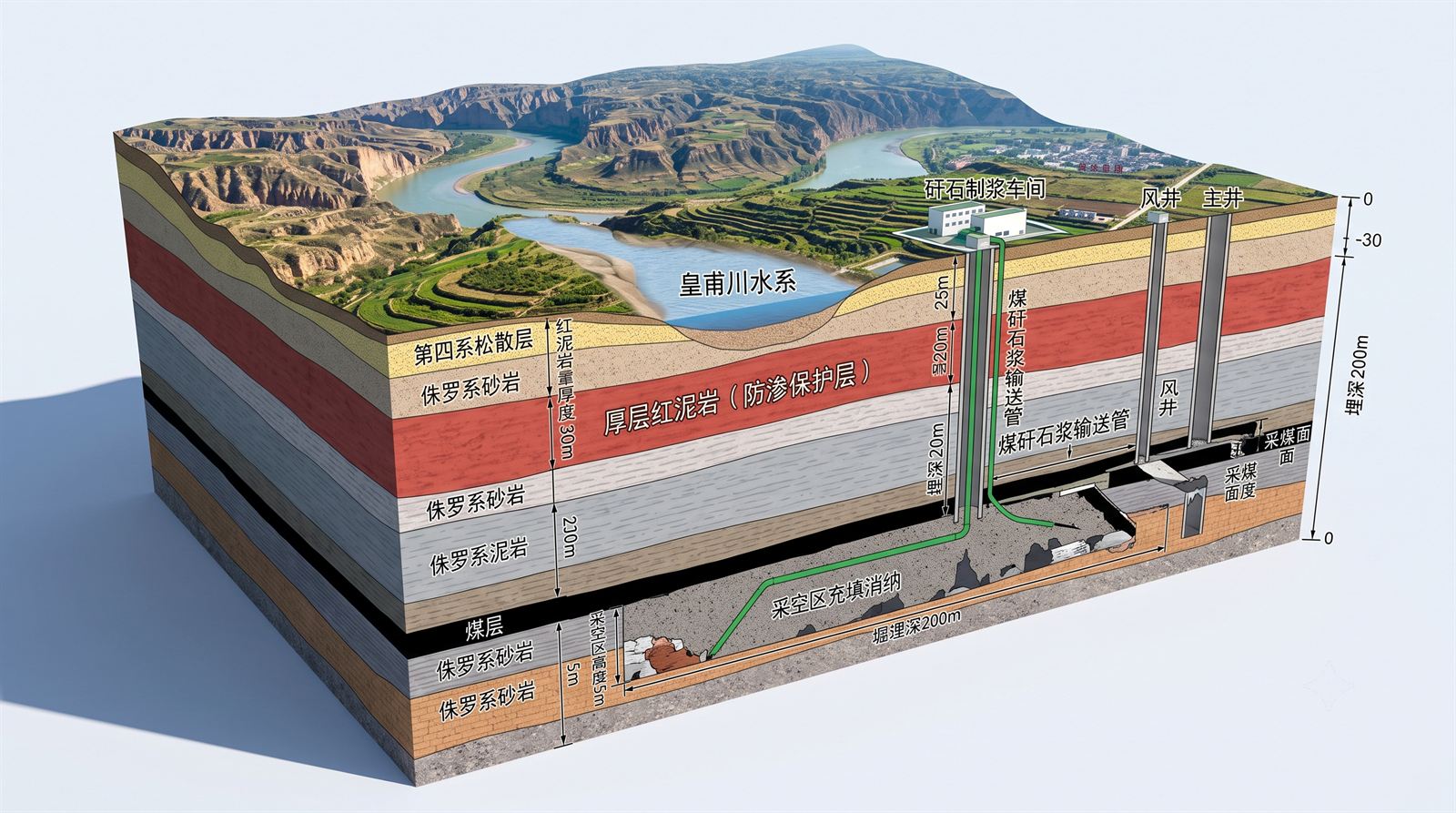

在地面洗煤厂附近设立全自动化研磨车间,将矸石制成悬浮性流变浆体,通过地面定向直通注浆孔,注入采空区弯曲离层带内。
该工艺**综合本钱仅 15-25 元/吨**,且地面注浆和井下综采完全互不干扰,综采面可继续实现高产,极度适合府谷高产接续要求。
- 采空区半膏体流动充填:
将破碎骨料混合粉煤灰和少量胶结物,在井下巷道构筑密闭墙或挂设专用充填袋进行堆实固结。
控沉效率极高,但本钱高达 60-95 元/吨,且在充填浆料凝固前综采面必须停机等待,多用于临近黄河大堤或特薄基岩的敏感底板区。
三、总工必看:如何设计绿色矿山申报的“合规台账”?
绿色矿山专家组现场核查时,最常扣分的就是**“充填台账缺乏逻辑闭环,无法排除偷排隐患”**。总工必须在系统建设之初,就设计好三位一体的可追溯数据台账系统:
- 原煤产矸-制浆消纳平衡台账:
必须将原煤入洗总量、产矸率折算的“日矸石量”与制浆站内流量计统计的“日累计固体骨料投入量”进行实时日结。两套数据误差必须稳定在 **±5%** 以内,证明产出的矸石全部被研磨制浆,没有运往私下倾倒点。
- 注浆憋泵压力与应力预计轨迹图:
记录每个注浆孔的孔口泵送压力(MPa)、浆液比重。必须提供**井下综采推进长度与地表注浆吸浆量时空轨迹图**,自证浆体安全充填在深部,无上涌裂缝。
- 萨拉乌苏组水质及沉陷监测追踪台账:
定期检测下游监测井的水质pH值和铅、铬、汞等重金属析出指标。提交月度全站仪地表变形几何数据,证明减沉控沉效率。
四、府谷煤矿创建绿色矿山固废消纳准入判定速查表
府谷煤矿在自查绿色矿山指标时,必须确保核心指标全部在达标区以上:
| 自查控制要点 | 优秀示范区指标 | 合格达标区指标 | 警告限采区指标 |
|---|---|---|---|
| 矸石井下消纳占比 | ≥ 90% (矸石不出井) | 75% ~ 90% (剩余矸石做烧结砖) | < 70% (存在新增露天堆场,一票否决) |
| 隔水红泥岩层厚 | ≥ 8.0 m (且发育连续) | 4.0 ~ 8.0 m (需避开大断裂构造) | < 3.0 m (浅部河床水体极易漏失突沙) |
| 沿泵摩阻损耗比 | ≤ 0.05 MPa/m | 0.05 ~ 0.08 MPa/m (需加注流动剂) | > 0.10 MPa/m (管壁磨蚀大,时常爆管憋泵) |
| 地表倾斜移动率 | ≤ 2.0 mm/m | 2.0 ~ 3.0 mm/m | > 3.0 mm/m (沟壑边坡有滑坡隐患,需断泵限采) |
| 数据台账闭环链 | “产生-消纳-沉降”数据全流程数字云闭环 | 全套纸质原始运行记录,定期对账人工签字 | 无平衡对账,浆液充填数据与矿山产煤割裂 |
五、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划及现场试验校核。
