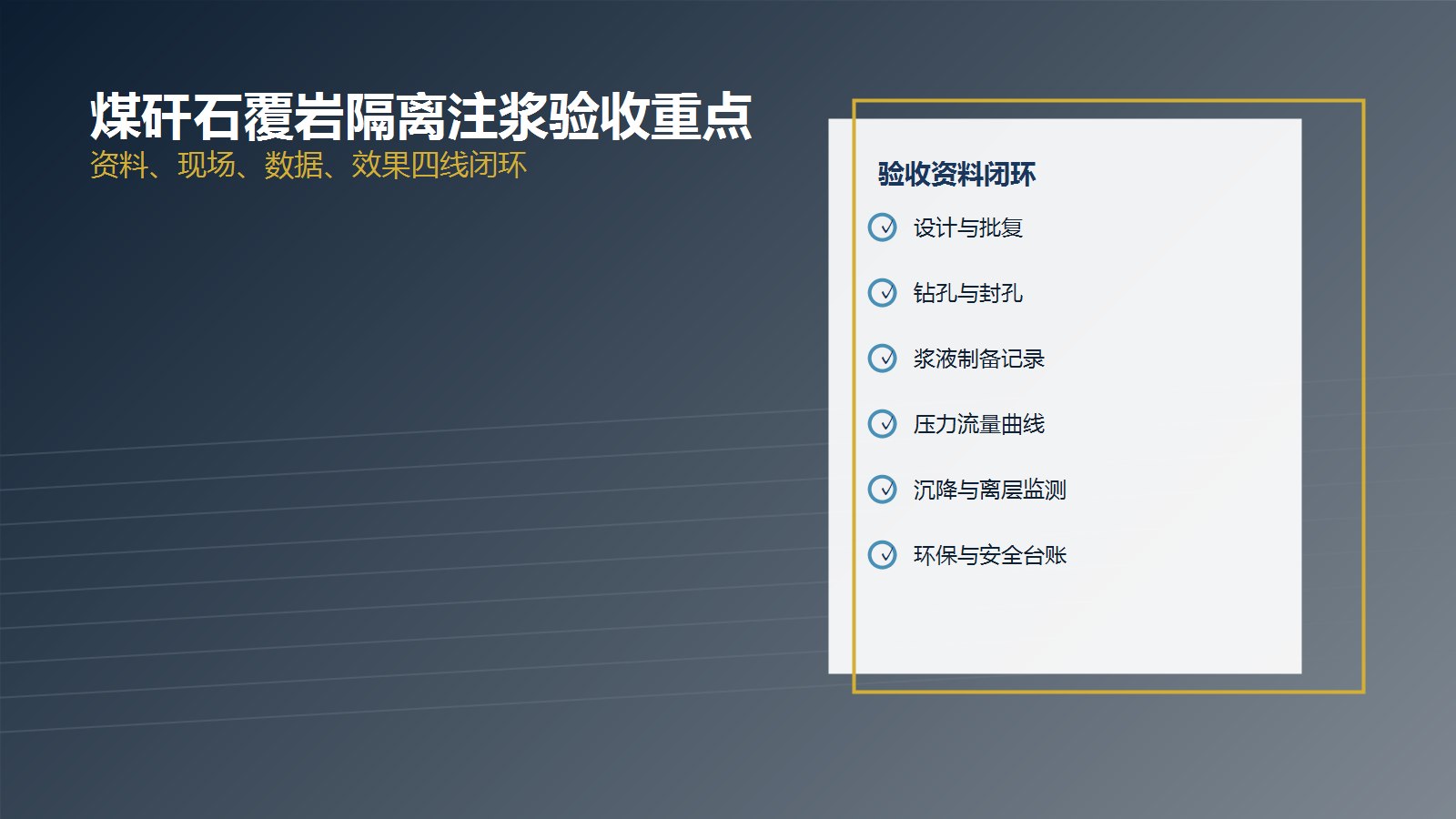

技术规范解读:煤矸石覆岩隔离注浆充填的验收重点
规范验收

技术规范解读:煤矸石覆岩隔离注浆充填的验收重点

煤矸石覆岩隔离注浆充填验收,不能只看“注了多少吨矸石浆”。真正的验收重点,是证明浆体按设计进入目标离层空间,过程数据真实可追溯,地表沉陷和水文风险得到有效控制,并形成可复盘的整改闭环。

资料闭环设计、批复、试验、施工、监测资料必须互相对应
过程可追溯孔号、时间、压力、流量、浓度、注入量逐项留痕
效果可证明沉降、离层、保护对象变形要有前后对照
整改有证据异常孔、跑浆、堵孔、超压都要形成闭环记录
张洁贞
张洁贞 中矿天智信息科技(徐州)有限公司高级销售经理 · 煤矿智能化与绿色充填方案
一句话结论

验收不是“施工方说完成了”,而是矿方能拿出完整证据链,证明目标层位、浆液质量、注浆过程、监测响应和沉陷控制结果都符合方案要求。

总工审查重点

把设计参数、钻孔终孔、封孔质量、浆液检测、泵压流量曲线、累计注入量、地表沉降和异常处置放到同一张验收矩阵里看,任何一项孤立合格都不等于项目合格。

一、为什么验收不能只看注入量

覆岩隔离注浆项目最容易出现的验收误区,是把“累计注入量”当作唯一成果。注入量当然重要,但它只能说明浆液进入了某个地下空间,不能单独证明浆液进入的是目标离层,也不能证明关键层得到了有效支撑。

规范化验收要回答四个问题:第一,目标层位是否与设计一致;第二,浆液质量是否满足输送和固结要求;第三,注浆过程是否可追溯、可复盘;第四,地表沉陷、水文风险和保护对象变形是否得到控制。

因此,矿方组织验收时,不应只让施工单位提交“工程量汇总表”,而应要求形成“设计目标-施工记录-监测曲线-效果评价”四线闭环。

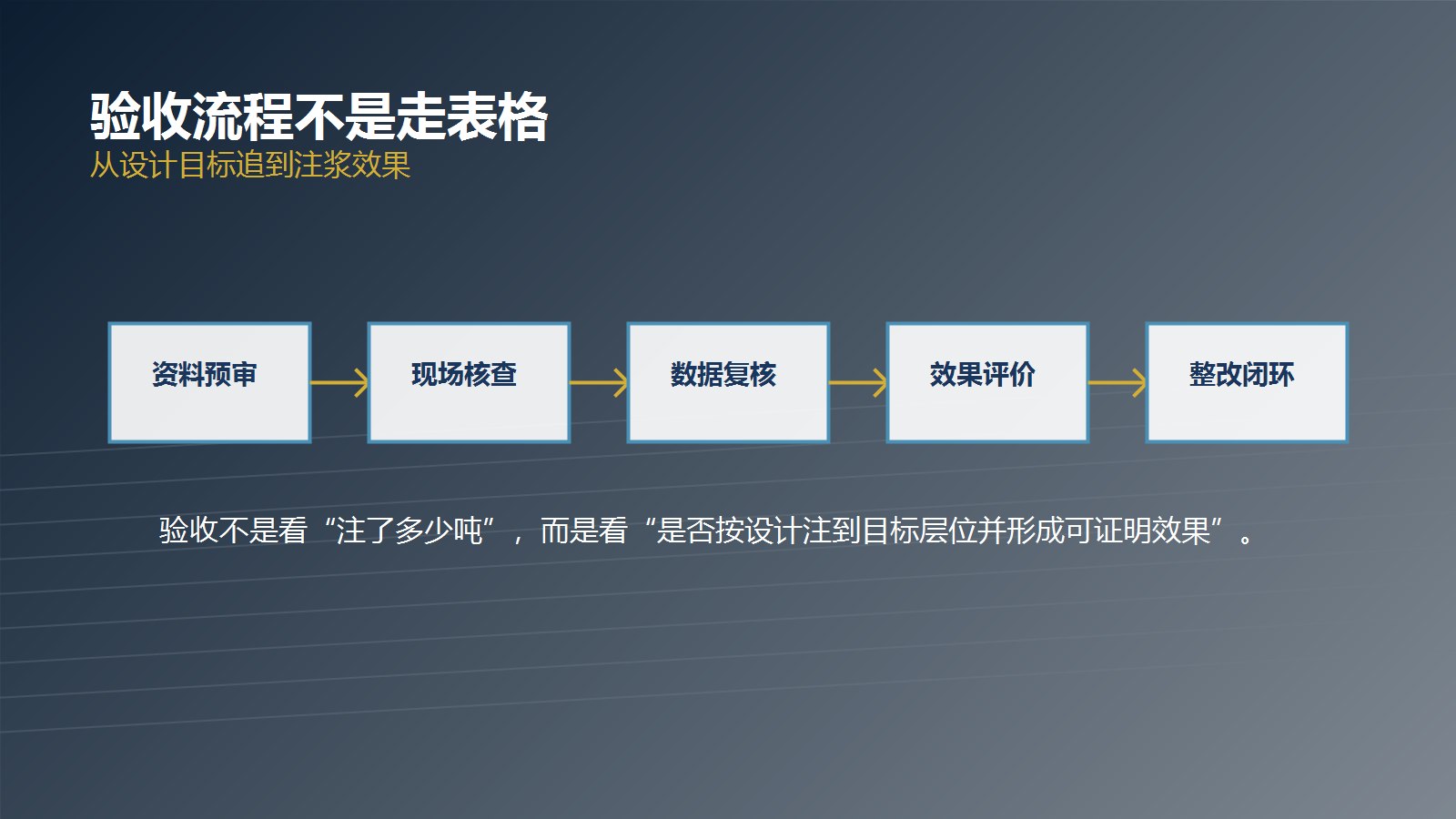

煤矸石覆岩隔离注浆验收流程图
验收逻辑:从设计资料预审开始,到现场核查、数据复核、效果评价和整改闭环,不应跳步。

二、第一条线:设计与资料验收

资料验收的核心,是确认项目是否具备可执行、可评价的设计基础。至少应核查地质报告、钻孔柱状图、综合柱状图、关键层判别、导水裂隙带高度预计、含水层分布、采掘接续计划、保护对象分布和注浆专项设计。

如果设计文件没有明确目标层位、终孔层位、注浆压力上限、单孔预计注入量、停注标准和异常处置流程,后续施工即使完成,也难以形成可信验收。总工审查时应重点追问“为什么选这一层”“为什么这个压力边界安全”“如何证明注入到目标空间”。

资料验收还要看批复和变更。现场施工中孔位、孔深、压力、浆液浓度发生调整并不罕见,但每一次调整都应有技术复核和审批记录,不能用口头指令替代设计变更。

三、第二条线:钻孔与封孔验收

钻孔验收不能只看“孔数完成率”。有效钻孔必须核查孔位、孔深、孔斜、终孔层位、岩性揭露、封孔长度、封孔材料和压水试验结果。尤其是深孔或复杂构造区,孔斜偏差会导致平面孔位正确、地下终孔点偏离目标层位。

封孔质量是防跑浆和防串层的基础。封孔段过短、封孔材料强度不足或压力保持记录缺失,都可能导致浆液沿孔壁上窜或进入非目标层位。验收时应要求每个关键孔都有封孔记录和压力试验资料。

对异常孔要单列台账,包括漏失孔、堵孔、串浆孔、跑浆风险孔和补孔。异常孔不能在总工程量里被“平均掉”,必须明确是否修复、废弃、补孔或调整注浆制度。

四、第三条线:浆液与制浆质量验收

煤矸石浆液质量直接决定能否稳定泵送、能否扩散、能否沉积固结。验收至少应覆盖矸石来源、破碎研磨粒径、浆体密度、浓度波动、析水沉降、泵送稳定性、管路冲洗和试验记录。

现场常见问题是“能泵出去”被误认为“质量合格”。实际上,浆液粒径过粗会增加堵管堵孔风险;浓度过低会带来析水和固结不足;浓度过高则可能导致泵压异常和扩散半径不足。制浆站应形成班次记录,记录每批浆液的密度、流量、泵压和异常停机原因。

如果项目涉及外加剂、复合胶结材料或不同矸石来源混配,还应补充材料进场记录、配比试验和留样制度,避免后期效果评价时无法追溯材料差异。

五、第四条线:过程监测与台账验收

过程监测是验收可信度的核心证据。至少应把孔号、日期、注浆时段、浆液密度、瞬时流量、管路压力、累计注入量、停注原因、工作面推进位置、离层监测和地表沉降数据放到同一套台账中。

如果只有施工日报,没有压力流量曲线;或者只有沉降观测,没有对应注浆孔和注浆时段,验收时就很难判断效果来自哪一段注浆、哪一组孔、哪一次调整。

煤矸石覆岩隔离注浆监测台账示意图
台账要求:压力、流量、浓度、累计注入量和沉降监测要能按孔号、时间和工作面位置追溯。

六、第五条线:减沉与安全效果验收

效果验收要回到项目目标:是为了保护村庄、道路、铁路、水体、工业场地,还是为了矸石规模化处置和绿色矿山创建。不同目标对应不同评价指标。

对地表保护对象,应重点看下沉量、倾斜、曲率、水平变形和变形速率;对含水层保护,应看水位、水质、导水裂隙带边界和涌水异常;对固废处置,应核查矸石消纳量与制浆注入量、含水率、损耗和库存变化之间是否匹配。

验收时不应只看单次观测值,还要看趋势。沉降速率是否下降,异常点是否闭合,保护对象是否仍处于预警范围内,这些都比单一工程量更有价值。

七、验收矩阵与一票否决项

验收维度核心证据高风险信号
设计资料目标层位、关键层判别、压力边界、监测方案。无设计变更记录,现场参数与原设计不一致。
钻孔封孔测斜、终孔、封孔、压水试验和异常孔台账。封孔试验缺失,异常孔未说明处置。
浆液质量粒径、密度、浓度、泵送曲线、材料批次。只记录注入量,不记录浆液质量。
过程数据压力、流量、累计量、工作面位置、停注原因。数据断点多,无法按孔号追溯。
效果评价沉降、离层、水文、保护对象变形趋势。只有施工结论,没有监测曲线。

建议把“导通含水层风险未排除、跑浆事故未闭环、关键孔资料缺失、监测数据无法追溯、保护对象超预警未处置”列为一票否决项。

八、常见问题 FAQ

Q1:验收时最先看什么?
先看设计目标和证据链是否闭合。没有目标层位、监测方案和过程台账,单纯工程量没有验收意义。

Q2:注入量达到设计值就能通过吗?
不能。还要看注入位置、压力边界、浆液质量、沉降响应和异常处置。

Q3:监测数据需要保存多久?
至少应覆盖施工期、采动影响期和保护对象稳定期,并按矿方档案要求长期保存,便于复盘和监管检查。

九、资料依据与行业参考

本文结合公开政策、行业协会信息和煤矿绿色充填研究资料整理,重点从矿方方案审查和工程落地角度展开。具体项目仍需结合矿井地质、水文、采掘接续和现场试验专项设计。

需要做项目方案审查或监测闭环设计?

可以先整理项目设计、钻孔布置、制浆试验、注浆台账、沉降观测和调度系统接口清单,再按“资料-现场-数据-效果”四条线做一次预审。
