对于高地应力、巨厚顶板的深井,离层注浆是遏制“远源强动载”的核心防御层。相比局部爆破或卸压,更能从根本上重组老顶应力场。
方案应由甲级资质院设计并经专门监察评估。现场磨细级配需维持d90在0.5mm以下防止长垂管堵泵,建立工作面卸压防跑浆与支架载荷的在线联锁。
一、深部矿井冲击地压治本难题
在甘肃陇东庆阳矿区以及相邻的陕西彬长矿区,随着采深突破 800 米甚至 1000 米,现场技术人员面临的地质条件极为恶劣:自重应力与构造应力剧烈叠加,巷道变形严重;上覆巨厚砂岩关键层(如直罗组、宜君组)悬顶面积大,一旦突然断裂,释放的动载能量极大,冲击地压频繁。
常规的防冲手段(如煤层大直径钻孔卸压、顶板水力劈裂)虽然能局部削弱煤体应力,但对于上覆巨厚坚硬岩层整体失稳带来的“远源强动载”,往往治标不治本。此时,覆岩离层带注浆充填提供了一个全新的思路——**从源头上治理巨厚岩层运动**。
二、消能减震:注浆阻缓覆岩断裂机理
要明白覆岩隔离注浆为什么能防冲,必须搞清楚它在深部覆岩结构中的受力转化机理:

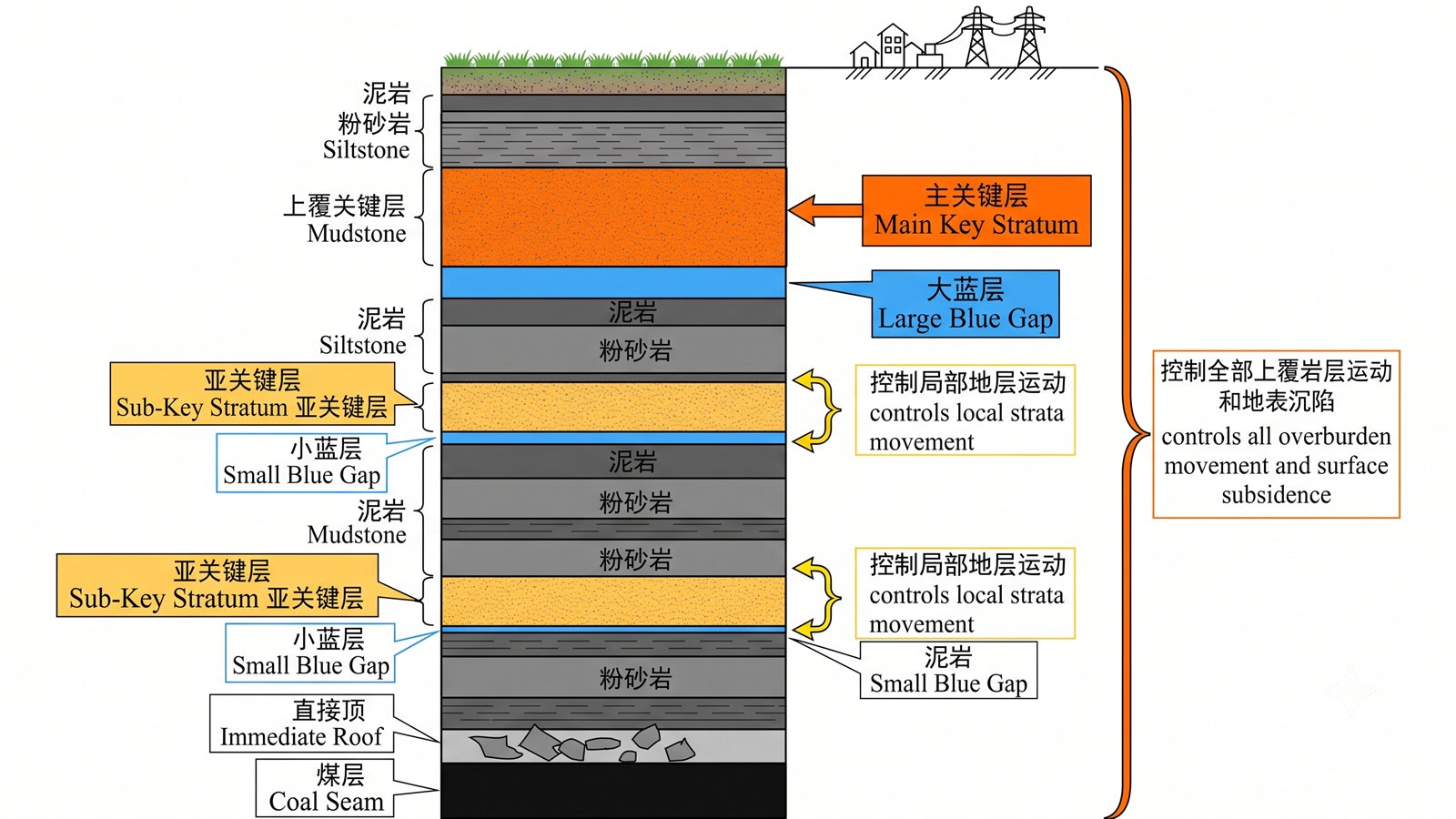

- 缩短坚硬关键层的悬顶跨距:注浆浆体固结后,相当于在离层带中插设了一个个“坚实的承重柱”。坚硬顶板的自由悬顶跨距从 100 米被缩短到 20-30 米,避免了“跨距过大导致大面积突发破断”的发生。
- 阻缓顶板岩层的弯曲断裂速度:高压注浆充填体对上覆关键层提供持续的微支撑力,将原本在秒级时间内发生的突发性断裂,转化为在回采全过程中极其平缓的徐变下沉。
- 削弱弹性变能的释放强度:根据岩层力学测试,覆岩离层注浆能使关键层断裂时释放的动载应变能**降低 60% 以上**。工作面上方大能量(≥10⁴ J)矿震事件发生频次能降低 80% 以上。
三、防冲型注浆设计的四大红线参数
防冲型注浆与常规的“地面减沉注浆”不同,其核心是控制老顶结构稳定,设计时有四项指标容不得半点偏差:
- 注浆压力——临界裂隙压应力上限:在千米深井,泵口注浆压力一般需要设计在 4.5~8.0 MPa。最大注浆压力必须低于关键层的极限剪切应力极限,防止超压导致顶板大面积人为剪切破断。
- 浆体早期强度与微支撑力:在矸石粉、粉煤灰胶浆基础上,掺入不少于 4%~6% 的早强水泥与激发剂,浆体 3 天抗压强度需达到 ≥ 1.0 MPa。
- 注浆滞后回采步距:注浆终孔点必须严格维持在**工作面后方 40m~90m 范围内**。一旦滞后超过 120m,离层裂隙基本闭合,浆液无法注入,防冲功能彻底失效。
四、方案编制中的15项合规与安全自查清单
总工程师在审查陇东等深部矿区防冲离层注浆方案时,必须对照以下 15 项安全硬指标自查:
4.1 覆岩力学与动载评估(5项)
- 是否收集了完整的覆岩高分辨率微震事件分布三维云图,找准强矿震能量集中层位?
- 是否计算了巨厚坚硬关键层(如直罗组砂岩)首次断裂和周期破断的理论能量释放极限?

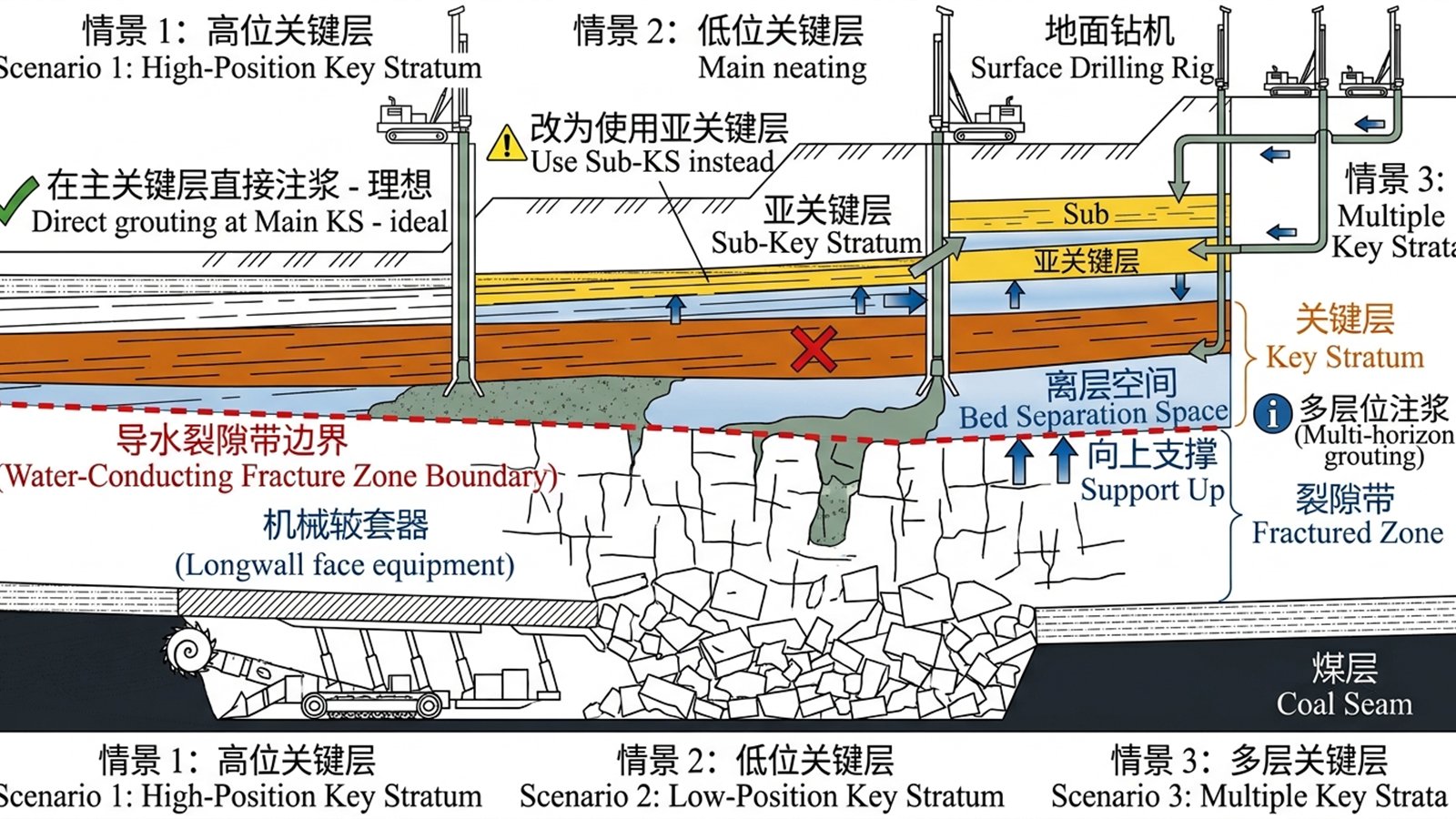

- 方案中的选定注浆离层位是否正处于释放能量关键层的正下方弯曲发育区?
- 充填浆体水化体是否通过了**高动载冲击疲劳试验**,证明其在矿震冲击下不碎裂失稳?
- 是否明确计算了注浆充填体对上部关键层的**静态微支撑载荷需求值**?
4.2 管道与制浆防堵(5项)
- 千米深井重力流阻力巨大,方案是否核算了落差高度产生的**自流管涌冲击压力**与防爆管泄压阀设计?
- 制浆站是否配备了早强剂、稳塑剂等多组分添加剂的**双联精密自控计量系统**?
- 煤矸石超细球磨级配中,磨细粉体粒径是否实现 **d90 ≤ 0.5mm**(防止高压泵送快速沉降堵管)?
- 方案是否设计了停泵自清洗系统,保证在 5 分钟内彻底冲洗千米垂直深孔管道?
- 地表高压柱塞泵的最大额定泵送压力是否留有 **1.5 倍以上的抗爆安全冗余**?
4.3 现场监控与应急联锁(5项)
- 现场是否布置了覆岩多点位移计与井下微震监测系统的**动态数据实时耦合接口**?
- 方案中是否设立了“支架阻力骤增 - 地面注浆系统自动安全卸压”的联锁响应逻辑?
- 井下综采工作面是否针对深孔注浆配置了**顶板串浆实时监控巡检系统**?
- 是否备足了双液化学速凝浆(如聚氨酯或超高水分流浆料),以应对突发地应力破断引起的串浆?
- 方案中是否编制了防冲注浆专门的安全防冲预案,并通过了省局及国家矿山监察局的专家评估评审?
五、陇东矿区防冲注浆关键控制参数表
| 关键监测指标 | 正常防冲运行区间 | 冲击预警异常区间 | 现场处置手段 |
|---|---|---|---|
| 微震日释放总能量 | ≤ 1.0 × 10⁴ J | ≥ 5.0 × 10⁴ J | 提示覆岩运动加剧,提高注浆压力与排量以加强支撑 |
| 注浆孔口泵送压力 | 4.5~7.5 MPa | ≥ 9.0 MPa(或骤降) | 压力超限自动停泵清水洗管;骤降则检查是否存在断裂漏浆 |
| 井下综采支架载荷 | 设计额定载荷的 75%-85% | ≥ 额定载荷的 95% | 启动在线卸压阀,地面降排量,防范“压架” |
| 单孔日泵送排量 | 60~100 m³/h | ≤ 20 m³/h | 浆液流动度不足或地层闭合,注入困难,安排清水冲管 |
| 浆体3天抗压强度 | ≥ 1.0 MPa | ≤ 0.5 MPa | 调整配比,增加 1%~2% 早强水泥,促进地下快速建立刚度 |
六、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划 and 现场试验校核。
