一句话结论
对于新疆的巨厚坚硬岩层及特厚煤层,离层注浆是控制整体覆岩动力失稳、遏制远源动载最经济也是最安全的防御层。
总工决策提醒
新疆极寒冬季制浆站与长输管路必须设计电伴热防冻设计。设计孔口防剪切保护,建立支架载荷与地面注浆压力的联动预警。
一、新疆特厚煤层开采覆岩失稳难题

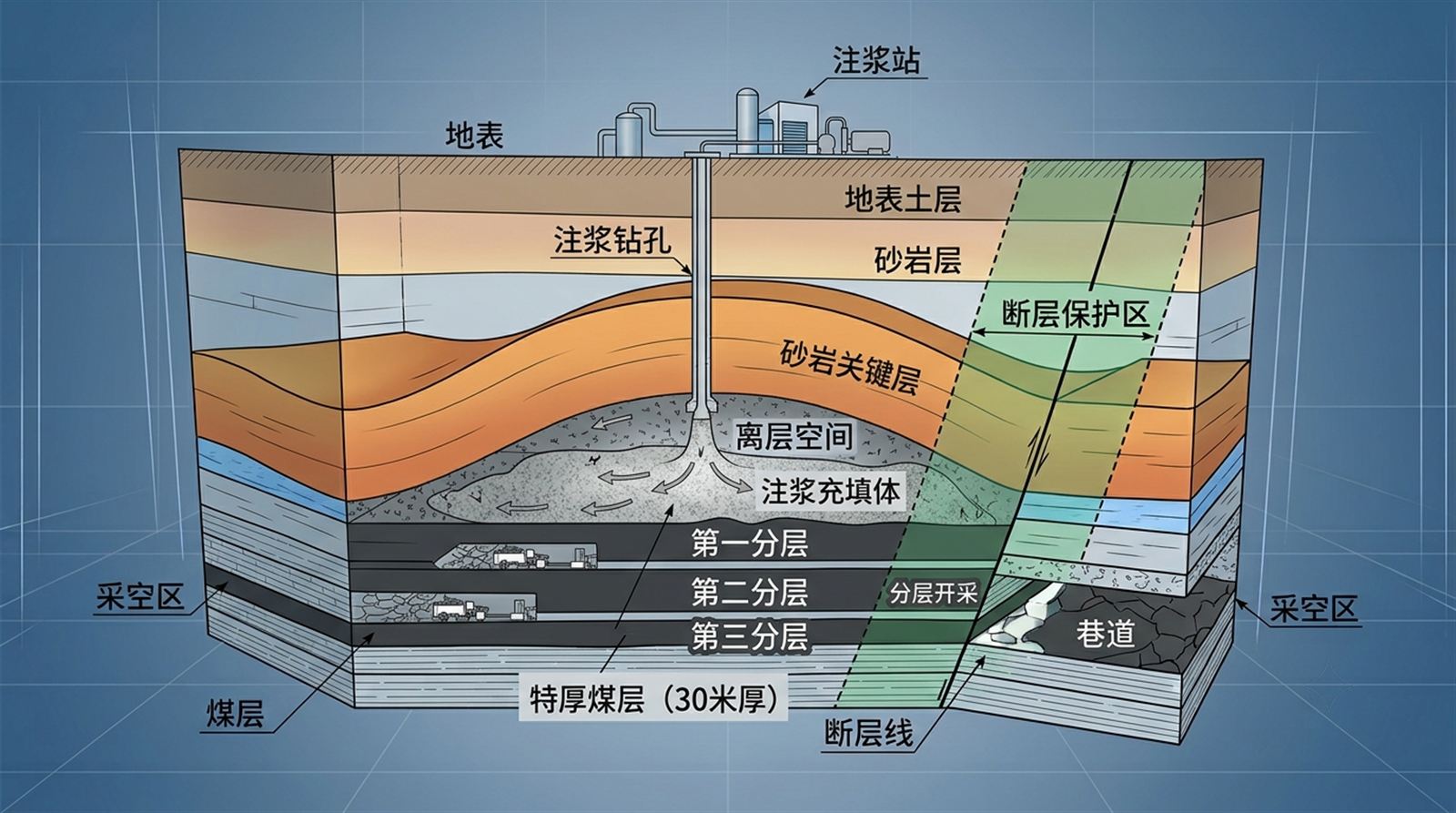

新疆准东(如五彩湾、大井矿区)及哈密(如三道岭、大南湖矿区)拥有我国乃至世界罕见的特厚煤层,部分矿井单煤层厚度甚至达到 30m 至 80m。在如此巨大的厚度下,采用分层开采或综采放顶煤面临两大世界级难题:
- 巨厚顶板的“断裂锤击”:上覆覆岩中存在上百米厚的砾岩、粗砂岩主关键层。开采后自由悬顶跨距极大,一旦突然破断坍塌,释放的远源动载能量极大,极易诱发冲击地压。
- 分层开采的“累计沉降效应”:随着分层向下方推进,采空空间累加,上覆岩层大面积下沉,地表会形成深达十余米的巨大塌陷坑和开裂地裂缝,破坏戈壁荒漠生态,威胁临近输油输气管线。
覆岩隔离注浆技术通过重构覆岩内部受力结构,提供了井下防冲与地表减沉的本质安全协同解决方案。
二、防冲减沉双向协同控制力学机理

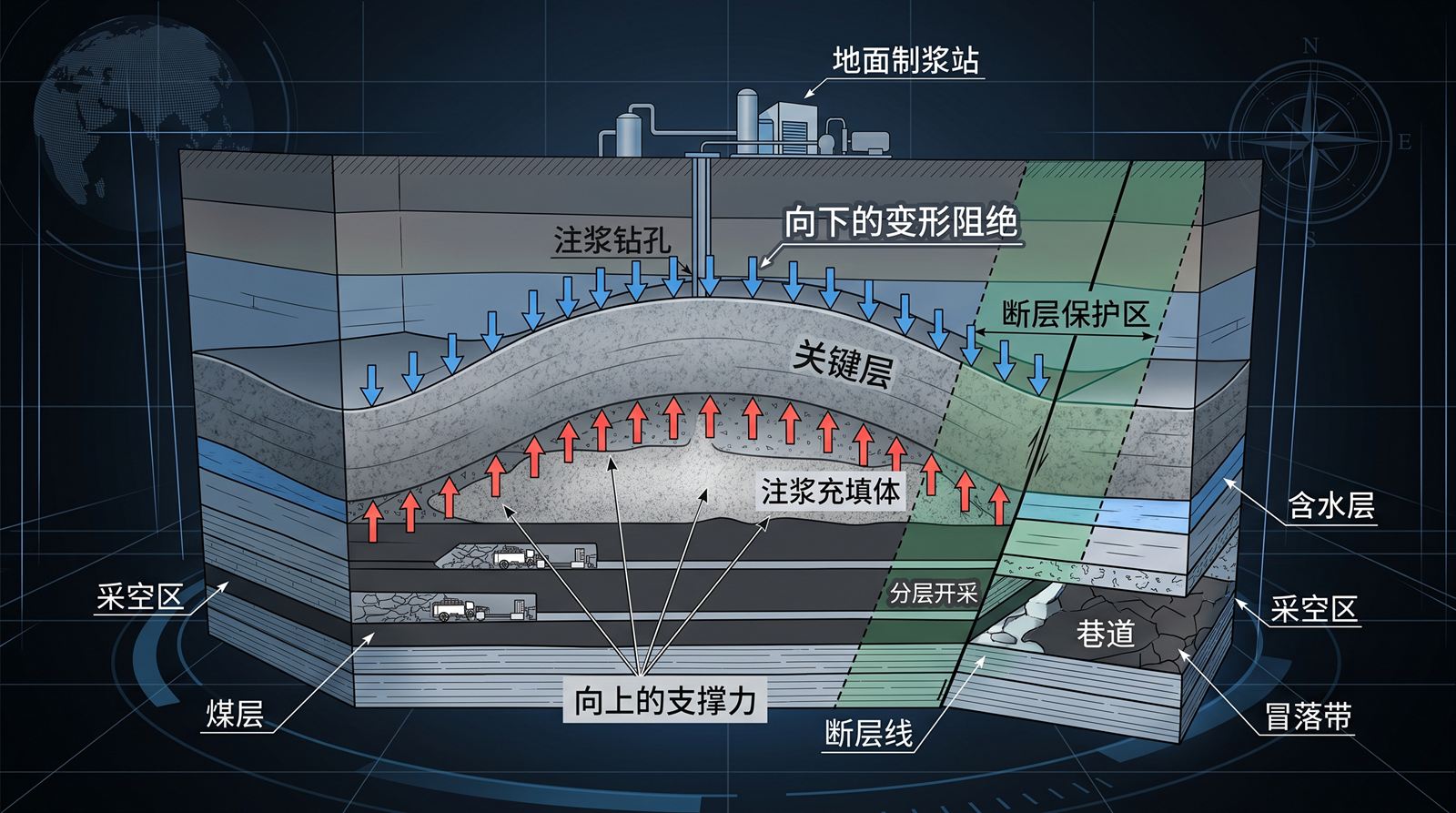

覆岩隔离注浆技术打破了传统的“被动支护”思维,通过在老顶关键层下方建立一个连续、密实的高压矸石浆体垫层,实现双向主动控制:
- 向上支撑——限制老顶关键层弯曲,抑制强矿震:高流态、高浓度的矸石浆液注入离层后被压密,产生巨大的反向被动反力顶托住上覆巨厚关键层,限制其继续弯曲变形,阻止大跨距突发破断,矿震释放能降低 70% 以上。
- 向下阻断——控制沉陷向地表传递,实现绿色减沉:垫层限制了上覆关键层大面积破断,切断了变形传递链条。地表沉降系数被有效控制在 0.1~0.2 之间,地表累计下沉量可减小 60%~80%。
三、特厚煤层注浆设计的五大核心红线
针对新疆特厚煤层超大采空空间的特性,注浆系统方案编制必须满足以下红线指标:
- 注浆充填率(浆煤比)指标:为保证防冲和减沉双重效果,注浆区段的累计体积充填率必须 ≥ 75%。
- 注浆层位控制红线:注浆靶区必须选择在距离煤层顶板 2.5~4.0 倍采高 以上的第一个主关键层正下方的离层发育区。
- 浆体 7 天抗压强度:矸石悬浮液中复配 8%~12% 的早强火山灰粉体与化学激发剂,7 天抗压强度必须 ≥ 1.5 MPa。
四、新疆协同注浆方案15项自查清单
总工程师在内部审查新疆超厚煤层分层开采注浆防冲减沉方案时,必须逐项核对以下 15 项指标:
4.1 巨厚覆岩应力与沉降评估(5项)
- 是否利用微地震及电磁辐射技术,查明了巨厚坚硬关键层的**三维空间应力集中区与强矿震震源层位**?
- 是否计算了分层开采下,垮落带与断裂带向上发育的最大**极限高度临界值**?
- 方案是否通过三维离散元(如 3DEC)模拟了注浆体反力对老顶岩层弯曲曲率和剪切强度的**主动约束效果**?
- 地表减沉目标是否与地面工业广场、铁路、高压电塔或输油管线的**安全变形控制标准(如倾斜、曲率极值)**对齐?
- 方案中是否核算了多次分层采动引起的**覆岩结构累积损伤系数**?
4.2 制浆系统与高压远距离输送(5项)
- 新疆戈壁冬季极寒,地表制浆系统和地表输浆管路是否设计了**防冻电伴热及排空保温保护方案**?
- 地表矸石破碎磨细系统是否能稳定将粒径控制在 **d90 ≤ 0.4mm**,并配备在线激光粒度仪?
- 针对高浓度泵送,管道最大设计承压是否留有 **2.0 倍以上的瞬时憋泵安全冗余**?
- 方案是否对千米水平输送产生的**沿程阻力损失与防爆管泄压点**进行了精确力学计算?
- 是否设计了双回路应急冲管水源和应急储浆池,确保在断电等突发状况下 3 分钟内洗净管线?
4.3 井下联动安全与监测(5项)
- 方案中是否建立了工作面支架阻力在线监测与地面注浆压力的**数字孪生动态关联预警平台**?
- 井下工作面两巷及采空区边界是否布置了高精度的**串浆自动红外传感器与视频警报器**?
- 针对分层开采,是否制定了专门的防止注浆孔二次错动变形、断开、跑浆的**孔口防剪切保护设计**?
- 是否在采空区下方埋设了覆岩三维变形传感器,用以实时回传注浆体受压变形曲线?
- 协同防冲减沉方案是否通过了新疆自治区煤监局及国家级防冲充填专家组的联合评审?
五、新疆特厚煤层防冲减沉参数监控表
| 测定关键参数 | 绿色安全防冲区间 | 突发破断/地表沉陷预警区 | 现场技术联动处置方案 |
|---|---|---|---|
| 微震能量释放值 | ≤ 2.0 × 10⁴ J | ≥ 1.0 × 10⁵ J | 覆岩关键层悬顶拉应力过载,提升制浆浓度与泵送量 |
| 注浆憋泵压力值 | 5.0~8.5 MPa | ≥ 11.0 MPa | 浆液充满离层区或管道局部结块,启动清水变频冲管 |
| 地表沉沉降变形速率 | ≤ 3.0 mm/d | ≥ 15.0 mm/d | 减沉作用失效,说明浆液跑浆或未填满,调整注浆层位 |
| 综采支架下沉速度 | ≤ 10 mm/h | ≥ 30 mm/h | 井下老顶压力传递,增加注浆中早强水泥配比以提高早强反力 |
| 浆体 7 天抗压强度 | ≥ 1.5 MPa | ≤ 0.8 MPa | 浆体早期刚度不足,提升添加剂活性,增加磨细矸石粉细度 |
六、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划 and 现场试验校核。
