煤矸石覆岩隔离注浆充填是什么?原理、流程和适用条件
绿色充填

煤矸石覆岩隔离注浆充填是什么?原理、流程和适用条件

煤矸石覆岩隔离注浆充填的本质,是把煤矸石制成可泵送浆体,通过地面钻孔送入采煤后形成的覆岩离层空间,以“压下托上”的方式控制地表沉陷、保护含水层,并消纳矸石固废。

不占井下地面制浆与钻孔注浆为主,减少对回采组织的扰动
矸石消纳把煤矸石破碎研磨制浆,转化为覆岩承载体
减沉保水支撑关键层,降低地表沉陷与含水层破坏风险
监测闭环压力、流量、离层量和沉降数据共同验收
张洁贞
张洁贞 发布时间:2026-06-29   •   中矿天智信息科技(徐州)有限公司高级销售经理 · 煤矿智能化与绿色充填方案
一句话结论

这不是简单“往地下灌浆”,而是围绕关键层底面离层空间建立的绿色开采系统工程。层位选对、浆体稳定、注采匹配、监测闭环,才有可能同时实现矸石处置和地表减沉。

矿方决策重点

立项前应重点核查关键层、导水裂隙带、含水层、制浆能力、矸石来源、工作面接续和沉降保护对象,不能只看设备报价和年消纳量。

核心判断

一句话回答: 煤矸石覆岩隔离注浆充填,是将煤矸石破碎、研磨、制浆后,通过地面钻孔注入采煤后形成的覆岩离层空间,在不影响井下正常生产的前提下,实现煤矸石规模化处置,同时控制地表沉陷、保护含水层,达成"矸石不出井、地表不塌陷、水源不破坏"的绿色开采目标。

适用读者: 矿长、总工程师、安环负责人、技术科长、绿色矿山创建负责人

作者: 张洁贞|中矿天智信息科技(徐州)有限公司|中国矿业大学技术合作支持

一、矿长为什么要关注这项技术?

如果你是榆林、神木、陕北或山西的煤矿负责人,这几个场景你大概率正在面对:

  • 矸石山越堆越大,征地费用、环保治理、自燃风险让成本不断增加;
  • 环保督察和绿色矿山验收,对煤矸石综合利用率有明确要求;
  • "三下"压煤(建筑物下、铁路下、水体下)资源量大,想采但怕地表沉陷;
  • 保水开采,陕北矿区水资源珍贵,采煤不能破坏含水层;
  • 政策方向已经很明确:国家发改委 2024 年关于煤炭清洁高效利用的意见提出,要因地制宜推广绿色开采技术,支持煤矸石规模化、无害化、高值化利用。

煤矸石覆岩隔离注浆充填,就是应对这些问题的核心技术路线之一。它不是实验室概念,而是已经在陕北多个大型矿井落地实施的成熟工程方案。

二、技术原理:为什么往"上面"注浆就能控制地表沉陷?

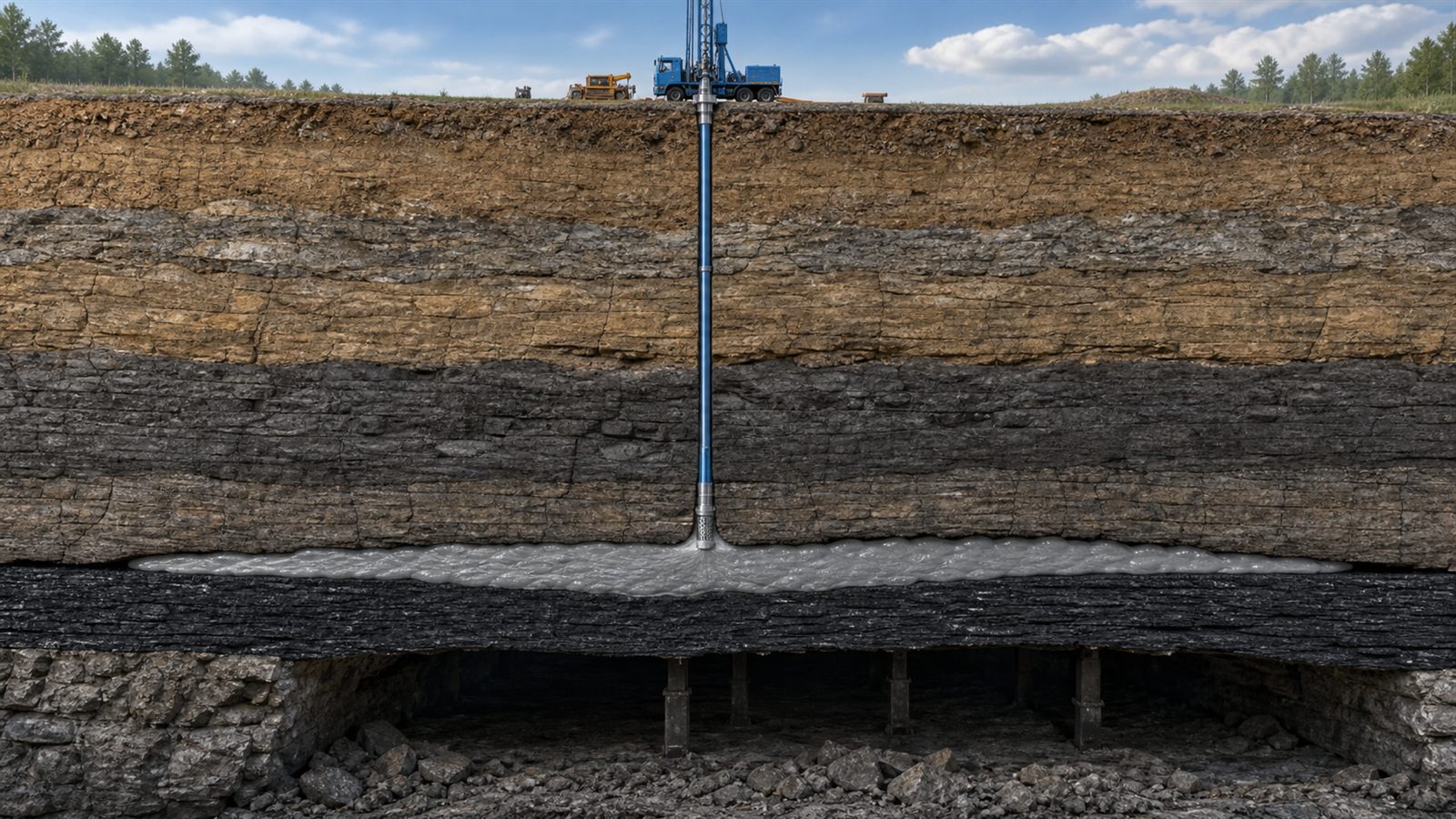

煤矸石覆岩隔离注浆压下托上原理剖面图
原理剖面:浆体进入关键层下方离层空间后形成承载体,通过压实下部垮落带、支撑上部关键层来控制沉陷。

要理解覆岩隔离注浆,必须先理解三个核心概念:

1. 关键层

煤层上方的岩层不是均匀的,其中有一些厚度大、强度高的岩层,它们像"承重梁"一样支撑着上方所有岩层。这些岩层在岩层控制理论中被称为关键层

  • 主关键层:控制地表沉陷的最重要的一层厚硬岩层;
  • 亚关键层:局部范围内对岩层运动有控制作用的较厚硬岩层。

关键层不破断,地表就不会出现大幅沉陷。

2. 离层空间

当工作面采煤推进后,采空区上方的岩层会逐层垮落或弯曲下沉。但垮落速度不一样——软岩先垮,硬岩(关键层)后断。这就导致在关键层的底面与下方已垮落岩层之间,产生了一个空腔,叫做离层空间

这个离层空间就是注浆的目标层位。

3. "压下托上"原理

将煤矸石浆体注入离层空间后,浆体在离层空间内扩散、沉淀、固结,形成一个压实承载体。这个承载体起到"压下托上"的作用:

  • 向下:压实下方已垮落的碎胀岩层,减少其空隙;
  • 向上:支撑上方的关键层,延缓或阻止关键层破断。

关键层不破断或延缓破断 → 上方岩层保持整体性 → 地表沉陷大幅减小 → 含水层结构得以保护。

核心判断

简单类比: 想象一栋楼的承重梁下面出现了裂缝(离层),你在裂缝里灌入混凝土(矸石浆体),把承重梁重新撑住,上面的楼层就不会塌。覆岩隔离注浆干的就是这件事,只不过"楼"是地面,"承重梁"是关键层,"混凝土"是煤矸石浆体。

三、系统组成:从矸石堆到注入地下,全流程怎么运转?

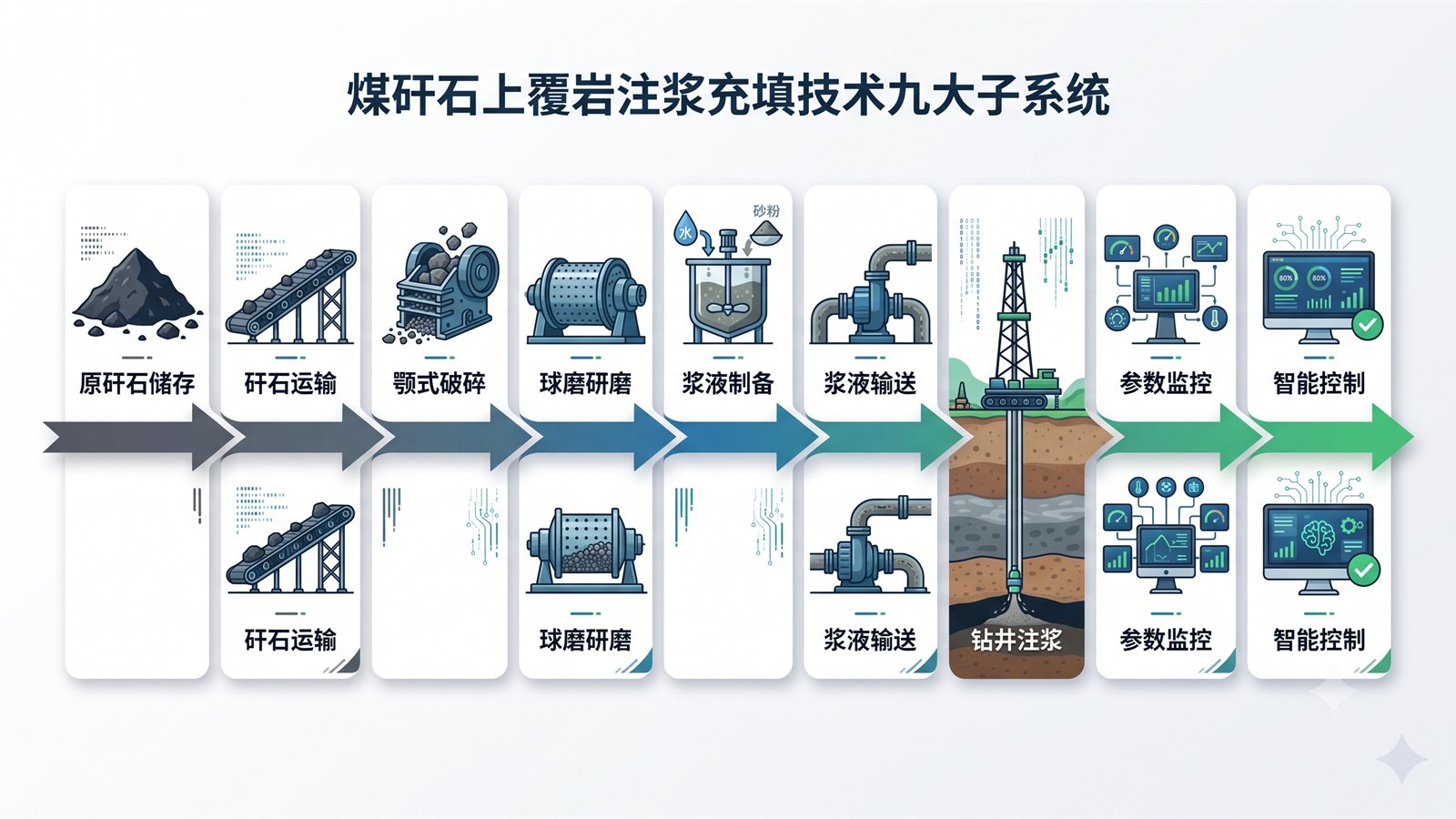

煤矸石覆岩注浆充填系统组成示意图
系统构成:储存、运输、破碎、研磨、制浆、输浆、注浆、监测与智能控制需要协同,而不是单点设备采购。

覆岩隔离注浆充填是一个地面作业为主的系统工程,不占用井下空间,不影响采煤生产。完整系统由 9 大子系统组成:

序号子系统功能关键参数
1储存系统煤矸石堆场管理,保证连续供料堆场面积、防雨防尘、自燃监测
2运输系统矸石从堆场运至制浆站皮带/车辆运输,距离与运量匹配
3破碎系统大块矸石粗碎、中碎出料粒度根据研磨系统要求确定
4研磨系统进一步细磨,达到制浆要求<0.2mm 颗粒占比≥80%
5制浆系统矸石粉 + 水按比例配制浆体浆体密度 1.1~1.5 t/m³
6输浆系统泵送浆体至注浆钻孔管道材质、压力、距离、流量
7注浆系统通过地面钻孔将浆体注入离层空间注浆压力、注浆量、注浆时机
8监测系统全过程安全与效果监控注浆泵工况、管路压力、浆体流量、覆岩离层量、地表沉降
9智能化控制系统注采匹配实时调控数据采集与分析、预警报警、远程控制

工艺流程简图

煤矸石堆场 → 破碎 → 研磨 → 制浆 → 泵送 → 注浆钻孔 → 离层空间
    ↑                                              ↓
  矸石来源                                    覆岩支撑 → 地表减沉
(洗选矸石/                                         ↓
  掘进矸石/                                   含水层保护
  露天剥离物)                                       ↓
                                              绿色矿山达标

核心优势:全程地面作业,不影响井下正常采煤生产。

四、注浆层位怎么选?这是技术成败的关键

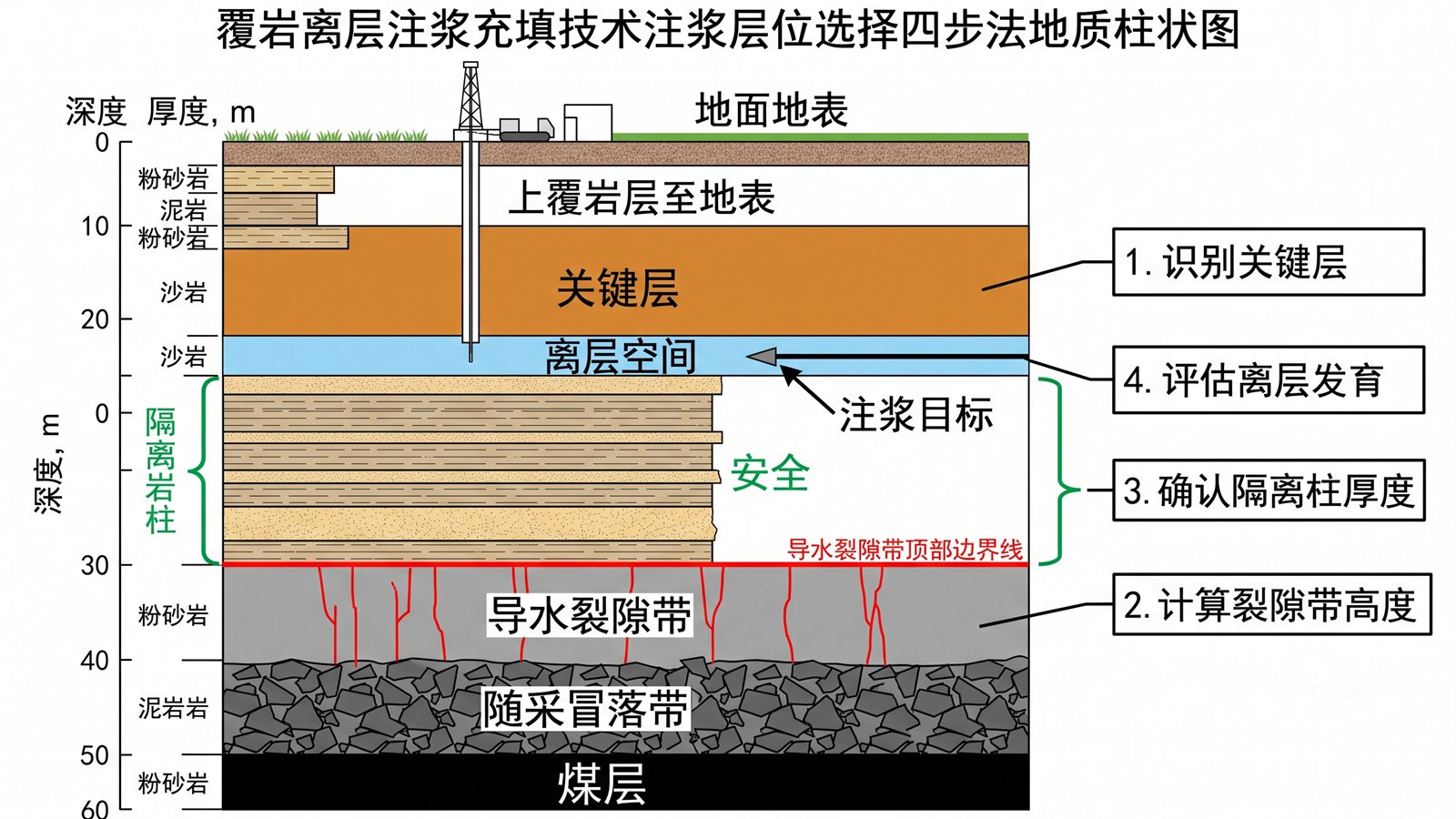

覆岩离层注浆层位选择与安全边界示意图
层位选择:目标层位必须避开导水裂隙带高风险区,并保留足够隔离岩柱,防止跑浆和含水层导通。

注浆层位的选择,直接决定充填效果和安全性。选错了,要么注不进去,要么跑浆,要么无法控制地表沉陷。

确定注浆层位的四步法

第一步:判断关键层位置

通过地质勘探资料、钻孔柱状图,识别覆岩中的主关键层和亚关键层。关键层通常是厚度大、强度高(抗压强度高、弹性模量大)的砂岩、石灰岩等。

第二步:计算导水裂隙带高度

导水裂隙带是采空区上方岩层破裂后形成的可导水通道。注浆层位必须在导水裂隙带以上,否则浆体会沿裂隙流入工作面,造成安全事故。

第三步:确认隔离岩柱厚度

注浆层位与导水裂隙带顶界之间,必须保留足够厚度的完整岩层(隔离岩柱),防止注浆压力导通裂隙带。

第四步:判断离层发育条件

注浆层位的关键层底面是否会产生足够的离层空间,取决于:

  • 关键层与下方岩层的刚度差异
  • 工作面推进速度
  • 采高与采宽
核心判断

实际操作中,注浆时机也很关键——当压水试验测得水压急剧变小时,说明离层空间已经打开,此时注浆效果最好。

五、哪些矿井适合做覆岩隔离注浆充填?

不是所有矿井都适合。 在评估项目可行性之前,矿长和总工需要重点核查以下条件:

适用条件清单

维度适用条件说明
煤层条件中厚及以上煤层采高越大,离层空间越充分
覆岩条件有明确的关键层结构无明显关键层的均质覆岩,离层不明显
水文条件关键层与含水层关系清晰注浆不能导通含水层
地质构造无大面积断层、陷落柱等复杂构造构造复杂区域跑浆风险大
矸石来源有稳定的煤矸石来源年产矸石量需匹配注浆消纳能力
地面条件有制浆站建设用地需考虑运输距离和环保要求
开采计划采掘接续计划明确注浆需与工作面推进速度匹配

典型应用场景

  • 矸石规模化处置:年产矸石量大,地面堆存压力大的矿井
  • 地表沉陷控制:村庄、铁路、公路、水库等地面设施下的"三下"压煤开采
  • 保水开采:陕北、鄂尔多斯等水资源敏感区,需要保护含水层完整性
  • 防冲减震:深部开采中利用注浆体改善覆岩应力状态
  • 绿色矿山创建:环保督察和绿色矿山验收中,煤矸石综合利用率不达标的矿井

不适用或需慎重评估的情况

  • 覆岩中没有明显关键层结构
  • 断层、陷落柱密集,跑浆风险难以控制
  • 含水层与注浆目标层位距离太近
  • 煤层极薄,采高不足导致离层空间太小
  • 矸石来源不稳定或矸石性质不满足制浆要求

六、关键技术参数速查表

参数项典型值/要求说明
浆体密度1.1~1.5 t/m³根据输送距离和注浆层位调整
颗粒级配<0.2mm 颗粒占比≥80%保证浆体流动性和管道可泵性
注浆层位关键层底面离层空间必须在导水裂隙带以上
注浆时机压水试验水压急剧变小时表明离层空间已打开
地表下沉控制下沉系数可降至 0.1 左右相比自然垮落(通常 0.6~0.8)大幅降低
年消纳能力单项目 150 万~300 万吨以上具体取决于矿井规模和覆岩条件
系统作业方式地面作业为主不占用井下空间,不影响采煤

七、风险清单:这些坑必须提前防

覆岩隔离注浆不是"往地下灌浆就行"的简单工程。以下风险点是项目成败的关键:

1. 跑浆

什么是跑浆? 浆体没有留在目标离层空间内,而是沿断层、陷落柱、原有钻孔等通道扩散到非目标区域,甚至流入工作面。

防控措施:

  • 查明采区内断层、陷落柱的空间展布
  • 对不良钻孔进行封堵处理
  • 采用柔性囊袋隔离技术
  • 设置浆体流量和压力监测报警

2. 堵管

原因: 浆体级配不达标(颗粒太粗)、管路弯头设计不合理、泵送流速太慢。

防控措施:

  • 严格控制研磨出料粒度(<0.2mm 占比≥80%)
  • 优化管路走向,减少急弯
  • 保持合理泵送速度和流量

3. 接顶不足

什么意思? 注浆量不够,浆体没有充满离层空间、没有与关键层底面充分接触,形成不了有效支撑。

防控措施:

  • 精确计算离层体积
  • 实时监测注浆量与离层发育量
  • 通过多个注浆孔实现空间覆盖

4. 含水层导通

风险: 注浆压力过高或层位选择不当,可能打通含水层,导致矿井涌水或污染水源。

防控措施:

  • 准确掌握含水层位置和特性
  • 控制注浆压力上限
  • 监测注浆区域地下水位变化
  • 浆液 pH 值控制

5. 注采不匹配

问题: 注浆速度与工作面推进速度不协调——注太快可能挤压工作面,注太慢支撑效果不好。

防控措施:

  • 建立注采协同机制
  • 智能化控制系统实时调节
  • 提前编制注浆计划与采掘接续计划对接

八、项目前期需要准备哪些资料?

如果你所在的矿井准备评估覆岩隔离注浆的可行性,以下基础资料是技术方案设计的必要输入:

  • 矿井地质报告(含综合柱状图)
  • 采掘工程平面图(标注已采、在采、待采区域)
  • 钻孔柱状图(特别是工作面附近的钻孔)
  • 关键层判别分析(岩性、厚度、强度参数)
  • 导水裂隙带发育高度预计
  • 含水层分布及矿井涌水量数据
  • 煤矸石来源、产量及理化性质(成分、粒度、含水率)
  • 地表建构筑物分布图
  • 矿区地形测量资料
  • 采掘接续计划(未来 3~5 年)
核心判断

提示: 资料越完整,方案设计越精准,项目启动越快。如果你不确定哪些资料已具备,可联系我们获取完整的《煤矸石充填项目前期资料清单》。

九、覆岩隔离注浆和其他充填方式有什么区别?

矿长经常问:膏体充填、覆岩注浆、原矸充填、高水材料充填,到底怎么选?

对比维度覆岩隔离注浆充填膏体充填原矸 + 高水材料复合充填
作业位置地面井下井下
是否影响采煤基本不影响影响,需改造工作面影响,需改造工作面
矸石处理量大(年消纳 150 万~300 万吨)中等中等至大
技术复杂度中等(地面制浆 + 钻孔注浆)高(井下管路复杂)中等(井下分选 + 充填)
投资规模中等较高中等
地表减沉效果好(下沉系数可降至 0.1)
主要优势不占井下空间,不影响产能充填效果最佳矸石就地处置,无需出井
主要限制需要明确关键层和离层空间井下改造大,影响产能需要井下分选和充填系统
核心判断

选择建议: 覆岩隔离注浆最适合"矸石量大、不想影响产能、地面条件允许建制浆站"的矿井;原矸 + 高水材料复合充填适合"矸石在井下产生、想就地消化"的场景;膏体充填适合对充填效果要求最高、且愿意承担井下改造成本的项目。具体选择需结合矿井地质、水文、生产规模、经济测算做专项评估。

十、常见问题 FAQ

Q1:覆岩隔离注浆适合所有煤矿吗?

不适合。必须有明确的关键层结构和可利用的离层空间,同时覆岩中不能有导通含水层的重大风险。无关键层的均质覆岩、断层密集区域通常不适合。

Q2:注浆层位怎么确定?

通过地质勘探数据,识别关键层位置,计算导水裂隙带高度,确认隔离岩柱厚度,最终确定在关键层底面离层空间进行注浆。注浆时机以压水试验水压变化为判据。

Q3:注浆会不会污染地下水?

规范操作下风险可控。关键是注浆层位要在含水层以下,且保留足够的隔离岩柱。同时需控制浆液 pH 值,建立地下水监测体系。

Q4:注浆会不会影响工作面正常回采?

覆岩隔离注浆在地面作业,不占用井下空间,正常情况下不影响工作面回采。但需建立注采协同机制,确保注浆速度与工作面推进速度匹配。

Q5:和膏体充填相比哪个更便宜?

覆岩隔离注浆的投资和运营成本通常低于膏体充填,因为不需要大规模改造井下工作面和运输系统。但具体成本取决于矿井条件、矸石性质、运距等因素,需做专项经济测算。

Q6:一个项目大概需要多长时间从评估到投产?

从前期资料收集、可行性评估、方案设计、设备采购安装到试运行,通常需要 6~12 个月,取决于矿井地质资料完备程度和审批流程。

Q7:如何判断我的矿适不适合做这个项目?

建议先对照本文第五部分的适用条件清单做初步自查,然后联系专业团队进行覆岩关键层判别和可行性分析。准备好第八部分列出的基础资料,可以大幅加快评估进度。

参考依据

  • 《煤矸石覆岩隔离注浆充填技术规范(征求意见稿)》——中国煤炭加工利用协会团体标准
  • 国家发改委《关于煤炭清洁高效利用的意见》(2024)
  • 中国矿业大学关键层理论及覆岩隔离注浆技术研究成果
  • 大海则煤矿百万吨级煤矸石覆岩隔离注浆充填试验成果

关于作者

核心判断

张洁贞,中矿天智信息科技(徐州)有限公司,煤矿绿色充填与智能化解决方案顾问,长期服务陕西榆林、神木、府谷以及山西、内蒙古煤矿客户,关注煤矸石治理、覆岩隔离注浆充填、绿色矿山创建与矿山智能化项目落地。技术方案设计依托中国矿业大学科研团队支持。

下一步行动

如果你所在矿井正在评估煤矸石治理方案、绿色矿山创建路径或覆岩隔离注浆充填的可行性:

📋 获取《煤矸石充填项目前期资料清单》——对照清单快速备齐评估所需的基础资料

📊 获取《矿井是否适合覆岩隔离注浆自查表》——10 分钟初步判断你的矿适不适合

💬 咨询张洁贞——添加微信,发送"煤矸石",一对一沟通矿井具体情况和技术适配性

*本文首发于 zhangjiezhen.cn,转载请注明出处。*

*声明:文中技术参数和工程数据来源于公开标准、学术文献和行业案例,具体项目需结合矿井地质、水文、采掘接续和矸石性质进行专项设计,不构成通用性保证。*
