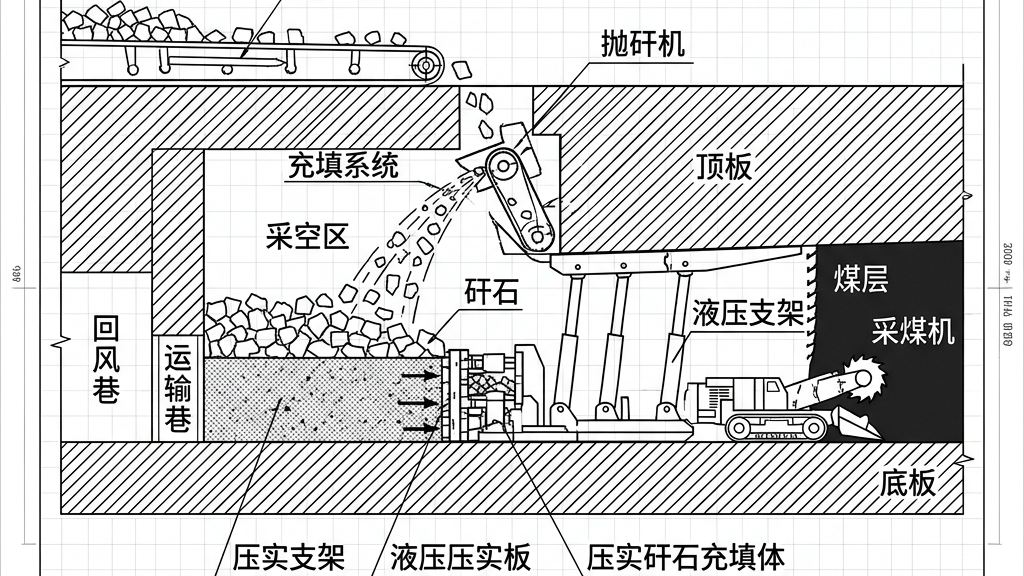

一、 长距离膏体充填泵送堵管爆管的工业痛点与安全红线
随着煤矸石膏体充填技术在大深步开采矿井的普及,输送管道沿程长(常达 2000 ~ 4000 米)、垂直落差大(300 ~ 800 米)以及充填浆体高浓高粘特性,使得泵送管路的稳定运行成为充填站日常管理的重中之重。
在管道充填输送过程中,堵管与爆管事故频繁爆发并带来巨大风险:
- 粗骨料沉降离析引发管道局部剧烈堵塞:当膏体坍落度降低或泵送停顿超越临界凝胶时间时,浆体内部的大颗粒矸石会在重力作用下快速沉降,导致管内有效过流面积骤减。泵送压力在数秒内飙升突破管道耐压极限(> 20MPa),引发恶性爆管。
- 高压爆管威胁井下人员与装备安全:管路发生爆管时,高压浆体与碎片瞬间喷射,极易造成井下人员伤亡,并严重破坏邻近的供电电缆与通信光缆,造成整采区停电停产。
- 传统人工掏管清理成本极高且恢复期长:一旦几千米长的深井充填管路彻底堵死,传统手段只能逐段切割管道进行人工掏管或整体废弃重铺,单次直接损失达上百万元,停产影响时间长达数周。
因此,深入解析膏体剪切稀化机理,建立管道沿程阻力损失定量算例,并配置自动化高压反冲洗 SOP,是保障充填系统安全高效运转的决定性环节。
二、 膏体流变剪切稀化机理与管道沿程阻力定量算例
2.1 剪切稀化 Herschel-Bulkley 流变学方程
煤矸石膏体浆体(浓缩矸石+粉煤灰+水泥)在管道内部的剪切应力 \(\tau\) 服从 Herschel-Bulkley 非牛顿流体方程:
式中:\(\tau_0\) 为屈服应力(Pa);\(K\) 为稠度系数(Pa·sⁿ);\(\dot{\gamma}\) 为剪切速率(1/s);\(n\) 为流变指数。当 \(n < 1\) 时,浆体表现出显著的剪切稀化(Shear Thinning)特性,即流速越快,表观粘度越低。
在内径为 \(D\) 的管道中,膏体流动平均阻力损失 \(i_{loss}\)(kPa/m)可表达为:
2.2 3000 米长距离输送沿程阻力定量算例
工程设定条件:
- 充填管道内径 \(D = 0.15\text{ m}\)(Φ150mm 耐磨钢管),全长 \(L = 3000\text{ m}\),垂直落差 \(H_{drop} = 400\text{ m}\)。
- 膏体流变参数:屈服应力 \(\tau_0 = 60\text{ Pa}\),稠度系数 \(K = 2.5\text{ Pa}\cdot\text{s}^{0.8}\),流变指数 \(n = 0.8\)。
- 泵送设计排量 \(Q = 80\text{ m}^3/\text{h}\),算得管道内平均流速 \(v = \frac{Q}{3600 \cdot \pi (D/2)^2} = 1.26\text{ m/s}\)。
定量解算过程:
- 计算屈服应力阻力项:\(i_1 = \frac{4 \times 60}{0.15} = 1600\text{ Pa/m} = 1.6\text{ kPa/m}\)。
- 计算黏性剪切阻力项:剪切速率 \(\dot{\gamma}_{eff} = \frac{8 \times 1.26}{0.15} \cdot \frac{3(0.8) + 1}{4(0.8)} = 67.2 \times 1.06 = 71.4\text{ s}^{-1}\)。
阻力 \(i_2 = \frac{8 \times 2.5}{0.15} \times (71.4)^{0.8} = 133.3 \times 30.6 = 4080\text{ Pa/m} = 4.08\text{ kPa/m}\)。
- 单位沿程总阻力损失:\(i_{total} = i_1 + i_2 = 1.6 + 4.08 = 5.68\text{ kPa/m}\)。
- 全线总管道阻力:\(P_{friction} = i_{total} \times L = 5.68 \times 3000 = 17040\text{ kPa} = 17.04\text{ MPa}\)。
- 扣除垂直静水势能恢复:\(P_{gravity} = \rho_{paste} \cdot g \cdot H_{drop} = 1750 \times 9.81 \times 400 = 6.87\text{ MPa}\)。
- 地表泵站出口需提供机械压力:\(P_{pump} = P_{friction} - P_{gravity} + P_{margin} = 17.04 - 6.87 + 2.0 = 12.17\text{ MPa}\)。
因此,地表工业泵站额定工作压力必须选取在 16MPa 以上,才能保证管道安全稳定输送。
充填管道沿程阻力损失分布式监测
沿管网部署高压压力变送器,实时计算单位沿程阻力 i_loss
Herschel-Bulkley 流变算例实时比对
比对实际泵压与算例预设值(如地表出口 12.17MPa),识别剪切稀化异常
泵压突破 18MPa 触发自动堵管预警
流量降至零且压力陡升时,PLC 在 1.2 秒内自动切断工业柱塞泵主电机
气动切换泵口“三通水/浆换向阀”
2.0 秒内隔离制浆系统,连通 25MPa 高压反冲洗水泵与 8.0MPa 高压氮气罐
高压水氮双相高频爆洗(Air-Water Blasting)
气液混合爆破冲击波瞬间剥离管壁黏附结块,形成强大推动力把堵塞段冲出
管道恢复通畅与系统自动化复位
末端排出纯净水且压力回落至 1.0MPa 以下,完成管道反冲洗自动扫线复位
三、 膏体充填管道控制与防堵技术参数对账表
系统配置管道分布式高压变送器与质量流量计,实现管路健康度的毫秒级评估。
3.1 膏体输送管道防堵关键工艺参数表
| 控制参数 | 规范设计标准 | 监测设备与频次 | 管道防堵与安全逻辑 |
|---|---|---|---|
| 膏体坍落度 (Slump) | 18 ~ 22 cm | 坍落度桶/在线坍落度仪 | 保证膏体流动性,防沉降离析 |
| 管道临界沉降流速 | \(v_{min} \ge 1.4\text{ m/s}\) | 电磁流量计,连续监控 | 流速低于临界值时大颗粒矸石快速沉降引发堵管 |
| 单位沿程阻力极限 | \(i_{max} \le 6.5\text{ kPa/m}\) | 分布式压力传感器解算 | 超过临界阻力意味着浆体发生了严重凝胶化 |
| 反冲洗水压力 | \(P_{wash} \ge 1.5 \times P_{work}\) | 高压反冲洗水泵 | 产生强大冲刷剪切应力,剥离管壁附着结块 |
| 氮气高压扫线压力 | \(P_{nitrogen} \ge 8.0\text{ MPa}\) | 大容量高压储气罐 | 形成气液混合高速冲击波,彻底吹净管内余浆 |
| 管道壁厚磨损红线 | 剩余壁厚 \(\ge 6.0\text{ mm}\) | 超声波壁厚测厚仪,每月 | 防范高压状态下减薄管道发生水力破裂 |
四、 膏体管路堵管前兆判定与高压反冲洗 SOP
当监测系统发现管路压力异常陡升或流量骤降时,必须在 2 分钟内完成反冲洗 SOP 执行:
SOP 1:泵送压力突升(突破 18MPa)与流量骤降应急处理
- 触发判定:泵出口压力在 15 秒内由 12MPa 快速攀升至 18.5MPa,末端流量计降至零。
- 自动化反冲洗执行步骤:
- 步骤 A:控制系统在 1 秒内自动停止工业柱塞泵主电机,切断主浆液给料。
- 步骤 B:自动气动切换泵口“三通换向阀”,将充填管路与制浆系统隔绝,瞬间连通高压反冲洗水泵。
- 步骤 C:启动高压水泵,以 25MPa 极高压力和 120m³/h 排量向充填管道压入高压清水,强行冲刷堵塞段。
- 步骤 D:同步开启高压氮气阀门,注入 8.0MPa 高压氮气形成水氮气液混合爆洗波(Air-Water Blasting),将管内存留结块彻底冲出管外。
- 步骤 E:冲洗持续 10 分钟直至末端排出纯净水,压力降至 1.0MPa 以下,完成系统复位。
五、 兖州长距离膏体充填防堵管示范工程案例
5.1 工程背景与治理方案
山东兖州某大型采区实施膏体充填置换煤柱开采,充填管道全长 3600 米,垂直落差 550 米。早期由于缺乏管道阻力在线监控与自动化反冲洗手段,曾发生 2 次严重堵管事故,造成数千米管道报废,损失近 300 万元。
矿井引进了“基于 Herschel-Bulkley 流变模型的管道阻力实时监测与高压水氮自控反冲洗系统”。
5.2 实施前后防堵效果对账表
| 对比项目 | 传统人工监控与冲洗 | 自动化阻力监控 + 水氮反冲洗SOP | 管道运行安全提升效益 |
|---|---|---|---|
| 堵管事故发生频次 | 2 次/年 (严重损坏管线) | 0 次/年 (前兆成功消除) | 彻底消除管道堵管停运 |
| 堵管前兆识别响应时间 | 10 ~ 15 分钟 (人工肉眼) | 1.2 秒 (PLC 自动触发) | 响应速度提升 900 倍 |
| 管道反冲洗成功率 | 45% (经常因压力不足失败) | 100% (高压水氮爆洗) | 清管成功率达到 100% |
| 单次清管恢复时间 | 72 小时 (人工拆管掏浆) | 0.5 小时 (自动爆洗复位) | 停工时间缩短 99.3% |
| 管道使用寿命 | 输送 40 万方 (局部磨损爆管) | 输送 120 万方 (均匀磨损) | 管道寿命延长 3 倍 |
六、 充填管道选型与防堵设计准备清单
机电科与充填站装配防堵系统前需收集以下基础资料:
- [ ] 膏体坍落度与流变曲线测试报告:包含不同水固比下的屈服应力 \(\tau_0\) 和稠度系数 \(K\)。
- [ ] 管道全线三维空间轨迹坐标图:包含所有弯头转弯半径(建议 \(R \ge 1.5\text{ m}\))及高程变化。
- [ ] 高压反冲洗泵站与氮气储气罐压力规格证书:确保反冲洗水压 \(> 25\text{ MPa}\)。
- [ ] 井下管道高压阀组气动/电动执行机构响应测试:确保换向阀切换时间 \(< 2.0\text{s}\)。
七、 常见问题 FAQ
Q:为什么在膏体充填管路高压反冲洗中引入高压氮气(气液混合爆洗)比单纯用水冲洗效果好得多?
A:因为单纯用水冲洗在遇到密集堵塞段时,水流容易从孔隙中穿流而无法形成足够的推动力;而高压氮气具备极高的高压缩性与膨胀性。水氮混合后形成的“气泡爆破波”在管内剧烈膨胀,能瞬间产生巨大的冲击剪切应力,剥离并推动高致密粘稠结块排出。
Q:充填泵送过程中,管路拐弯处的弯头磨损特别快,如何防止弯头爆管?
A:在弯头处采用高铬合金超耐磨弯头(硬度 HRC \(\ge 62\)),并将弯头曲率半径加大至管道内径的 10 倍以上(如 \(R = 1500\text{mm}\)),同时在弯头前后 5 米处安装在线超声波壁厚监控传感器,当壁厚磨损超过 50% 时自动预警更换。
关于作者
张洁贞,中矿天智信息科技(徐州)有限公司高级销售经理。
专注于煤矸石膏体长距离泵送管路防堵技术、管道水力阻力在线监测及高压水氮反冲洗系统集成。
联合中国矿业大学矿山灾害防治与环保重点实验室,为您提供管路阻力计算、泵站匹配与防堵自动化全套交付服务。
*本文首发于 zhangjiezhen.cn,转载请注明出处。*
*声明:文中技术参数与算例指标均已脱敏。充填管路阻力计算需结合具体矿井管道拓扑结构定向推导。*
