深部采动冲击地压危险性综合评价与微震电荷多参量联合监测预警:GB/T 25217标准、动静载叠加力学模型与卸压防冲工程实践

深部采动冲击地压危险性综合评价与微震电荷多参量联合监测预警:GB/T 25217标准、动静载叠加力学模型与卸压防冲工程实践

00

工程导语:核心矛盾与控制边界

张洁贞 2026-08-17 · 约 12 分钟阅读 矿业技术与绿色开采

一句话回答: 煤矿深部开采冲击地压灾害的精准防治取决于冲击倾向性鉴定与动态多参量联合监测。依据 GB/T 25217 规范,通过实验室测定煤岩动态破坏时间 $DT$、弹性能量指数 $W_{ET}$ 与冲击能量指数 $K_E$,建立“微震总能量释放 + 钻屑量法 + 煤体电荷感应”三维立体监测预警模型,结合大直径钻孔卸压与顶板水力压裂割缝,出具通过省级专家评审的防冲专项评估报告。

适用读者: 煤矿矿长、总工程师、生产副总、防冲科长、地测主管、综采防冲施工队长

作者: 张洁贞|中矿天智信息科技(徐州)有限公司高级销售经理|中国矿业大学深地岩石力学与冲击地压防治重点实验室技术合作支持

01

一、行业痛点与法规严管:深井高地应力与瞬态爆裂显现危机

随着煤矿开采深度以每年 $10 \sim 25\text{ m}$ 的速度向深部延深,陕西彬长、黄陇、神东深部及山东、内蒙古、辽宁矿区普遍进入了“千米深井”或“高构造应力”开采阶段(地应力 $\sigma_v = 15 \sim 35\text{ MPa}$)。

在厚硬坚硬顶板(如白垩系巨厚砂岩、洛河组砂岩)与高刚度煤柱受载条件下,冲击地压成为威胁矿井安全的“头号杀手”:

  1. 瞬态爆裂破坏极其剧烈:煤岩体内部积聚的数十兆焦耳($\text{MJ}$)弹性应变能在毫秒级瞬间突然释放,产生高达数十米每秒的巷道冲出冲击波,导致支架成排折损、底鼓数百毫米甚至巷道完全闭合;
  2. 多源动静载叠加诱发机理复杂:上覆厚硬顶板断裂产生的动载荷应力波 $\sigma_d$,与工作面超前支承压力及断层构造静载荷 $\sigma_s$ 发生非线性叠加,瞬态突破煤体屈服极限 $\sigma_c$;
  3. 国家安监“一票否决”与专项论证硬要求:国家矿山安全监察局《防治煤矿冲击地压细则》与《矿安〔2026〕81号》明确规定:凡开采深度超过 400m 且煤层具有冲击倾向性的矿井,必须编制冲击地压危险性综合评价报告并组织专家论证;未采取区域防冲与局部解危措施的采掘工作面,一律不得组织生产。
深井高自重应力(γH) + 构造残余应力 + 采动超前集中应力(σ_s)
  ↓ 煤岩体弹性应变能高密度积聚(W_elast ≥ 10⁵ J/m³)
上覆坚硬厚层顶板大面积悬顶破断 → 释放高频动载应力波(σ_d)
  ↓ 动静载应力叠加突破极限强度(σ_s + σ_d > [σ_c])
煤岩体瞬间发生脆性冲击破坏与动力抛出
  ↓ 落实 GB/T 25217 与国家防冲细则
通过微震台网 + 钻屑法 + 电荷感应多参量预警 + 大直径卸压注浆解危

因此,开展正规的 GB/T 25217《冲击地压测定、监测与防治方法》 综合评价,并构建多参量协同监测预警与卸压解危工程体系,是总工程师守牢深部矿井安全底线的核心支柱。

02

二、岩石力学与动静载叠加破坏模型:冲击倾向性指数与能量释放方程

煤岩冲击倾向性是煤岩介质发生冲击破坏的固有物理力学属性。

1. GB/T 25217 煤岩冲击倾向性四大力学判据

依据国家标准 GB/T 25217.1~25217.2,通过伺服刚性试验机测定标准圆柱形试件($\Phi 50\text{mm} \times 100\text{mm}$)的应力-应变全过程曲线:

  • 动态破坏时间 ($DT$, Dynamic Failure Time):试样达到单轴抗压峰值强度后,应力完全跌落至零所经历的时间($\text{ms}$):
$$DT \le 50\text{ ms} \to \text{强冲击倾向性};\quad 50 < DT \le 500\text{ ms} \to \text{弱冲击};\quad DT > 500\text{ ms} \to \text{无冲击}$$
  • 弹性能量指数 ($W_{ET}$, Elastic Energy Index):试样加载至峰值强度的 $75\% \sim 85\%$ 后卸载,弹性应变能 $E_e$ 与塑性耗散能 $E_p$ 之比:
$$W_{ET} = \frac{E_e}{E_p} \ge 5.0 \to \text{强冲击倾向性};\quad 2.0 \le W_{ET} < 5.0 \to \text{弱冲击}$$
  • 冲击能量指数 ($K_E$, Impact Energy Index):应力-应变曲线峰前积聚总变形能 $A_1$ 与峰后破坏损耗能 $A_2$ 之比:
$$K_E = \frac{A_1}{A_2} \ge 5.0 \to \text{强冲击倾向性};\quad 1.5 \le K_E < 5.0 \to \text{弱冲击}$$
  • 顶板抗拉强度与弯曲能量指数 ($U_{wQ}$):坚硬顶板抗拉强度 $\sigma_t \ge 4.0\text{ MPa}$ 时,破断释放巨大弹性能。

冲击地压动静载叠加诱发机制与微震三维能量模型图
图1:深部开采冲击地压动静载叠加诱发力学机理剖面图与工作面三维微震能量云图模型

2. 动静载叠加冲击启动条件判据方程

在采动空间某点,冲击地压启动的力学充要条件为:

$$\sigma_s + \sigma_d \ge \sigma_{c\_dynamic}$$
$$\sigma_s = k_{stress} \cdot \gamma H + \sigma_{tectonic}$$
$$\sigma_d = \rho_{rock} \cdot C_p \cdot v_{ppv} = \sqrt{\frac{2 E_{seismic} \cdot \rho_{rock} \cdot C_p}{4 \pi R_{dist}^2}}$$

式中:$k_{stress}$ 为静态支承压力集中系数;$v_{ppv}$ 为微震动载诱发的质点振动峰值速度($\text{m/s}$);$E_{seismic}$ 为顶板断裂释放的微震总能量($\text{J}$);$R_{dist}$ 为震源距巷道煤壁的直线距离。

03

三、多参量联合监测预警指标与分级响应体系

为了克服单一手段监测误报的缺陷,矿井构建了“微震全域定位 + 钻屑局部校核 + 煤体电荷连续感应”立体多参量预警模型:

监测方法 物理测量参数 测点布置与间距 预警临界指标与异常特征 防冲应急响应 SOP 处置措施
全矿井三维微震监测 微震事件能级($\text{J}$)、频次、空间破裂坐标 井下空间立体布置 8~16 通道拾震器,间距 150m 单次微震能量 $E \ge 10^5\text{ J}$,日总能量突增 3 倍,或能级缺震异常 立即停止采掘作业,撤离人员,组织专家研判应力集中区
钻屑法 (Drilling Cuttings) 单位钻孔长度排出的煤粉重量 ($S_k, \text{kg/m}$) 工作面顺槽迎头每隔 15m 施工 $\Phi 42\text{mm}$ 钻孔 钻屑量超标倍数 $>1.5$ 倍,或打钻出现卡钻、吸钻、顶钻动力现象 立即启动大直径($\Phi 110 \sim 150\text{mm}$)钻孔强化卸压施工
煤体电荷感应监测 煤体微破裂产生的瞬态电荷量与电磁辐射强度 顺槽每隔 30m 在煤帮浅孔埋设电荷传感器 电荷量脉冲频次突增 $>50\text{ 次/min}$,幅值突破 $2.0\text{ pC}$ 降低采煤机割煤牵引速度,实施超前动压注水湿润煤体
应力在线监测 (Hydraulic Cells) 钻孔双向振弦式应力计垂直应力增量 ($\Delta \sigma$) 煤柱深部 8m、14m 处,间距 30m 垂直应力增量 $\Delta \sigma > 5.0\text{ MPa}$ 或总应力 $>1.5 \gamma H$ 优化相邻采区接续计划,实施顶板定向水力压裂割缝卸压

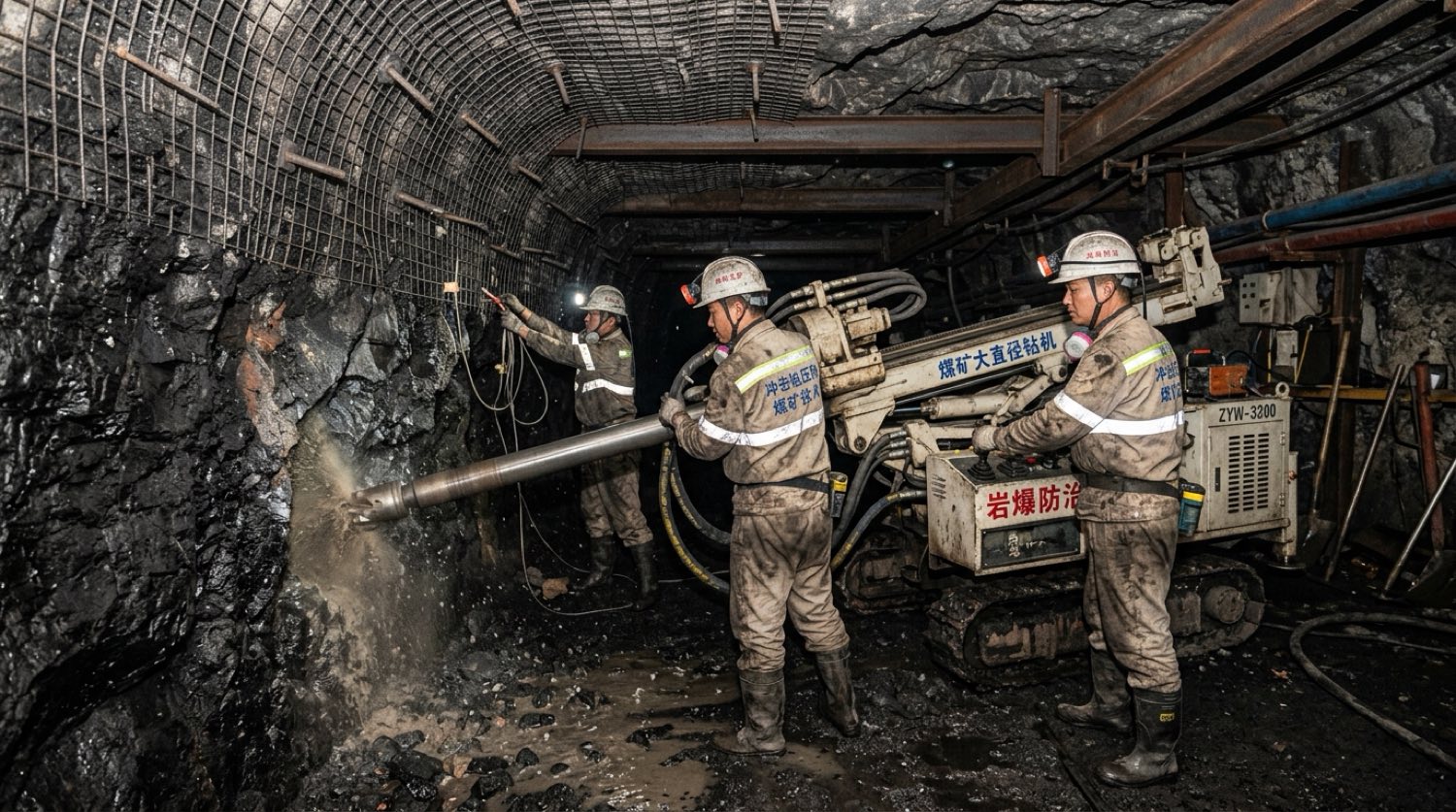

井下顺槽大直径钻孔卸压与微震传感器安装现场
图2:防冲工程技术人员在工作面顺槽使用履带式钻机施工 $\Phi 150\text{mm}$ 大直径卸压钻孔
04

四、标准化防冲SOP:危险性评价与综合治理实施全流程

中矿天智与中国矿业大学科研团队严格执行闭环标准化防冲流水线:

SOP 1:地质力学基础测试(采集煤层及顶底板岩样,实验室刚性试验机测定 DT、W_ET、K_E 冲击倾向性指标)
  ↓
SOP 2:开采地质条件综合评估(分析开采埋深、断层构造褶曲、背斜轴部、残留煤柱应力集中叠加效应)
  ↓
SOP 3:三维弹塑性数值模拟分析(FLAC3D/3DEC 建立采区全空间数值模型,反演采动弹性能密度演化)
  ↓
SOP 4:全矿井微震台网与多参量预警系统安装(构建地表与井下联合拾震台网,实现毫秒级震源定位)
  ↓
SOP 5:区域与局部防冲工程设计实施(顶板定向水力压裂割缝 + 煤层大直径钻孔卸压 + 强力高预应力支护)
  ↓
SOP 6:编制冲击地压危险性评价报告并组织专家评审(组织 5 位国家级防冲专家现场评审,出具备案报告)

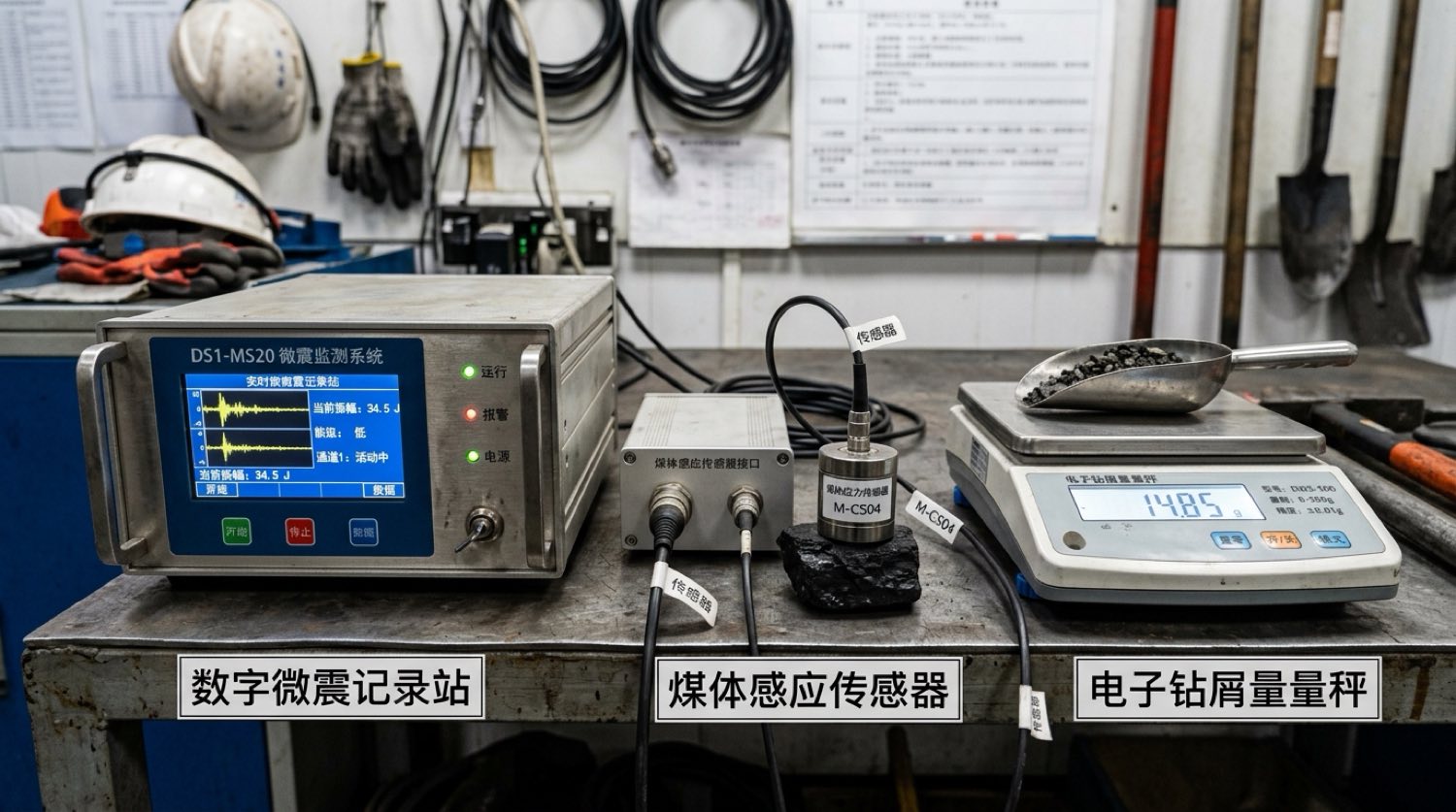

矿用微震采集分站与煤体电荷感应仪特写
图3:实验室与井下配备的数字微震记录分析分站、煤体感应传感器与高精度钻屑量量秤特写
05

五、工程案例复盘与经济对账:陕北彬长矿区某大型深井防冲项目

以下结合彬长矿区某年产 500 万吨深井(主采 4 号煤层,平均埋深 680m)的技术服务项目进行深度对账。

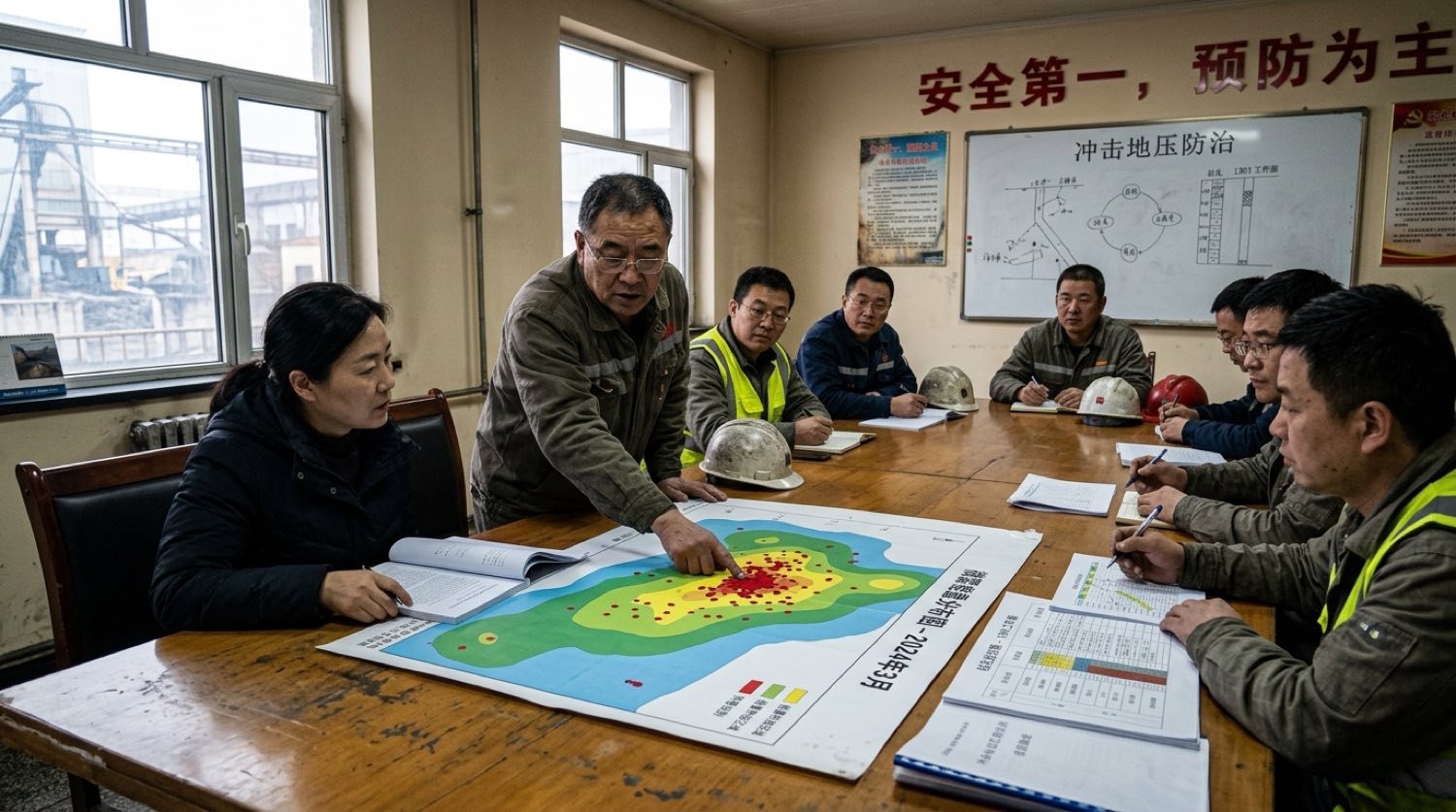

矿长总工与防冲专家组在防冲风险会审现场
图4:中国矿业大学防冲科研专家与煤矿总工程师围坐在会议室审定工作面微震能量预警报告

1. 工程背景与技术挑战

  • 地质力学特征:煤层单轴抗压强度 $\sigma_c = 18.5\text{ MPa}$,动态破坏时间实测 $DT = 42\text{ ms}$(强冲击倾向性),弹性能量指数 $W_{ET} = 6.2$;上覆赋存厚度达 45m 的坚硬洛河组中粗粒砂岩(抗拉强度 $\sigma_t = 5.2\text{ MPa}$);
  • 突出隐患:首采工作面回采至 350m 处时,连续发生单次能量突破 $3.5 \times 10^5\text{ J}$ 的高能微震大事件,巷道两帮底鼓量达 $400\text{ mm}$,严重制约安全开采。

2. 项目造价明细与成套防冲服务(合同总额:88.0 万元)

彬长某矿冲击地压危险性综合评价与微震监测项目(合同总额:880,000 元)
  ├── 煤岩冲击倾向性实验室伺服力学全套测试(DT、W_ET、K_E、顶板力学):180,000 元
  ├── 三维采动弹性能数值模拟与采区冲击危险区等级精细化划分:200,000 元
  ├── 全矿井微震台网参数校核、三维震源定位优化与电荷感应预警标定:250,000 元
  └── 顶板水力压裂与大直径钻孔卸压设计方案及省级专家评审会组织:250,000 元

3. 防冲工程实施成果

  1. 顶板超前水力压裂断顶:在回风顺槽施工仰角 $45^\circ$、孔深 75m 的定向水力压裂钻孔(注水压力 35~42 MPa),成功切断坚硬顶板悬臂梁,单次微震最大能量由 $10^5\text{ J}$ 级压降至 $10^3\text{ J}$ 级(高能震动释放率降低 85%);
  2. 煤帮大直径钻孔卸压:施工 $\Phi 150\text{ mm}$、孔深 20m 的大直径卸压孔,将煤柱深部集中应力峰值向深部转移 8m 以上;
  3. 安全效益:工作面安全推进过断层破碎带与高应力区,未发生任何破坏性冲击地压事件,顺利通过国家矿山安监局防冲合规验收。
06

六、矿长与总工防冲迎检自查清单

总工程师在组织防冲安全大检查与安监局迎检时,必须核验以下 6 项核心台账:

  • 法定 CMA 冲击倾向性鉴定报告原件:国家认定检验检测机构出具的煤层与顶底板岩层冲击倾向性鉴定报告。
  • 冲击地压危险性综合评价报告:包含“采区冲击危险区等级划分图”及 5 位省级专家亲笔签字的评审意见书。
  • 微震监测系统 24 小时连续运行台账:微震台网拾震传感器完好率 $100\%$,包含微震能量、频次、震源三维坐标日报表。
  • 日常防冲监测与钻屑法检测记录:通防防冲队每日各班次钻屑量实测记录单(含煤粉称重原始记录与超标预警单)。
  • 卸压解危工程施工竣工图件:大直径钻孔卸压孔编号、孔径、孔深、间距及煤粉排出量统计台账。
  • 防冲专项安全培训与防护设施:防冲区域作业人员佩戴专用防冲防护服、防护面罩及人身安全距离标定牌。
07

七、常见问题深度解答 (FAQ)

Q1:为什么煤层具有强冲击倾向性并不等于一定会发生冲击地压?

答: 冲击倾向性是煤岩的内在物质属性(内因),表明煤体具备储存与瞬态释放高弹性应变能的物理条件;而冲击地压的最终爆发还必须具备外部力学与边界条件(外因),即煤体处于高集中静载荷状态(大采深、残留煤柱、构造应力)且受到坚硬厚顶板破断释放的高频动载应力波扰动。只有内因与外因同时满足时,冲击地压才会启动。

Q2:大直径钻孔卸压的防冲机理是什么,孔径一般如何选择?

答: 大直径钻孔(孔径通常为 $\Phi 110 \sim 150\text{ mm}$,深 $15 \sim 25\text{ m}$)施工后,孔周高应力煤体发生塑性屈服与碎裂,原本由煤柱边缘承受的高集中支承压力被迫向煤体深部转移,在巷道两帮形成厚度达 5~8m 的低应力塑性缓冲吸能区。当外部动载应力波传来时,松散的缓冲带吸收大量冲击能量,从而保护巷道空间不发生剧烈爆裂破坏。

Q3:微震监测与地音监测有什么本质区别?

答: 区别在于频带与监测尺度:① 微震监测:工作频带较低($0.1 \sim 500\text{ Hz}$),监测波长长、传播距离远(可覆盖数公里),能够精准定位深部岩体大范围宏观破断事件的三维空间坐标与总释放能量($\text{J}$);② 地音监测:工作频带高($500 \sim 5000\text{ Hz}$),主要捕捉煤体微裂隙萌生发展的高频微破裂信号,监测范围较小(局限于几十米范围内),常用于掘进迎头的局部微前兆预警。

Q4:冲击地压危险性综合评价需要多长时间完成?

答: 煤岩取样及实验室冲击倾向性测试需 5~7 天,三维地应力数值模拟反演与多参量数据处理需 7~10 天,编制评价报告与组织 5 位专家闭门评审需 3~5 天,全流程通常在 15~20 个工作日 内完成并出具备案报告。

08

参考依据与标准规范

  1. GB/T 25217-2010《冲击地压测定、监测与防治方法》(全套国家标准)
  2. 防治煤矿冲击地压细则(2018版),国家煤矿安全监察局
  3. 煤矿安全规程(2025版),国家矿山安全监察局
  4. 矿安〔2026〕81号《国家矿山安全监察局关于进一步加强煤矿重大灾害精准治理与安全风险辨识评估的指导意见》
  5. GB 50215-2015《煤炭工业矿井设计规范》
  6. KA/T 1047-2007《煤矿井下煤层瓦斯压力的直接测定方法》
09

关于作者与中矿天智服务承接

张洁贞,中矿天智信息科技(徐州)有限公司高级销售经理,长期服务陕北榆林、神木、彬长,山西及内蒙古各矿区各大煤矿企业。

检验检测与技术服务深度依托 中国矿业大学深地岩石力学与冲击地压防治重点实验室,拥有国家级 CMA/CNAS 资质。

承接业务范围:

  • 煤岩冲击倾向性鉴定(DT、W_ET、K_E、顶板弯曲能量指数测定);
  • 矿井冲击地压危险性综合评价报告编制与省级专家评审;
  • 全矿井微震监测台网、煤体电荷感应预警系统设计与集成;
  • 坚硬顶板定向水力压裂割缝、大直径钻孔卸压与充填防冲顶层设计。
10

矿方下一步行动指引

📋 获取《煤矿冲击地压危险性评价资料清单与取样指导书》

📊 获取《煤矿多参量防冲预警阈值与大直径钻孔设计参数表》

💬 咨询张洁贞——添加微信:zhangjiezhen176,电话:+86 ,一对一沟通项目技术论证与专家评审排期。

本文首发于 zhangjiezhen.cn,转载请注明出处。

需要对照贵矿地质条件测算工艺路线或工程可行性?

可在线测算充填 OPEX/TCO 与环保减免边界,或提交矿井基础参数与张洁贞工程协同团队直接会商。

【工程适用边界与安全合规声明】:本文所载冲击地压防治、微震应力监测、隐蔽致灾因素普查与预警等技术方案、现场实测指标与工艺参数,均基于特定地质工况与矿井工程实践提炼,属于工程参考控制区间(具体以设备出厂技术协议、现行《煤矿安全规程》及各矿专项工程设计为准),不替代法定矿井初步设计批复与安全设施专项设计。不同矿区地质构造、煤层赋存自燃倾向性、瓦斯等级与围岩富水性差异显著,现场实施须严格遵循国家标准及行业技术规范。
