说明:这篇不是把某个未公开项目包装成案例,而是按神木及陕北矿区常见地貌、煤层赋存、矸石处置和绿色矿山建设要求,整理出一套更接近现场复盘的项目实施口径。真正到单矿设计时,仍然要以钻孔柱状、采掘工程图和专项论证为准。
一、项目不是从设备开始,而是从“这口矿为什么要做”开始
我见过不少矿方第一次谈覆岩隔离注浆,会议前半小时都在问制浆站多大、泵压多少、钻机用哪一型。这个顺序其实反了。神木矿区的项目,第一件事应当是把目标说清:是为了解决矸石长期外排和占地问题,是为了减轻采空区上方沉降,还是为了给某个工业场地、道路、村庄或输电通道做保护。
目标不同,方案会完全变样。以矸石不外排为主,制浆能力和连续消纳量就是硬指标;以沉陷控制为主,离层层位、注入窗口和地表沉降监测权重更高;如果两者都要,项目就不能只靠施工队经验推进,必须把采掘、地测、机电、环保和调度放到一个节奏里。
覆岩隔离注浆做得好不好,早在第一轮资料审查时就已经决定了一半。
不能把“多注一点浆”当成保险。层位错、时机错、监测缺,注入量再大也可能只是把成本打进地下。
二、神木矿区最先暴露的现场约束
陕北矿区地表看起来开阔,但工程上并不简单。黄土沟壑切割强,地表高差和冲沟走向会影响钻场布置;部分矿井附近有洗选厂、运煤道路、输电线路、村庄和生态治理区,保护对象不是一条线,而是一张网。项目组如果只盯井下工作面,地表这张网迟早会反过来卡住施工。
第二个约束是矸石来源。煤矸石覆岩隔离注浆不是把矸石拉来就能进泵,粒径、含泥量、含水率、可磨性和稳定性都会影响堵管概率。一个项目是否能长期跑起来,很多时候不取决于某台泵的峰值能力,而取决于洗选厂、破碎磨细、浓度控制和管路清洗能不能天天稳定。
三、三张图决定方案方向
真正靠谱的项目启动会,桌面上至少要摊开三张图:采掘工程图、钻孔柱状图、地表保护对象分布图。采掘工程图回答“什么时候出现离层窗口”;钻孔柱状图回答“离层可能在哪个层位发育”;地表保护对象分布图回答“哪些区域值得优先控制沉陷”。
如果这三张图对不上,后面所有参数都只是猜。比如某工作面推进快,离层窗口持续时间短,孔位就要提前;如果关键层上方接近含水层,封孔、压力上限和异常回水监测就要更保守;如果地表保护对象分散,孔网布置不能只按等间距画格子,而要按风险分区做权重。
核查工作面走向、推进速度、采高、采厚变化和接续计划,判断注浆窗口。

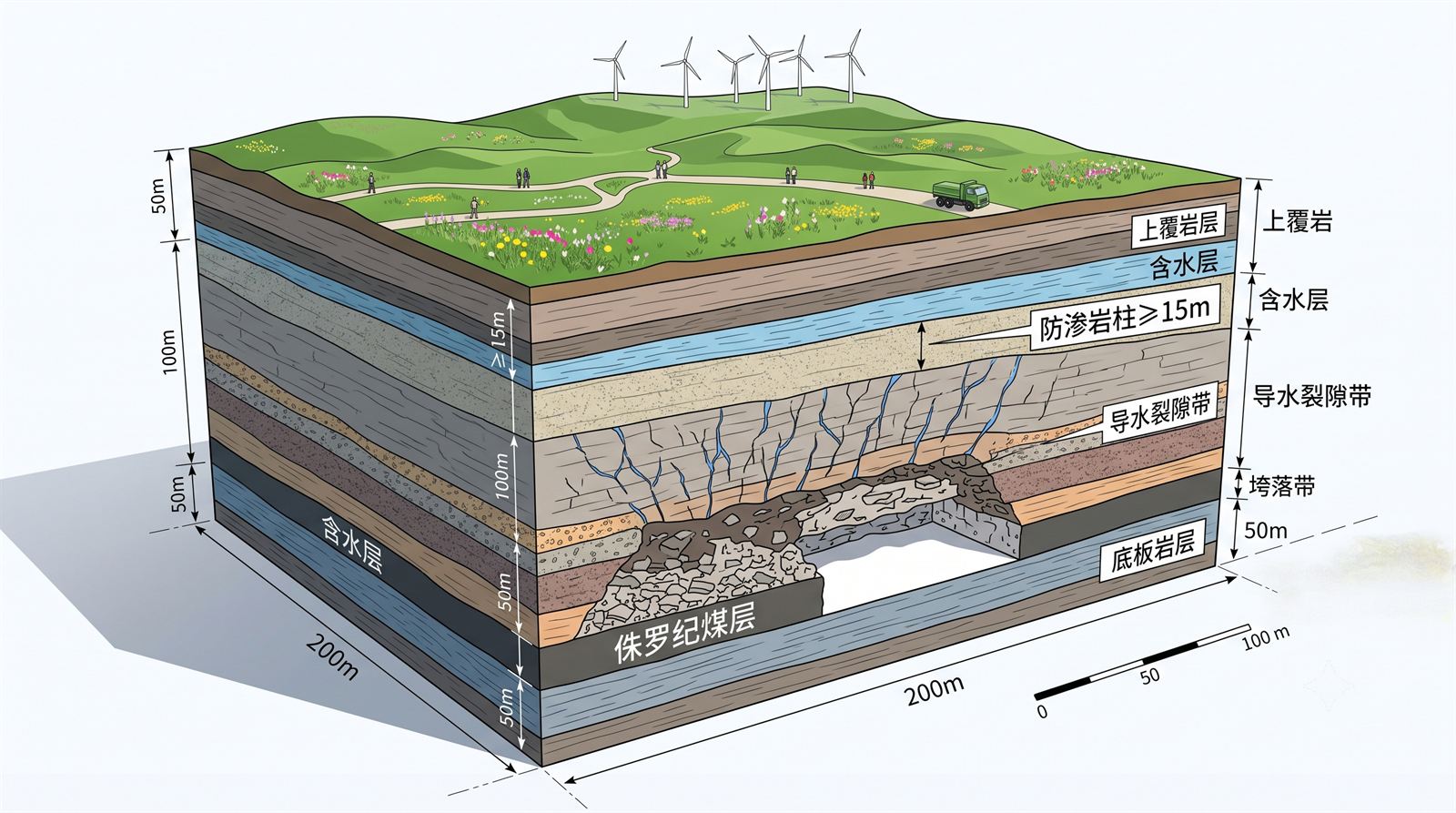

识别关键层、软弱夹层、含水层和可形成离层的层位组合。
把工业场地、道路、村庄、沟谷和生态治理区按风险等级标注出来。
看粒径、可磨性、含泥量、胶结材料需求和长期泵送稳定性。
四、工艺选择不是单点参数,而是一组取舍
项目方案里最容易被误读的是孔深和注浆压力。孔深不是越深越好,注浆压力也不是越高越保险。孔深要服务于目标离层空间,压力要服务于浆体进入裂隙和离层的可控扩散,同时不能击穿不该击穿的边界。
神木矿区做这类项目,通常要把工艺拆成四个选择:孔位是沿工作面布置还是沿保护对象布置;终孔层位是贴近主关键层下方还是选择稳定离层发育带;浆液是偏高浓度消纳还是偏稳定扩散;监测是只留施工台账,还是把压力、流量、浓度、沉降、离层量接入同一套闭环。
| 决策项 | 偏沉陷控制 | 偏矸石消纳 | 现场提醒 |
|---|---|---|---|
| 孔位布置 | 围绕保护对象和沉降敏感区加密 | 围绕连续工作面和制浆能力排产 | 不能脱离采掘接续单独画孔网 |
| 终孔层位 | 优先匹配关键层下方离层空间 | 兼顾可注空间和稳定扩散范围 | 避开含水层和封孔薄弱段 |
| 浆液路线 | 重视稳定性、可控扩散和早期支撑 | 重视粒径级配、浓度和连续泵送 | 试配必须先于大规模施工 |
| 效果评价 | 沉降、离层量、压力曲线联合判断 | 注入量、矸石消纳量和管路稳定性联合判断 | 单看吨数容易误判效果 |
五、施工组织要跟采掘节奏走
覆岩隔离注浆最怕“矿上采矿是一个节奏,地面注浆是另一个节奏”。工作面推进到哪里、离层何时发育、钻孔何时终孔、浆液何时进入目标层位,这些节点必须连起来。神木矿区很多项目场地条件不错,真正难的是协同:钻机进场、制浆站调试、矸石供应、泵送管路、井下反馈和调度审批不能各干各的。
我更建议矿方把项目拆成三个阶段。第一阶段做资料复核和验证孔,不急着上规模;第二阶段做一个工作面的连续注浆验证,重点看堵管、跑浆、压力波动和沉降响应;第三阶段再把工艺固化成标准作业卡,纳入采掘接续和环保台账。
六、验收看的是闭环证据,不是漂亮汇报
项目验收时,最有价值的不是一张“完成注入量”的汇总表,而是一条能追溯的证据链:某孔在某时间段、对应工作面某位置、浆液浓度多少、压力流量如何变化、异常怎么处置、地表沉降和离层监测有没有响应。只有这些数据串起来,才能判断浆体是真的进了目标空间,还是在不该去的地方消耗掉了。
七、项目容易踩的坑
第一个坑,是把覆岩隔离注浆当成普通充填工程,只考核消纳吨数。吨数当然重要,但如果离层窗口错过,吨数越大,越可能变成成本黑洞。第二个坑,是忽视封孔质量。神木矿区部分地层裂隙和软弱夹层复杂,封孔段一旦处理粗糙,后续压力曲线会变得很难解释。
第三个坑,是现场记录太散。施工队有施工记录,制浆站有浓度记录,调度有推进记录,地测有沉降记录,但彼此时间格式不统一、孔号命名不统一,最后验收复盘只能靠人工对表。这个问题不解决,项目做得越大,管理越被动。
八、矿方启动前要备齐什么
如果矿方准备启动神木或陕北类似项目,我建议先把资料清单压实,而不是先催报价。至少要准备近三年的采掘接续计划、目标工作面的柱状资料、关键层判别资料、地表保护对象清单、矸石产量和物性数据、现有洗选厂及破碎磨细条件、沉降监测历史数据,以及矿上对环保、沉陷和矸石消纳的优先级排序。
这些资料越完整,方案越容易落地。反过来,如果资料缺口很多,最务实的做法不是硬写完整方案,而是先用验证孔和小规模试验把关键不确定性打掉。工程项目最怕假装确定,尤其是地层、浆液和采掘节奏耦合在一起的时候。
九、资料依据与行业参考
本文以公开政策、行业技术资料和神木及陕北矿区常见工程条件进行项目化整理,具体项目仍需结合单矿地质资料、采掘接续计划、现场试验和专项设计审查。
