针对煤矿煤矸石大量升井排放导致的矸石山自燃、土地重金属污染、生态环保重税及村庄铁路“三下”压煤弃采死穴,系统阐明“采选充一体化”井下循环利用技术体系,详解井下大断面双能X射线智能干选、原位高压破碎级配、充填专用液压支架后置推移捣固及高密度微膨胀膏体充填减沉控制机理,解析充实率核验、地表零沉陷观测及绿色矿山综合财务精算全维实战规程。
一、传统煤矿“矸石出井”之困:生态环保红线、运输内耗与巨量压煤
在传统采煤工业模式中,原煤与矸石混合采出并全数提升至地表,再通过地面洗选厂分离排矸。这种“先提上来、再堆起来”的粗放模式,在新时代双碳战略与生态环境保护红线面前,已彻底沦为企业发展的致命包袱。
1.1 地表矸石山引发的严重生态危机与巨额罚单
全国煤炭开采每年产生煤矸石超 7 亿吨,地表堆存量已突破 70 亿吨:
- 自燃有害气体污染与垮塌滑坡隐患:堆积如山的矸石山内部硫化物缓慢氧化积热,极易诱发大面积自燃,向大气持续排放二氧化硫(SO2)、硫化氢(H2S)及一氧化碳等剧毒气体;在雨季暴雨冲刷下,极易失稳诱发特大泥石流滑坡地质灾害;
- 重金属下渗淋溶摧毁地下水源:矸石山露天淋雨产生的酸性重金属淋溶水(含镉、铬、砷、铅等)渗入地表土壤和浅层地下水系,造成周边农田盐碱化硬化与居民饮用水源永久性污染;
- 沉重的固废环保税与征地支出:国家《环境保护税法》对未符合标准贮存的煤矸石按每吨 5 元至 25 元征收环保税;加上日益严苛的林地占用审批与数百万元的防渗复垦刚性支出,企业不堪重负。
1.2 提升运输运力严重内耗与“三下”死煤资源的沉睡
地面环保重压高悬的同时,井下运输与资源开采同样陷入瓶颈:
- 无效提升占据宝贵主井运力:原煤含矸率通常达到 15% 至 30%。每天数千吨坚硬沉重的废矸石在井底车场排队装仓、经主立井箕斗高功耗提升至地表,白白白消耗了全矿 20% 以上的提升机电能与主运皮带寿命;
- “三下(建筑物下、铁路干线、水体水库)”压煤导致矿井提前枯竭:为了保护地表村庄民房、高铁线路及地表湖泊河流,矿井被迫留设大面积永久性保护煤柱。许多开采数十年的老矿井由于优质资源采空,剩余储量几乎全部被“压在村庄和水库底下”,企业空守着数亿吨优质煤炭却无法下刀开采,面临提前关井闭坑的绝境。

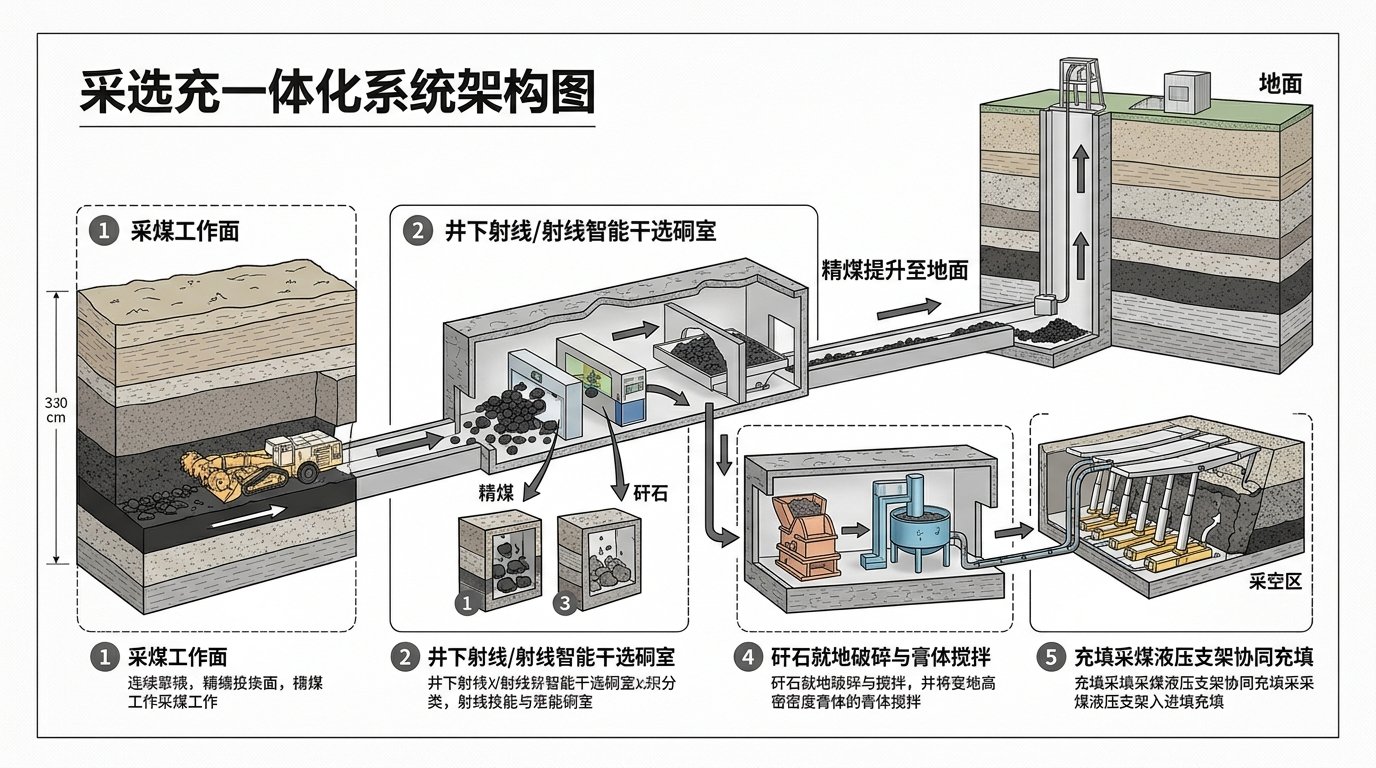

二、采选充一体化核心机理与井下原位绿色循环闭环拓扑
破解矸石困局的根本出路,是实现“矸石不出井、原位高效选、采空区就地充、地表零沉陷”的采选充一体化生态工业闭环。

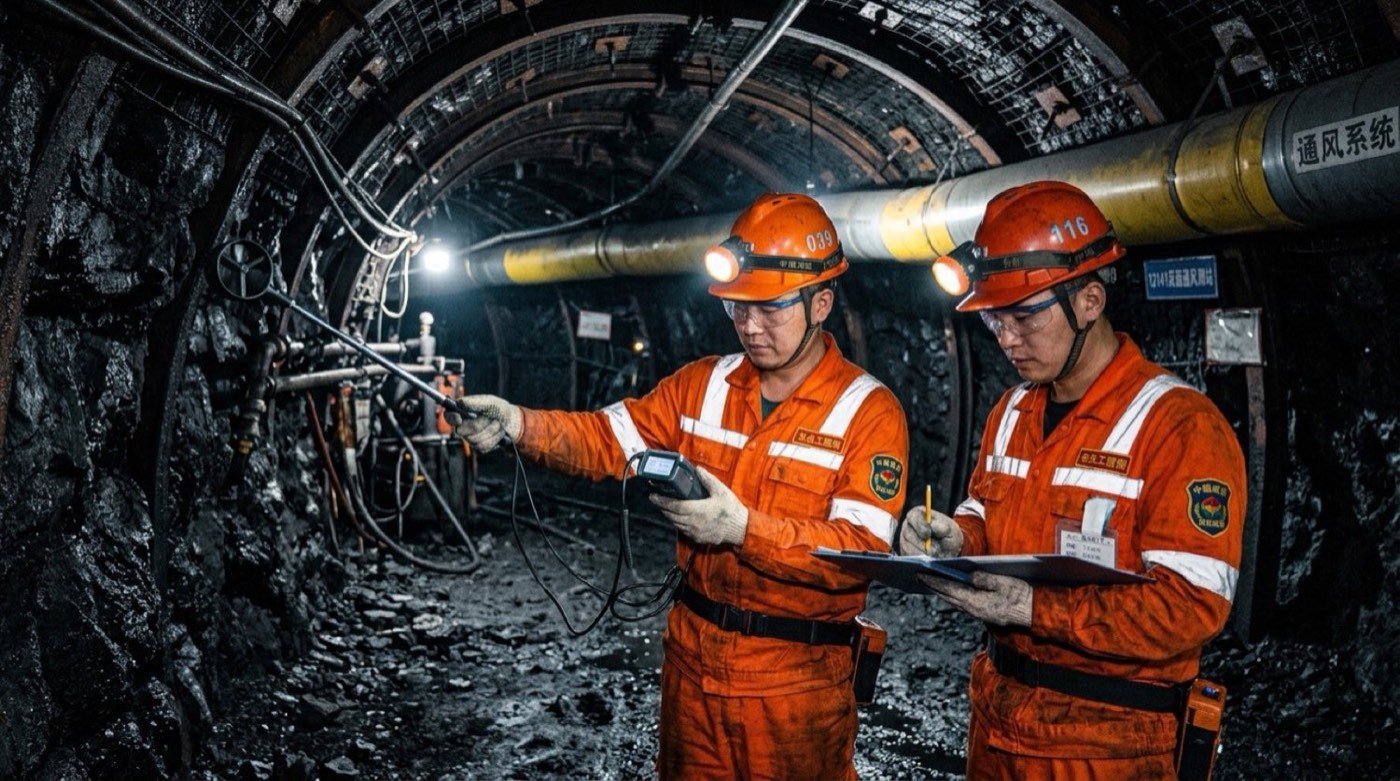

2.1 井下大断面大块原煤智能干选物理机理
在井下开辟专用大断面硐室建设智能化分选中心,杜绝任何洗选废水外排:
- 双能高能X射线透射(DE-XRT)智能识别算法:原煤经振动给料机单层平铺高速通过检测皮带,高频 X 射线穿透煤块与矸石块。由于煤主要由碳氢等轻元素组成,而矸石富含硅、铝、铁、钙等重元素,两者对高低两种能谱 X 射线的吸收衰减系数存在显著差异;
- 微秒级阵列高压高速气枪精准剔除:安装于皮带下方的数十组高压快速气动电磁喷嘴,在 5 毫秒内根据识别算法计算出的质心坐标,对准飞行轨迹中的硬矸石喷射超音速高压气流,将矸石块精准“吹打”落入矸石仓,洁净煤则保持抛物线顺畅进入主煤仓,分选精度超过 95%,彻底省去了传统重介质洗选庞大的洗水循环系统。
2.2 采空区上覆岩层下沉阻隔与“砌体梁”结构平衡
充填采煤的本质,是用致密人造充填体完全取代传统垮落法中的冒落自由空间:
- 消除关键层失稳破断的自由形变净空:传统垮落采煤法之所以造成地表剧烈沉降,是因为工作面推进后顶板下方存在高度等于煤厚(3米至6米)的巨大架空空腔。覆岩失去承托发生断裂垮落;
- 高充实率人造隔水承载底座:通过在液压支架后方紧随采煤进度高密度压入磨细矸石与微膨胀膏体,使采空区充实率稳定在 90% 至 95% 以上。人造充填体在数天内固化硬化,提供超过 8 兆帕的抗压支撑阻力;
- 变“剧烈下沉”为“平缓微小连续形变”:上覆坚硬主关键层在充填体托举下仅发生微小的弹性弯曲下沉,绝不发生整体折断撕裂。地表变形被死死压制在国家建构筑物Ⅰ级保护允许的临界变形值以内(倾斜变形小于 3.0 毫米/米,曲率小于 0.2×10⁻³/米),地面高铁呼啸而过、村庄高楼安然无恙。
三、井下原位破碎制浆与专用充填液压支架实操工艺
采选充一体化的落地,核心在于掘进采煤排出的矸石如何在极狭小井下空间内完成粉碎并高效推移入采空区。
3.1 井下矸石就地高压反击破碎与级配调和
干选分选出来的块状矸石(粒度 50 毫米至 300 毫米)无法直接作为密实充填料,必须就地级配粉碎:
- 重型隔爆双齿辊反击式破碎机:矸石进入井下防爆破碎机,经过动颚与定颚高压挤压撕裂,一次性将块矸破碎为粒径小于 25 毫米的细碎颗粒;
- 合理骨料粒径连续级配:为了实现极致紧密堆积,将粗颗粒(10~25mm)、中颗粒(3~10mm)与细颗粒(<3mm)按 4:3:3 比例在混合溜槽中搅拌调和。细小颗粒自动填充在大颗粒之间的空隙中,天然孔隙率由未破碎时的 42% 骤降至 18% 以下,极大地提升了后续承压刚度。
3.2 充填专用液压支架后置多孔式推移捣固工艺
在采煤工作面,采煤与充填必须实现平行作业、互不干扰:
- 多孔式后悬挂自卸落料刮板机:充填专用液压支架的后掩护梁后方悬挂一条多孔自卸式充填输送机,底板沿走向开有多个由气动插板阀控制的落料窗口;
- 大推力液压压实捣固机构(Tamping Beam):每个支架后部集成一对推力达 200 千牛的高压双向捣固千斤顶。当矸石顺落料口堆积在采空区后,捣固板以每分钟 15 次的高频节奏强力向后推压挤捣,将疏松堆积的矸石层夯实密实;
- 采煤机割煤与后方充填步距严格锁定:采煤机前行割煤 2 刀(推进 1.6 米),后方捣固机构同步推进并完成 1.6 米厚度空间的紧密填筑,做到“割一刀、充一刀、接顶密实一刀”。
四、核心装备技术参数规格与选型布置矩阵
采选充一体化工程涉及分选、破碎、物料输送及高压捣固成套重型机械,装备可靠性直接关乎采掘生产安全。
4.1 核心设备技术指标与防爆参数矩阵
机电总工程师团队在进行工程选型时,必须核实以下成套装备的硬性指标:
| 设备单元名称 | 核心关键技术指标 | 防爆与耐磨安全认证 | 安装硐室工位与物理防护要求 |
|---|---|---|---|
| 井下双能X射线智能选矸机 | 处理能力 ≥ 400t/h,分选粒度 50~300mm,分选识别率 > 95% | Ex d [ib] I Mb,防爆铅房防护辐射 | 专用大断面干选硐室,地坪防震加固,配置吸尘水幕 |
| 井下重型双齿辊破碎机 | 破碎能力 ≥ 300t/h,出料粒度 ≤ 25mm,高耐磨合金齿板 | Ex d I Mb,带液力偶合器软起 | 紧邻选矸机下料口,加装负压密闭除尘罩与喷雾抑尘 |
| 充填专用后置捣固液压支架 | 工作阻力 ≥ 12000kN,捣固千斤顶推力 ≥ 250kN,冲程 800mm | 支架检验合格,符合国家安全标准 | 采煤工作面全长连续成排布置,双回路大流量供液 |
| 后置多孔式耐磨充填刮板机 | 输送能力 ≥ 350t/h,槽宽 764mm,气动放料闸门开度可调 | Ex d [ib] I Mb,耐磨铸钢溜槽 | 铰接悬挂于支架顶梁后部,配置伸缩导向护套 |
| 高浓度微膨胀膏体注浆泵 | 工作压力 ≥ 12MPa,泵送排量 80m³/h,适用固相质量浓度 78% | Ex d I Mb,双缸液压柱塞驱动 | 采区充填注浆站,管道全程采用双金属复合耐磨管 |
五、采空区充实率闭环监测与顶板离层失稳应急防控
充填采煤最忌讳的是“充而不实、顶部落空”。必须建立全流程数字传感闭环,确保每一立方米空间都填筑饱和。
5.1 采空区充实率数字化埋入式多参量监测
- 埋入式土压力计与接触应力传感器:在采空区底板沿推进方向每隔 20 米预埋高精度防爆电阻应变式土压力盒,当矸石被推移捣固机构压实后,初始预紧应力必须稳定在 1.5 至 2.5 兆帕之间;
- 全景光纤反射测距与超声波接顶雷达:支架顶梁尾端安装本安型超声波测距探头,实时向充填体顶面发射声波脉冲,测定充填料堆顶面距离直接顶岩层的自由空隙高度。当探测到局部接顶空隙大于 50 毫米时,系统自动锁定充填刮板机对应的出料闸门,延长放料时间直至声波反射距离降为零(完全接顶);
- 微膨胀膏体补注打底闭锁:在破碎矸石夯实后,通过预埋的穿花注浆管高压补注掺有粉煤灰与微膨胀固化剂的高浓度微膨胀水泥浆,浆体在矸石骨料缝隙中二次膨胀自流平咬合,充实率从 88% 强行拔高至 95% 以上。
六、国家绿色矿山与采选充一体化验收标准考核对标
对照自然资源部《煤炭行业绿色矿山建设规范》及国家发展改革委、能源局发布的绿色开采支持政策,采选充一体化具备显著的验收权重与政策红利:
| 考核核心指标项 | 国家绿色矿山量化考核标准 | 现场核查取证方式与审计手段 | 达标与失分对企业运营影响 |
|---|---|---|---|
| 煤矸石综合利用与处置率 | 矿井产生的所有煤矸石综合处置率必须达到 100%(原位充填率 ≥ 80%) | 查验过磅地磅单、采空区充填台账与地面排矸场现状 | 核心一票否决项,有新增矸石山不得评为绿色矿山 |
| 采空区综合充实率与接顶率 | 回采全工作面平均充实率 ≥ 90%,接顶率 ≥ 95% | 调阅埋入式土压力传感器历史数据库与钻孔窥视取芯记录 | 充实率不达标取消充填开采资源税减免资格 |
| 地表沉陷控制与建构筑物保护 | 地表倾斜变形 ≤ 3.0mm/m,水平变形 ≤ 2.0mm/m(满足Ⅰ级保护) | 现场复测地表沉陷水准观测网高程与民房裂缝排查台账 | 出现地表开裂造成房屋损坏直接面临民事赔偿 |
| 井下主提升系统能耗压降幅度 | 矸石不升井后,吨煤主提升电耗与设备磨损综合压降 ≥ 18% | 审计变电所主井提升机高压电能计量表月度对账数据 | 衡量工艺节能与提效的核心审计凭证 |
| “三下”压煤资源置换采出率 | 充填开采置换采出保护煤柱资源回收率 ≥ 85% | 审查采掘工程平面图与储量核实动态报表 | 产能置换与延长矿井服务年限关键指标 |
七、典型矿区工程落地案例剖析与生态经济全维对账
7.1 项目工程背景与原煤含矸严重危机
山东兖州矿区某年产 600 万吨深井老矿井,主采 3 号煤层,由于受断层带夹矸影响,原煤综合含矸率高达 28.5%,每年产生废矸石超 170 万吨。
项目实施前面临的致命生存困局:
- 地面原有矸石山已堆高至 85 米极限高度,面临环保关停死命令;若新建排矸场,征地需跨省协调且年租赁防渗费高达 3200 万元;
- 每年缴纳煤矸石固体废物环境保护税高达 850 万元;
- 矿区东翼压覆着一条国家繁忙干线双线客货共线铁路及一个拥有 1800 户村民的大型村庄,压覆优质原煤资源达 4500 万吨,如果采用常规垮落法开采,搬迁村庄与迁改铁路需耗费天价资金逾 18 亿元,全矿面临“有煤不能挖、资源将枯竭”的绝境。
7.2 井下智能干选+后置推移捣固充填开采方案实施
矿井联合中国矿业大学与煤炭工业规划设计研究院,投资实施采选充一体化工程:
- 井下底板开辟建设智能干选硐室:安装 2 台双能 X 射线智能选矸机与齿辊破碎机,年原位分选处理原矸 150 万吨,精煤提升入仓,矸石破碎至 20 毫米以下;
- 综采工作面配套充填液压支架:在村庄下方 1302 充填工作面布置 160 架大阻力充填支架,后置双向高频液压捣固机构;
- 全线布置地表激光沉降水准观测网:沿铁路路基与村庄主干道每隔 30 米布设变形监测桩,北斗卫星连续形变遥测。
7.3 改造前后环保、运力与综合财务账本对比
成套系统连续平稳运行 24 个月后,企业财务资产部与自然资源局出具了完整的经济与生态审计报告:
| 评估指标分类 | 改造前矸石全部升井粗放开采数据 | 采选充一体化原位充填实施后数据 | 实际改善幅度与技术生态成效 |
|---|---|---|---|
| 矸石升井外排量与地表堆存 | 每年 170 万吨矸石全数升井堆放 | 实现 150 万吨矸石井下原位全量充填 | 矸石升井排放量骤降 88.2%,消除新增矸石山 |
| 地表村庄与铁路下沉变形值 | 预计下沉超 2.8 米,民房开裂倒塌 | 实测地表最大沉降仅 112 毫米,铁路零晃动 | 地表倾斜小于 1.2mm/m,村庄铁路零搬迁 |
| 固体废物环境保护税支出 | 每年刚性缴纳环保税约 850 万元 | 享受综合利用免税政策,环保税全免 | 每年直接节省环保税开支 850 万元 |
| 排矸场征地与生态复垦费 | 每年征地租金与防渗治理费超 3200 万元 | 完全取消新建排矸场,零土地租赁 | 年直接节省排矸征地复垦费用 3200 万元 |
| 主井提升电耗与设备磨损费 | 无效矸石提升电耗年均耗资 1860 万元 | 提升系统电耗与箕斗磨损大幅下降 | 每年直接节省主井提升电费 1420 万元 |
| 置换采出高价值“三下”原煤 | 4500 万吨优质原煤被封死无法开采 | 成功安全置换采出村庄压煤逾 320 万吨 | 每年新增原煤销售现金流入超 19.2 亿元 |
| 国家资源税减免政策红利 | 充填开采原煤按规定减征 50% 资源税 | 享受国家绿色开采资源税减半优惠红利 | 每年享受绿色矿山资源税减免超 4800 万元 |
| 系统成套总投资与投资回报 | 硐室建设与充填支架总投资 6800 万元 | 综合年化净收益(节税+省电+免搬迁+增产) | 项目综合财务净回报率(ROI)超 350% |
八、采选充一体化日常标准化运行自查清单(Checklist)
井下选矸车间机长、充填支架操作手与地质沉陷监测工在每日作业中,必须严格按照以下标准化台账逐项打勾核验:
- 每班班前·双能X射线智能选矸机气枪阵列测试——开启气枪自检吹扫程序,核对各排气动喷嘴通畅无堵塞,气源压力稳定在 0.7 兆帕以上;
- 每班班前·双齿辊破碎机合金齿板磨损间隙排查——使用测量样板检查齿辊咬合间隙,确保出料粒度严格小于 25 毫米,防止大块卡槽;
- 采充跟机时·后置自卸刮板机放料闸门开合校验——观察采空区落料堆积锥体形态,确认各落料口出料均匀,严禁单架超载漫料;
- 每割煤一刀·后置捣固千斤顶压实应力读数核定——调阅液压系统压力表,确认捣固推力达到 20 兆帕额定值,捣固行程到位率达 100%;
- 每日排查·采空区超声波接顶雷达与空隙率分析——核对全工作面接顶高度数据,当连续 3 架接顶空隙大于 50 毫米时立即补注微膨胀浆液;
- 每周专项·地表铁路线路沉降水准点精密复测——配合工务段工程师使用高精度电子水准仪复测路基高程,单周沉降变化量严格控制在 0.5 毫米以内。
九、常见问题答疑(FAQ)
答: 这是一个非常高水平的地下工程顾虑。井下选矸硐室跨度通常高达 8 米至 10 米、高度 7 米至 9 米,属于典型特大断面深部硐室。工程对策采用“高预应力NPR长锚索 + 全断面钢管混凝土桁架梁 + 滞后深孔注浆加固”成套控顶技术:第一,开挖采用台阶法分层微震光面爆破,严格控制单段雷管起爆药量,最大程度减小对母岩的扰动损伤;第二,紧跟开挖面打设 8 米至 12 米超长高预应力恒阻大变形(NPR)锚索,将深部稳定岩层与浅部破碎带紧紧锁结;第三,在底板施工反拱开槽并浇筑 500 毫米厚钢筋混凝土底板,彻底锁死底鼓;第四,全断面喷射 C30 钢纤维混凝土后实施水泥-化学双液微膨胀注浆,硐室围岩在 14 天内形成致密坚固的“人造硬壳”,服务年限可达 20 年以上,历经深部高地应力挤压巍然不动。
答: 纯矸石松散堆积确实存在二次压缩蠕变风险。这正是现代技术强调“合理粒径级配 + 高频捣固夯实 + 膏体流平封闭”三位一体工艺的核心原因:第一,通过井下破碎将矸石粒径严格控制在 25 毫米以下,并人为调和微粉颗粒,消除大孔隙;第二,后置双向高频大推力液压千斤顶进行机械强行夯实,在充填初生期就施加相当于上覆岩层 30% 以上的原生载荷,提前释放塑性形变;第三,在矸石骨料堆积体上部喷注高流动性微膨胀粉煤灰水泥膏体,浆体自动渗透充填所有微小缝隙并水化微膨胀胶结硬化,将原本松散的碎石堆胶结成类似“高标号混凝土人造岩层”。长达 5 年的地表连续观测表明,后期二次压缩率低于 1.5%,地表变形完全锁定在安全极小值内。
答: 采选充一体化是目前全行业性价比最高、循环经济效益最显著的路线:第一是材料成本彻底内循环归零——超高水材料或纯水泥膏体充填,每吨充填料外购化学原料与水泥熟料成本高达 80 元至 140 元,采一吨煤要耗费上百元充填辅料,经济账极度脆弱;而采选充一体化的主要骨料 85% 来源于自身产出的废弃矸石,原位掘出就地利用,材料采购成本几乎为零;第二是保护原煤热值与洗选品质——高水材料如果跑水渗漏,会严重浸润原煤导致水分暴增、发热量骤跌;采选充技术全程以干燥物理分选和致密捣固为主,工作面煤质干燥纯净,精煤发热量提升 500 大卡以上,吨煤售价直接上浮 60 元至 100 元,经济账极具杀伤力。
十、行动指引与专家支持清单
煤矿采选充一体化矸石不升井原位充填开采与地表减沉,是一项涵盖采矿岩层控制力学、核物理双能识别传感、重型机械液压捣固及生态绿色财税审计的重大跨学科工程。
- 阶段一:全矿煤矸石产排量与“三下”压煤赋存精细勘查——核算原煤含矸率、矸石力学强度、村庄铁路空间位置,明确充填减沉变形控制目标;
- 阶段二:井下大断面智能干选硐室开挖与成套装备安装——完成双能X射线选矸机、防爆破碎机与专用充填液压支架的安装闭环调试;
- 阶段三:采空区原位充填捣固工艺时序与充实率监测调优——跑通“割一刀、充一刀”平行采充循环,调试埋入式压力盒与超声波接顶闭环;
- 阶段四:地表精密沉降水准观测与国家绿色矿山税惠申报——建立地表长期形变台账,组织第三方权威绿色矿山审计,全额兑现资源税减半与环保免税红利。
📋 采选充一体化与“三下”压煤充填开采可行性方案编报
为生态环保受限矿企定制井下智能干选硐室设计书、充填开采地表减沉环境影响评价及国家绿色矿山申报全套技术卷宗编制支持。
📊 煤矸石不升井循环利用与绿色税收减免投资回报精算
依托绿色采矿技术专家团队,提供矸石原位充填成本单耗测算、主井提升电耗节约核算及国家资源税减半与环保税全免综合财务账本精算。
💬 预约张洁贞专家团队现场采选充技术诊断
直接联系行业专家技术团队,获取标杆煤矿双能X射线选矸机参数调校手册、充填支架后置捣固操作规程与地表水准沉降观测台账范本。
