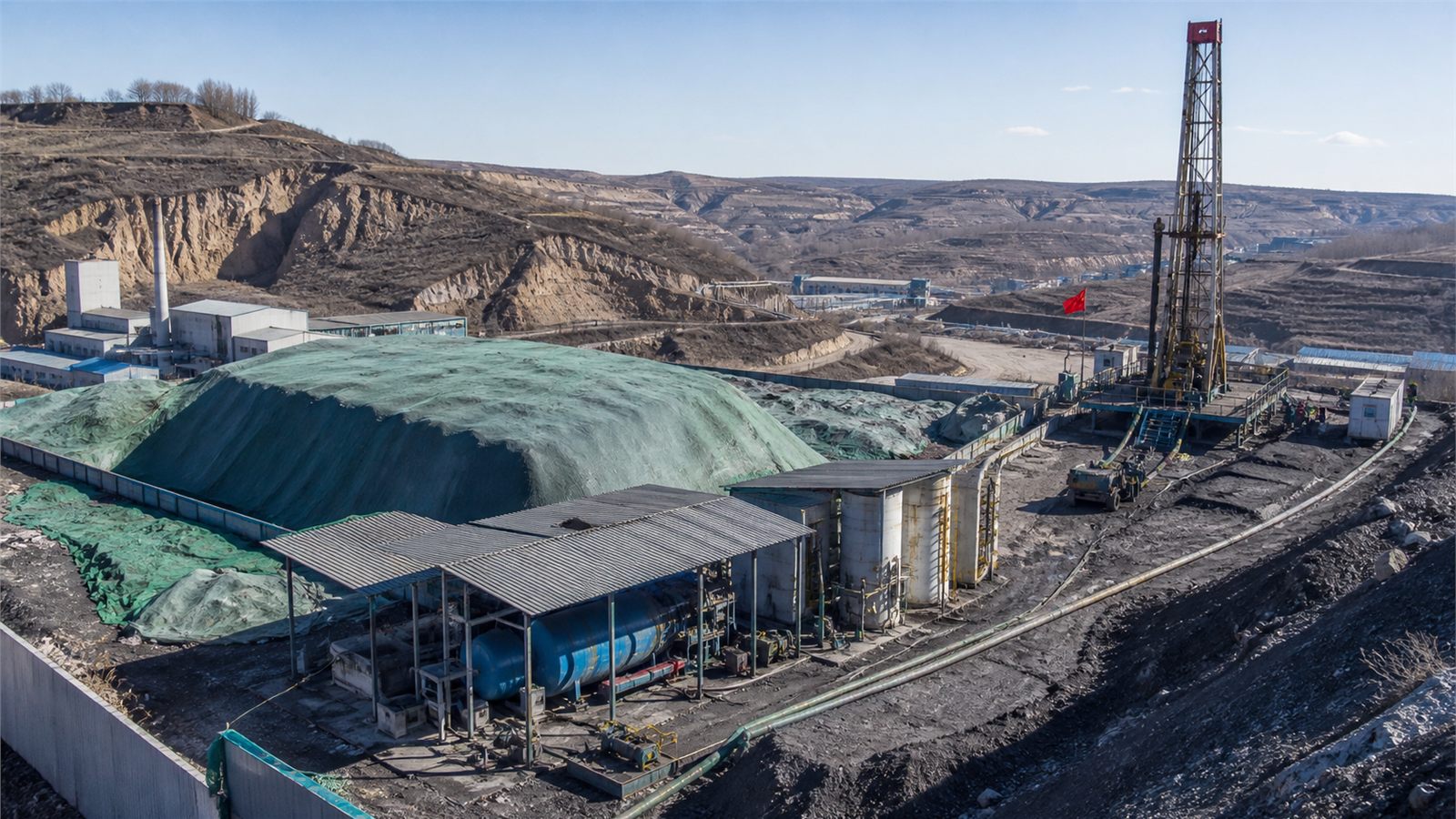

陕西榆林煤矸石不外排怎么落地:从地面制浆到覆岩离层注浆
区域方案

陕西榆林煤矸石不外排怎么落地:从地面制浆到覆岩离层注浆

榆林做煤矸石不外排,难点不在“有没有技术名词”,而在每天产生的矸石能不能稳定去处。建材、筑路、矿坑回填都有价值,但对大型矿井来说,只靠外部消纳很容易被市场、运输半径和审批节奏卡住。把洗选矸石磨细制浆,再通过覆岩离层注浆送进目标空间,是一条更接近矿井长期运营的路径。

源头减量毛煤预排矸、洗选矸石分类和临时堆存要同步设计
制浆稳定粒径、浓度、泵送性和清管能力决定系统能不能长期跑
离层消纳目标层位必须避开含水风险,匹配采掘推进窗口
台账闭环吨数、孔号、压力、流量、沉降和异常处置要能追溯
张洁贞
张洁贞 中矿天智信息科技(徐州)有限公司高级销售经理 · 煤矿智能化与绿色充填方案

这篇文章按榆林地区煤矿常见项目条件写,不把单一公开项目当成万能模板。真正落地时,仍要回到矿井采掘接续、覆岩柱状、矸石物性、环评要求和专项设计审查。

一、榆林为什么不能只靠外部消纳

榆林的煤矿规模大,洗选能力集中,煤矸石不是“小副产品”,而是每天都在形成的运营压力。一个矿今年找到建材企业接收,明年对方产线检修、市场下行、运输受限,矸石堆场马上就会变成矿上的硬约束。对大型矿井来说,不外排不是一句环保口号,而是生产系统必须提前设计的能力。

外部消纳不是不能做,矿坑回填、建材、道路材料、生态修复都有位置。但这些路线更像“多出口”,不能替代矿井内部的稳定主通道。覆岩离层注浆的价值就在这里:它把矸石处理从矿外协调问题,尽量拉回到矿井自己的采掘节奏和工程控制里。

一句话判断

榆林煤矸石不外排,核心不是“找一个利用方向”,而是建立一个能连续运行、能被验收、能随采掘推进调整的系统。

项目底线

只统计综合利用吨数不够。矿方需要证明矸石来源、浆液质量、注入空间、沉陷响应和异常处置都在同一条证据链上。

二、不外排项目的四条技术路线

榆林矿区做煤矸石不外排,通常绕不开四条路线:井下预排矸和充填,地面制浆后覆岩离层注浆,露天矿坑或采坑回填,建材和道路等资源化利用。问题不在选哪一条听起来先进,而在不同路线的边界要说清楚。

井下预排矸减少提升和运输,但对井下空间、分选系统和生产组织要求高;矿坑回填容量大,但需要点位、审批和环境边界;建材消纳受市场影响明显;覆岩离层注浆的优势,是能同时服务矸石消纳和沉陷控制,但前提是目标层位、浆液稳定性和监测闭环都成立。

榆林煤矸石不外排地面制浆到覆岩离层注浆全链路
全链路不是一台制浆设备,而是矸石分选、破碎磨细、浓度控制、泵送管路、钻孔终孔和离层空间的连续匹配。

三、第一关:矸石来源要分清

项目启动时,最容易被忽略的是矸石来源。井下掘进矸石、洗选矸石、历史堆存矸石、临时周转矸石,粒径、含泥量、含水率和杂质完全不同。如果把它们混在一起谈“年消纳多少万吨”,后面制浆站很快会暴露问题:有时磨不细,有时浓度稳不住,有时管路沉积快。

榆林矿方在立项前最好先做一个月的物性跟踪。每天记录矸石来源、含水率、破碎后粒径、磨细能耗、浆体流动性和沉降表现。这个动作看起来笨,却能提前发现系统的真实瓶颈。很多项目后期堵管,不是泵不好,而是前端物料波动没人管。

洗选矸石

产量稳定,适合做主料,但含泥量和含水率要连续跟踪。

掘进矸石

粒径波动大,通常要加强破碎和除杂,不能直接并入主线。

历史堆存矸石

风化和杂质多,适合先做小规模试配,不宜一开始大比例掺入。

胶结辅料

要看早期支撑、泌水、凝结时间和地下水环境边界。

四、第二关:制浆站不是普通搅拌站

煤矸石覆岩离层注浆的制浆站,不能按普通搅拌站理解。它要处理的是长距离、长时间、较高浓度的矿物浆体,稳定性比峰值产能更重要。粒径过粗,管路沉积和堵泵概率上升;浓度忽高忽低,压力曲线会失真;泌水严重,注入离层后支撑效果就会打折。

对榆林项目来说,制浆站至少要盯住四个指标:磨细粒径、浆液质量浓度、泵送压力波动、停泵清管时间。能连续跑 8 小时,不代表能连续跑 3 个月;能在试验室稳定,不代表冬季、夜班和高峰产量下也稳定。工程方案里必须写清楚清管、旁路、回浆、应急水源和易损件储备。

五、第三关:离层注浆要卡住窗口

覆岩离层不是一直敞开的仓库。工作面推进后,覆岩会经历离层形成、扩展、闭合的过程。孔位太晚,浆体进不去目标空间;孔位太早,离层尚未形成,注浆压力和扩散路径都不稳定。榆林浅埋深、厚煤层和沟壑地貌叠加时,注浆窗口更需要结合采掘速度和覆岩结构判断。

方案里不能只写“孔距多少、孔深多少”。更重要的是把钻孔终孔层位、关键层底面、导水裂隙带上限、含水层边界和地表保护对象放到同一张剖面里。只要这张剖面说不清,后面的注入量、泵压和验收指标都会变得很虚。

控制点榆林项目常见风险工程处理口径
终孔层位误入不稳定裂隙或接近含水边界按关键层和导水裂隙带复核,不用单一孔深拍板
浆液浓度高浓度消纳与长距离泵送冲突先做连续泵送试验,再确定主线浓度窗口
注浆时机采掘推进和地面注浆排产脱节把工作面位置、孔号和泵送计划做成日调度表
异常处置跑浆、堵管、压力突降后记录不完整每次异常必须绑定孔号、时间、压力曲线和处理动作

六、第四关:数据台账要能验收

不外排项目最后不是靠口头说“矸石都消纳了”,而是靠台账说话。一个可验收的项目,至少要能查到每一批矸石从哪里来、磨细到什么状态、制成什么浓度、通过哪条管线、进入哪个钻孔、对应哪个工作面位置,以及地表沉降有没有异常。

监控系统不是为了好看大屏,而是为了减少扯皮。压力升高,是管路沉积、孔内阻力上升,还是离层空间变小?流量突然变大,是跑浆,还是目标空间打开?没有同一时间轴的数据,现场只能凭经验猜。有经验当然重要,但项目验收不能只靠经验。

榆林煤矸石不外排项目监测调度和验收台账
监测的价值在于把矸石消纳、制浆、泵压流量、钻孔状态、工作面位置和沉降数据串成一条可复盘的证据链。

七、矿长真正要看的成本账

煤矸石不外排不能只算设备投资。矿长更应该看三本账:第一本是堆场和外运成本账,长期堆存、苫盖、转运、环保风险和土地占用都要算进去;第二本是生产协同账,制浆站和采掘推进不匹配会带来停机和返工;第三本是验收风险账,如果数据链断了,项目做完也很难解释清楚效果。

真正成熟的方案,不一定是初始报价最低的方案,而是能把“每天产生多少矸石、每天稳定消纳多少、异常时怎么切换、数据怎么验收”讲清楚的方案。榆林矿区项目规模大,最怕前期省小钱,后期用停产、整改和重复施工补账。

八、启动项目前的资料清单

矿方准备启动前,建议先把资料包做扎实:近三年矸石产生量和去向、洗选厂产量曲线、矸石物性检测、采掘接续计划、目标工作面柱状资料、覆岩关键层判别、地表保护对象清单、历史沉降监测、临时堆场现状、现有水电和管路条件。

资料不全时,不要急着写“大方案”。先做验证孔、制浆试配和连续泵送试验,把粒径、浓度、压力、流量、注入窗口和沉降响应跑一遍。榆林这种大体量矿区,项目要么一开始就按运营系统设计,要么后期很容易变成临时工程。

陕西榆林煤矸石不外排项目现场和覆岩离层注浆钻场
榆林煤矿的不外排项目,要同时处理地表堆存、制浆泵送、钻孔注浆和沉陷控制,不能把任何一个环节单独拎出来看。

九、资料依据与行业参考

本文结合榆林市公开政策、国家能源局充填开采与煤炭开发环境管理资料、地方大宗固废综合利用资料整理,具体项目仍需以单矿资料、环评要求、专项设计和现场试验为准。
