神木朱概塔煤矿采掘接续和灾害治理顶层设计项目
项目概述
陕北神木朱盖塔煤矿在大采高高频推进过程中面临严重的“采掘失衡”瓶颈,回采速度过快而巷道支护慢导致工作面接续紧张(掘进对回采比失调至1:2.4)。同时,上方发育的砂岩富水层面临导水裂隙带突水危险,大采高垮落导致采空区浮煤多、易自燃以及巷道深部围岩产生高达 18.5 cm 的剧烈塑性流变性大变形。
为了从根本上消除安全隐患,朱盖塔煤矿与河南理工大学及中矿天智联合立项编制了《采掘接续和灾害治理顶层设计》。项目基于 Hoek-Brown 准则及 FLAC3D 对应力场进行计算,确立了 H_f = 52.12m 裂隙高度,利用 CFD 漏风流阻设计了 60 m³/h 地面三相泡沫防灭火系统。整套顶层科研设计与技术服务造价为 58.0万元,配合 40%-30%-25%-5% 财务资金节点推进,在 12 周内完成终审并顺利通过省局专家评审,使吨煤灾害治理成本降幅达 37.6%,采掘接续失衡率降至 0。
面临的挑战
采掘接续比例严重失衡
工作面推进速度(180m/月)与顺槽巷道掘进(75m/月)极不匹配,采掘平衡比高达 1:2.4,矿井频繁面临面等巷而被迫停产危机。
顶板导水裂隙带突水危险
5.2m 大采高开采扰动剧烈,垮落两带发育极易突破顶板 48m 的上覆富水砂岩层,存在突水淹面和涌水量暴增的安全隐患。
采空区多孔介质自燃发火
工作面推进缓慢时外界漏风严重,采空区残留浮煤氧化剧烈,CO 浓度偏高(高达 55ppm),易引发煤层自燃火灾。
巷道围岩应力叠加变形
回采超前支承压力导致顺槽围岩严重塑性大变形(达 18.5cm),锚杆拉断、锚索锁具滑移失效,巷道维护成本年超百万元。
解决方案

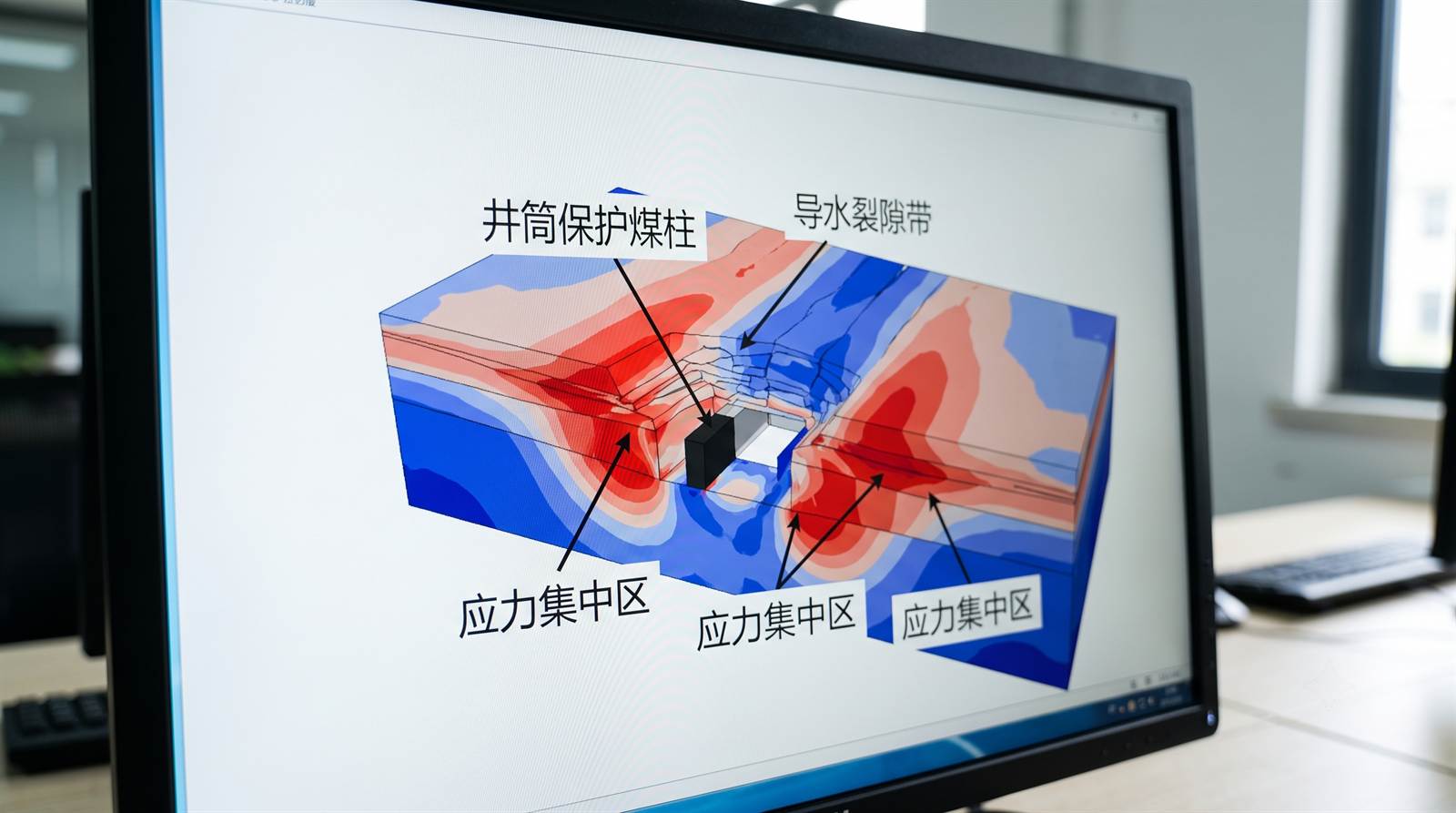

图示:朱盖塔煤矿井上下三维采动应力场及导水裂隙带发育高度力学仿真
5年期采掘接续动态建模排程
结合地质断层及构造走向,采用数学排程软件优化排产规划,调控掘进对回采速比,将接替安装期超前锁死在 1.5个月,彻底消除接续饥饿。
顶板定向注浆阻水帷幕设计
计算求出 H_f = 52.12m 裂隙带极限高度,设计在其通过裂隙发育区前,打设走向 150m、厚 15m 的超前定向钻孔粘土水泥防水层。
三相泡沫制备充填与隔氧惰化
建立 CFD 多孔漏风流阻仿真,设计能力为 60 m³/h 的三相泡沫防灭火泵送站,利用气、水、泥浆混合泡沫大面积覆盖采空区氧化带。
顺槽锚网索-注浆联合协同支护
采用 Hoek-Brown 参数折减与围岩应力云图计算,在塑性区布设单根预紧力 ≥120 kN 的高强度拉张锚索,将巷道变形控制在 3.0cm 以内。

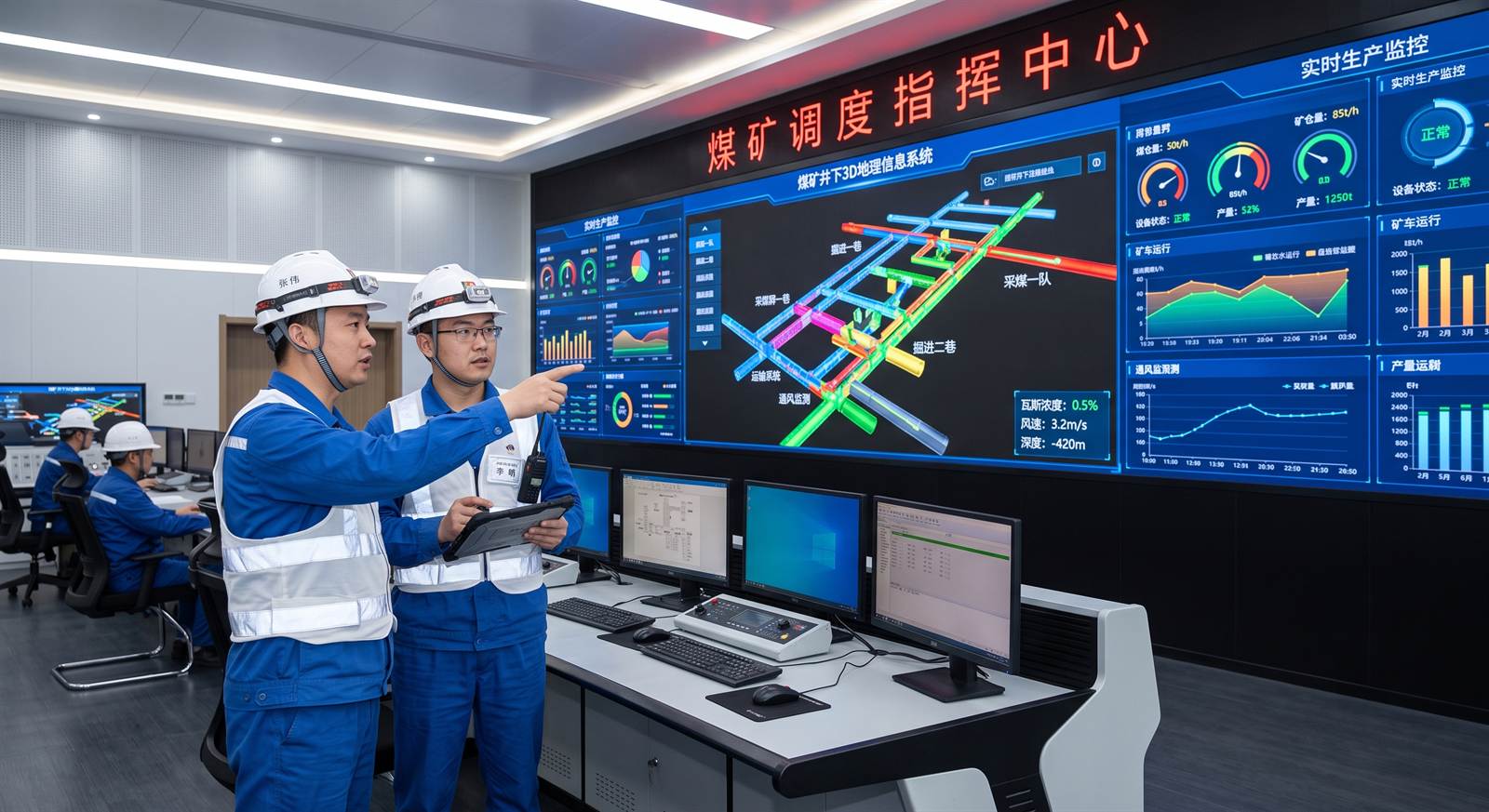

中控调度大屏与自控机房现场

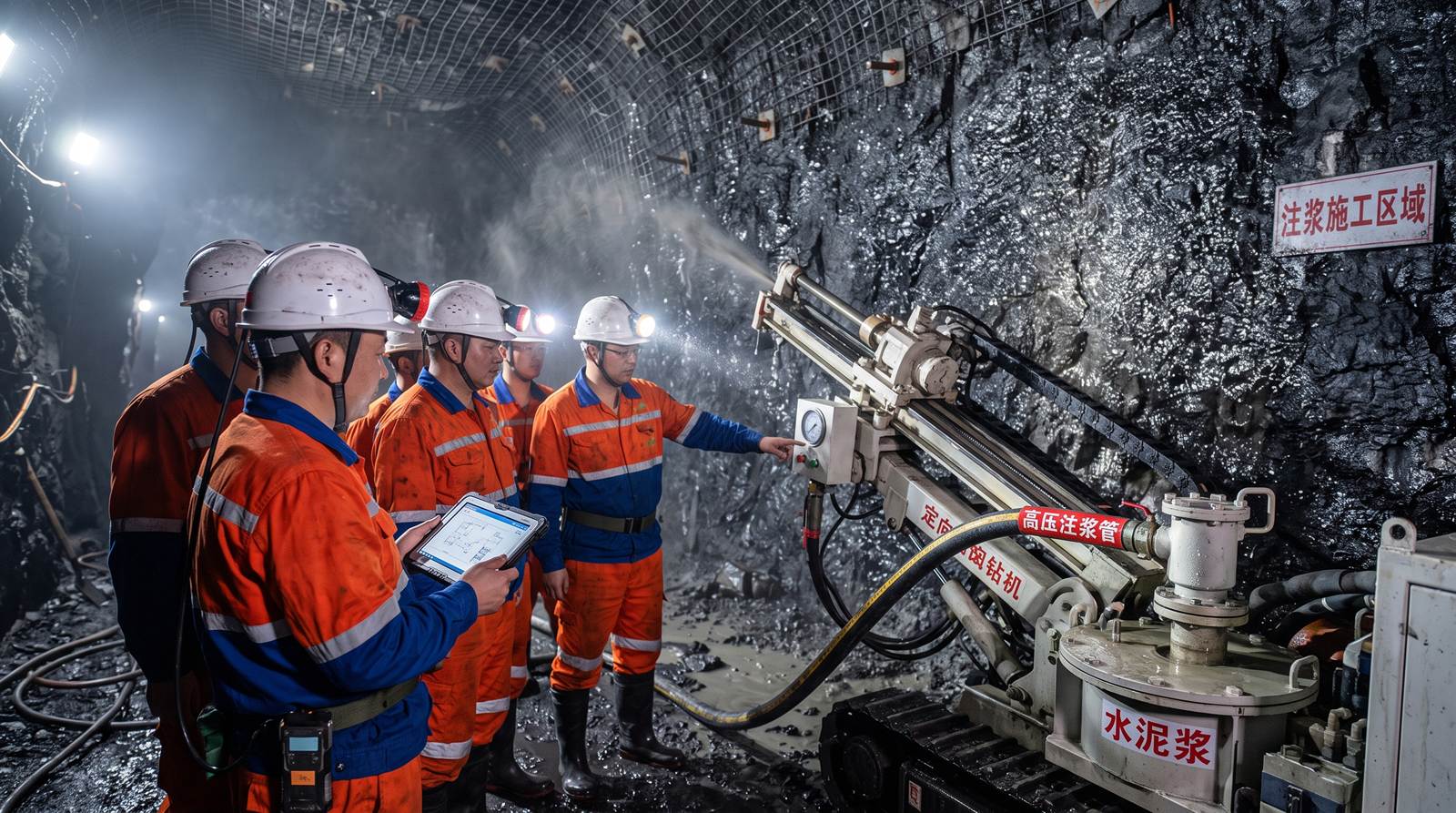

图示:朱盖塔煤矿井下多钻孔顶板富水层超前定向探测与防涌水注浆施工作业现场
报价明细、工期与培训对账
1. 顶层设计方案预算明细及报价对账表(总计:58.0万元)
| 设计与技术服务类别 | 核心设计子项与具体交付成果说明 | 费用金额 (万元) |
|---|---|---|
| 采掘接续系统设计 (12.0万) | 12个采区5年期接续软件动态排程建模、地质断层及巷道最优速度设计 | 12.00 |
| 顶板突水水害防治 (15.0万) | “两带”高度力学解算、阻水粘土水泥注浆帷幕走向、孔深及配比设计 | 15.00 |
| 自燃防灭火顶层规划 (15.0万) | 采空区 CFD 漏风数值模拟、60m³/h 三相泡沫充填设备选型与氮气管道图 | 15.00 |
| 围岩力学与巷道支护 (10.0万) | 地应力测定、Hoek-Brown 塑性区位移云图计算、协同支护拉拔力参数设计 | 10.00 |
| 现场实测、培训及税费 (6.0万) | 野外数据采集服务费 (2.0万) + 各工区及地测科人员安全实操培训 (1.5万) + 6%增值税金 (2.5万) | 6.00 |
| 合计总造价 | 朱盖塔煤矿采掘接续和灾害治理顶层设计项目全套总报价 | 58.00 |
2. 顶层设计技术服务各阶段成果交付工期节点表(工期共12周)
| 阶段 | 实施周数 | 主要施工里程碑与交付成果 |
|---|---|---|
| 第一阶段:现场调研 | 第 1 - 2 周 | 合同签订,地应力测定,采样覆岩节理与煤心试件,收集3年采掘接续图纸。 |
| 第二阶段:模型演算 | 第 3 - 6 周 | 接续排程动态运算,完成 43.62m 裂隙高度计算,绘制顶板阻水注浆方案初稿。 |
| 第三阶段:防灾仿真 | 第 7 - 9 周 | 完成采空区漏风流阻 CFD 模拟设计,确立三相发泡压注点,设计高强锚杆网索支护。 |
| 第四阶段:预审修改 | 第 10 - 11 周 | 交付初稿并在朱盖塔煤矿内部进行联合自检,修改优化细节,开展模拟应急逃生测试。 |
| 第五阶段:终审交付 | 第 12 周 | 正式召开陕西省局专家审查会,通过联合签字评审,出具最终白皮书成果移交。 |
3. 采煤队与地测科智能化灾害防范实操培训表
| 培训考核对象 | 设计培训课时 | 核心操作培训内容及实操范围 | 培训人数及结业通过率 |
|---|---|---|---|
| 综采与掘进队队长 | 16 课时 | 采掘最优速比指标读取、避灾路线快速判定、巷道围岩变形测桩操作与离层报警反馈。 | 12人 (100%通过) |
| 地测科与水害防治工 | 24 课时 | 顶板定向孔高压注浆流量配比、探放水孔眼压力表读取、水文孔动态水位变动报警设定。 | 8人 (100%通过) |
| 通防与安全监督员 | 16 课时 | 三相发泡机操作流程、束管 CO 自动监测仪调试、采空区氮气管道快速接网及氮气压力核算。 | 15人 (100%通过) |
项目实施阶段(时间轴)
2025年6月:项目启动与方案设计(支付40%预付款)
完成现场采掘接续图纸和首批岩体采样收集,支付第一笔预付款 23.2万元。开始进行 FLAC3D 力学基础建模和巷道地应力野外物理测量。
2025年9月:数据演算与中期报告(支付30%进度款)
完成“两带”导水高度仿真,提交中期成果报告,经朱盖塔煤矿评审合格后支付第二笔进度款 17.4万元。开始针对自燃火区和深部围岩支护方案做详细力学计算。
2025年11月:系统方案预审与实地应急演练
将采掘接续排程和突水防水屏障设计导入日常调度大屏系统,模拟顶板突水与自燃发火时的防灾联动反应。在朱盖塔内部顺利通过各科室预审,进行针对性修改。
2026年1月:专家终审、省局对接与验收(支付25%验收款)
召开陕西省煤炭安全监管专家组终审评审会议,取得签字通过红头报告。项目交付并正常运行,付清第三笔阶段性验收款 14.5万元。预留 5% 质保金 2.9万元 质保一年满后结清。
性能对比与效果评估

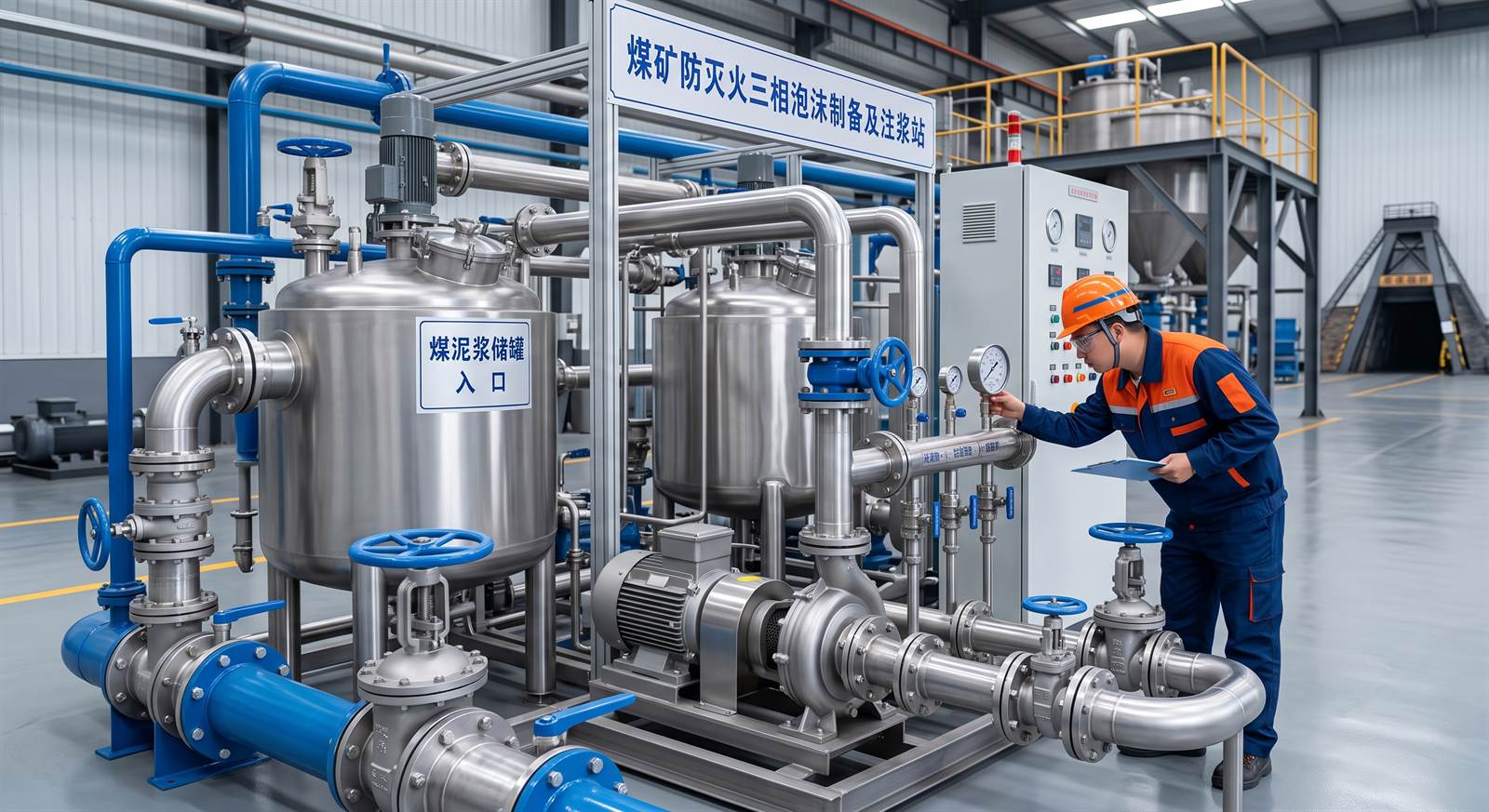

图示:朱盖塔煤矿地面配套建成运行的高流动性防灭火三相泡沫连续制备泵送站
| 关键性能安全指标 | 升级前系统状态 (未实施顶层设计) | 升级后技术成效 (河南理工大学联合方案) | 提升幅度 / 效果评估 |
|---|---|---|---|
| 采掘接续失衡比例 (掘进对回采) | 1 : 2.4 (严重失衡,工作面时常 starvation) | 1 : 1.1 (采掘完全自平衡接续) | 接续失衡发生率降低至 0 |
| 巷道围岩变形极值 | 18.5 cm (大变形,支护断裂离层严重) | ≤3.0 cm (高强锚索协同,围岩无变化) | 大变形下压制幅度达 +83.7% |
| 采空区 CO 异常积聚浓度 | 55 ppm (长期处于遗煤氧化自燃临界区) | ≤3 ppm (三相泡沫覆盖惰化,无积聚) | 采空区火灾风险降低 94.5% |
| 吨煤安全灾害治理成本 | 12.5 元/吨 (由于治理盲目被动,开支巨大) | 7.8 元/吨 (超前防御,资源精准投放) | 吨煤灾害治理成本降幅达 -37.6% |
| 工作面突水隐患整改时效 | 3.2 天 (水情发生后被动开会排水,停产期长) | ≤4.0 小时 (超前定向阻水帷幕构筑完成) | 防突防涌水反应时效提升 19.2倍 |
联合签字会审网络设计图纸现场
图示:河南理工大学科研团队与朱盖塔煤矿总工程师及各科室联合签字审查采掘方案
客户评价
“河南理工大学与中矿天智联合为我们朱盖塔煤矿制定的《采掘接续和灾害治理顶层设计》方案非常扎实。之前我们一直在为工作面接续紧张和采空区防灭火头疼,这份顶层设计不仅用3D力学模型算清了巷道应力,还用精确的‘两带’高度公式帮我们做做好顶板防水。12周的精心设计服务只花了58万元,40%-30%-25%-5%的财务控制极具保障,在2026年1月顺利通过省局专家组评审,为朱盖塔未来5年的安全开采指明了方向!”
