榆林矿长决策清单:你的矿适不适合做煤矸石覆岩隔离注浆?5项核心地质红线评估指标
技术管理

榆林矿长决策清单:你的矿适不适合做煤矸石覆岩隔离注浆?5项核心地质红线评估指标

陕北榆林地区面临刚性的煤矸石零排放要求。但在听取总工与设计院的项目可研汇报前,作为非技术出身的煤矿董事长和矿长,自己兜里必须有一张硬性的地质评估指标红线清单,以防盲目投资带来不可逆的透水与堵管损失。

煤层埋深煤层埋深设计必须≥100m,若埋深过浅覆岩将无法发育出弯曲离层空间
基采比比值基岩厚度与累计采煤高度之比(基采比)必须≥8.0,防裂隙沟通沙层溃砂
隔水红土第四系萨拉乌苏组下方必须具备连续厚度≥8m的三趾马红泥岩(红土)防渗屏障
矸石泥质比破碎矸石中黏土/泥岩占比必须≤35%,防止高岭石遇水膨胀结块爆管
张洁贞
张洁贞 发布时间:2026-06-30   •   中矿天智信息科技(徐州)有限公司高级销售经理 · 煤矿智能化与绿色充填方案
一句话结论

对于浅部开采煤矿,地质与水文评估是决定工程能否上马的唯一金标准,强行充填会导致突水与跑浆并发。

总工决策提醒

在可研方案签字前,要求总工单独列出水平泵送距离,若最远输送端>2500m,必须设计中途泵送加压站。

一、矿长的环保焦虑:不上是等死,瞎上是找死

在陕北榆林矿区,煤矸石“不出井”是雷打不动的硬红线。地表堆存要缴纳巨额的环保税与土地占用税,堆积如山的排矸场还面临突发的安全火灾和环保巡查停产风波。

许多矿长寻找技术出路,而“覆岩隔离注浆”由于吨煤成本仅 15~25 元,且在地面打孔、完全不影响综采产量,被各煤矿列为绿色矿山整改的首选方案。然而,这项技术并不是任何矿井都可以盲目套用的:

  • 如果煤层太浅,覆岩开采后会发生直通地表的“拉伸塌陷”,根本无法积聚压力,高压浆体无处容留。
  • 如果是劣质泥岩矸石,制成的浆体在管道中极易离析沉降,造成天天爆管憋泵,最终系统瘫痪。

因此,矿长在立项签字前,手头必须掌握 5 项明确的地质红线硬性参数,以防盲目投资导致数千万元打水漂。

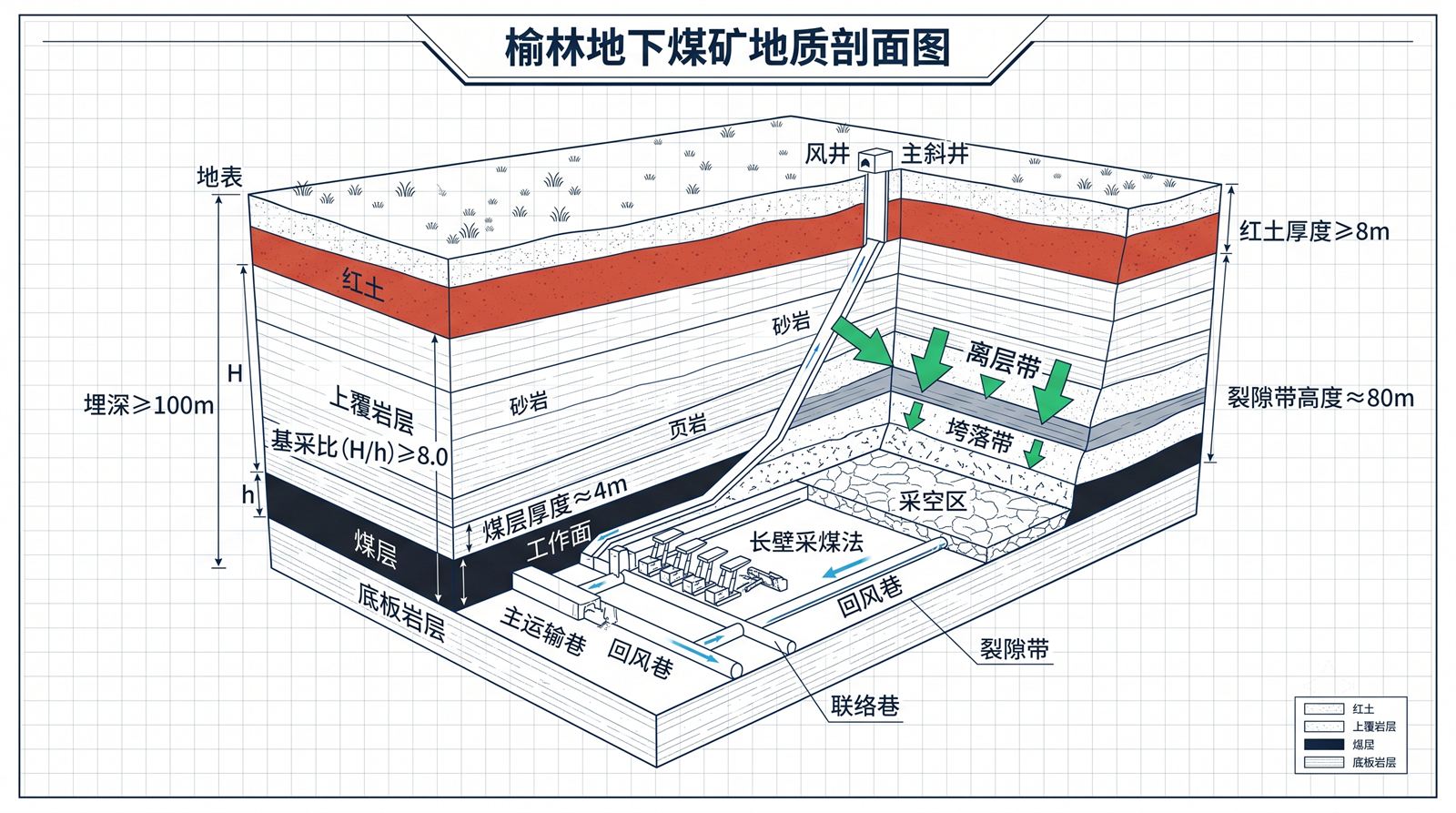

榆林煤层覆岩条件隔离注浆可行性指标标注图
图示:陕北煤系覆岩的三维3D科学层位展示,清晰标定出含水层保护、泥岩厚度与基采比的安全红线指标。

二、榆林专属:煤矸石隔离注浆 5 项红线自查指标

矿长可以直接调阅煤矿的《地质水文说明书》,对照这 5 项红线进行自查:

  1. 煤层开采深度是否 $ge 100 ext{ m}$:当开采埋深低于 100 米时,基岩由于覆压不够,垮落后地表直接呈“台阶状”塌陷,无法发育出弯曲离层,强注浆只会造成浆液从地裂缝冒出地表。
  2. 基岩与开采高度之比是否 $ge 8.0$:薄基岩是榆林矿区的突出特点。基岩厚度与采煤高度比值必须大于 8.0(例如基岩 80 米,采高 10 米内)。如果比值过小,导水裂隙带会直接延伸到风积沙底部,极易发生突水溃砂灾害。
  3. 红泥岩隔水层连续厚度是否 $ge 8 ext{ m}$:在第四系沙层与煤系基岩之间,天然的三趾马红泥岩是保水底板。厚度如果低于 3 米,不仅无法防渗,高压废水还会渗透污染萨拉乌苏组生态水源。
  4. 排矸中泥岩与页岩占比是否 $le 35%$:软泥岩中富含膨胀性黏土矿物。如果泥质矸石过多,浆液流动性差,在管道输送中摩阻极大,频繁造成憋泵堵管。洗煤厂矸石中硬质砂岩比例需占 65% 以上。
  5. 地表管道水平泵送距离是否 $le 2500 ext{ m}$:高浓度浆体长途输送阻力极大。运距如果超过 2500 米,管道压力将经常超过 10 MPa 限值,极易发生管道磨损和爆管,需增设中途泵加压站。
地勘日志中关于红泥岩厚度的手写记录
图示:微距特写地勘日志上的文字——“三趾马红粘土层厚度: 12.5米, 连续发育”,证实红泥岩防渗屏障完全达标。

三、总工可行性论证会审的 15 项核心自查清单

总工或设计院呈递方案进行高管会审时,矿长应要求核对这 15 项技术大纲材料:

3.1 地质安全与层位空间(5项)

  • 方案是否标明了主关键层下方的**最大理论离层量(必须在 1.0m~2.5m 之间)**?
  • 是否提交了物探报告,确证**导水裂隙带上限距离萨拉乌苏组含水层底板有 ≥15m 的安全岩柱**?
  • 采空区下方的煤层底板,是否存在**承压水威胁及底板突水评价系数是否在安全区内**?
  • 是否对全井田内的**陷落柱及小断层(落差 ≤3m)进行了精密加密三维物探**?
  • 该注浆区段的煤层倾角是否**平缓(建议倾角 ≤12°),便于浆液均匀漫流扩散**?

3.2 浆体配方与管泵运行(5项)

  • 方案中的粉煤灰与矸石配比是否进行了**7天、28天悬浮泌水率及流动性试验**?
  • 地表高压泵是否选用了**大排量高承压柱塞泵,且最大工作压力冗余度 ≥12.0 MPa**?
  • 输浆钢管是否选用了**内衬耐磨陶瓷或超高分子量聚乙烯的防腐防磨复合管**?
  • 地面制浆车间的矸石研磨设备,是否能保证**粒径 ≤0.074mm 的粉体通过率达 60%**?
  • 针对极寒冬季,制浆车间的**料斗、水箱及地表输浆管是否全部配置了保温伴热带**?

3.3 法律合规与邻近安全(5项)

  • 项目所注入的区段,地表是否涉及**邻矿边界、专用铁路、国铁干线等敏感保护红线**?
  • 是否编制了防范高压浆体穿透覆岩在邻矿出水的**“边界隔水防渗煤柱”设计方案**?
  • 方案是否通过了**自然资源局绿色矿山规划的入库预审**?
  • 是否编制了注浆憋泵造成管道爆裂时的**地表浆液紧急收集与环保清污预案**?
  • 方案中是否核算了**由于注浆增收的煤炭吨煤利润,并证明投资回收期 ≤18 个月**?

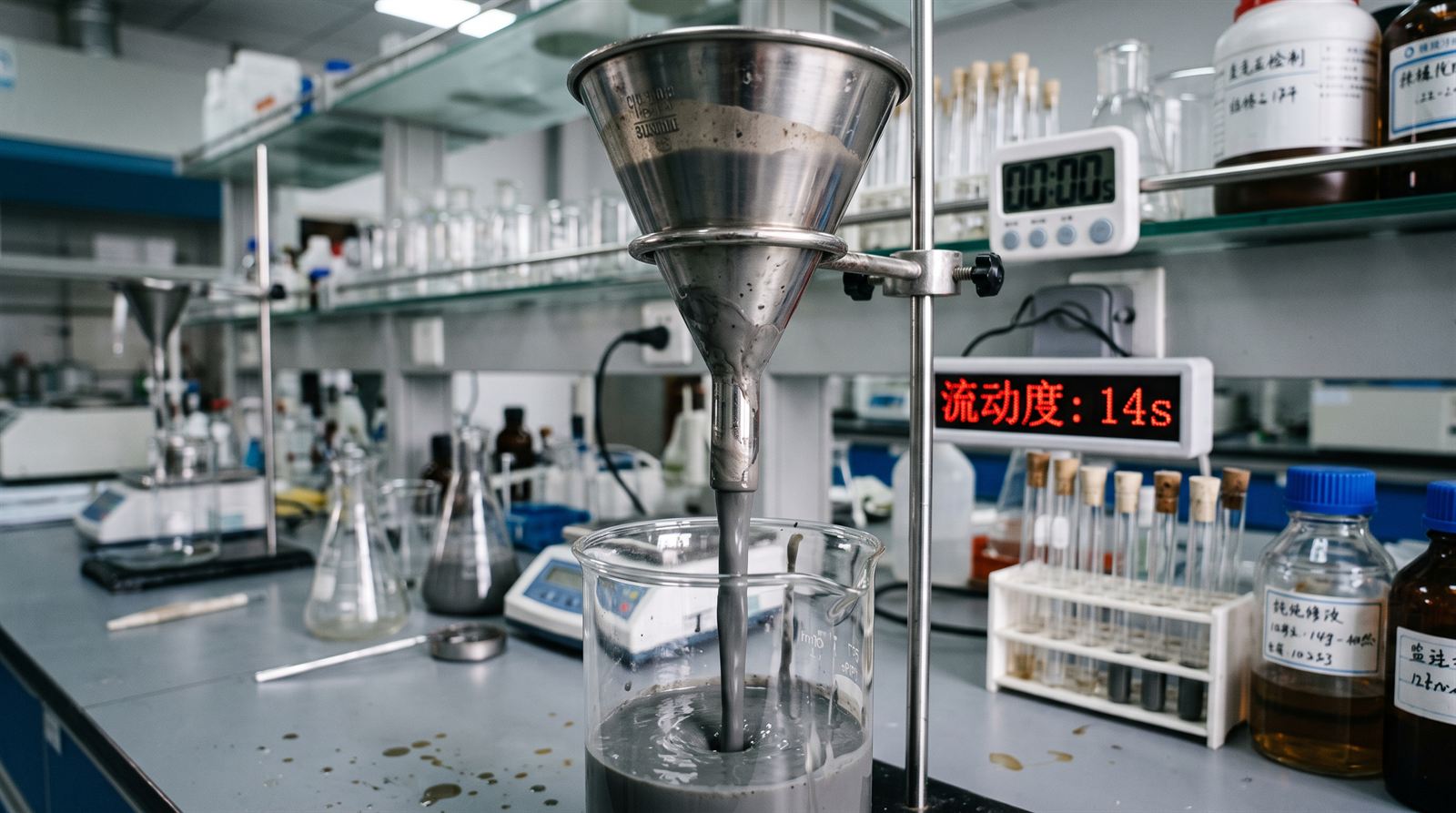

国家科研实验室矸石高浓度浆体流速测定
图示:实验室中,技术人员正在测试矸石浆液在倒圆锥流速仪(漏斗)中的流动秒数,以核算高浓度长距离输浆摩阻。

四、榆林矿长快速决策判定表

评估控制指标绿色推荐区(闭眼上)黄色改进区(调整设计)红色禁止区(强上必赔)
煤层开采深度≥ 150 m100 ~ 150 m< 100 m (覆岩悬顶应力不够,浆液易冒出地表)
基岩开采采高比≥ 8.06.0 ~ 8.0 (需要执行限采减小采高)< 6.0 (基岩极薄,存在突水溃砂毁灭性隐患)
隔水红泥岩层厚≥ 8.0 m4.0 ~ 8.0 m (需避开活动裂隙带)< 3.0 m (保水粘土底板破裂,污染地下水)
矸石泥页岩占比≤ 25% (硬质砂岩为主)25% ~ 35% (需添加悬浮减粘阻聚剂)> 35% (泥岩易膨胀吸水结块,频繁爆管憋泵)
最远水平输送距≤ 1800 m1800 ~ 2500 m (需用耐磨复合管壁)> 2500 m (压力超限,需建中加压站或移制浆站)
煤矿总经理、总工及财务对固废注浆立项会审
图示:高管决策会议室中,董事长与总经理正对照“一页纸五项决策判定表”进行合规立项投票,把关地质安全。

五、资料依据与行业参考

本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划及现场试验校核。

需要在榆林矿区评估煤矸石离层注浆可行性,判定自身矿井条件?

建议收集矿井煤层开拓柱状图、地测科TEM瞬变电磁物探报告、萨拉乌苏组含水层富水分区图。我们可以安排中国矿业大学专家组,为您矿进行5项核心指标的初步红线判定,并提供可行性大纲诊断服务。

联系张洁贞获取5项红线判定诊断
