一句话结论
地质与水文勘探是榆林矿区充填立项前无可逾越的一道门槛,盲目充填是导致工程跑浆与突水灾害的最大主因。
总工决策提醒
在可研前必须拿到高精度瞬变电磁TEM物探及岩石力学三轴剪切数据,任何一项红线不达标均需执行减采或限采联动。
一、陕北特有地质:决定了充填注浆项目不是“想上就能上”
在陕北榆林,煤矸石“零外排”是不容商榷的环保红线。但在急于上马地面制浆和井下充填系统前,必须清醒地认识到陕北特有的地质脆弱性——
榆林大部分矿井(如神木、大柳塔、金鸡滩等)普遍属于侏罗纪煤田,地层具有“浅埋深、薄基岩、厚第四系风积沙与萨拉乌苏组含水层”的典型剖面。这种地质结构对工程的容错率极低:
- 如果忽视**基岩承载厚度**,强行在薄基岩(如小于50米)下开采注浆,导水裂隙带会瞬间顶穿风积沙层,高压矸石废水会倒灌进工作面,发生大面积溃水溃沙。
- 如果忽视**红土防渗屏障的连续性**,在红土层缺失的区域注浆,制浆药剂和矿物细粉会渗透进萨拉乌苏组地下水,破坏脆弱的绿洲生态水源,直接触发环保一票否决。
二、地质可行性论证:总工必须摸清的“两大硬核指标”
在工程初步可研阶段,总工程师必须委托有资质的机构对以下两大维度进行硬性评估:

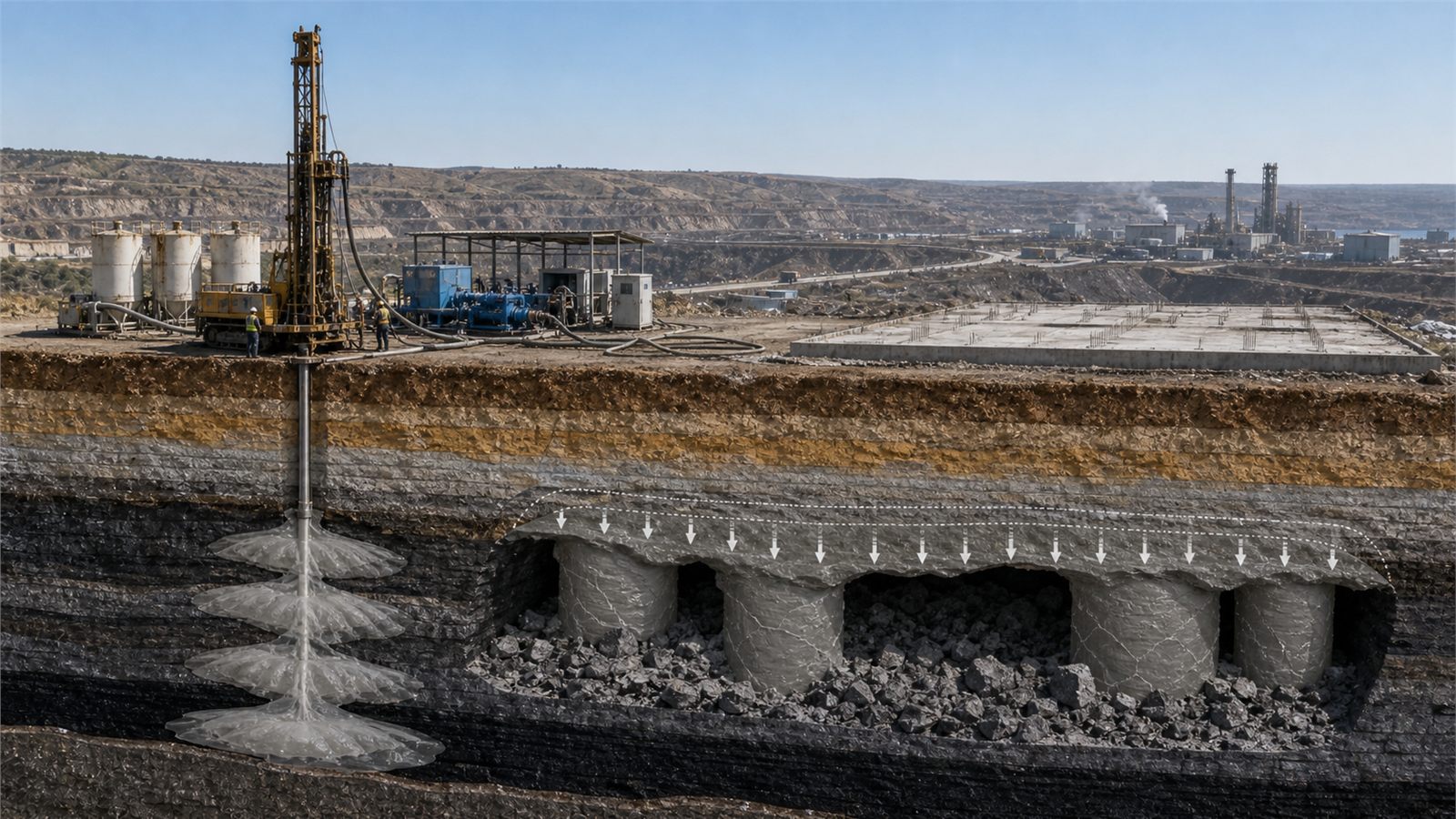

- 覆岩关键层结构强度(控力学承载):煤层上覆基岩中必须存在一层厚度 ≥ 20m 的坚硬粗砂岩或中砂岩主关键层,且岩石单轴抗压强度 ≥ 35 MPa。只有坚硬的关键层在开采后能在大跨距内悬顶,才能在下方拉开高度 1.5m~3m 左右的弯曲离层,提供浆体容纳腔。

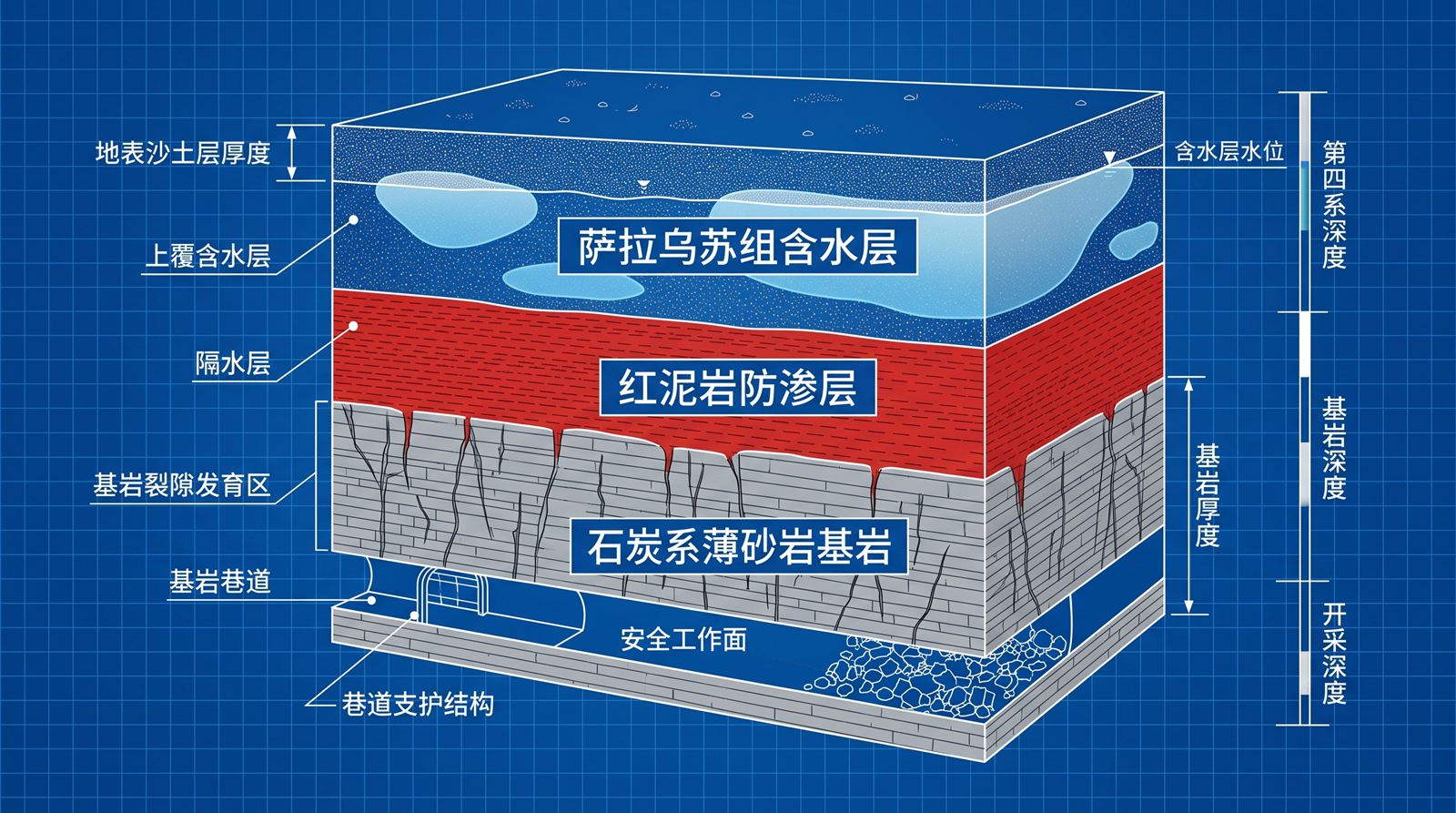

- 水文与隔水层阻绝刚度(控渗漏跑浆):在萨拉乌苏组风积沙含水层正下方,必须有厚度连续 ≥ 8m 的致密红土层。此外,工作面内必须没有落差大于 3.0m 的导水断层,且采空区周边不能有未封堵的废弃探煤钻孔。
三、榆林充填可行性大纲自查与合规性审查 15 项清单
总工程师在内部牵头审查煤矸石回填/覆岩隔离注浆可行性方案时,必须逐项落实以下 15 项指标大纲材料:
3.1 覆岩关键层与力学强度(5项)
- 是否通过精细钻孔柱状图,查明了煤层上方**第一个主关键层与亚关键层的层位高度与岩性**?

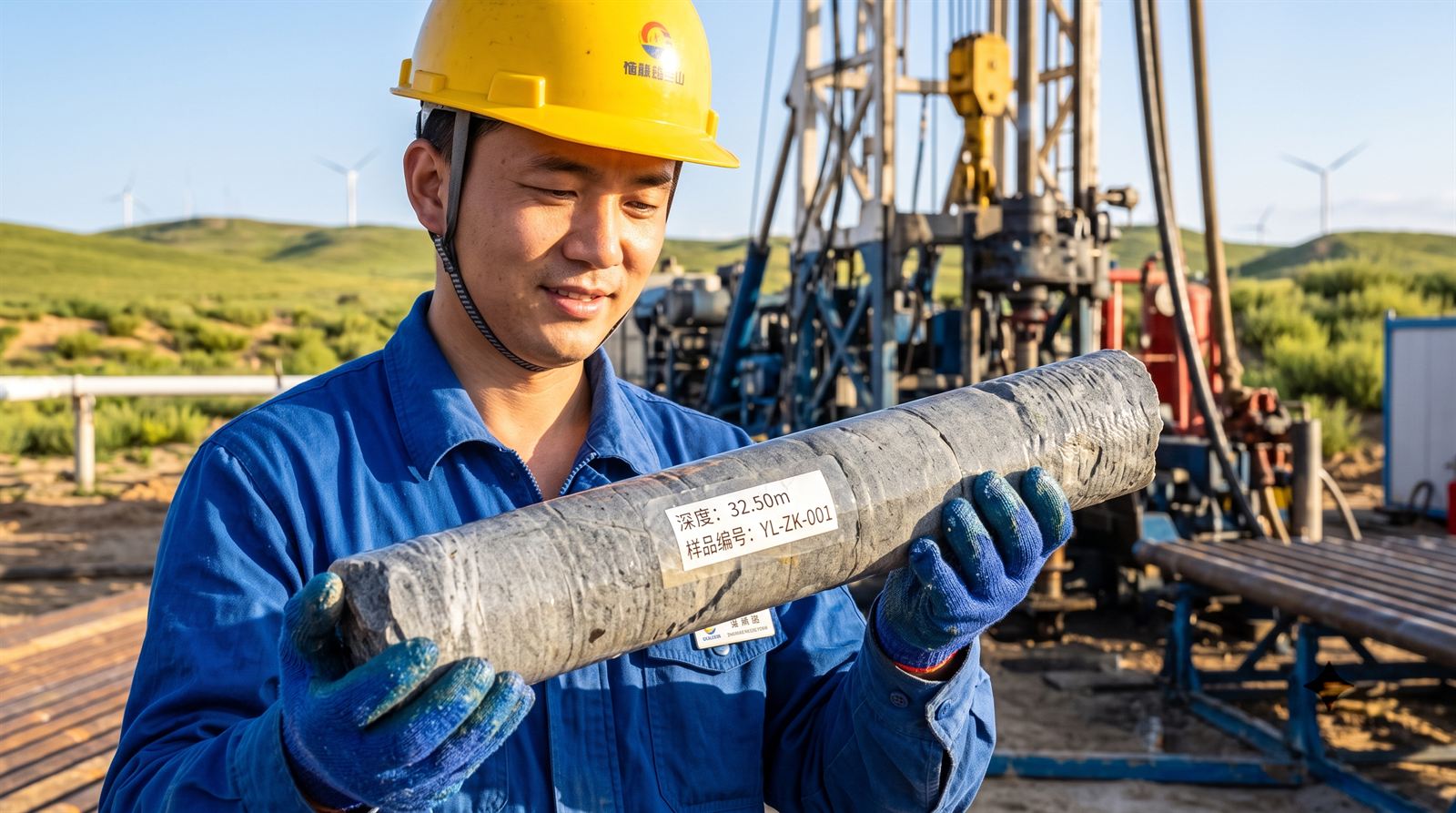

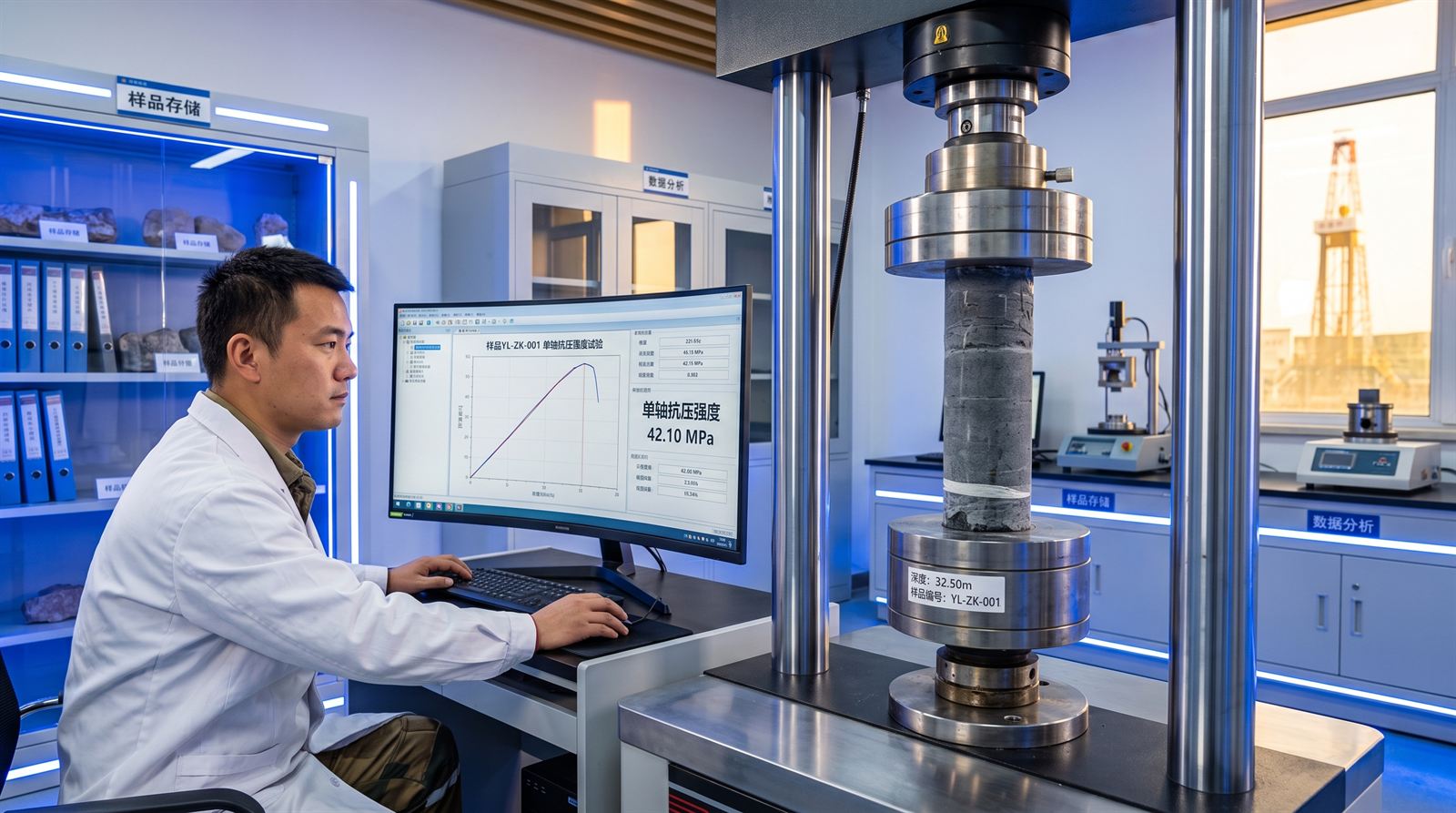

- 是否对主关键层砂岩样品进行了**抗弯、抗拉、单轴抗压强度物理力学试验**?
- 方案是否通过数值模拟(如 UDEC/FLAC3D)预测了开采后**垮落带高度($H_c$)与导水裂隙带高度($H_f$)的极值**?
- 预测的离层发育最大空间高度是否在 **1.0m~3.0m** 之间,并且位置远离导水裂隙带上限?
- 是否评估了在多次分层回采下,覆岩关键层的**压实承载承载力和剪切失稳风险**?
3.2 萨拉乌苏组含水层与红土屏障(5项)
- 是否已利用瞬变电磁法(TEM)或三维地震查明了压煤区上方**萨拉乌苏组含水层的厚度与富水性等值线**?
- 是否对隔水红泥岩层(三趾马红土)的**厚度变化、埋深及物理塑性指数**进行了连续性插值建档?
- 萨拉乌苏组含水层底板至基岩顶面之间的**安全粘土防渗岩柱高度是否 ≥ 10 米**?
- 方案是否评估了高压注浆浆体中水分的**渗流析水方向,确证不污染浅层民用地下饮用水**?
- 充填设计中是否包含防治含水层下开采**突水、溃砂的专项安全水文应急技术措施**?
3.3 跑浆通道与地面井下安全边界(5项)
- 方案是否标明了采动波及范围内所有**历史遗留老窑、未封闭钻孔的空间坐标**并进行了注浆回填封堵?
- 是否查明了落差在 **≥ 3.0m 以上的所有断层和走向陷落柱**,并划定了注浆截止安全煤柱边界?
- 井下综采工作面支架上方是否留有**富余的安全挡浆空间,并设计了移动隔浆钢板帘**?
- 地表注浆站制备浆液的水源,是否已取得**合规的取水许可或利用了煤矿自有的矿井疏干水**?
- 方案是否通过了**自然资源部(或省级自然资源厅)地质环境保护与水害防治专家组的专项评审**?
四、榆林充填地质可行性红线判定速查表
| 地质指标参数 | 绿色可行推荐区 | 黄色限制改善区 | 红色禁止强采区 |
|---|---|---|---|
| 基岩与采高比 (基采比) | ≥ 8.0 | 8.0 ~ 6.0 | < 6.0 (特薄基岩,严禁强行注浆减沉,需限采) |
| 红土隔水层连续厚度 | ≥ 8.0 m | 8.0 ~ 4.0 m | < 3.0 m (或局部缺失,溃水突砂风险极高) |
| 主关键层抗压强度 | ≥ 35 MPa | 35 ~ 20 MPa | < 15 MPa (极软泥岩,无法形成稳定悬顶离层) |
| 高危漏浆地质通道 | 构造非常简单,无断裂 | 断层落差 < 2.0m,已注浆补强 | 存在废弃未封闭老钻孔或落差 > 5.0m 的大断层 |
| 第四系含水层富水性 | 微弱富水 (渗透系数小) | 中等富水,已做疏干降压 | 强富水且导水裂隙已与水体直接连通 |
五、资料依据与行业参考
本文结合公开政策、行业技术资料、煤矿充填开采研究和煤矸石资源化利用资料整理,重点从矿方方案决策和工程落地角度进行解释。公开资料只作为边界依据,具体项目仍需结合矿井地质、采掘计划及现场试验校核。
